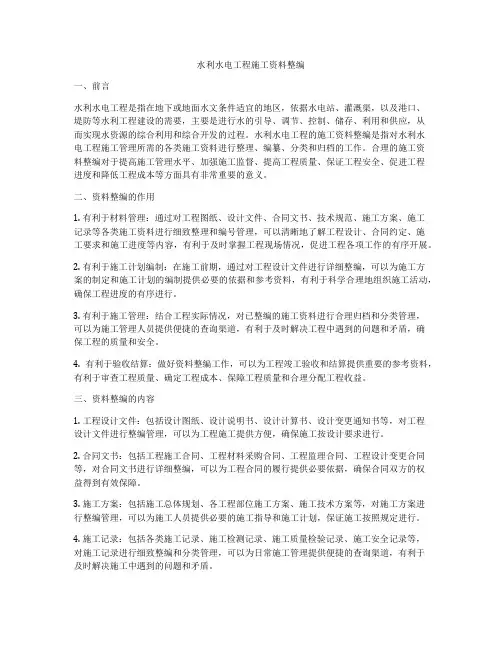

水利工程施工资料整理
- 格式:doc
- 大小:38.00 KB
- 文档页数:9
水利工程现场施工资料的整理水利工程是一个庞大的工程体系,需要对施工过程进行详细记录。
施工资料的整理,是保证工程质量和安全的重要保障。
本文将介绍水利工程现场施工资料的整理,包括施工过程中需要记录的内容、资料整理方法以及存在的问题和解决方案。
施工过程中需要记录的内容为了保证水利工程施工的质量和安全,需要对施工过程中的各项内容进行记录,具体包括:1. 工程开工前的资料施工前需要对工程的设计图纸、批准文件、施工方案和资金预算等内容进行记录,以便后期核对工程的合规性和达成效果。
2. 施工现场的资料对施工现场的资料进行记录,主要包括拓扑图、地质资料、土层分析图、地下水位观测图、地质灾害调查和监测报告等内容,以便后期对工程的安全和稳定性进行评估。
3. 施工过程的资料施工过程的资料记录是施工过程中最重要的一环,主要包括施工日志、施工报告、工程量清单和质量检验报告、验收记录、现场照片、监测数据和视频等。
这些资料能反映施工进程和工程质量的全貌。
要求记录必须真实、准确、详细,并及时汇总。
4. 安全生产的资料安全生产是水利工程施工过程中必须要求的内容之一,需要对施工现场的安全管理、安全隐患排查和整改情况、安全会议记录等进行记录。
安全生产的资料要求保密,并合法存档备查。
资料整理方法资料整理不仅包括信息的收集、采集、分门别类的分析归纳,还包括资料的筛选、分类、整合、存档和归档等多个过程。
下面将介绍具体的整理方法:1. 资料收集和筛选资料的收集中,应在施工过程中全面搜集有价值的信息,以满足后期利用需求。
其中,施工日志是资料收集的重点之一。
对施工过程中重要的事件和操作进行详细记录,严格按照工程实际进度填写日报。
在资料收集完成后,根据实际需求挑选有价值的资料进行筛选,删除冗余内容,提炼重点,让信息更加清晰、有用。
同时要把非常重要的信息分类记忆,以便后期方便查询。
2. 资料分类和整合将收集到的无序数据分类,有利于进行进一步的整合和分析。

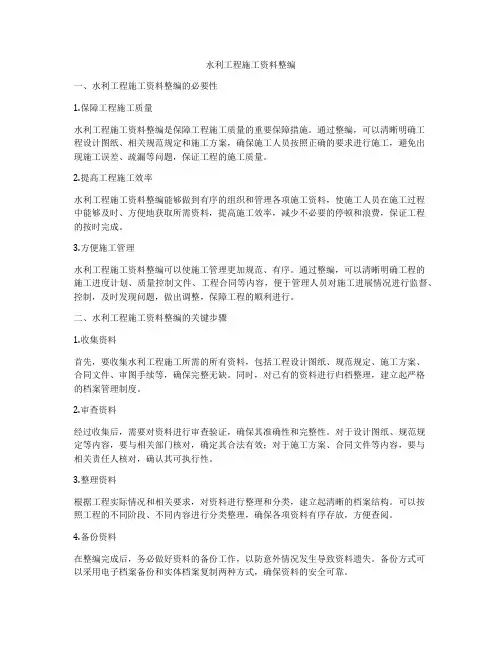

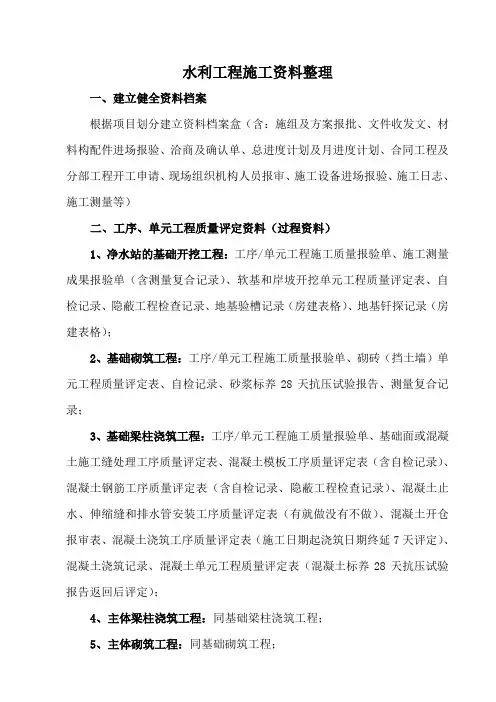

水利工程施工资料整理一、建立健全资料档案根据项目划分建立资料档案盒(含:施组及方案报批、文件收发文、材料构配件进场报验、洽商及确认单、总进度计划及月进度计划、合同工程及分部工程开工申请、现场组织机构人员报审、施工设备进场报验、施工日志、施工测量等)二、工序、单元工程质量评定资料(过程资料)1、净水站的基础开挖工程:工序/单元工程施工质量报验单、施工测量成果报验单(含测量复合记录)、软基和岸坡开挖单元工程质量评定表、自检记录、隐蔽工程检查记录、地基验槽记录(房建表格)、地基钎探记录(房建表格);2、基础砌筑工程:工序/单元工程施工质量报验单、砌砖(挡土墙)单元工程质量评定表、自检记录、砂浆标养28天抗压试验报告、测量复合记录;3、基础梁柱浇筑工程:工序/单元工程施工质量报验单、基础面或混凝土施工缝处理工序质量评定表、混凝土模板工序质量评定表(含自检记录)、混凝土钢筋工序质量评定表(含自检记录、隐蔽工程检查记录)、混凝土止水、伸缩缝和排水管安装工序质量评定表(有就做没有不做)、混凝土开仓报审表、混凝土浇筑工序质量评定表(施工日期起浇筑日期终延7天评定)、混凝土浇筑记录、混凝土单元工程质量评定表(混凝土标养28天抗压试验报告返回后评定);4、主体梁柱浇筑工程:同基础梁柱浇筑工程;5、主体砌筑工程:同基础砌筑工程;6、净水池工程:含基础开挖、混凝土浇筑或砖砌筑;7、检查井工程:含基础开挖、砖砌筑;8、管道安装:工序/单元工程施工质量报验单、管道安装单元工程质量评定表、自检记录、测量复合记录;9、管沟回填:工序/单元工程施工质量报验单、回填土单元工程质量评定表、自检记录、原位密度试验报告;10、施工过程中形成的资料有:施组及方案报批、材料构配件进场报验(含厂家资质、厂家检验报告、合格证、进场复试报告等)、洽商及确认单(如发生才填写)、总进度计划及月进度计划报批(开工到完工每月一次)、合同工程及分部工程开工申请、现场组织机构人员报审、施工设备进场报验、施工日志(需手填)等。
水利工程资料整理规定前言水利工程涉及到大量的资料整理和归档工作,规范和高效的整理方法是保证资料安全有效利用的重要保障。
本文对水利工程资料整理过程中需要注意的规定进行了。
资料分类资料整理前需要进行分类,具体分类可以按如下六大类:1.工程资料类,包括工程规划、设计、施工、变更、验收、监测、运行等各类工程过程中的文件;2.管理档案类,包括工程项目决策、管理、评价等各项工作过程中的文件;3.监测记录类,包括各类业务记录、监测记录、事故记录、运行记录、统计报表等;4.参考资料类,包括各类规程、标准、法规、图书、期刊杂志等;5.档案信息类,包括档案库房管理、档案信息查询、档案外借及归还等;6.其他类,包括员工个人档案、培训记录、年度工作、重大事件简报等。
资料命名规范资料命名规范非常重要,方便资料检索。
资料命名的规范可以按如下要求:1.命名要精简明了,尽可能少用连续数字等无意义符号;2.资料命名应采用时间+档案名+编号(或者用“第N号”,N表示序数)的方式组合起来,例如2018年度水文资料第一份可以命名为“2018年水文资料第一份”;3.对于多个版本或备份资料的,可在文件名后加入“VersionX”、“备份X”等标识;4.资料内部文件命名也需要规范。
例如设计研究报告的文本可以用SDRB作为文件名,其中SD表示“设计”、RB表示“研究报告”。
资料存储规范资料的存储也是非常重要的,需要严格按照规定进行存储。
资料存储的规范如下:1.资料存储要考虑资料分类需要,可以采用虚拟或实际存储的方式,例如文本类资料可以采用虚拟存储方式,而工程文件可以采用实际存储的方式;2.资料库房应设备先进、管理完善,并在资料入库时做好档案管理登记,严格按照安全、可靠、方便策略进行组织和管理;3.对于备份资料的存储,应按照规定周期进行更新替换。
对于纸质文献的电子备份也应定期进行;4.针对重要资料和涉及秘密的资料,应制定相应的存储和使用规定。
权责管理资料整理管理过程中还需要考虑规范的权责管理,包括如下方面:1.制定管理规定,对资料的整理、存储、借阅、查阅等环节进行规范,保证资料安全使用;2.资料的发放应据实完备,操作权限严格控制。
水利水电工程施工资料整编一、前言水利水电工程是指在地下或地面水文条件适宜的地区,依据水电站、灌溉渠,以及港口、堤防等水利工程建设的需要,主要是进行水的引导、调节、控制、储存、利用和供应,从而实现水资源的综合利用和综合开发的过程。
水利水电工程的施工资料整编是指对水利水电工程施工管理所需的各类施工资料进行整理、编纂、分类和归档的工作。
合理的施工资料整编对于提高施工管理水平、加强施工监督、提高工程质量、保证工程安全、促进工程进度和降低工程成本等方面具有非常重要的意义。
二、资料整编的作用1. 有利于材料管理:通过对工程图纸、设计文件、合同文书、技术规范、施工方案、施工记录等各类施工资料进行细致整理和编号管理,可以清晰地了解工程设计、合同约定、施工要求和施工进度等内容,有利于及时掌握工程现场情况,促进工程各项工作的有序开展。
2. 有利于施工计划编制:在施工前期,通过对工程设计文件进行详细整编,可以为施工方案的制定和施工计划的编制提供必要的依据和参考资料,有利于科学合理地组织施工活动,确保工程进度的有序进行。
3. 有利于施工管理:结合工程实际情况,对已整编的施工资料进行合理归档和分类管理,可以为施工管理人员提供便捷的查询渠道,有利于及时解决工程中遇到的问题和矛盾,确保工程的质量和安全。
4. 有利于验收结算:做好资料整编工作,可以为工程竣工验收和结算提供重要的参考资料,有利于审查工程质量、确定工程成本、保障工程质量和合理分配工程收益。
三、资料整编的内容1. 工程设计文件:包括设计图纸、设计说明书、设计计算书、设计变更通知书等,对工程设计文件进行整编管理,可以为工程施工提供方便,确保施工按设计要求进行。
2. 合同文书:包括工程施工合同、工程材料采购合同、工程监理合同、工程设计变更合同等,对合同文书进行详细整编,可以为工程合同的履行提供必要依据,确保合同双方的权益得到有效保障。
3. 施工方案:包括施工总体规划、各工程部位施工方案、施工技术方案等,对施工方案进行整编管理,可以为施工人员提供必要的施工指导和施工计划,保证施工按照规定进行。
水利工程资料整理顺序随着科技的发展和社会的进步,水利工程建设也日益繁荣,水利工程资料的整理管理变得越来越重要。
本文将介绍水利工程资料整理的顺序和方法,以帮助工程师和研究人员更好地管理水利工程资料。
1. 建立基础资料库建立基础资料库是整理大量水利工程资料的第一步。
基础资料库应包含以下内容:•监测站点的时间序列数据,包括水位、流量、水温等;•河道水文数据;•湖泊水文数据;•常见水土保持措施的技术文档;•灌溉技术文献;•防洪技术文献;•工艺流程图及有关技术细节的文件资料。
基础资料库是整个资料整理的核心,在后续资料整理过程中进行资料查询、资料比对、资料分析和资料输出等 work 的时候,都离不开基础资料库的支撑,并且保持其可靠性、完整性、一致性以及及时性的更新。
2. 及时收集水利工程项目资料及时收集水利工程资料是进行整理管理的前提。
资料收集应采取制度化、规范化的方式,即在规定的时间和范围内,以明确的流程和文控人员进行收集。
资料收集的方式有以下几种:•资料获取,通过开展必要的调研或使用开放获取渠道;•资料投递,工程师及时提交或交接工程项目资料;•资料汇总,整合各方面资料以获取更为完整的项目资料。
通过制定资料收集的标准和规范,在符合工程项目合约、质量、安全、环境等要求的基础上,真正获取到全面、精准、及时的水利工程资料。
3. 资料分类和整理资料分类和整理是整理资料的重要步骤之一,这一步骤在后续资料查询、资料比对、资料分析和资料输出等 work 中具有基础性和导向作用。
资料分类应根据其性质、内容、用途分为:水文资料、水土保持资料、水利工程试验报告、工程设计文件、工程成本核算文件、工程审计文件、工程监理技术资料、工程管理文件等。
整理资料应符合规范程序,确定使用和获取后,对收集到的资料进行归档整理、索引编排和电子化处理等,实现资料清晰化标记、层级化管理及信息化操作。
4. 资料数字化随着信息化时代的到来,手工记录信息时代已经离我们越来越远,数字化已经成为现代信息技术的标配。
水利工程施工阶段施工资料整理一、基本术语水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。
质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。
质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。
单位工程:具有独立发挥作用或独立施工条件的建筑物。
分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。
关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。
重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。
外观质量:通过检查和必要的量测所反映的工程外表质量。
质量事故:在水利水电工程建设过程中,由于建设管理、监理、勘测、设计、咨询、施工、材料设备等原因造成工程质量不符合国家和行业相关标准以及合同约定的质量标准,影响工程使用寿命和对工程安全运行造成隐患和危害的事件。
质量缺陷:对规程质量有影响,但小于一般质量事故的质量问题。
二、水利工程施工阶段施工资料整理规定为了规范中小型水利工程施工质量评定工作,进一步提高工程质量管理水平,水利水电工程要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求进行填表。
工程质量评定表全部采用部颁新表,同时对施工单位、监理单位的往来申报资料,采用《水利工程建设项目施工监理规范》SL288—2003的施工监理工作表格。
山东水利工程施工资料整编山东省位于中国东部,地处黄河下游和京杭大运河中段,是我国重要的水利工程大省。
近年来,随着山东省经济的快速发展和城市化进程的加快,水利工程建设在经济社会发展中地位日益重要。
在这一背景下,山东水利工程施工资料整编工作也得到了长足的发展。
一、山东水利工程施工资料整编的含义和意义山东水利工程施工资料整编是指对山东省内水利工程施工过程中的各种技术、管理、安全等方面的资料进行收集、整理、归档和利用的过程。
它对于水利工程施工的顺利进行、工程质量的保证、工程投资的控制以及工程运行维护具有重要意义。
二、山东水利工程施工资料整编的主要内容1. 工程技术资料:包括工程设计文件、施工图纸、施工方案、施工工艺、工程质量检测报告等,是施工过程中必须遵循的技术依据。
2. 项目管理资料:包括项目合同、项目管理手册、项目进度计划、项目成本核算、项目变更记录等,是施工项目顺利进行的管理保障。
3. 安全施工资料:包括安全施工方案、安全防护措施、安全事故应急预案、安全生产培训记录等,是保障施工人员生命财产安全的重要文件。
4. 环境保护资料:包括环境保护方案、环境保护设施运行记录、环境监测报告等,是实现水利工程可持续发展的重要资料。
5. 工程验收资料:包括工程验收报告、工程质量评定报告、工程竣工图纸等,是工程竣工验收和运行维护的重要依据。
三、山东水利工程施工资料整编的工作流程1. 资料收集:在施工过程中,要及时收集各种施工资料,确保资料的完整性和准确性。
2. 资料整理:对收集到的资料进行分类、排序、标注等整理工作,使资料便于查阅和利用。
3. 资料归档:将整理好的资料按照档案管理要求进行归档,确保资料的安全性和保密性。
4. 资料利用:对归档的资料进行查阅、复制、借阅等利用工作,为施工管理和工程运行维护提供服务。
5. 资料更新:随着施工过程的推进,要及时更新资料,确保资料的时效性。
四、山东水利工程施工资料整编的工作要求1. 完整性:资料整编应确保各类资料齐全,不得遗漏。
水利工程资料整理(目录整理)水利工程施工资料汇总表第一卷:工程施工开工卷该卷包括卷内目录、进场通知、中标通知书、协议书、合同项目开工令、合同项目开工申请表(含申请报告)、施工技术方案申报表(包括主要施工组织设计、施工应急预案、安全度汛应急预案、施工生产安全事故应急救援预案、土方开挖专项施工方案、土方回填专项施工方案、临时围堰施工方案)、施工进度计划申报表(附图)、施工进场设备报验单(含附件)、现场组织机构及主要人员报审表(含有效证件)、施工放样报验单(附图)和卷内备考表。
第二卷:单位工程质量评定表该卷包括竣工验收申请报告、单位工程质量评定表、单位工程施工质量检测资料核查表、工程项目施工质量评定表、工程项目划分表、决算汇总表和索赔。
第三卷:分部工程质量评定该卷按单个分部工程评定,包括分部工程验收申请报告、分部工程质量评定表、分部工程验收签证、分部工程混凝土拌和质量评定表、砂料质量评定表、粗骨料质量评定表、混凝土试块质量评定表(含砼试块统计法评定分析)、分部工程开工申请单、分部工程开工通知。
第四卷:单元工程质量评定(护坡工程)该卷包括施工放样报验单(附图)、工序开工申请(每一工序必须有)、土方回填单元工程质量评定表、土方开单元工程质量评定表、隐蔽验收记录及关键部位验收表(基坑)、隐蔽工程验收记录(含签证及覆盖前)、开挖自检记录表、回填密实度记录表、水泥砂浆砌石体砌筑工序质量评定表、护坡、护底砌石工程单元质量评定表、护坡垫层工程单元工程质量评定表、基础面或混凝土施工缝处理质量评定表、混凝土模板工序质量评定表(前附工序报验单)、混凝土钢筋工序质量评定表(前附工序报验单)、混凝土止水、伸缩缝和排水安装工序质量评定表、混凝土拌和配料单、混凝土浇筑开仓报审表、混凝土浇筑工序质量评定表(前附工序报验单)、混凝土单元工程质量评定表(附试块检测报告复印件)、现浇混凝土外观质量评定表和混凝土单元工程综合质量评定表。
其中,工序评定的前面必须附工序报验单。
水利水电工程施工资料整理目录1. 资料收集和分类
•立项阶段相关资料
–立项申请书
–立项批复
–立项评估报告
–立项预算
•工程设计阶段相关资料
–工程设计图纸
–工程设计报告
–工程量清单及报价
–施工图纸
•施工阶段相关资料
–施工计划
–施工进度表
–施工日志
–施工质量检查记录
–施工变更通知单
•竣工验收阶段相关资料
–竣工验收申请
–竣工验收资料
–竣工验收报告
–竣工验收合格证书
2. 资料管理
•资料归档要求
–按照工程阶段归档
–章、节、文件编号统一
–资料标注清晰准确
•资料查阅和调取
–保密资料管理
–审核说明
–资料借阅申请流程
3. 资料维护和更新
•资料完整性维护
–审核工程变更
–审核质量问题并行文
–审核施工过程中的技术交底记录
•资料更新规定
–审核设计变更并更新工程图纸和说明
–审核变更工程造价和预算
–审核施工中变更的建设指令
4. 领导决策和分析
•质量和安全管理
–施工质量监管方案
–安全管理方案
–事故诊断和处理记录
•经济和合同管理
–工程计量与支付审计
–工程结算报核
–合同审核和评估记录
•监理和质量检测
–监理方案和施工监理记录
–施工过程中的质量检测报告
–质量通报单
以上是本工程所需的施工资料整理目录,如此方便的目录整理,既可以帮助管理者有效管理各个施工阶段的工程实况资料,又方便了工程的汇报,促进工程的及时、高质量完成。
水利工程施工阶段施工资料整理一、基本术语水利水电工程质量:工程满足国家和水利行业相关标准及合同约定要求的程度,在安全、功能、适用、外观及环境保护等方面的特性总和。
质量检验:通过检查、量测、试验等方法,对工程质量特性进行的符合性评价。
质量评定:将质量检验结果与国家和行业技术标准以及合同约定的质量标准所进行的比较活动。
单位工程:具有独立发挥作用或独立施工条件的建筑物。
分部工程:在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
单元工程:在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本单位。
关键部位单元工程:对工程安全、或效益、或功能有显著影响的单元工程。
重要隐蔽单元工程:主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或功能有严重影响的单元工程。
中间产品:工程施工中使用的砂石骨料、石料、混凝土拌和物、砂浆拌和物、混凝土预制构件等土建类工程的成品及半成品。
见证取样:在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测单位所进行的检测。
外观质量:通过检查和必要的量测所反映的工程外表质量。
质量事故:在水利水电工程建设过程中,由于建设管理、监理、勘测、设计、咨询、施工、材料设备等原因造成工程质量不符合国家和行业相关标准以及合同约定的质量标准,影响工程使用寿命和对工程安全运行造成隐患和危害的事件。
质量缺陷:对规程质量有影响,但小于一般质量事故的质量问题。
二、水利工程施工阶段施工资料整理规定为了规范中小型水利工程施工质量评定工作,进一步提高工程质量管理水平,水利水电工程要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求进行填表。
工程质量评定表全部采用部颁新表,同时对施工单位、监理单位的往来申报资料,采用《水利工程建设项目施工监理规范》SL288—2003的施工监理工作表格。
(一)单位工程开工资料附件:1、合同项目开工申请表CB14→合同项目开工令JL02。
2、施工技术方案申请表CB01→批复表JL05。
3、施工进度计划申请表CB02→批复表JL05。
4、现场组织机构及主要人员报审表CB06。
5、材料/构配件进场报验单CB07。
6、施工设备进场报验单CB08。
7、施工放样报验单CB11。
(二)分部工程开工资料附件:1、分部工程开工申请表CB15→分部工程开工通知JL03。
2、施工进度计划申请表CB02→批复表JL05。
3、分部工程施工工法。
4、材料/构配件进场报验单CB07。
5、施工放样报验单CB11。
(三)单元(工序)工程开工申请第一个单元工程在分部工程开工申请批准后开工,后续单元工程凭监理工程师签发的上单元工程施工质量合格证明,方可开工。
1、单元工程完工后,施工单位认真填写质量评定表。
并通知监理人员到场验收。
附:(1)上单元(工序)工程检验的单元工程质量评定表,经验收、检查单元工程合格后,方可进行下单元(工序)工程的施工。
监理人员应抽检并做好质量评定工作。
(2)表格采用单元工程施工质量报验单CB18。
(四)砼工程的开工申请对砼工程的施工,应报砼浇筑开仓报审表CB17,经监理工程师现场核查各项工序准备合格后,签发砼开仓证。
(五)施工月报的编写施工月报每月25日编写报送监理机构,监理机构签收后,送发包人一份,施工单位一份,监理机构一份。
主要内容包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工程量。
施工大事记及本月存在的问题及建议。
施工月报CB32。
附表:1、材料使用情况表CB32附表1。
2、主要施工机构设备情况月报表CB32附表2。
3、现场施工人员情况月报表CB32附表3。
4、施工质量检验汇总表CB32附表4。
5、完成工程汇总表CB32附表6。
6、施工实际进度月报表CB32附表7。
(六)施工质量评定表填写要求施工质量评定表应认真、准确、规范的填写,做到实测实量,杜绝虚报、虚填,应严格按照《水利水电工程施工质量评定表填表说明与示例》规定填写评定表,规定如下:1、单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,如实填写《质量评定表》。
现场检验应遵守随机取样原则。
2、《质量评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写。
3、文字。
应按国务院颁布的简化汉字书写。
字迹应工整、清晰。
4、数字和单位。
数字使用阿拉伯数字(1、2、3、…9、0)。
单位使用国家法定计量单位,并以规定的符号表示(如:Mpa、m、m3、t、…)。
5、合格率。
用百分数表示,小数点后保留一位。
如果恰为整数,则小数点后以0表示。
例如:95.0%。
6、改错。
将错误用斜线划掉,再在其右上方填写正确的文字(或数字),禁止使用改正液、贴纸重写、橡皮擦、刀片刮或用墨水涂黑等方法。
纹23.3例如:……表面有裂缝,抗压强度25.3 Mpa。
7、表头填写。
①单位工程、分部工程名称,按项目划分确定的名称填写。
②单元工程名称、部位:填写该单元工程名称(中文名称或编号),部位可用桩号、高程等表示。
③施工单位:填写与项目法人(建设单位)签订承包合同的施工单位全称。
④单元工程量:填写本单元主要工程量。
⑤检验(评定)日期:年—填写4位数,月—填写实际月份(1~12月),日—填写实际日期(1~31日)。
8、质量标准中,凡有“符合设计要求”者,应注明设计具体要求(如内容较多,可附页说明)、凡有“符合规范要求”者,应标出所执行的规范名称及编号。
9、检验记录。
文字记录应真实、准确、简练。
数字记录应准确、可靠,小数点后保留位数应符合有关规定。
10、设计值按施工图填写。
实测值填写实际检测数据,而不是偏差值。
当实测数据多时,可填写实测组数、实测值范围(最小值—最大值)、合格数,但实测值应作表格附件备查。
11、《质量评定表》中列出的某些项目,如实际工程无该项内容,应在相应检验栏内用斜线“/”表示。
12、《质量评定表》从表头至评定意见栏均由施工单位经“三检”合格后填写,“质量等级”栏由复核质量的监理人员填写。
监理人员复核质量等级时,如对施工单位填写的质量检验资料有不同意见,可写入“质量等级”栏内或另附页说明,并在质量等级栏内填写出正确的等级。
13、单元(工序)工程表尾填写。
(1)施工单位由负责终验的人员签字。
如果该工程由分包单位施工,则单元(工序)工程表尾由分包施工单位的终验人员填写分包单位全称,并签字。
重要隐蔽工程、关键部位的单元工程,当分包单位自检合格后,总包单位应参加联合小组核定其质量等级。
(2)建设、监理单位,由负责该项目的监理人员复核质量等级并签字。
(3)表尾所有签字人员,必须由本人按照身份证上的姓名签字,不得使用化名,也不得由其他人代为签名。
签名时应填写填表日期。
14、表尾填写:xx单位是指具有法人资格单位的现场派出机构,若须加盖公章,则加盖该单位的现场派出机构的公章。
对于原材料、中间产品、金属结构与启闭机、机电产品质量,对工程量大的工程,应计入分部工程进行质量评定,评定单位工程质量时,不再重复评定。
对工程量不大的工程则计入单位工程评定。
15、《质量评定表》是检验与评定工程质量的基础资料,也是进行工程维修和事故处理的重要参考资料。
要严格按照《水利水电工程施工质量评定表填表说明与示例》的要求,对中小型水利工程进行检测,如实填写《质量评定表》,规范中小型水利工程工程质量评定工作。
(七)施工日志填写的有关规定施工日志是施工单位在施工过程中对有关施工技术和管理工作所进行的原始记录,它是施工活动各方面情况的综合记载,是查阅施工状况全过程的十分重要和可靠的根据之一。
对填写日志的内容和要求特做如下规定:一、施工日志的内容1、日期、天气。
2、工程部位、施工班组。
3、施工活动记载:(1)主要单元、分部工程的施工日期。
(2)施工现场的主要施工经过、主要技术要点、质量措施、质检情况。
(3)当日发生的主要技术问题、质量问题。
(4)施工特殊情况(停水、停电、停工、窝工等)的记载。
(5)质量、安全事故发生的原因及处理意见和办法。
(6)设计单位在施工现场解决问题的记录。
(7)进行技术交底、技术复核和隐蔽工程验收等的摘要记录。
(8)有关领导或单位对该项工程所作的决定和建议。
(9)砂浆试块、砼试块制作的日期、标号、编号。
(二)施工日志的要求1、施工日志要求及时记录,认真填写,必须一日一填,不得隔日填写或补填。
2、施工日志填写时字迹要工整,所记录的事项和数据应准确、真实,必要时应附有简图、计算公式、计算结果等。
3、施工日志从工程开始施工至工程竣工止,由单位工程施工负责人逐日进行记录,要求记录的内容必须连续和完整;并进行编页、编号,不得缺页、撕页、重抄、重写,应妥善保存。
4、监理部对施工日志进行检查、指导、监督。
5、施工日志应以单位工程为记录对象。
三、施工质量评定水利水电工程施工质量等级评定的主要依据有:1、国家及相关行业技术标准;2、《单元工程评定标准》;3、经批准的设计文件、施工图纸、金属结构设计图样与技术条件、设计修改通知书、厂家提供的设备安装说明书及有关技术文件;4、工程承发包合同中约定的技术标准;5、工程施工期及试运行期的试验和观测分析成果(一)合格标准合格标准是工程验收的标准。
不合格工程必须进行处理且达到合格标准后,才能进行后续工程施工或验收。
(1)单元工程合格标准在保证项目符合相应的质量标准的前提下,基本项目基本符合质量标准,允许偏差项目总数中土建工程有70%及其以上,金属结构有80%及其以上符合质量标准。
(2)分部工程合格标准1、所含单元工程的质量全部合格,质量事故及质量缺陷已按要求处理,并经检验合格;2、原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。
(3)单位工程合格标准1、所含分部工程质量全部合格;2、质量事故已按要求进行处理;3、工程外观质量得分率达到70%以上。
4、单位工程施工质量检验与评定资料基本齐全。
5、工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
(二)优良标准(1)单元工程优良标准保证项目符合相应的质量标准,基本项目必须有不小于50%达优良质量标准,其余达合格(或优良),允许偏差项目每项有不小于90%测点在相应的允许偏差质量标准范围内。
(2)分部工程优良标准1、所含单元工程质量全部合格,其中70%以上达到优良等级,重要隐蔽单元工程和关键部位单元工程质量优良率达90%以上,且未发生过质量事故。
2、中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30组时,试件质量合格)。
