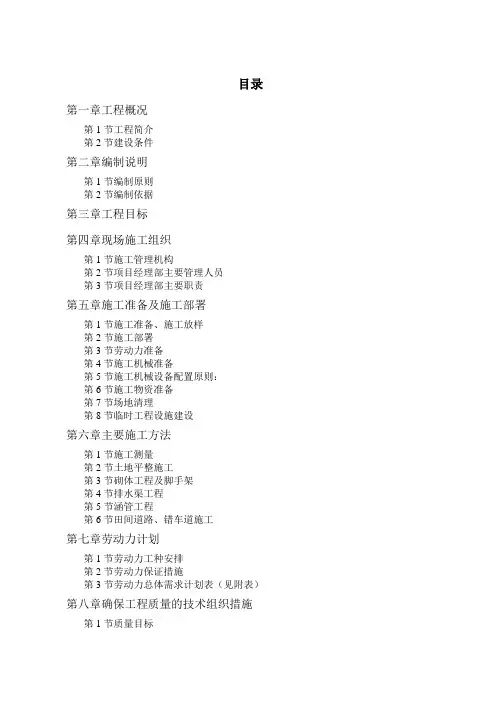

土地平整施工组织设计

  • 格式:docx
  • 大小:28.78 KB
  • 文档页数:16

我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容1 施工组织设计

1 施工程序安排与施工测量

1.1施工部署

一、施工区域、流水段的划分

本工程面积较大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。

施工区域划分原则:

以各自然村为一个工作区域。

各施工区域均有较便利的出入道路。

利用原有沟渠和道路作为分区界线。

施工流水段的划分:本工程工作内容较多,根据设计图纸及招标文件的内容和工程地点的情况,三个自然村分为三条大流水线进行平行流水施工。根据各村的情况以及工程内容形式,进行小流水施工。确保各工序连接紧凑。

二、施工顺序和施工安排

总体施工方向:各施工区从与主进场道路靠近处开始,按照从近至远的方向进行施工,主要目的是便于施工机械进行工作。 我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容2 道路施工顺序:根据测量结果计进行基层整平,各施工区之间同时平行施工,区内部实行分段流水作业。

1.2、施工测量

一、测量控制系统

本标段施工道路长,测量工作量大。拟以业主提交的测量控制基准点为基础,建立闭合导线控制网。根据施工控制网,测设轴线,再根据轴线测设各个细部。开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样。施工测量的精度按《工程测量规范》执行。

二、土方施工测量

根据已建立的平面和高程控制系统,放出各区的边界桩,并在各区边界设置横向及纵向控制桩,每50米设置一个,控制桩用混凝土浇筑,埋深在地面以下20厘米,以控制土面区各区边线和高程。

测设40米×40米 的方格网来实施施工放样,且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。将每一个桩的挖填数用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。为便于挂线找平,在方格网内再增设加桩,将方格分成10米见方的小方格。如为填方时,则根据填方的高度我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容3 在桩上挂线好填土;如为挖方时,可在桩四周挖至所需深度。

三、测量仪器

平面测量的主测仪器为日产“全站仪”,该仪器技术规格为:J6 级经纬仪测角精度,Ⅱ级测距仪测程1000 米,测距精度MD=±(5±5ppm)毫米。其200 米范围内一测回放样定位精度可达±10毫米,可满足本项目的平面精度要求。

高程测量主测仪器为S1 级自动安平水准仪。

1.2 土地平整工程施工

一、土地平整工程施工前的准备工作

(1)、在组织土方工程施工前,建设单位应向施工单位提供当地实测地形图(包括测量成果)、原有地下管线或构筑物竣工图、土石方施工图以及工程地质、气象等技术资料,以便编制具体的施工方案,并提供平面控制桩和水准点,作为施工测量和工程验收的依据。

(2)土石方施工图:方格网边长一般为10-20m,横断面间距一般为20m,地形复杂处另增加断面。土石方工程应在定位放线后,方可施工。

(3)、在施工区域内,有碍施工的已有建筑物和构筑物、道路、沟渠、管线、坟墓、树木等,应在施工前妥善处理。

(4)、山区施工,应事先了解当地地层岩性、地质构造、地形地貌和水文地质等,我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容4 如因土石方施工可能产生滑坡时,应采取措施。

在陡峻山坡脚下施工,应事先检查山坡面情况,如有危岩,孤石、崩塌体、古滑坡体等不稳定迹象时,应作妥善处理。

(5)、施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先做好必要的加宽、加固等准备工作。开工前应修好施工场地内机械运行的道路,并开辟适当的工作面,以利施工。

二、土地平整工程的主要的施工方法

(1)土地平整工程主要是采用推土机对原土进行挖、填,推成设计要求的坡度,多余的土方按要求用机械运至需要填土的地方。推土顺地面坡度沿下坡方向切土与推土,推土场地较大时采用几台推土机并列推土。

(2)土地平整前,首先要确定场地设计标高和具体改成后土地的坡度,计算挖、填土方工程量,确定土方调配方案。土方开挖要逐层施工,土方开挖以挖掘机配自卸式汽车进行挖运。场地内的挖、填土方力求平衡,使土方运输费用最少。本工程采用T-180型推土机对施工现场土地进行土方平整。

(3)宅基地、荒草地整理:应先用推土机或挖掘机去除原有拆迁房屋和拆除后遗留下来的杂物和屋基,然后再进行场地的平整,平整好后再在上面覆盖500mm厚度的耕植土。 我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容5 (4)居民区附近的开挖应采取有效措施,以保护居民区住房及居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。

(5)开挖中要注意边坡的整修,避免边坡不顺,而当发现土层性质变化时,将及时修改开挖边坡,并报监理工程师审批。

(6)对土地进行翻耕时,挖方标高应按照设计标高开挖避免超挖,若挖方层以下土质不良时,将按图纸所示或监理工程师指示的深度和范围,采取挖除,换填或其它措施进行处理并压实。

(7)弃方的处理:

A)在挖方段开工前,向监理工程师报批土石方开挖、调运施工方案,该方案包括挖方及弃方数量、调运方案,弃方位置及其堆放形式,坡脚加固处理,排水系统的布置以及有关的计划安排等。

B)当弃土场的位置,堆放形式或施工方案有更改时,必须提前将更改方案报监理工程师批准。

C)弃土场应堆置整齐、稳定、排水畅通、避免对土堆周围的建筑物,排水及其它任何设施产生干扰或损坏,避免对环境造成污染。

(8)土地翻耕:采用旋耕机进行翻耕,以保证土地保墒。

(9)质量控制要点: 我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容6 A)正确确定土方平整的标高,施工中经常检查土方开挖标高,及时纠正偏差。

B)坡面平顺光滑,无明显的局部高低差。土质边坡预留的30cm保护层由人工从上至下顺坡修整。

C)开挖时,经常注意山坡的稳定情况。每天开工、收工前均对坡面、坡顶附近进行检查,发现有裂缝开口坍方迹象或危石、危土立即处理。凡不能处理且对施工安全有威胁时,要暂停施工。

(10)施工时的注意事项:

A、确定场地标高时应考虑以下因素:

1)采用方格网法和场地等高线对原场地的标高进行测量和统计。

2)根据设计总平面图中的设计标高和生产工艺及运输的要求,确定挖填方数量。

3)场地内的挖、填土方力求平衡,使土方运输费用最少。

4)有一定的排水坡度,满足设立的排水要求。

B、土方调配

1)、应力求达到挖方与填方基本平衡和就近调配,使挖方量与运距尽可能为最小,即土方运输或费用最小。

2)、土方调配应考虑近期施工与后期利用相结合的原则,考虑分区与全场相结合的我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容7 原则。

3)、合理布置挖、填方分区线,选择恰当的调配方向、运输线路,使土方机械和运输车辆的性能得到充分发挥。

4)、土用在回填质量要求高的地区。

5)、土方平衡调配应尽可能与城市规划和农田水利相结合,将余土一次性运到指定弃土场,做到文明施工。

C、施工临时排水:

1)、施工前应做好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应。临时性排水设施应尽量与永久性排水设施相结合。山区施工应充分利用和保护自然排水系统和山地植被,如需改变原排水系统时,应取得原有单位同意。

2)、临时排水不得破坏附近建筑物或构筑物的地基和挖、填方的边坡,并注意不要损害农田、道路。临时截水沟至挖方边坡上缘的距离,应根据土质确定,一般不小于3m。临时排水沟至填方坡脚应有适当距离,沟内最高水位应低于坡脚至少0.3 m。

3)、在山坡地区施工,应尽量按设计要求先做好永久性截水沟或设置临时截水沟,阻止山坡水流入施工现场。

4)、在地形、地质条件复杂(如山坡陡峻、边坡上有滞水层或坡脚处地下水位较高等)有可能发生滑坡、坍塌的地段挖方时,应根据设计单位确定的方案进行排水。 我公司认真阅读了招标文件,踏勘了现场,根据国家及行业制定的有关规范、标准以及我公司承担过的类似工程具有的施工经验和本公司的实力,全面响应招标文件有关对工程质量、安全、文明施工、环保等各项要求,编制了本标段工程的施工组织设计

页脚内容8 5)、在挖方下侧弃土时,应将弃土堆表面整平并向外倾斜,弃土堆表面应低于相邻挖方场地的设计标高,或在弃土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地。在河岸、荒野地方弃土时,不得阻塞河道或影响排水。

1.3 U30型农渠施工

一、渠道放样

土方工程施工前,应先根据设计技术交底的有关资料,对渠道中线、长度及水准高程进行复测,用经纬仪复核渠道的中心控制线,效核渠线的方向,两次测角误差不超过30〃。用钢尺复核渠道的长度,在渠道中线位置,每50m增加一个中心桩。弯道处3~5m设一个中心桩。用钢尺量距,误差不超过1/1 000。其次,按四等水准要求控制高程,闭合精度要求控制在20mm。每200m设一个临时高程点,作为开挖渠道高程控制点。最后,根据中心线和高程控制点,对渠道土方开挖或回填边线及临时堆土、取土界限放样。

二、渠道土方夯填

填方渠道应满足如下技术要求①清基,清除渠床内杂草、砖瓦块、冻土、表面虚土、腐殖质及隐藏的砖石等。②回填土应采取就近取用,减少拉运费用,并将回填土的含水量控制在16~20之间。若回填土比较干燥,应采用洒水的方法调节回填土的含水量,若含水量较大,应采用排水、晾晒、换土等方法,将含水量控制在允许的范围内。③夯填时应根据实际情况确定施工方式,选用施工机械。④回填夯实采用分层夯实的方法,
