(完整版)防雷接地预算] 防雷接地预算1.屋顶的避雷带工程量=(水平+竖直)*3.9%(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2.引下线距地面300设测试点,应该执行断接卡制作安装.3.如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2(因为定额是按焊接两根考虑的)应该执行接地跨接线项.4.引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
一类防雷建筑物高度超过30M,从30m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。

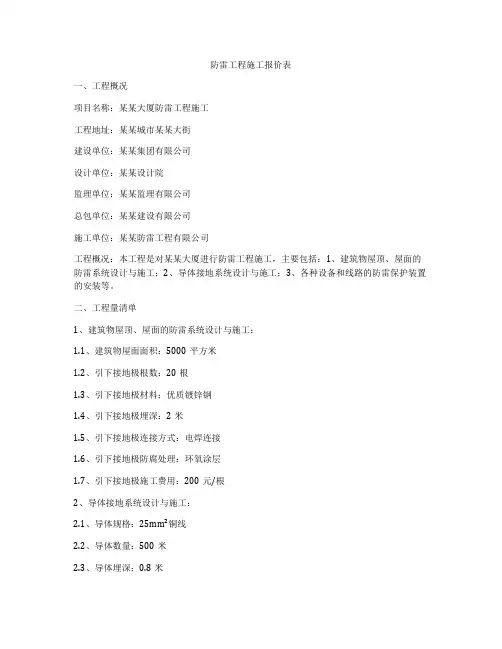

防雷工程施工报价表一、工程概况项目名称:某某大厦防雷工程施工工程地址:某某城市某某大街建设单位:某某集团有限公司设计单位:某某设计院监理单位:某某监理有限公司总包单位:某某建设有限公司施工单位:某某防雷工程有限公司工程概况:本工程是对某某大厦进行防雷工程施工,主要包括:1、建筑物屋顶、屋面的防雷系统设计与施工;2、导体接地系统设计与施工;3、各种设备和线路的防雷保护装置的安装等。
二、工程量清单1、建筑物屋顶、屋面的防雷系统设计与施工:1.1、建筑物屋面面积:5000平方米1.2、引下接地极根数:20根1.3、引下接地极材料:优质镀锌钢1.4、引下接地极埋深:2米1.5、引下接地极连接方式:电焊连接1.6、引下接地极防腐处理:环氧涂层1.7、引下接地极施工费用:200元/根2、导体接地系统设计与施工:2.1、导体规格:25mm²铜线2.2、导体数量:500米2.3、导体埋深:0.8米2.4、导体埋设方式:铺设2.5、导体接头方式:压接2.6、导体接头防腐处理:热缩套2.7、导体接地系统施工费用:50元/米3、设备和线路的防雷保护装置:3.1、雷击计数器数量:5台3.2、避雷引流带长度:100米3.3、避雷引流带安装方式:固定式3.4、防雷保护装置安装费用:200元/台三、工程总报价1、建筑物屋顶、屋面的防雷系统设计与施工费用:5000平方米 × 200元/平方米 = 1000000元2、导体接地系统设计与施工费用:500米 × 50元/米 = 25000元3、设备和线路的防雷保护装置费用:5台 × 200元/台 = 1000元四、总工程报价:1025000元五、备注:1、以上报价不包含设计、监理、材料、设备购买等费用。
2、报价有效期为30天。
3、工程施工所需材料、设备、人工等费用均已考虑在内,不得再申请增减项。
4、如施工过程中因建筑机破损等原因需要额外维修,费用将另行商定。
防雷及接地装置计算规则1、接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算,若设计有管帽时,管帽量按加工件计算。
2、接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
3、接地跨接线以“处”为计量单位,按规程规定凡需作接地跨接线的工程内容,每跨接一次按一处计算,户外配电装置构架均需接地,每副构架按“一处”计算。
4、避雷针的加工制作、安装,以“根”为计量单位,独立避雷针安装以“基”为计量单位。
长度、高度、数量均按设计规定。
独立避雷针的加工制作应执行“一般铁件”制作子目或按成品计算。
5、半导体少长针消雷装置安装以“套”为计量单位,按设计安装高度分别执行相应子目。
装置本身由设备制造厂成套供货。
6、利用建筑物内主筋作接地引下线安装以“10m”为计量单位,每一柱子内按焊接两根主筋考虑,如果焊接主筋数超过两根时,可按比例调整。
7、断接卡子制作安装以“套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的断接卡子安装按每井一套计算。
8、高层建筑物屋顶的防雷接地装置应执行“避雷网安装”定额,电缆支架的接地线安装应执行“户内接地母线敷设”子目。
9、均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
10、钢、铝窗接地以“处”为计量单位(高层建筑六层以上的金属窗,设计一般要求接地),按设计规定接地的金属窗数进行计算。
11、柱子主筋与圈梁连接以“处”为计量单位,每处按两根主筋与两根圈梁钢筋分别焊接连接考虑。
如果焊接主筋和圈梁钢筋超过两根时,可按比例调整,需要连接的柱子主筋和圈梁钢筋“处”数按规定设计计算。
※防雷接地计价及定额套用防雷接地系统,主要解决以下几个问题的工程量计算与定额套用:1、避雷针制作、安装;2、避雷网安装;3、避雷引下线敷设;4、接地极的制作安装;防雷及接地系统计价的编制,主要应用第九章防雷及接地装置的有关项目,该章定额适用于建筑物、构筑物的防雷接地,变配电系统接地,设备接地以及避雷针的接地装置,但不适应采用爆破法施工敷设接地线、安装接地极,也不包括高土壤电阻率地区采用换土或化学处理的接地装置及接地电阻的测定工作。
( 1)避雷针制作、安装注意问题:避雷针制作的未计价主要材料是:针尖、针体材料(如钢管、圆钢、铜质针尖等)。
避雷针安装不包括针体制作,独立避雷针加工制作应执行“一般铁构件”制作定额。
普通避雷针安装在木杆和水泥杆上,包括避雷引下线安装。
避雷针安装均已考虑了高空作业的因素。
现场工程施工中,避雷针一般是由成套购买,自己动手制作的只是:多层或别墅上面的避雷针,用12 钢筋制作,沿女儿墙或屋脊敷设,暗装,高度一般在30 厘米左右。
( 2)避雷网安装定额分类:1、沿混凝土块敷设、2、沿折板支架敷设、3、混凝土块制作、4、利用圈梁钢筋均压环敷设和柱子主筋与圈梁钢筋焊。
避雷网敷设以“10m”为计量单位,工程量按施工图图示延长米计算,其长度按施工图设计水平和垂直规定长度另加 3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,即避雷网敷设长度( m)=施工图设计长度( m)×( 1+ 3.9%)1、混凝土块制作以“10 块”为计量单位,工程量按施工图图示数量计算,施工图未说明时,避雷网直线段可按1~ 1.5 米/ 1 块、转弯段可按0.5~1 米/ 1 块考虑。
2、均压环敷设以“ 10m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
3、柱子主筋与圈梁钢筋焊接计量单位:10 处,每处按两根主筋与两根圈梁钢筋焊接连接考虑,超过两根时,可按比例调整,需要连接的柱子主筋和圈梁钢筋“处”数,按施工图规定的设计计算。
1.防雷及接地清单计价中的计量单位为项,清单计价表中的综合单价为每项的价。
提清单量时,如防雷及接地各自为一个系统,则可分别计算一个防雷装置和一个接地装置。
如防雷及接地合用一组接地极,则可合并为一个编码,清单量为一项。
⑴接地装置项目特征应表述清除接地母线的材质、规格、敷设部位(室内还是室外)及接地极的材质、规格。
如需作特别处理,如换土、化学处理时应表述出。
工程内容应按实际需要描述清楚,只作定性描述不作定量分析,既只描述工程内容,不提出工程数量。
⑵防雷装置和接地装置一样对于项目特征须按设计要求表述清楚,工程内容描述清楚。
⑶防雷及接地装置接地电阻试验应作编码,其一项中不含接地电阻试验。
2.接地极一般用钢管(Φ50镀锌管,每根长2.5米)角钢(用L50×5,长2.5米镀锌)、元钢(Φ16镀锌,长2.5米)、接地板(又分钢板和紫铜板,其规格由设计定)选用何种接地极由设计定。
3.接地极按在现场制作考虑,安装包括打入地下并与主接地网焊接。
4.户内接地母线敷设包括打洞、埋卡子、敷设、焊接、油漆等工作内容。
卡子的水平距离为1米,垂直方向1.5米,穿墙时用Φ40×400钢管保护,每10米综合入一个保护管,卡子及钢管费已计入定额之内,不得另计。
5.户外接地母线敷设包括地沟的挖填土和夯实。
挖沟的沟底宽按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34米3计算。
如设计要求埋深不同时,则可按实际土方量计算调整。
土质按一般土综合考虑,遇有石方、矿渣、积水、障碍物等情况时可另行计算。
6.接地母线、避雷线敷设其长度按施工图设计水平和垂直规定长度另加3.9%的附加长度(包括转弯上下波动、避绕障碍物、搭接头所占长度)计算。
即3.9%计入工程量。
计算主材时应增加规定的损耗率。
7.铜接地绞线适用于户外埋设,管内敷设时执行管内穿线定额。
8.构架接地是接户外钢结构或混凝土杆构架接地考虑的。
每处接地包括4米以内的水平接地线。
一期厂房防雷部分序号项目编码项目名称项目特征描述计量单位工程量金 额(元)综合单价合价其中暂估价防雷部分284030409006002避雷针1.名称:避雷小针制安2.敷设形式:避雷针上安装根61.000285030409005003避雷网暗敷1、名称:接地网2、采用建筑物主钢筋m5216.460286030409005005避雷网暗敷1、名称:接地网2、16镀锌圆钢m4419.070287030409005004避雷网明敷1、名称:接地网2、16镀锌圆钢m1134.700288030409003002避雷引下线1、名称:避雷引下线2、利用建筑物主筋引下m1273.700289粤030409012001垂体接地桩承台接地线安装 三连桩基46.000290030409008001接地端子接地测试板制作、安装台/块17.000291030409008003总等电位接地测试板制作、安装台/块 2.000292030409002002等电位连接带接地母线敷设 户内接地母线敷设m 1.000293030409008002电阻测试点接地测试板制作、安装台/块 2.000294030409008004接地端子及接地电阻测试端子接地测试板制作、安装台/块 4.000295030409002001接地母线接地母线敷设 户内接地母线敷设m11.500296030414011003接地装置1、母线、避雷器、电容器、接地装置调试 接地网系统/组 1.000门卫室防雷部分序号项目编码项目名称项目特征描述计量单位工程量金 额(元)综合单价合价其中暂估价防雷部分24030409006002避雷针1.名称:避雷小针制安2.敷设形式:避雷针上安装根 6.00025030409005003避雷网暗敷1、名称:接地网2、采用建筑物主钢筋m121.44026030409005004避雷网明敷1、名称:接地网2、10镀锌圆钢m107.16027030409003002避雷引下线1、名称:避雷引下线2、利用建筑物主筋引下m44.80028粤030409012001垂体接地桩承台接地线安装 三连桩基8.00029030409008001接地端子接地测试板制作、安装台/块 2.00030030414011003接地装置1、母线、避雷器、电容器、接地装置调试 接地网系统/组 1.000宿舍楼防雷部分序号项目编码项目名称项目特征描述计量单位工程量金 额(元)综合单价合价其中暂估价防雷部分140030409006002避雷针1.名称:避雷小针制安2.敷设形式:避雷针上安装根20.000141030409005003避雷网暗敷1、名称:接地网2、采用建筑物主钢筋m617.890142030409005005避雷网暗敷1、名称:接地网2、10镀锌圆钢m750.990143030409005004避雷网明敷1、名称:接地网2、10镀锌圆钢m355.940144030409003002避雷引下线1、名称:避雷引下线2、利用建筑物主筋引下m671.000145粤030409012001垂体接地桩承台接地线安装 三连桩基17.000146030409008001接地端子接地测试板制作、安装台/块20.000147030409008003总等电位接地测试板制作、安装台/块 2.000148030409002002等电位连接带接地母线敷设 户内接地母线敷设m 1.000149030409002001接地母线接地母线敷设 户内接地母线敷设m11.500150030414011003接地装置1、母线、避雷器、电容器、接地装置调试 接地网系统/组 1.000防雷部分总计。
防雷接地装置工程量清单计价详解一、接地装置1、名词解释:接地装置就是指埋设在地下的接地电极与由该接地电极到设备之间的连接导线的总称。
地装置由接地极、接地极引线与接地母排三部分组成,它被用以实现电气系统与大地相连接的目的。
与大地直接接触实现电气连接的金属物体为接地极。
它可以就是人工接地极,也可以就是自然接地极。
对此接地极可赋以某种电气功能,例如用以作系统接地、保护接地或信号接地。
接地母排就是建筑物电气装置的参考电位点,通过它将电气装置内需接地的部分与接地极相连接。
它还起另一作用,即通过它将电气装置内诸等电位联结线互相连通,从而实现一建筑物内大件导电部分间的总等电位联结。
接地极与接地母排之间的连接线称为接地极引线。
按接地的目的,电气设备的接地可分为:工作接地、防雷接地、保护接地、仪控接地。
工作接地:就是为了保证电力系统正常运行所需要的接地。
例如中性点直接接地系统中的变压器中性点接地,其作用就是稳定电网对地电位,从而可使对地绝缘降低。
防雷接地:就是针对防雷保护的需要而设置的接地。
例如避雷针(线)、避雷器的接地,目的就是使雷电流顺利导入大地,以利于降低雷过电压,故又称过电压保护接地。
保护接地:也称安全接地,就是为了人身安全而设置的接地,即电气设备外壳(包括电缆皮)必须接地,以防外壳带电危及人身安全。
仪控接地:发电厂的热力控制系统、数据采集系统、计算机监控系统、晶体管或微机型继电保护系统与远动通信系统等,为了稳定电位、防止干扰而设置的接地。
也称为电子系统接地。
2、工程量清单示例3、相关定额计算规则及有关规定(1)、接地极接地极制作安装:接地极即接地体,接地装置的散流电阻称为接地极,直接与土壤接触,用以与大地作电气连接。
定额套用2-688~2-695,分为钢管接地极、角钢接地极、圆钢接地极与接地极板(块) ,同时还应区分普通土与坚土。
接地极制作安装以“根”为计量单位,长度按设计长度计算,设计无规定时,每根长度按2、5米计算,若设计有管帽时,管帽另按加工件计算。
防雷接地装置工程量清单计价详解一、接地装置1、名词解释:接地装置是指埋设在地下的接地电极与由该接地电极到设备之间的连接导线的总称。
地装置由接地极、接地极引线和接地母排三部分组成,它被用以实现电气系统与大地相连接的目的。
与大地直接接触实现电气连接的金属物体为接地极。
它可以是人工接地极,也可以是自然接地极。
对此接地极可赋以某种电气功能,例如用以作系统接地、保护接地或信号接地.接地母排是建筑物电气装置的参考电位点,通过它将电气装置内需接地的部分与接地极相连接.它还起另一作用,即通过它将电气装置内诸等电位联结线互相连通,从而实现一建筑物内大件导电部分间的总等电位联结。
接地极与接地母排之间的连接线称为接地极引线。
按接地的目的,电气设备的接地可分为:工作接地、防雷接地、保护接地、仪控接地。
工作接地:是为了保证电力系统正常运行所需要的接地。
例如中性点直接接地系统中的变压器中性点接地,其作用是稳定电网对地电位,从而可使对地绝缘降低。
防雷接地:是针对防雷保护的需要而设置的接地。
例如避雷针(线)、避雷器的接地,目的是使雷电流顺利导入大地,以利于降低雷过电压,故又称过电压保护接地。
保护接地:也称安全接地,是为了人身安全而设置的接地,即电气设备外壳(包括电缆皮)必须接地,以防外壳带电危及人身安全.仪控接地:发电厂的热力控制系统、数据采集系统、计算机监控系统、晶体管或微机型继电保护系统和远动通信系统等,为了稳定电位、防止干扰而设置的接地。
也称为电子系统接地。
2、工程量清单示例3、相关定额计算规则及有关规定(1)、接地极接地极制作安装:接地极即接地体,接地装置的散流电阻称为接地极,直接与土壤接触,用以与大地作电气连接。
定额套用2-688~2—695,分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块),同时还应区分普通土和坚土。
接地极制作安装以“根”为计量单位,长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
一、项目名称:甘肃某地区防雷工程施工二、项目概况:本项目位于甘肃省某地区,涉及建筑、能源、化工等多个行业,包括防雷系统设计、施工、安装以及防雷产品供应。
施工内容包括但不限于建筑物、构筑物、设备设施的防雷接地系统设计、施工及验收。
三、施工范围及内容:1. 防雷系统设计:根据现场实际情况,进行防雷系统设计,包括防雷接地系统、避雷带、避雷针、避雷网等。
2. 防雷工程施工:包括防雷接地系统的挖掘、敷设、连接、接地电阻测试等。
3. 防雷产品供应:提供符合国家标准的防雷接地材料、避雷针、避雷带等。
4. 防雷系统验收:对施工完成的防雷系统进行验收,确保符合国家标准。
四、施工报价清单:1. 设计费用:- 防雷系统设计费:人民币5000元(含税)- 施工图纸及资料费:人民币2000元(含税)2. 施工费用:- 防雷接地系统施工费:- 接地电阻测试:每项测试100元(含税)- 接地线敷设:按长度计算,每米人民币10元(含税)- 接地网敷设:按面积计算,每平方米人民币20元(含税)- 接地极埋设:每根接地极人民币100元(含税)- 避雷带、避雷针、避雷网施工费:- 避雷带敷设:按长度计算,每米人民币15元(含税)- 避雷针安装:每根人民币200元(含税)- 避雷网敷设:按面积计算,每平方米人民币30元(含税)3. 防雷产品供应费用:- 防雷接地材料:按实际使用量计算,价格另议- 避雷针、避雷带、避雷网等:按实际使用量计算,价格另议4. 防雷系统验收费用:- 验收费用:人民币1000元(含税)五、其他费用:1. 施工期间交通、住宿、通讯等费用:根据实际情况另计。
2. 现场安全防护、文明施工措施费用:根据实际情况另计。
六、总价:根据以上报价清单,本项目总价为人民币(大写):捌万肆仟元整(小写):84000元。
注:以上报价仅供参考,实际施工过程中可能因现场情况、材料价格等因素发生变化,具体费用以实际发生为准。
本报价清单自签订合同之日起生效,如有变更,双方另行协商。
防雷与接地装置组价解析请问避雷引下线敷设断接卡子制作、安装如何计算?1.避雷引下线一般是利用柱内2根主筋作为引下线,也可以单独敷设扁钢或圆钢,计算以延米来计算,按楼层的绝对标高计取(基础到屋面女儿墙的高度)2.断接卡制作安装按处来计算的,有几处测试点就计算几个断接卡。
断接卡通常设在室外地坪+500mm处,它是竣工验收时作为电阻测试用的,接地平面图纸上应该有注明。
防雷接地中利用建筑物主筋做引下线1.避雷引下线,利用柱子主筋引下,定额是按照2根钢筋考虑的,如果设计只要求是利用2根筋引下,则其数量为:L=柱高*引下的柱子根数。
2.如果设计要求是4个钢筋引下,则其数量为:L=柱高*引下的柱子根数*2防雷接地中利用建筑物主筋做引下线,套定额计算的是长度,不计主材费。
跟建筑里面的钢筋不重复,对于防雷接地中利用建筑物主筋做引下线的工作内容是:平直、下料、测位、打眼、埋卡子、焊接、固定、刷漆。
计算规则规定引下线是按两根考虑的,也就是说算长度时只能按柱子的长度,不应再*2了。
这个问题好多时候会混淆利用柱子主筋作为避雷引下线,楼层中主筋的接头一般不需跨连接。
利用建筑物主柱内的2根不小于16mm的钢筋作为避雷引下线时,这2根钢筋的中间接头一般都是采用焊接连接的,此时不需要进行跨接。
现在工程中全部用焊接不存在跨界的什么是避雷网安装均压环敷设(利用圈梁钢筋),如何算量,计算规则地圈梁答:均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
通常来讲,就是两根16圆钢筋主筋或以上截面的。
你就理解两根主筋(截面不小于16圆)。
均压环敷设利用圈梁钢筋,是利用柱钢筋与圈梁钢筋焊接,不是按直径判断,是按柱与圈梁的连接处计算。
高层建筑物屋顶的防雷接地装置应执行“避雷网安装”定额在避雷网安装中柱主筋与圈梁钢筋焊接,是数柱子与梁的结合处的数量柱主筋与圈梁钢筋焊接怎么计算?与避雷引下线利用建筑物主筋引下有什么区别?前者是接头,后者是钢筋,前者是按个计算后者是按米计算在高层建筑中,柱主筋与圈梁钢筋不能焊接,只能搭接。
第1篇一、引言防雷工程施工是保障建筑物、设施及人员安全的重要工程,其计价工作对于确保工程顺利进行、合理控制成本具有重要意义。
本文将围绕防雷工程施工计价进行阐述,分析其计算方法和注意事项。
二、防雷工程施工计价原则1. 合法性原则:计价依据应遵循国家相关法律法规,如《建筑工程造价管理暂行办法》、《建筑工程造价计价规范》等。
2. 合理性原则:计价应合理反映工程实际,确保工程造价真实、准确。
3. 完整性原则:计价应涵盖工程各项费用,包括直接费用、间接费用和利润。
4. 可比性原则:计价应与同类工程进行比较,确保计价合理。
三、防雷工程施工计价方法1. 工程量清单计价法:根据工程量清单,计算各项工程量,结合市场价格,确定工程造价。
(1)直接费用:包括人工费、材料费、施工机械使用费等。
(2)间接费用:包括施工管理费、企业管理费、利润等。
2. 工程单价计价法:根据工程量,结合市场单价,计算工程造价。
(1)直接费用:同工程量清单计价法。
(2)间接费用:同工程量清单计价法。
3. 估算计价法:根据类似工程的经验和资料,估算工程造价。
四、防雷工程施工计价注意事项1. 计价依据:严格按照国家相关法律法规和行业规范执行,确保计价依据的合法性。
2. 工程量计算:准确计算各项工程量,避免因计算错误导致计价不准确。
3. 材料价格:及时关注市场价格波动,合理确定材料价格。
4. 人工费:合理确定人工费,确保施工人员权益。
5. 间接费用:根据工程实际情况,合理确定间接费用。
6. 利润:遵循行业规范,合理确定利润。
7. 风险:充分考虑工程风险,预留一定风险费用。
五、结论防雷工程施工计价是一项复杂的工作,需要遵循相关法律法规和行业规范,合理确定各项费用。
通过本文的阐述,希望能为防雷工程施工计价提供一定的参考和借鉴。
在实际工作中,应根据工程特点和需求,灵活运用计价方法,确保工程造价的合理性和准确性。
第2篇一、工程概述防雷工程施工计价是指在防雷工程的设计、施工、材料采购、人员配备等环节,根据国家相关标准和市场行情,对工程所需各项费用进行合理估算和计算的过程。
