冬施方案[济南]
- 格式:doc
- 大小:85.00 KB
- 文档页数:6

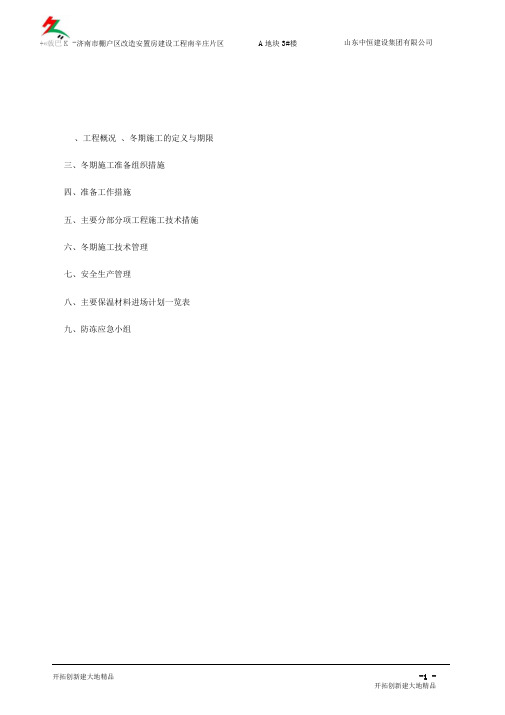

、工程概况、冬期施工的定义与期限三、冬期施工准备组织措施四、准备工作措施五、主要分部分项工程施工技术措施六、冬期施工技术管理七、安全生产管理八、主要保温材料进场计划一览表九、防冻应急小组冬期施工方案、工程概况本工程为济南市棚户区改造安置房建设工程南辛庄片区A地块3#楼工程;由济南旧城开发投资集团有限公司投资建设,山东联创建筑设计有限公司设计,山东能建建设管理有限公司监理,山东中恒建设集团组织施工。
工程位于济南市南辛庄西路以东,南辛庄街以南;属于剪力墙结构;地上27层;地下2层,建筑面积52328.49m。
二、冬期施工的定义1、根据当地气温资料,室外日平均气温连续五天稳定低于 5 C时,工程施工即进入冬期施工。
因工程在常温施工,难以达到预期目的,因而采用特殊的技术措施进行施工方能满足要求,称之为冬期施工。
2、冬期施工的期限:根据室外日平均气温连续五天稳定低于5C时,取连续五天气温稳定低于5C的第一天为冬期施工的初始日。
同样,当气温回升时,取连续五天稳定高于5C的未日即为冬期施工的终止日。
按照济南市气候条件特点,从每年的11月15日至次年的3月15日为冬期施工的大致时间。
3、本工程进入冬期施工的主要分项工程有土方开挖、边坡支护、桩头破碎、人工清槽、混凝土垫层浇筑、钢筋加工、模板加工安装等。
由于气温低给施工带来诸多不便,必须采取一些必要的冬期施工技术措施来确保工程质量。
为了更好地完成工程项目,加强冬期施工管理,确保工程质量和施工安全,结合上述特点,特编制本工程冬期施工方案。
三、冬期施工组织措施项目部冬期施工领导小组:组长:朱玉明副组长:马祥涛组员:殷德民王正伏王欢张培祥庞祥斌殷国生徐双双四、准备工作措施1、做好培训学习工作由项目技术负责人组织质检员、各专业工长认真学习《建筑工程冬期施工规程》(JGJ104-97)和《冬期施工措施》,由工长对各班组班组长和工人做冬期施工交底。
2、做好天气预报工作由项目部资料员徐双双每天收听天气预报(或上网查询),掌握次日气象情况,做好记录,并随时汇报给技术负责人和工长,以调整安排现场工作。
目录1.工程概况 (1)2.组织保证体系 (1)2.现场冬施管理 (1)3.混凝土测温 (2)4.混凝土冬季施工技术措施 (3)5.模板和钢筋冬施措施 51.工程概况1.项目名称: 百替·御园华府2#楼2.工程地点: 济南高新区大汉峪村北部, 旅游路以北。
3.工程规模:本工程为18层框剪构造, 地下2层, 地上18层, 建筑面积9667.36平方米, 建筑总高度62.126米, 原则层层高为3.1米,平面基本呈矩形组合形状。
本工程设计抗震等级:剪力墙抗震等级为四级, 框架抗震等级为四级, 抗震设防烈度为六度, 设计合理使用年限50年。
2.组织保证体系冬季施工设专门冬施领导小组(如图1), 全面控制冬施各方面工作。
图12.现场冬施管理1每天有专人对室内温度进行测试, 作好记录, 注意收听天气预报, 及时掌握天气变化, 混凝土养护温度应定期、定点测定做好记录, 测温采用热电偶温度计, 要掌握混凝土入模温度(不低于5℃)和混凝土旳初期强度变化。
2、冬期施工做好施工现场预埋水管、水龙头、消防栓、混凝土泵管等旳保温工作,泵管和运送车要用保温被作好保温, 预埋水管、水龙头和消防栓均全采用外缚保温岩棉, 其他保温材料均用阻燃草被, 楼梯口均挂草帘被,减少冷空气对流。
3、冬施时要作好防火、防中毒、防冻、防滑和防爆工作, 配置好消防器材和消防用水, 消火栓和消防水源应有明显标志。
3.混凝土测温混凝土柱、墙板、梁混凝土测温计采用热电偶测温计, 测温措施如下:a、冬施混凝土要加强养护温度旳测量工作, 掺防冻剂旳混凝土在到临界强度2小时前测一次, 后来3小时测一次。
混凝土搅拌出机温度每班至少测4次, 并做好测温记录。
b、测温孔要编号, 并绘制测温孔布置图, 测温时要将测温计与外界气温相隔离, 可在孔口四面用软木或其他保温物塞住(如下图2), 测温计要在测温孔内停留3分钟以上方可读数, 浇筑混凝土前预埋测温孔用钢管, 管径为φ48。
冬季和雨季施工方案(一)冬季和雨季的施工安排1、及时购置施工人员防寒、防雨物品,并认真做好施工机械的防冻保养工作。
2、冬季加强草坪防冻工作,新播草籽用塑料薄膜封盖,提高地温,促进发芽。
3、冬季施工,更应注意将种植冻土整碎整细,并挑捡出大的冻块。
冬、雨季施工注意加强安全施工意识,谨防因坡滑而出现的人员、机械事故。
4、雨季施工应注意及时组织队伍对护坡进行排水和维护,谨防出现滑坡现象。
5、冬、雨季不能作为拖延工期的理由,未经业主批准或非特殊情况,工程进度不应停滞。
(二)冬季防冻、防雪措施进入冬施,就必须做好冬季气温的监测工作,指定专人根据气象台的提供的有关资料及现场测控建立气象监测台帐,该台帐上需要反映出下一阶段天气趋势和基本天气状态,供本工程施工安排时进行参考;凡进行冬季施工的工程项目,在入冬前要统筹考虑、明确安排;凡属冬季施工所必须的材料储备,入冬前必须完成;入冬前组织相关人员进行一次全面检查,作好施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作,及时地对打过压,灌过水的各类管道及附件的易积水处做详细检查,彻底放净积水,防止冻坏事故发生;组织技术人员、工长、现场管理人员进行冬季施工的交底,明确职责。
让施工人员了解冬季施工的施工方法和注意事项;冬季施工中要加强天气预报工作,及时接收天气预报,防止寒流突然袭击;冬季施工要做好水管的防冻保温工作,结合冬季施工情况,做好安全技术交底,作业面要配备足够的消防器材;复查施工进度安排,对有不适合冬季施工要求的施工部位,应及时向甲方、监理提出调整施工进度计划,合理统筹安排劳动力。
对于工程技术要求高的施工项目,要进行冬季施工技术可行性综合分析。
(三)雨季防汛、防旱措施1、雨季施工管理目标雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行。
积极配合政府部门做好雨季施工的防汛救助工作。
2、施工部署雨季施工的重点工序包括:做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。
冬季安全施工方案冬季安全施工方案范文冬季安全施工方案1为确保冬季施工正常进行及施工质量,我施工单位项目部根据现场实际状况经过分析,特编制冬季施工方案。
一、编制依据根据济南冬季及现场实际施工项目状况,进一步规范作业行为,确保冬季安全生产,编制本施工方案。
做到经济合理、安全适用、确保质量。
二、工程概况装修工程建筑面积为10000m2。
冬施期间的施工项目包括乳胶漆基层施工、大理石地面,墙面踢脚线施工等。
三、施工安排1、受影响的冬季施工项目工程。
冬季期间涉及与气温相关的施工项目有:涂料基层处理。
2、施工进度计划(1)冬施期间,结合本工程的特点,做好各分项及整体项目的计划安排。
(2)务必冬施期间完成的分项工程做到合理安排,措施齐全。
(3)集中时光上人,合理安排人员配置,采取加班加点抢工期,尽可能避开低温施工。
四、冬施准备工作1、组织措施1、图纸准备凡进行冬季施工的工程项目,务必复核施工图纸,查对其是否能适应冬季施工要求。
2、材料准备1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。
2)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。
3)准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。
4)对于易燃易爆的材料设专库存放,并配备足量灭火器,以保证意外状况发生。
3、机械准备室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损4、现场准备现场准备采暖保温措施,室内温度不宜低于8℃,准备温度计,每一天早晚两次检查,做好测温记录。
5、技术准备(1)工程管理人员应认真熟悉图纸和国标GJ104-97《建筑冬期施工规程》(2)现场技术员及工长应结合冬施方案对施工队伍进行详细的技术交底,使冬施方案落实到施工班组(3)做好冬季施工的有关规定、防火、防冻教育等。
济南高新区汉峪金融商务中心A2项目冬期施工方案施工单位: 山东天齐集团济南分公司工程名称:济南高新区汉峪金融商务中心A2地块项目编制人:张金顺编制日期: 2012年11月5日用品质打造建筑行业第一品牌目录一、编制依据及参考资料 (4)二、工程概况 (4)2.1 基本概况 (4)2.2 工程特点及冬期施工分部分项工程 (6)2。
3 施工准备及施工部署 (6)2.3.1冬期施工指导思想 (6)2.3.2 冬施管理体系的建立 (6)2.3。
3做好管道的防护 (7)2.3。
4测温安排 (7)2。
3。
5材料贮备 (8)2.3.6施工场地的准备工作 (8)2。
3.7冬期施工资源准备 (9)2.3.8 做好宿舍及办公区的取暖准备 (9)三、主要施工方法 (9)3.1 钢筋工程 (9)3。
2 混凝土工程 (11)3.2.1 一般要求 (11)3。
2.2 混凝土的运输 (12)3.2。
3混凝土的浇筑 (12)3.2。
4 混凝土构件的养护 (13)3。
2.5 混凝土构件的拆模 (13)3。
2.6 测温孔布置及温度测量 (14)3。
2.6。
2测温工具 (15)3。
2.6。
3 责任 (15)3。
2.7 混凝土工程升温 (15)3。
2.8 混凝土工程冬季施工禁忌事项 (16)3.3模板工程 (17)3.4防水施工 (18)3。
5脚手架施工 (18)四、冬期施工安全技术措施 (20)4。
1基本要求 (20)4.2 冬期施工安全教育 (20)4.3安全防护 (21)4。
3.1脚手架防护 (21)4.3。
2 “四口”防护 (21)4。
3.3临边防护 (22)4.4 现场安全管理 (22)4.5 冬季电气安全管理 (23)五、质量保证措施 (23)六、安全消防措施 (24)七、解除冬期施工后的注意事项.。
..。
...。
.。
...。
.。
.。
.。
.。
. (24)一、编制依据及参考资料1.1《汉峪金融商务中心A2地块项目施工图》1。
2《建筑工程冬期施工规程》JGJ104-20111.3《舜奥嘉园南区住宅项目施工组织总设计》1。
济南奥体中心体育馆冬期施工方案
济南奥体中心体育馆是济南市一座世界级的多功能综合体育馆,曾举办过多项重大国际和国内体育赛事。
然而,由于夏季使用频繁,加之夏季雨水较多,冬季施工又受限于室外环境,因此需要采取合
适的冬季施工方案,以确保体育馆的正常运营和维护。
一、冬季施工特点
冬季施工的主要特点是气温低,户外环境恶劣,对施工人员和
材料都带来了不小的影响。
因此,针对冬季施工环境特点,应制定
相应的施工方案,将其作为计划的核心内容。
二、冬季施工安全
冬季气温低,气候干燥,静电电荷严重,加之人员可能穿戴厚
重的防寒衣物,都可能导致安全事故的发生。
因此,为确保施工安全,必须对工人的安全防护进行加强,同时对机器设备采取必要的
维护和检查,以防天气突变引起的安全事故。
三、冬季施工设备
冬季施工设备的选择也需要根据环境特点进行调整。
一般来说,由于冬季气温低,对设备造成的损坏也会更大,因此需要选用一些
能够适应低温环境的设备。
四、冬季施工进度
夏季施工流水线长,可同时进行多项施工工作,但到了冬季,受限于环境因素,进度可能会受到影响。
因此,在冬季施工期间,需要加强进度管控和监督,以确保施工进度顺利进行。
五、冬季施工环保
在施工过程中,需要时刻注意环保问题,尽量避免对周边环境造成影响。
此外,由于冬季气候干燥,也容易产生静电电荷,因此需要采取相应的措施消除静电,减少对环境的影响。
参考文献:
济南奥体中心体育馆冬季施工方案。
济南奥林匹克体育中心体育馆工程年度冬期施工方案编制单位:北京城建济南奥体中心体育馆项目部编制人员:审核:审批:编制时间:年月日目录一、概述工程概况地方气象资料情况本季冬期施工的形象主要内容及形象进度本工程冬期施工总体要求二、冬期施工组织管理及部署组织管理及职责冬期施工准备及部署三、主要项目冬期施工技术措施混凝土工程(篮球场、天井花池)防水施工(天井花池)管道工程装修工程(室内装修、室外干挂石材等)建筑电气安装工程四、冬期施工安全措施安全教育及检查冬期施工应做好防火工作冬期施工必须做好防冻工作冬期施工必须做好防毒工作冬期施工必须做好防滑工作冬期施工必须做好防爆工作冬期施工安全用电工作一、概述工程概况我公司承建的济南奥林匹克体育中心体育馆工程,体育馆平面布局为椭圆形,南北长,东西宽,南北两侧各设一处扇形体育馆,中间为圆形比赛馆,其屋盖跨度为,建筑面积约万平方米。
本工程基础结构为独立基础,主体为钢筋混凝土框架结构,屋盖为索穹顶钢结构。
年冬期施工工程内容及装饰划分范围:)甲方分包精装部位:地下室贵宾入口门斗、贵宾门厅、贵宾电梯厅、贵宾休息室、要人休息室及卫生间等部位;一层贵宾电梯厅、单联秘书长室及卫生间、管理委员会办公、技术代表、行政代表室、新闻代表室、单联主席室及卫生间、单协主席室及卫生间、单协秘书长及卫生间、大会组委会办公、竞赛办公室会议室、竞赛办公会议室、竞赛处长室、新闻发布厅、同声传译、比赛大厅等;二层贵宾休息厅、卫生间、等;)专业分包:屋顶幕墙、一层幕墙、特种门窗、建筑给水、排水及采暖、建筑电气、智能建筑、通风与空调、电梯、体育工艺专业等。
)普通装修部位:除设计明确的精装修部位及专业分包外的其他部位。
冬期施工普通装饰工程施工内容:地面面层施工(包括环氧地面漆自流平、塑胶、防滑地砖、磨光花岗岩、细石混凝土、抗静电架空活动金属地板、抗冲击难燃橡胶地板、硬实木复合地板、水泥压光等);涂饰(包括涂料、水泥压光等);饰面板(砖)(包括大理石板、防水瓷砖、玻璃棉毡铝板等);吊顶(包括矿棉板吊顶、纸面石膏板吊顶、穿孔铝合金板吸音吊顶、铝方格栅透空吊顶、铝合金天花板吊顶等);外墙涂料施工;平台预制板安装;地方气象资料情况根据建筑工程冬期施工管理规程规定,冬期施工期限划分原则是根据当地多年气象资料统计,当室外日平均气温连续天稳定低于℃,即进入冬期施工,当室外日平均气温连续高于℃时,解除冬期施工。
济南恒大城首期二标段工程冬季施工方案济南恒大城首期二标段工程冬期施工方案根据工程总进度表和工程实际进度,项目主体建设在2022冬季。
因此,在现场组织实际施工时,主要考虑冬季的钢筋、混凝土、模板、砌体、回填等工程的施工准备。
根据规范规定(jgj-97)“当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
”根据济南市全年气温观测,从当年11月15日到次年3月15日,气温一般低于5℃,因此应在此期间进行冬季施工。
所以本工程的冬季施工准备应从11月中旬进行考虑,在天气变化、气温降低时,重点观测室外的气温变化,根据天气情况确定进入冬期施工的具体时间。
在编制本计划中,重点落实了冬期施工管理体系的确立、冬期施工材料准备、主要分项施工技术措施、冬期施工安全管理等几个方面。
一、冬期施工领导体系建立集团冬季施工期领导制度,加强冬季施工期领导制度。
(一)、工地现场成立冬期施工领导小组,人员组成如下:组长:吴光俊副组长:陈勇沈胜利成员:尹伟忠、刘中坚、陈辉、佘登国、李俊谦、沈良林天气预报员:王旭、齐伟民(二)、由气象员对施工期间的天气状况与气象部门进行联系,及时通报施工期间的天气状况。
二、冬期施工准备工作措施(一)做好天气预报本工程由王虚、齐卫敏负责每日收听天气预报情况,经常与气象等有联系有关部门,收集气象预报资料,及时向施工现场有关领导汇报,掌握和了解近期气温变化情况,采取必要的防护措施,防止寒流突袭造成损失。
(二)、落实责任制。
各级施工技术管理人员、试验人员及施工人员明确各自的责任,并认真贯彻落实冬期施工措施。
(三) . 进行技术交底。
各分项施工前,项目施工负责人应向施工队进行书面交底,包括冬季施工技术措施和外加剂使用知识,并监督实施。
(四)、加强质量检查。
各级质检人员要认真检查冬期施工措施的执行情况。
项目施工负责人、班组长要作好自检、互检、交接检,认真作好原始记录。
冬季施工方案通用15篇冬季施工方案1济南至乐陵高速公路位于鲁北,是山东省高速公路网“五纵四横一环八连”中的重要联线之一。
起点为德州市乐陵,终点与青银高速公路相接。
我公司承建的济南至乐陵高速公路LQSG-6标段近期即将进入冬期施工。
为了加强钻孔灌注桩冬期施工期间的技术管理、保证施工质量,现对钻孔灌注桩冬期施工制定出以下具体方案:一、编制依据1、济南至乐陵高速公路LQSG-06标段《施工招标文件》;2、济南至乐陵高速公路LQSG-06标段《两阶段施工图设计》;3、《公路桥涵施工技术规范》(JTG/TF50-);4、《公路工程质量检验评定标准》(JTGF80/1-);5、我单位冬期施工类似工程积累的技术和管理经验。
二、一般要求1、冬期施工的工程提前做好准备,采取防雪、防冻措施。
2、冬期施工的工程混凝土抗压强度达到设计值的40%时不得受冻。
3、冬期施工中做好防火、防冻、防煤气中毒,并与当地气象部门取得联系,做好气温观测工作。
切实做好防冻工作,避开寒流期的砼浇筑工作。
4、冬期施工做好人员的技术培训、做好劳动力计划。
5、冬期施工做好的物资计划及采购工作。
6、冬期施工做好安全生产工作。
消防要点及工程质量控制要点,注意施工过程的落实情况。
三、钻孔灌注桩冬期施工措施随着天气逐渐变冷,为保证各部位施工质量,我们提前做好准备,对各项设施和材料提前采取防雪、防冻等措施,各项施工工艺都严格按照规范要求执行。
根据当地多年气温资料,室外昼夜日平均气温连续5d稳定低于5℃时,钢筋、混凝土等工程采取冬期施工的措施;即启动钻孔灌注桩冬期施工方案进行施工。
严寒期不进行施工。
1、泥浆制备冬期钻孔在负温情况下,为防止因“泥水不合”而产生的泥浆粘度过低、胶体率下降、失水率增加等情况,采取以下措施:(1)拌制泥浆用的土料采用优质粘土,如发生粘土冻结,则打成碎块在制浆池内使其融化。
(2)泥浆循环管路采用防寒毡包裹,且每台钻机另备一套备用管路,以防止循环管路受冻。
关于印发《济南市建筑工程冬期施工质量管理若干规定》的通知济建质安字[2009]39号各县(市)区建委(建设局)、高新区建设局,各有关单位:现将《济南市建筑工程冬期施工质量管理若干规定》印发给你们,请结合各自实际,认真贯彻落实。
二〇〇九年十月二十七日济南市建筑工程冬期施工质量管理若干规定为切实加强冬季施工质量管理,消除冬季施工质量隐患,严防混凝土结构、砌体结构受冻损坏,保证主体结构安全,确保工程质量,制定本规定。
一、准备工作(一)按照《建筑工程冬期施工规程》规定:当室外日平均气温连续五天稳定低于5℃时,即进入冬期施工;当室外日平均气温连续5天高于5℃时,解除冬期施工。
(二)凡冬期施工的工程项目,必须制定冬期施工方案。
(三)进入冬期施工的工程项目,施工单位应成立冬期施工领导小组,负责部署、检查、落实冬期施工措施,组织有关人员做好技术指导。
(四)指定专人负责搜集、整理当地气象资料,以防气温急剧下降,遭受寒流和霜冻的袭击。
(五)做好临时设施、供水管道的保温、维护工作,确保冬期施工正常进行。
二、土方、地基与基础工程(一)冬期挖方应根据土质情况按规范要求放坡,并保持边坡平直,加强边坡土体监测(特别是在反复冻融的情况下),确保边坡安全。
(二)开挖完的基槽(坑)应采取防止基槽(坑)底部受冻的措施。
当基槽(坑)挖完不能及时进行下道工序施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保温。
(三)冬期不宜进行地基换土施工,如必须换土,应选用不冻结的砂、石和土壤,在环境温度不低于-5℃的条件下施工。
(四)冬期回填土方不得含有冻土块,每层铺土厚度应比常温施工时减少20~25%,预留沉陷量应比常规施工时增加,当气温低于-10℃时,不应进行回填作业(五)开挖土方造成邻近建筑物基础暴露时,应采取措施避免邻近建筑物基础受冻。
三、砌体工程(一)冬期砌筑砂浆掺外加剂时,其品种及性能指标应符合《混凝土外加剂应用技术规范》GB50119的有关规定,其掺量应通过试验确定。
1编制依据
1.1《建筑工程冬期施工规程》JGJ104-97 1.2《混凝土结构工程施工质量验收规范》GB50204-2002 1.3 《混凝土外加剂应用技术规范》GBJ50119-2003 1.4《混凝土泵送施工技术规程》JGJ/T10-95 1.5《建筑工程施工质量验收统一标准》GBJ50300-2001 1.6天鸿·田园新城一期D27~D29及D31~D35#住宅楼工程施工组织设计2冬施概况
2.1本工程冬期施工初步期限:当室外日平均气温连续5d低于5℃,即进入冬施。
冬期施工结束期限:当室外日平均气温连续5d稳定在5℃以上,即结束冬施。
2.2根据进度安排,冬施施工主要有以下内容:
二次结构砌筑施工;
3冬施准备
3.1成立冬施组织机构:为了更好地开展冬施工作,保证冬施的顺利进行,特成立以项目经理为组长的冬施领导小组,名单如下:
组长:郝杰川(项目经理)
副组长:杨更华(生产经理)屈洪忠(技术负责人)
组员:钢筋工程:齐景义
混凝土工程:朱志怀
模板工程:董庆华
施工试验:周青
资料员:李峰
材料员:柳合义
安全员:孙井军
大气测温:梁振
混凝土养护测温:张长运
冬施前,由冬施领导小组组长召开动员会,明确冬施生产要求和各分管人员责任,确保冬施工作万无一失。
3.2冬季施工特殊工种的准备:试验工、电焊工、测温人员等均经过培训上岗。
冬施前还应对钢筋工、模板工、混凝土工进行培训和交底,主要内容包括冬施时各分项工程的施工方法及各工种的注意事项,培训要求有培训记录及接受培训人员的签名。
3.3根据冬施的进度安排,冬施材料及机械设备应在11月15日之前陆续入场备用,并按规定存放和保管。
主要的冬施材料如下:
3.3.1保温材料:塑料薄膜2000m2;阻燃草帘1500m2;编织布2m宽:500m;岩棉管500m。
3.3.2外加剂:砌筑砂浆全部使用予拌砂浆,予拌砂浆外加剂由生产厂家掺加,事先与生产厂家联系,了解其外加剂的名称、性能及掺量是否符合要求。
3.4工地设置标养室,按公司要求于冬施前准备到位。
3.5由工地安排测温员进行气温观测,并作记录,同时与气象台保持联系,提前掌握天气情况,预防寒流袭击。
3.6测温:测温百叶箱设置在距建筑物10m以外,通风条件好的地方,测温箱规格不小于300×300×400mm,箱体底板距地1.5m,外表面刷白色调和漆,里面放置U型温度计。
3.7对处于冬施阶段的工程部位,提前组织技术人员对设计图纸进行认真审核,并根据设计要求制定相应的冬施质量保证措施,冬施质量无法保证的项目应避免施工。
3.8材料库、加工棚等大临设施应在冬施前建全,并能满足使用要求,特殊材料库房、消防水箱房、地泵房等应按要求做好封闭和保温措施。
3.9对于外露的暂设用水(生活、消防)水管、水龙头等,在外面用岩棉管
做保温。
4主要分项工程冬期施工措施
4.1 砌筑工程
4.1.1本工程采用外加剂法施工。
4.1.2砌筑前应将砌筑用砖表面的污物、冰、雪、霜清除掉,遭水浸泡冻结后的砖或砌块不得使用。
4.1.3 冬季砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏的办法来解决。
4.1.4砂浆掺用的外加剂使用前必须了解其化学成份、性能,使用掺量必须准确。
4.1.5拌合砂浆时,水的温度不得超过80℃,砂子的温度不得超过40℃。
使用时砂浆的温度在环境最低气温低于-10℃以内时,不应低于5℃。
当环境气温在-10℃至-20℃时,则不应低于10℃。
砌筑时砖表面与砂浆的温差不宜超过30℃。
施工时砂浆的稠度一般控制在9-12cm。
4.1.6冬期施工中每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆,在继续砌筑前,应扫净砌筑表面。
4.1.7砂浆试块的制作、收集与养护
a、试块留置:除按常温施工的要求留置外,各部位砌筑砂浆还应增做一组与构件同条件下养护,用以检查砂浆是否达到抗冻临界强度;一组与构件在同条件下养护28天后,转送试验室标养28天试压,其强度大于或等于28天标养值则可证明混凝土未遭受冻害。
b、现场试块制作有同条件和试验室两种养护,对现场养护的同条件试块应放置在相应施工部位,为避免试块丢失、损坏,各放置点应设钢筋笼,将试块装入笼内。
试验室养护由工地试验员组织落实。
c、试块的送试由试验员负责进行,根据工程进度和试块数量由试验员组织运往经甲方、监理认可的试验室进行试压,并做好试压记录,试验结果及
时上报工地技术部门。
5冬施安全保障措施
5.1成立冬施领导小组,组员中有主管安全人员负责检查和落实冬期施工的各项安全工作。
5.2实施冬施之前由项目部主管安全人员组织各外包队进行冬施安全教育,明确冬施过程中的各项安全防范措施和项目。
5.3冬施前由工地电工班组织对各办公室、生活区及现场各用电部位、仓库、机械等线路进行检查和维修,对所有用电项目做到有计算,有安全措施。
5.4现场所有机械人员必须持合格有效证书上岗,非机械人员不得动用机械,所有机械按要求定期检修。
5.5 冬季施工过程中,作业面上应不能留有冰雪,脚手架上应清除冰雪后方可走人,在脚手架上作业的人员除了应系安全带还应穿防滑鞋、戴手套。
高处作业,不得穿硬底鞋及带钉的鞋,应衣着灵便,系安全带。
5.6在现场醒目位置及危险区域应设置各种安全标志、标牌,同时在各危险口设立防护。
5.7做好防滑工作,对脚手架,斜坡道和现场内运输道路,要有可靠防滑措施,及时清扫霜雪。
5.8对于在冬施过程中使用电器(如振捣棒、电锤等)的人员应按要求戴绝缘手套或穿绝缘鞋。
5.9现场材料堆放高度,管架及机砖应不高于1.5m。
5.10车辆管理、食堂管理、取用火制度等须严格执行行政部门有关规定,相关业务必须归口交圈,确保冬施安全。
6消防保卫措施
6.1因冬季干燥,因此防火工作尤为重要,施工现场建立消防保卫办公室,成立消防保卫领导小组,社会治安综合治理领导小组,义务消防队等消防保卫组织,并且提高警惕,防患于未然。
6.2施工现场严禁吸烟。
6.3氧气、乙炔瓶等易燃易爆物品的存放、使用应符合要求。
6.4各仓库、库房、木工棚及施工现场、生活区、食堂等均应明确防火负责人,由其负责检查落实本责任区内的防火工作,木料、油漆等易燃品堆场应设明显的防火提示标志。
6.5现场木工、油工、电气焊工等重点防火工程作业应有防火安全制度,作业时应有安全措施。
6.6严格施工现场明火作业审批制度、明火作业时必须配套安全防火器具。
施行电、气焊必须设专人看火,焊接前必须将附近和下方易燃物清理干净,焊接完毕后要仔细检查有无遗留火种。
6.7保温材料必须符合环保及消防(阻燃)要求。
6.8施工现场布置合理,冬季要注意清除道路上的冰雪,道路宽不低于3.5米。
6.9消防器材应配备齐全,布局合理,所有消防器材,应设有明显标志,消火栓附近不得堆积杂物,保证道路或信息畅通,消火栓用水必须保证。
6.10消防泵房的墙体应用聚苯板在里面贴牢,四周封严,屋顶吊一层聚苯板,防止风吹入。
泵房内可设一个电暖器,并由专人负责,防止电机受冻。
6.11消防立管用岩棉保温管外缠玻璃丝布封严。
6.12工地处于四环以外,宿舍、办公室均采用空调或锅炉取暖。
6.13工地人员应至少接受一次消防器材使用教育和实战演习,掌握消防技能。
6.14冬季应加强消防保卫制度,各出入口均应设固定岗,场内应设巡逻岗,一天24小时不能断岗脱岗。
6.15生活区、宿舍内不得私自接灯和使用电炉、电热毯等电器,并且不得使用明火,吸烟时应有烟灰缸,烟头不得随处乱丢。
7环保环卫及文明施工保障措施
7.1冬天下雪潮湿,地上泥泞,而本工地又为市级文明工地,所以冬天的环保环卫及文明施工亦非常重要,除了对工地和生活区定期检查评比外,还应设专人负责环保环卫及文明施工现场的日常工作,成立的文明施工和环保领导小组应加强领导管理,确实负责措施的落实和检查督导工作。
7.2实行责任区,加强自控,并加强对进场职工的环保教育及考核。
7.3现场雪堆应整齐有序,必须时在现场设堆雪点,并定期将积雪外运。
7.4现场道路已全部硬化,进出车辆应设覆盖,并于门口处铺草垫。
7.5冬施前材料库应具备使用条件,材料应尽可能入库,并设标识,对于木材等容易腐烂、变质的材料如不能入库则应垫高堆放,并采用塑料布进行覆盖。
7.6定期检查材料堆放位置及安全防护设施,对护栏、坑凹地,积冰雪处等容易产生安全事故处应重点检查防护。
7.7设垃圾分拣站和专人负责每日垃圾清运,刮风天应采取相应措施,以防垃圾到处乱飞。
7.8现场不得生火销毁植物,剩余木料、垃圾等。
7.9对多尘材料应采取覆盖包装等有效措施后方可进行运输。
7.10办公区及生活区应设专人负责每日清扫垃圾,各办公室及宿舍设专人清扫,剩饭菜应倒入垃圾桶,不得随处乱丢。
8 冬季取暖措施
办公区和生活区取暖:办公室和宿舍均采用电暖器取暖。
在使用电暖器时,必须符合消防和安全要求,做到人在电暖器开,人走随手关好电暖器,并注意节约用电。
9 附件:混凝土顶板热工计算。
10 附测温孔图
测温孔布置图,图一。
