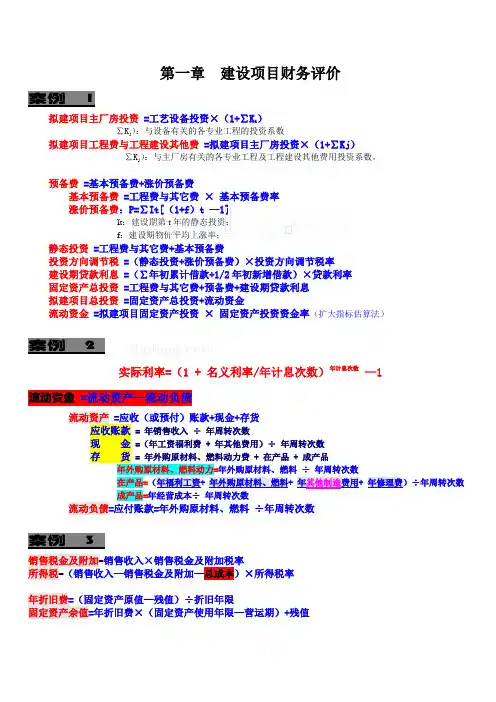

P5:
商品房价格:
商品房只是特指经政府有关部门批准,由房地产开发经营公司开发的,建成后用于市场出售出租的房屋,包括住宅、商业用房以及其他建筑物,而自建、参建、委托建造,又是自用的住宅或其他建筑物不属于商品房范围。

它是开发商开发建设的供销售的房屋,能办产权证和国土证,可以自定价格出售的产权房。

价格构成:
(一)土地使用权取得费
商品住宅开发经营单位依法通过国有土地出让、转让获得国有土地使用权的,其土地使用权取得费为支付的出让、转让费用、拆迁安置补偿的净支出及按规定应交付的有关税费之和;商品住宅开发经营单位依法通过行政划拨取得国有土地使用权的,其土地使用权取得费为取得该划拨土地所支付的征地费、拆迁安置补偿费及城市市政基础设施配套费等费用之和。

(二)住宅开发成本
1.前期工程费。

包括水文及工程地质勘察、测绘、规划设计、项目可行性研究、建筑设计、施工通水、通电、通路及平整场地等费用支出。

2.建筑、安装工程费、设备费。

包括房屋主体部分的土建(含桩基)工程费、水电安装工程费(含结构和装修)、设备购置费等。

3.附属工程费。

包括住宅小区基础设施建设费和列入住宅小区详细规划的非营业性公共配套设施建设费。

住宅小区基础设施建设费,指小区用地规划红线以内的道路、供水、供电(含一户一表)、供气、供热、有线电视、邮政信报箱、电信、路灯、防盗(含每户或单元保安门)、绿化、环卫、排污、排水、消防设施等基础设施建设所发生的设施(设备)及建设费用中,按规定应由商品住宅开发项目负担的费用。

非营业性公共配套设施建设费,包括根据城市建设总体规划要求列入小区施工图预算项目的公共停车
库(棚)、锅炉房、水泵房、派出所、居委会、公厕、垃圾转运站、围墙等建设费用中,按规定应由商品住宅开发项目负担的费用。

4.开发间接费。

指开发经营单位直接组织、管理开发项目发生的各项费用。

5.其他符合国家规定并与项目开发直接有关的费用。

(三) 住宅开发期间费用
指开发经营单位在开发经营过程中发生的管理费用、财务费用、销售费用等支出。

住宅开发期间费用应按受益项目进行合理分摊。

1.管理费用,指开发经营单位行政管理部门为管理和组织经营活动而发生的各项费用。

2.财务费用,指开发经营单位在开发经营过程中为筹措建设资金而发生的各项费用,包括企业经营期间发生的利息净支出、汇兑净损失、调剂外汇手续费、金融机构手续费,以及企业筹资发生的其它财务费用。

3.销售费用,指开发经营单位为销售而发生的各项费用。

(四)利润
以上地使用权取得费和住宅开发成本之和为基数计取,属政府定价或政府指导价的商品住宅,其利润率由政府价格主管部门确定;属市场调节价的商品住宅,其利润率由开发经营单位自行确定。

(五)税金
指依据国家税收法律、法规规定应当缴纳的营业税、城市维护建设税、教育费附加等。

税金按国家规定的税目和税率执行。

固定资产投资方向调节税不列入组价因素,在商品住宅销售价格外按税务部门的规定办理。

(六)住宅差价
包括楼层差价、朝向差价。

楼层差价、朝向差价分别按增减代数和为零的原则,由开发经营单位自行制定,其中属政府定价的政府指导价的,报价格主管部门确认。

(七)下列费用不得计入商品住宅成本
(一)开发经营单位自用的办公用房、营业用房等应分摊的各种费用
(二)企业的赞助、捐赠支出以及其它各种与开发经营无关的费用
(三)各种赔偿金、违约金、滞纳金和罚款
(四)国家规定不得列入成本费用的其他支出。

P7:
组织措施、技术措施、经济措施、合同措施:
(1)组织措施
组织是目标控制的前提和保障。

采取组织措施就是为保证组织系统的顺利运行,高效地实现组织功能。

通过采取组织调整、组织激励、组织沟通等措施,以激发组织的活力,调动和发挥组织成员的积极性、创造性、为实施目标控制提供有利的前提和良好的保障。

(2)技术措施
技术措施是目标控制的必要措施,控制在很大程度上要通过技术来实施。

工程项目的实施、目标控制的各个环节工作都是通过技术方案来落实。

目标控制的效果取决于技术措施的质量和技术措施落实的情况。

(3)经济措施
工程项目的参与者通常是以追求经济利益为经营目标,而经济措施实质上是调节各方经济关系的方案。

经济措施在很大的程度上成为各方行动的“指挥棒”。

无论对投资实施控制,还是对进度、质量实施控制,都离不开经济措施。

但是经济措施的应用,必须受到合同的约束。

(4)合同措施
在市场经济条件下,承包商根据与业主签定的设计合同、施工合同和供销合同来进行项目建设,所以监理工程师也必须紧紧地依靠工程建设合同来进行目标控制。

监理工程师协助业主确定对目标有利的工程承发包模式和合同结构,拟订合同条款,参加合同谈判,处理合同执行过程中的问题,做好防止和处理索赔工作等都是重要的目标控制措施。

这些措施在工程项目目标控制中是必不可少的。
