第四章网络计划技术4、1 基本概念计划管理的新方法是建立在网络图的基础上,因此统称为网络计划方法。
一、网络图(一)、横道图与网络计划的特点分析1、横道图的优点:简单明了,直观易懂,容易掌握,便于检查和计算资源需求状况。
横道图的缺点:⑴、不能全面而明确地表达出各项工作开展的先后顺序和反映出各项工作之间的相互制约和相互依赖的关系;⑵、不能在名目繁多、错综复杂的计划中找出决定工程进度的关键工作,便于抓主要矛盾,确保工期,避免盲目施工;⑶、难以在有限的资源下合理组织施工、挖掘计划的潜力;⑷、不能准确评价计划经济指标;⑸、不能应用现代化计算技术。
2、网络计划技术的基本原理⑴、应用网络图形来表达一项计划(或工程)中各项工作的开展顺序及其相互之间的关系;⑵、通过对网络图进行时间参数的计算,找出计划中的关键工作和关键线路;⑶、通过不断改进网络计划,寻求最优方案;⑷、在计划执行过程中对计划进行有效的控制与监督,保证合理地使用人力、物力和财力,以最小的消耗取得最大的经济效果。
(二)、网络计划的表达方法1、双代号网络图以箭线及其两端节点的编号表示工作的网络图称为双代号网络图。
2、单代号网络图以节点及其编号表示工作,以箭线表示工作之间的逻辑关系的网络图称为单代号网络图。
(三)、网络计划的分类(1)按计划目标(即其终止节点)的多少分:单目标网络计划、多目标网络计划。
(2)按网络计划层次分:综合施工网络计划、单位工程施工网络计划、局部网络计划。
(3)按网络计划的时间表达方式分:非时标网络计划(箭线长短不代表时间、时间写出来)、时标网络计划(剪线在时间坐标上投影代表工作延续时间)。
(4)按图形样式分:单代号网络、双代号网络。
二、基本符号(一)双代号网络图的基本符号双代号网络图的基本符号是箭线、节点及节点编号1、箭线⑴一根箭线表示一项工作或表示一个施工过程;⑵一根箭线表示一项工作所消耗的时间和资源,分别用数字标注箭线的下方和上方;⑶在非时标网络图中,箭线的长度不代表时间的长短,画图时原则上是任意的,但必须满足网络图的绘制规则。

通讯行业网络维护优化方案第1章网络维护优化概述 (3)1.1 网络维护优化的意义 (3)1.2 网络维护优化的目标 (4)1.3 网络维护优化的主要内容 (4)第2章网络现状分析 (5)2.1 网络架构分析 (5)2.1.1 网络拓扑结构 (5)2.1.2 网络设备与配置 (5)2.1.3 网络协议与标准 (5)2.2 网络功能分析 (5)2.2.1 带宽利用率 (5)2.2.2 网络延迟与丢包率 (5)2.2.3 网络安全性 (5)2.3 网络问题诊断 (6)2.3.1 网络设备老化 (6)2.3.2 带宽不足 (6)2.3.3 安全策略不完善 (6)2.3.4 网络优化不足 (6)第3章网络维护策略制定 (6)3.1 网络维护的基本原则 (6)3.2 网络维护的关键环节 (7)3.3 网络维护策略的制定与实施 (7)第4章网络优化方案设计 (7)4.1 网络优化的目标与原则 (7)4.1.1 优化目标 (7)4.1.2 优化原则 (8)4.2 网络优化方案的主要内容 (8)4.2.1 网络结构优化 (8)4.2.2 网络功能优化 (8)4.2.3 网络运维优化 (8)4.3 网络优化方案的实施与调整 (8)4.3.1 实施步骤 (8)4.3.2 调整措施 (9)第五章网络设备维护 (9)5.1 网络设备硬件维护 (9)5.1.1 设备巡检 (9)5.1.2 设备清洁 (9)5.1.3 设备散热 (9)5.1.4 设备更换与升级 (9)5.2 网络设备软件维护 (9)5.2.1 系统软件维护 (9)5.2.3 软件版本升级 (10)5.2.4 功能监控 (10)5.3 网络设备故障处理 (10)5.3.1 故障排查 (10)5.3.2 故障隔离 (10)5.3.3 故障修复 (10)5.3.4 故障总结 (10)第6章网络安全维护 (10)6.1 网络安全风险分析 (10)6.1.1 系统安全漏洞 (10)6.1.2 网络设备安全风险 (10)6.1.3 数据安全风险 (10)6.1.4 外部攻击风险 (11)6.1.5 内部安全风险 (11)6.2 网络安全防护策略 (11)6.2.1 安全漏洞管理 (11)6.2.2 网络设备安全配置 (11)6.2.3 数据安全保护 (11)6.2.4 防火墙和入侵检测系统 (11)6.2.5 安全意识培训 (11)6.3 网络安全事件应对 (11)6.3.1 建立应急响应机制 (11)6.3.2 安全事件监测与报警 (11)6.3.3 安全事件处置 (11)6.3.4 事后调查与改进 (11)第7章网络功能优化 (12)7.1 网络功能指标体系 (12)7.1.1 传输速率 (12)7.1.2 延迟 (12)7.1.3 抖动 (12)7.1.4 丢包率 (12)7.2 网络功能监测与分析 (12)7.2.1 网络功能监测 (12)7.2.2 网络功能分析 (13)7.3 网络功能优化策略 (13)7.3.1 传输速率优化 (13)7.3.2 延迟优化 (13)7.3.3 抖动优化 (13)7.3.4 丢包率优化 (13)第8章网络故障处理与预防 (13)8.1 网络故障分类与诊断 (13)8.1.1 硬件故障 (13)8.1.2 软件故障 (13)8.1.4 安全故障 (14)8.2 网络故障处理流程 (14)8.2.1 故障发觉 (14)8.2.2 故障定位 (14)8.2.3 故障处理 (14)8.2.4 验证恢复 (14)8.2.5 故障记录与总结 (14)8.3 网络故障预防措施 (14)8.3.1 定期维护 (14)8.3.2 系统升级 (14)8.3.3 网络优化 (14)8.3.4 安全防护 (14)8.3.5 培训与演练 (15)8.3.6 备份与冗余 (15)第9章网络维护优化工具与平台 (15)9.1 网络维护优化工具的选择 (15)9.1.1 选择原则 (15)9.1.2 推荐工具 (15)9.2 网络维护优化平台的构建 (15)9.2.1 平台架构 (16)9.2.2 平台功能 (16)9.3 网络维护优化工具与平台的运用 (16)第10章网络维护优化效果评估与持续改进 (16)10.1 网络维护优化效果评估指标 (16)10.1.1 网络可用性 (16)10.1.2 网络功能 (16)10.1.3 网络安全性 (17)10.1.4 用户满意度 (17)10.2 网络维护优化效果评估方法 (17)10.2.1 定期监测与分析 (17)10.2.2 案例对比分析 (17)10.2.3 用户满意度调查 (17)10.3 网络维护优化的持续改进策略 (17)10.3.1 技术升级与应用 (17)10.3.2 安全防护策略优化 (17)10.3.3 网络管理流程优化 (17)10.3.4 人才培养与团队建设 (17)第1章网络维护优化概述1.1 网络维护优化的意义网络维护优化是通讯行业持续健康发展的重要保障。
造价工程师理论法规:第四章网络计划技术(2)考试试题一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意)1、分部分项工程量清单项目编码中,第五级表示__。
A.专业工程顺序码B.分部工程顺序码C.分项工程项目顺序码D.工程量清单项目顺序码2、关于承包商提出的延误的索赔,下列说法正确的是__。
A.属于业主的原因,只能延长工期,但不能给予费用补偿B.属于工程师的原因,只能给予费用补偿,但不能延长工期C.由于特殊反常的天气,只能延长工期,但不能给予费用补偿D.由于工人罢工,只能给予费用补偿,但不能延长工期3、钢筋混凝土梁宽200mm,高400mm,受拉区配有3根25的钢筋,已知梁的单侧保护层厚度为25mm,则配制混凝土时选用卵石的粒径不得大于()mm。
A.28B.31C.47D.634、关于如何利用统筹法进行工程量计算,下列说法错误的是__。
A.应用工程量计算软件通常要预先设置工程量计算规则B.预制构件、钢门窗、木构件等工程量不能利用线和面基数计算C.工程量计算应先主后次,只与基数有关而与其他项目无关的可不分主次D.统筹图由主次程序线等构成,主要程序线是指分部分项项目上连续计算的线5、关于隔墙特性说法正确的是()。
A.增强石膏空心板适用于防火、隔声要求的建筑B.复合板隔墙强度和耐火性较差,不适用于要求较高的建筑C.口气混凝土条板隔墙具有防火防潮的优点,适用于化学、有害空气介质的建筑D.碳化石灰板隔墙不适用于隔声要求高的建筑6、抓铲挖土机适用于开挖的土方是下列的()。
A.山丘土方B.场地平整土方C.大型基础土方D.水下土方7、砂浆的强度等级分为M0.4、M1、M2.5、M5、M10、M15,常用砌筑砂浆的强度等级是__。
A.M2.5~M5B.M1~M5C.M5~M15D.M1~M108、在下列方法中,属于项目成本的分析方法是__。
A.价值工程方法B.表格核算法C.项目成本分析表法D.比率法9、__是净利润与平均所有者权益的百分比,也可称为净值报酬率、权益报酬率或净资产收益率。

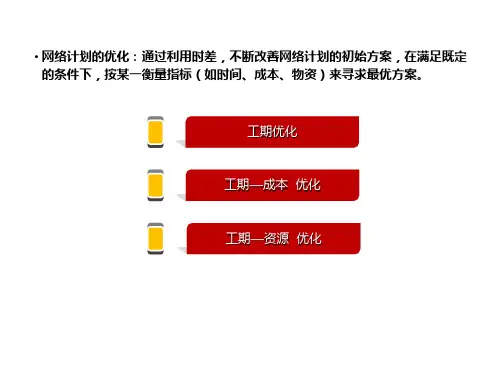

网络计划的优化网络计划的优化是在满足既定目标的约束条件下,对某一目标,通过不断调整,寻求满意计划方案的过程。
网络计划优化分为工期优化、资源优化和费用优化。

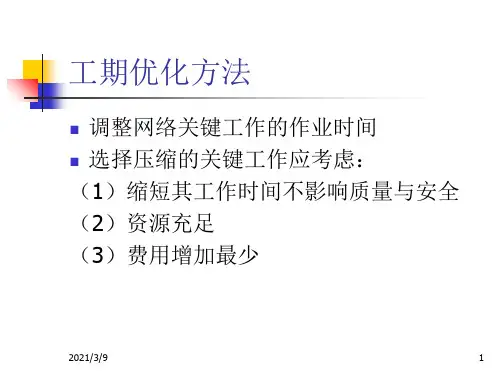

一、工期优化当网络计划计算工期超过要求工期时,通过不断压缩关键线路的长度,达到缩短工期,满足要求工期的目的。
途径有:一是将关键工作进行分解,组织平行作业或平行交叉作业;二是压缩关键工作的持续时间。
1、组织平行作业或平行交叉作业就是将网络中原来串联进行的关键工序,改成为平行进行的或平行交叉进行的工序,使得在同一时间内能安排更多的工序同时进行,但各工序的总持续时间可以保持不变。
(二)资源[例3-2]已知计划的网络图如上图所示,计划工期规定为14天。
要求在满足工期的限制条件下,寻求使资源最均衡的方案.解:1、根据上图绘出相应于各工作最早时间的、有时间坐标的网络图及资源动态曲线上图(a)所示。
2、第一循环的调整(1)先对以完成节点⑤为终点的各项工作进行调整。
工作4-5为关键工作所以不调整。
工作3-5是在以节点⑤为终点的工作中最迟开始的非关键工作,它位于时段(6,10),自由时差为4天。
因为9,10,6111====+R R j i j (第11天的资源日需量)1271==+R R i (第7天的资源日需量)353=-r (工作3-5的资源日需量)0312*******=+-=+-=∆-r R R所以工作3-5可能向右移动1天至(7,11)。
再考虑工作3-5能否继续右移。
0431********<-=+-=+-=∆-r R R0421<-=∆+∆所以工作3-5可以再向右移动1天至(8,12)。
再考虑工作3-5能否还可右移。
因为0431********<-=+-=+-=∆-r R R08321<-=∆+∆+∆故工作3-5仍可右移1天至(9,13)。
因为0431255310144<-=+-=+-=∆-r R R0124321<-=∆+∆+∆+∆所以工作3-5可右移1天至(10,14)。
第四章网络计划技术一、名词解释1.网络计划技术是指:工程网络的编制、计算、应用等全过程的理论、方法和实践活动的总称。
2.网络图是由箭线和节点组成的,用来表示工作流程的有向、有序的网状图形。
网络图按照节点、箭线所代表的含义不同,可以分为单代号网络图和双代号网络图两大类。
3.双代号网络图是:以箭线及其两端的节点编号共同表示工作的网络图;是目前应用最为普遍的一种网络图。
4.虚工作:虚设的,只表示相邻工作之间的逻辑关系,起到区分、联系、断开的作用。
5.线路是指:网络图中从起点节点开始,沿箭线方向连续通过一系列箭线(或虚箭线)与节点,最后达到终点节点所经过的通路。
6.双代号网络计划中,总持续时间最长的线路称为关键线路。
7.断路法是指:为正确表达工作之间的逻辑关系,采用虚箭线对网络图进行断路处理的方法,包括横向断路法和竖向断路法两种。
8.关键工作是:网络计划中总时差最小的工作。
9关键线路是指:自始至终全由关键工作组成的线路或工作持续时间最长的线路。
10:节点的最早时间:就是在双代号网络计划中,该节点前面工作全部完成,后面工作最早可能开始的时间。
11.节点的最迟时间就是在不影响终点节点的最迟时间前提下,结束于该节点的各工序最迟必须完成的时间。
12.单代号网络图是:以节点和该节点的编号表示工作,以箭线表示工作间的逻辑关系的网络图。
13.虚节点是指:在单代号网络图中,当有多个无内向箭线的节点或有多个无外向箭线的节点时,为便于计算,虚设的起点节点或终点节点的统称。
该节点的持续时间为零,不占用资源。
14.单代号搭接网络计划是指:单代号网络计划中前后工作之间可能有多种时距关系的肯定型网络计划。
15.双代号时标网络计划:以时间坐标单位为尺度,表示箭线长度的双代号网络计划(《规程》第2.1.14条)。
16.工期优化:是当计算工期大于要求工期(T c >T r )时,通过压缩关键线路上工作的持续时间一达到要求工期的目标,或在一定约束条件下使工期最短的过程。
