项目工作汇报课件
- 格式:pdf
- 大小:4.26 MB
- 文档页数:33

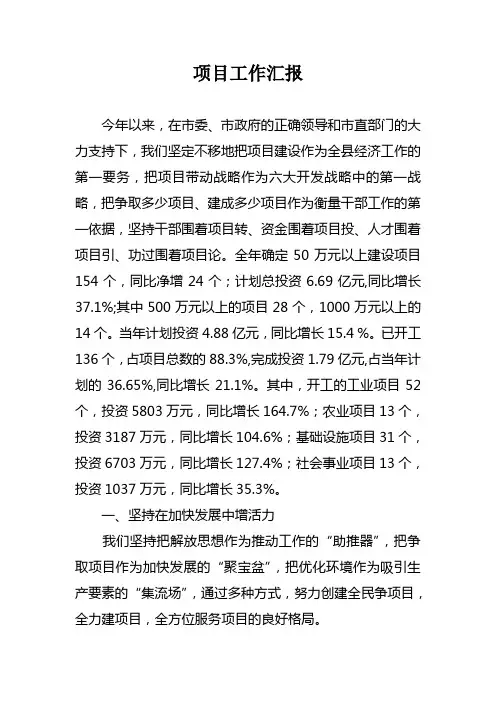

项目工作汇报
今年以来,在市委、市政府的正确领导和市直部门的大力支持下,我们坚定不移地把项目建设作为全县经济工作的第一要务,把项目带动战略作为六大开发战略中的第一战略,把争取多少项目、建成多少项目作为衡量干部工作的第一依据,坚持干部围着项目转、资金围着项目投、人才围着项目引、功过围着项目论。全年确定50万元以上建设项目154个,同比净增24个;计划总投资6.69亿元,同比增长37.1%;其中500万元以上的项目28个,1000万元以上的14个。当年计划投资4.88亿元,同比增长15.4 %。已开工136个,占项目总数的88.3%,完成投资1.79亿元,占当年计划的36.65%,同比增长21.1%。其中,开工的工业项目52个,投资5803万元,同比增长164.7%;农业项目13个,投资3187万元,同比增长104.6%;基础设施项目31个,投资6703万元,同比增长127.4%;社会事业项目13个,投资1037万元,同比增长35.3%。
一、坚持在加快发展中增活力
我们坚持把解放思想作为推动工作的“助推器”,把争取项目作为加快发展的“聚宝盆”,把优化环境作为吸引生产要素的“集流场”,通过多种方式,努力创建全民争项目,全力建项目,全方位服务项目的良好格局。
㈠解放思想抓项目。一是进一步强化“借船出海、借梯登高”的开放理念。引导干部树立善采他山之石以攻玉,海纳百川促发展的思想。只要是国家没有明令禁止的项目就不遗余力地争,只要是有利于庆城经济发展的人才就不拘一格地招,只要是有助于提高经济效益的管理和技术就千方百计地学。3月份,我们选派分管领导和相关部门负责人前往海南、深圳、广州等省市考察学习,进一步完善了项目工作实施方案和办法。二是进一步强化“优先扶持、优先发展”的战略理念。在招商引资中,本着“拨亮一盏灯、照亮一大片”的原则,集中精力、集中财力、集中扶持,哪个项目发展得快,我们就尽最大努力予以支持,哪个项目有发展潜力,我们就尽最大能力进行帮助,哪个项目能给庆城带来最大利益,我们就最大程度的给予激励,力求以优良的环境、优惠的政策、优质的服务,培育和壮大一批龙头企业,带动全县经济快速发展。三是进一步强化“攀大求强、招大引名”的发展理念。我们明确要求各级领导干部、各位企业经理、各个致富能人要联大企业,引大项目,求快发展。先后有泰膳食品公司、果仁公司等11户企业与北京、山东、香港、加拿大等知名厂家挂靠合作。
XXXXXX新建工程
X合同段2010年上半年
工
作
汇
报
XXXXXXX公司
XXXXXX项目经理部
二O一O年七月一日
2011年,在总公司和分公司的正确引领下,在甲方及监理单位的全体努力下,我项目部针对施工全年计划和施工安全管理存在的薄弱环节,突出重点,加强管控,做了大量而有效的工作,取得了良好的工作成效,圆满地完成了2011年项目工程施工管理的各项任务。现将我项目部2011年的施工管理及安全工作总结、安全生产形势分析汇报如下:
一、工程概况
长湖景苑二期(标Ⅲ)工程位于南宁市长湖路13号,建设单位为广西长湖房地产开发有限责任公司。该工程使用功能为商住楼。地下二层,地上三栋32层商住楼,用地面积4860.48m²,总建筑面积83487.62 m²,其中住宅建筑面积55709.23 m²,商业建筑面积14367.19 m²,地下室车库面积13411.2 m²。建筑高度为99m。结构类型为框支剪力墙结构,地下室层高4.5米,一至三层裙楼层5高米,其它层高为2.9米。本工程抗震等级为6度抗震设防;地下室为人防地下室按核六级设防。设计标高±0.000相当于绝对标高77.05m。设计合理使用年限50年,屋面防水等级为二级。
合同造价:8129.2656万元,合同工期900天。
二、各项工作完成情况
(1)现场施工管理
自2011年1月20日正式开工至今,历时10个多月时间,为了保证圆满地履行合约完成项目任务,我项目部对施工进行了周密的策划:
首先,从公司抽调了精干的管理干部和专业施工管理人员。施工高峰期有高级管理
和专业施工管理人员8名,见习施工员8名,确保了项目现场的有效管理,进而有效控制项目安全、质量、成本!
其次,强化管理。公司均已通过ISO9000质量、ISO18000安全和ISO14000环境体系认证,我项目部从一开始便严格按照质量、安全和环境体系标准进行程序化的管理。我部在执行公司的全套管理程序文件的基础上,针对本项目的特点我们一共编制了各个专用体系文件,用以指导我部的实际现场管理,并且得到了有效地运行,取得一定效果!
项目工作汇报

【篇一:工程项目工作汇报】
xxxxxx新建工程
x合同段2010年上半年
工
作
汇
报
xxxxxxx公司
xxxxxx项目经理部
二o一o年七月一日
2011年,在总公司和分公司的正确引领下,在甲方及监理单位的全体努力下,我项目部针对施工全年计划和施工安全管理存在的薄弱环节,突出重点,加强管控,做了大量而有效的工作,取得了良好的工作成效,圆满地完成了2011年项目工程施工管理的各项任务。现将我项目部2011年的施工管理及安全工作总结、安全生产形势分析汇报如下:
一、工程概况
合同造价:8129.2656万元,合同工期900天。
二、各项工作完成情况
(1)现场施工管理
自2011年1月20日正式开工至今,历时10个多月时间,为了保证圆满地履行合约完成项目任务,我项目部对施工进行了周密的策划:
首先,从公司抽调了精干的管理干部和专业施工管理人员。施工高峰期有高级管理和专业施工管理人员8名,见习施工员8名,确保了项目现场的有效管理,进而有效控制项目安全、质量、成本!
其次,强化管理。公司均已通过iso9000质量、iso18000安全和iso14000环境体系认证,我项目部从一开始便严格按照质量、安全和环境体系标准进行程序化的管理。我部在执行公司的全套管理程序文件的基础上,针对本项目的特点我们一共编制了各个专用体系文件,用以指导我部的实际现场管理,并且得到了有效地运行,取得一定效果! 第三、施工计划科学周密。由项目技术负责人对各个施工阶段进行编制专项施工计划,各种计划做到有人负责层层落实,有目标性、时间性和针对性。
(2)工程生产及进度控制:
项目开工以来,我部严格按照合同的工期要求,组织制定了施工进度网络计划以及劳动力计划。并且根据施工进度要求,与劳务公司签定了质量、进度、安全控制协议书。对其具体进度、生产内容提出了具体要求。在生产过程中,我部根据实际情况,通过制定月计划和周计划并分别上报公司、甲方,从而对整个工程生产进行有效的控制管理。施工初期,由于项目可用场地较小,材料堆放存在一定难度。对此,项目部经全面部署及多方沟通协调,从而保证了施工要求。
-1-
中铁港航局爆破公司2014年工作会议材料之六

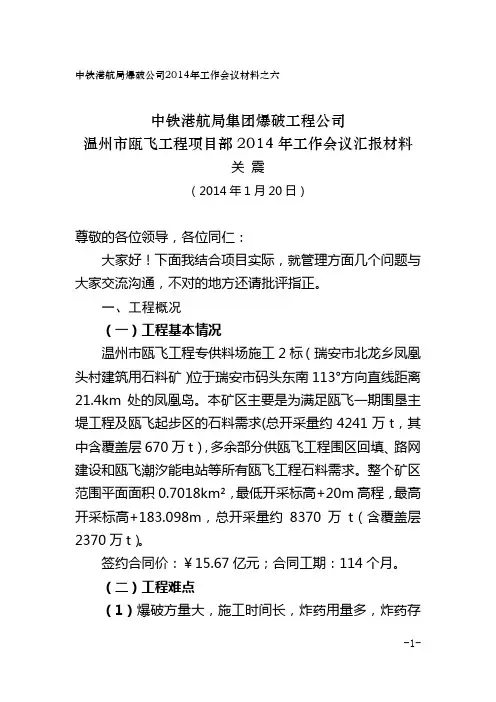

中铁港航局集团爆破工程公司
温州市瓯飞工程项目部2014年工作会议汇报材料
关 震
(2014年1月20日)
尊敬的各位领导,各位同仁:
大家好!下面我结合项目实际,就管理方面几个问题与大家交流沟通,不对的地方还请批评指正。
一、工程概况
(一)工程基本情况
温州市瓯飞工程专供料场施工2标(瑞安市北龙乡凤凰头村建筑用石料矿)位于瑞安市码头东南113°方向直线距离21.4km处的凤凰岛。本矿区主要是为满足瓯飞一期围垦主堤工程及瓯飞起步区的石料需求(总开采量约4241万t,其中含覆盖层670万t),多余部分供瓯飞工程围区回填、路网建设和瓯飞潮汐能电站等所有瓯飞工程石料需求。整个矿区范围平面面积0.7018km²,最低开采标高+20m高程,最高开采标高+183.098m,总开采量约8370万t(含覆盖层2370万t)。
签约合同价:¥15.67亿元;合同工期:114个月。
(二)工程难点
(1)爆破方量大,施工时间长,炸药用量多,炸药存放、运输、保管、使用等管理强度高。
(2)装船受雨季降雨、冬季风浪、台风等影响明显。
(3)装船受海域潮水位影响严重,高潮最高潮水位+4.29m,低潮最低潮水位-3.90m,施工的相对连续性较难掌控。
(4)岛上无电力供应,目前采用5台发电机发电。
(5)岛上淡水资源匮乏,生活用水大部分靠岛外船运供给。
(6)本工程施工工序多,包括矿区覆盖层剥离、石料开采(含岛内运输)、碎石加工临时存储、装船,覆盖层剥离料及弃料外运、最终开采边坡治理,组织协调难度高。
(7)本工程属于浙江省重点项目,涉及当地公安、边防、安监、海事、国土、监理、业主等相关部门检查多,协调处理难度大。
(三)目前工程总体状况
本工程于8月29日领取中标通知书,9月18日签订合同,10月3日与原一期施工单位浙一水交接完毕后组织施工队伍进场,11月7日正式开工。
