大运城邦花园一区二期Ⅱ标段工程施工电梯装拆施工方案编制单位:南通四建大运城邦工程项目部编制人:审核人:审批人:编制日期:目录一、工程概况 (3)二、安装前的准备工作 (4)三、安装定位 (6)四、基础设计及基底支撑设计 (6)五、安装与拆卸程序 (8)六、安装重点注意事项 (14)七、安装安全要求 (15)八、层门安装 (16)九、电梯检验及调试运行 (16)十、施工电梯使用前注意事项 (19)十一、施工电梯安全操作规程 (19)十二、维护与保养 (21)十三、附图 (22)一、工程概况东莞市大运城邦花园一区二期工程Ⅱ标段,工程建设地点:东莞市凤岗镇;属于框剪结构;二标段为2-3(17#)、2-8(27#)、3-1(30#、31#)、3-2(32#、33#)、3-3(34#、35#)、3-4(36#)、3-5(38#、39#)、社区配套用房3(37#)、配套中心(40#)及地下室,总建筑面积约131958.54m2。
总工期为508天。
本工程由东莞市益田奥城房地产投资有限公司投资建设,建筑施工图由广东华方工程设计有限公司设计。
南通四建集团有限公司组织施工,由担任顾桂华项目经理,陆建国担任技术负责人。
根据施工部署方案要求,在17栋、27栋、30/31栋、32/33栋、34/35栋及38/39栋共安装六台SC200/200TD型双笼施工电梯,最大安装高度为99m,解决施工过程中人员上下及材料的垂直运输问题。
本工程SC200/200TD型施工电梯由中国建设机械总公司工程机械有限公司生产,各项技术指标合格。
主要技术参数二、安装前的准备工作1、电梯安装前必须先做好各项准备工作。
主要有以下几点:1)、基础设在地下室的顶板上,按支承图准备型钢组合焊接架的材料。
由于地下室的顶板所在梁的位置及承荷与施工电梯基础承载力实际不符。
因此顶板下(地下室)要加型钢组合支承。
2)、在地下室顶板上按照说明书及附图1要求将基础尺寸放样,待钢筋安装后,将基础预埋件严格按照说明书要求安装位置上并加以固定(防止浇砼时移位)。
旗开得胜 0第一节、编制依据本方案主要依据施工图纸及以下规范及参考文献编制:《施工升降机》(GB/T 10054-2005)《施工升降机安全规则》(GB10055-2007)《建筑地基基础设计规范》(GB50007-2011)《混凝土结构设计规范》(GB 50010-2010)第二节、工程概况工程基本情况工程名称嘉宏大夏工程地点东莞市石龙镇周边环境/建筑面积(m2)8061.88 建筑高度(m) 58.1基础形式钻孔灌注桩主体结构框剪抗震等级三级抗震设防烈度6度地上层数13 地下层数 2标准层层高(m)4.2各责任主体名称建设单位广东嘉宏集团有限公司设计单位深圳市清华苑建筑设计有限公司1施工单位东莞市裕欣国建筑工程有限公司监理单位广州广骏工程监理有限公司项目经理丘新玉总监理工程师赵尹技术负责人郭任堂专业监理工程师廖恒2第三节、安装锚固方案SCD200/200J为Ⅲ型锚固。
锚固长度:2800~3200mm,锚固间距:锚固高度为6m一道,锚固架与墙体相连。
1、前期准备1.1、将基础方案做好,保证基础的水平及各项使用要求;1.2、保持施工升降机的进场道路通畅,并有足够的停放设备空间;1.3、确保安装地点满足安全检查机构所规定的要求,且已获得安装许可。
安装工地应配备一个专用电源箱,供电熔断器的电流为升降机额定电流的1.5~2倍,升降机工作电源电压值上下波动不得超过5%;1.4、升降机的专用电源箱应直接从工地变电室引入电源,距离最好不超过30米,一般每个吊笼需配置一根大于4×25mm的铜芯电缆,如距离过长,应适当增加电缆的截面积;1.5、专用配电箱内每一吊笼均用一开关控制,电源箱需采用冲击波无动作型漏电保护开关。
1.6、用接地电阻测试仪测量升降机钢结构及电器设备金属外壳的接地电阻,不得大于4Ω。
用500兆欧表测量电动机及电器元件的对地绝缘电阻应不小于1MΩ;31.7、准备好停层附件,如支架、安全栏杆等;1.8、确定附墙方案,按需要准备好预埋件或固定件,并提前在符合附墙要求的附2、施工升降机的安装2.1、把基础表面清扫干净;2.2、将基础底座安装在基础平台上,用水平尺检查水平,并填实基础,检查基础底座中心到附墙点的距离;2.3、按此顺序上三个标准节;2.4、安装吊笼;2.5、接通电源,对设备进行检测;2.6、应用小辈杆进行标准节安装;2.7、安装到高度后,安装各项限位,并进行调试;2.8、安装外笼后,对设备试运行良好后,方可投入使用。
施工电梯基础专项施工方案一、工程概况1.1工程简介本工程位于我国某城市中心区域,总建筑面积约为20万平方米,包括一座超高层商业综合体和一座五星级酒店。
施工电梯作为施工现场的重要垂直运输设备,其基础的施工质量直接关系到整个工程的安全与进度。
1.2工程难点1)施工电梯基础位于地下室,地质条件复杂,土层分布不均匀,地基处理难度大。
2)施工电梯基础与地下室底板、柱基等结构紧密相连,施工过程中需保证结构安全。
3)施工电梯基础施工周期紧张,需与主体结构施工同步进行。
二、施工电梯基础设计方案2.1设计原则1)遵循国家相关规范和标准,确保施工电梯基础的安全、可靠。
2)结合工程特点,优化设计,降低成本。
3)充分考虑施工过程中的各种因素,确保施工电梯基础与主体结构的顺利衔接。
2.2设计内容1)施工电梯基础平面布置:根据施工现场实际情况,合理布置施工电梯基础位置,确保施工电梯运行安全、高效。
2)施工电梯基础结构设计:采用钢筋混凝土结构,按照设计规范进行配筋、施工。
3)施工电梯基础抗浮设计:针对地下水位较高的地区,采用排水、降水等措施,确保施工电梯基础稳定。
4)施工电梯基础防渗设计:采用防水混凝土,防止地下水渗入施工电梯基础内部。
三、施工电梯基础施工工艺3.1施工准备1)熟悉施工图纸,了解施工电梯基础的设计要求。
2)编制施工方案,明确施工工艺、质量标准及安全措施。
3)组织施工队伍,进行技术交底和安全培训。
4)准备施工材料、设备,确保施工顺利进行。
3.2施工流程1)施工电梯基础定位:根据设计图纸,准确放出施工电梯基础的位置线。
2)挖土方:采用机械挖土,人工修整,确保土方尺寸准确。
3)地基处理:针对地质条件复杂的地段,采用换填、加固等方法处理地基。
4)施工电梯基础垫层施工:铺设混凝土垫层,保证施工电梯基础的稳定性。
5)施工电梯基础钢筋绑扎:按照设计要求,绑扎施工电梯基础钢筋。
6)施工电梯基础模板安装:采用木模板或钢模板,安装施工电梯基础模板。

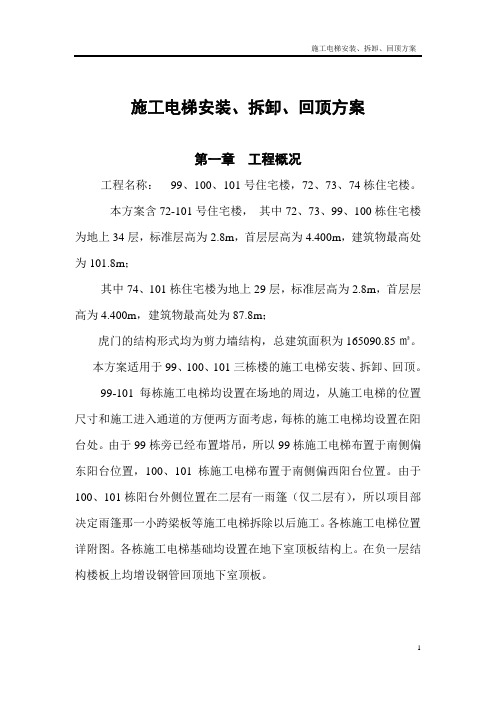

施工电梯安装、拆卸、回顶方案第一章工程概况工程名称:99、100、101号住宅楼,72、73、74栋住宅楼。
本方案含72-101号住宅楼,其中72、73、99、100栋住宅楼为地上34层,标准层高为2.8m,首层层高为4.400m,建筑物最高处为101.8m;其中74、101栋住宅楼为地上29层,标准层高为2.8m,首层层高为4.400m,建筑物最高处为87.8m;虎门的结构形式均为剪力墙结构,总建筑面积为165090.85㎡。
本方案适用于99、100、101三栋楼的施工电梯安装、拆卸、回顶。
99-101每栋施工电梯均设置在场地的周边,从施工电梯的位置尺寸和施工进入通道的方便两方面考虑,每栋的施工电梯均设置在阳台处。
由于99栋旁已经布置塔吊,所以99栋施工电梯布置于南侧偏东阳台位置,100、101栋施工电梯布置于南侧偏西阳台位置。
由于100、101栋阳台外侧位置在二层有一雨篷(仅二层有),所以项目部决定雨篷那一小跨梁板等施工电梯拆除以后施工。
各栋施工电梯位置详附图。
各栋施工电梯基础均设置在地下室顶板结构上。
在负一层结构楼板上均增设钢管回顶地下室顶板。
第二章安装组织机构现场总指挥:夏勤放现场副总指挥:梁土程使用单位技术负责人:郑啟华安装安全负责人:杨洋安装负责人:郑土雄安装机具技术负责人:周清平安装人员:孙凤山、纪文成、杨超第三章安装准备一、物质准备1、电梯型号:SC200/200TD(双笼)。
电梯主型材及零配件等材料的准备。
主材型钢宜采用力学性能适中的Q235A钢,其力学性能应符合国家现行标准《碳素结构负钢》GBT/700中Q235A钢的规定。
2、活动扳手、电箱、接电机具、所有工具等。
还需要塔吊的配合。
3、安全三宝以及劳动保护用品的准备。
二、技术准备1、在施工前进行实地考察,组织安装人员认真学习相关规范,确保安装的垂直度和安全稳定,保证正常使用功能,全面进行施工技术交底,做好三级安全技术交底工作。

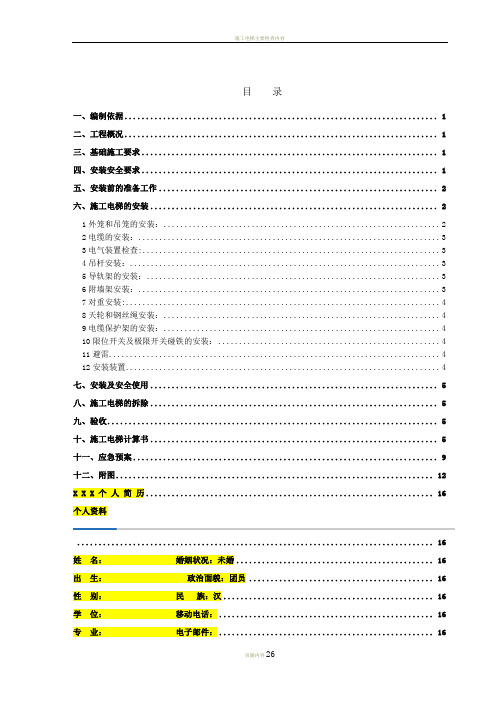

目录一、编制依据 (1)二、工程概况 (1)三、基础施工要求 (1)四、安装安全要求 (1)五、安装前的准备工作 (2)六、施工电梯的安装 (2)1外笼和吊笼的安装: (2)2电缆的安装: (3)3电气装置检查: (3)4吊杆安装: (3)5导轨架的安装: (3)6附墙架安装: (3)7对重安装: (4)8天轮和钢丝绳安装: (4)9电缆保护架的安装: (4)10限位开关及极限开关碰铁的安装: (4)11避雷 (4)12安装装置 (4)七、安装及安全使用 (5)八、施工电梯的拆除 (5)九、验收 (5)十、施工电梯计算书 (5)十一、应急预案 (9)十二、附图 (12)X X X 个人简历 (16)个人资料 (16)姓名:婚姻状况:未婚 (16)出生:政治面貌:团员 (16)性别:民族:汉 (16)学位:移动电话: (16)专业:电子邮件: (16)地址: (16) (16)2006.9-2010.6吉林工程技术师范学院-----外国语言文学系 (16) (16)大学英语精读,大学英语泛读,英语口语,英语听力,英语写作,英语口译,翻译学,词汇学,语法学,英美概况,英国文学,美国文学,语言学,日语,中外名胜。
(16) (16)这要写你明你有什么样的能力及经验,最重要就是告诉用人单位,你会做什么? (16) (16)能熟悉使用OFFICE工具以及PHOTOSHOP、FLASH等软件。
(17)获国家计算机二级等级资格证书。
(17) (17)通过英语专业四级考试,能熟练进行听说读写译。
(17) (17)2007-2008 优秀学生会干部 2008/07 师生合唱比赛一等奖 (17)普通话水平测试等级证书 (17)英语专业四级证书 (17) (17)这里写上你的实习经验或实践经验或兼职经验等信息吧,标题自己起一个贴切的。
(17) (17)本人性格开朗、稳重、有活力,待人热情、真诚。
工作认真负责,积极主动,能吃苦耐劳。
施工电梯安拆专项施工方案一、工程概况**区4#、5#、6#泊位进港闸口综合办公楼工程(C段),位于**区。
地下1层、地上16层,框剪结构,总建筑面积总建筑面积17605.4m2,其中地下室1743.8m2,建设单位:设计单位:监理单位:勘察单位:质量监督站:施工单位:二、SCD200/200型基础设计及计算1、根据现场施工实际情况需要在1~2轴交1/0A~A轴地下室顶板上安装一部双笼施工电梯,(具体安装位置及尺寸见附图)双笼施工电梯型号为SCD200/200,安装高度为90米。
2、基础尺寸设计为5mX5mX0.3m,基础配筋为双层双向Ф14@200。
施工电梯基础备注:1、根据现场施工实际情况需要在轴交1/0轴地下室顶板上安装一部双笼施工电梯,(具体安装位置及尺寸见附图)双笼施工电梯型号为,安装高度为米。
、基础尺寸设计为5基础配筋为双层双向 Ф14@2003、施工电梯基础计算升降机基础承受的静荷载P的近似计算:(有关参数见SCD200/200型升降机产品说明书)P=[底笼重+吊笼重+对重重+导轨架重+其他构件重量]底笼重量:800Kg吊笼重量:1200×2=2400Kg对重重量:1000×2=2000Kg吊笼载重量:2000×2=4000Kg导轨架总重量:140×60=8400Kg(导轨架按60节计算,总高度90米)以上总重量 =底笼重+吊笼重+对重重+导轨架重+其他构件重量=800+2400+2000+4000+8400=17600kg附墙架、电缆、导向装置、紧固件等重量占导轨架总重量的30%: 2520kg用过道竖杆的跨桥梁的附墙杆件重量增加约为导轨总量的45%:3780kg则P=[底笼重+吊笼重+对重重+导轨架重+其他构件重量]=17600+2520+3780 =23900kg=239.00kN考虑到动荷载、自重误差、风荷载对基础及支撑的影响,取影响系数n=2,则计算时取值P=2×P=2×239.00KN=478.00KN升降机基础尺寸为:5×5=25m2由以上计算可得,升降机基础所承受的荷载标准值为:19.12kN/ m2施工电梯基础荷载标准值为:2500Kg×0.3=7.5KN本工程地下室顶板设计等效静荷载标准值及设计压力值为:120~135 kN/ m2(详“地下室人防结构图设计总说明”),且升降机基础处于地下室顶板区域内,顶板设计等效静荷载标准值及设计压力值为:120 kN/ m2。
施工电梯安装/拆除专项施工方案编制要点注:此方案分楼栋编制×××××总承包工程×#楼施工电梯安装(拆除)专项施工方案此处可放置项目效果图编制:专业分包人员审核:专业分包人员批准:专业分包人员日期:编制单位:×××公司(专业分包单位名称)目录一、编制说明 (1)1.编制目的 (1)2.编制依据 (1)二、工程概况 (2)1.项目整体概况 (2)2.楼栋设计情况概述 (2)三、施工电梯概况 (2)1.施工电梯选型 (2)2.施工电梯安装位置 (3)3.施工电梯安装高度 (6)4.施工电梯附着杆设计 (6)5.施工电梯安装现场工况 (8)6.安装/拆除用汽车吊选型 (8)7.拆除用汽车吊吊重分析(采用汽车吊进行安装和拆除需对其吊重计算,且增加所选用钢丝绳并对其进行破断力的计算) (11)8.安装用塔吊吊重分析 (13)四、施工准备 (13)1.技术准备 (13)2.现场准备 (13)3.人员准备 (14)4.器械、设备准备 (15)5.进度计划 (15)五、施工电梯安装 (15)1.施工电梯安装流程 (15)2.电梯基础底架安装 (16)3.标准节及缓冲器安装 (16)4.电梯围栏安装 (17)5.吊笼安装 (18)6.传动小车组合体安装 (18)7.吊笼附件安装 (19)8.地面围栏门安装 (20)9.电缆卷筒安装 (21)10.标准节安装 (22)11.附墙架安装 (23)12.电缆滑车安装 (25)六、施工电梯配套设施安装 (26)1.楼层呼叫系统安装 (26)2.安全通道搭设 (27)七、施工电梯的拆除 (30)1.升降机拆卸作业注意安全事项 (30)2.升降机的拆卸作业前的准备 (31)3.施工电梯的拆除流程 (31)4.施工电梯拆除工艺 (31)5.特殊情况说明 (32)八、安全保障措施 (33)1.安装期间的安全措施 (33)2.电梯操作安全措施 (33)3.拆卸期间的重要安全措施 (34)4.注意事项 (34)九、应急救援预案 (35)1.应急处置措施的方针和原则 (35)2.应急机构与职责 (35)3.应急处置流程 (37)4.应急响应 (38)十、计算书及附件、附图 (39)1.计算书 (39)2.附件 (40)一、编制说明1.编制目的本方案用于指导***项目*#楼施工电梯的安装及拆除作业,以保证施工电梯安装及拆除作业安全、有序、高效的完成。
目录一、工程概况 (2)二、编制依据 (2)三、施工升降机技术参数 (3)四、施工电梯安装施工准备 (4)五、施工电梯的安装 (6)六、施工电梯的拆除 (15)七、施工电梯安装后的检查 (16)八、施工电梯运行前的准备工作与检查 (17)九、现场配合工作 (19)十、验收 (19)十一、施工电梯拆装安全保证措施 (21)十二、施工电梯司机操作规程 (22)十三、施工升降机使用管理规则 (23)十四、提升机的维修及保养 (23)十五、施工升降机安全事故预防措施及应急救援预案 (25)十六、楼层安全防护门的设置及使用安全措施 (29)施工电梯安装拆除专项方案一、工程概况东工程名称:虎门万科城(四区)102-113号住宅楼、132号垃圾房及138号地下室工程地点:东莞市虎门镇大宁社区长德路123号建设单位:东莞市万宏房地产有限公司设计单位:深圳市天华建筑设计有限公司监理单位:东莞市鸿业工程建设监理有限公司建筑面积:约204248.91平方米。
根据施工组织设计,为解决施工人员上下以及小宗零星材料、砌体、工具和装修阶段材料的运输工作,本工程安装12台施工电梯,具体位置详见总平面布置图。
二、编制依据1、《施工升降机安全规程》(GB10055-2007)2、《施工升降机操作使用规程》(JG/T100-99)3、《建筑机械使用安全技术规程》(JGJ33-2001)(J119-2001)4、GJJ《SC型施工升降机使用说明书5、设计施工图纸、会审纪要7、《建筑施工安全检查标准》JGJ59-20118、本工程施工组织设计三、施工升降机技术参数本工程施工双笼电梯拟采用广东广州市京龙工程机械有限公司制造的SCD200/200TD 施工升降机,其单个吊笼的技术性能参数如下:四、施工电梯安装施工准备(一)安装安全要求1安装场地应用标志杆等围起来,禁止非工作人员入内。
防止安装上方掉落物体,必要时应加安全网。
安装过程中,必须由专人负责,统一指挥。
目录1、编制说明 0编制依据 0编制原那么 0编制目的 02、工程概况 0设计概况 0地形地貌 (1)气象特征 (1)地震动参数 (1)3、施工方案 (2)施工电梯配置方案 (2)施工电梯安装所需主要机具 (2)4、施工电梯安拆方案 (3)升降机概况 (3)施工电梯根底 (6)安装前准备工作 (7)施工电梯安装 (7)4.3.1 根底节及第一、二节标准节的安装 (7)4.3.2 底笼安装 (9)吊笼安装 (9)吊杆安装 (10)导轨架 (标准节 )安装 (10)附墙架安装 (11)使用前的验收工作 (13)施工电梯拆卸 (14) (14). 拆卸前的准备.拆卸步骤 (14)施工电梯使用过程中考前须知 (15)施工电梯安装平安措施 (15)5 施工电梯安拆施工平安应急预案 (16)成立组织机构及职责 (16)应急救援组织管理职责 (17)现场指挥机构的组成、职责 (18)应急预案的培训和演练 (19)应急物资的配备、维护、保养 (19)预防措施 (20)20 ....................................................................... 事故处理程序施工电梯安装撤除专项方案1、编制说明1.1 编制依据⑴?建筑机械使用平安技术规程?〔JGJ33-2021〕⑵?铁路桥涵工程施工平安技术规程?〔TB10303-2021〕⑶?铁路工程根本作业施工平安技术规程?〔TB10301-2021〕⑷?新建铁路郑州至万州线重庆段站前工程ZWCQZQ-1 标三分部实施性施工组织设计?1.2 编制原那么〔1〕以人为本、减少伤害切实履行企业的主体责任,把保障员工、人民群众的生命财产平安作为首要任务,最大程度地减少突发事件及其造成的人员伤亡和危害。
(2〕居安思危、预防为主对重大平安隐患进行评估、治理,坚持预防与应急相结合,常态与非常态相结合,做好应对突发事件的各项准备工作。
东莞市XXX有限公司研发办公楼施工电梯安拆专项方案安装单位:编制:审核:批准:编制时间:总包单位:目录第一章、工程概况 (4)1、施工电梯基本技术参数 (5)第二章、编制依据 (6)第三章、施工电梯计划 (6)第四章、施工电梯技术要求 (7)第五章、安全技术措施 (14)第六章、施工电梯基础承载力验算 (22)第七章、附图编制说明1、根据中华人民共和国住房和城乡建设部《关于危险性较大的分部分项工程安全管理办法》建质[2009]87号的要求,本外脚手脚工程专项方案编制包括以下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(三)施工计划:包括施工进度计划、材料与设备计划。
(四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
(六)劳动力计划:专职安全生产管理人员、特种作业人员等。
(七)计算书及相关图纸。
第一章、工程概况[一]、工程信息项目内容工程名称东莞市茂兴贸易有限公司研发办公楼建筑规模1幢办公楼地上20层,两层地下室,总建筑面积为37401.50㎡工程地址广东省东莞市南城区西平下手组建设单位东莞市茂兴贸易有限公司设计单位广州亚泰建筑设计院有限公司施工单位四川省泸县建筑安装工程总公司监理单位惠州市工程建设监理工程有限公司安装单位四川省泸县建筑安装工程总公司(起重设备安装贰级)计划工期 540天,开工日期以监理下发的开工令为准质量目标达到国家现行质量检验评定合格标准安全目标达到安全评价合格标准建筑规模1幢办公楼及两层地下室部分,总建筑面积为37401.5㎡。
1栋办公楼,地上20层、地下室二层,建筑高度为79.85m,地下二层层高为4. 5m,地下一层层高为4.2m,首层层高为6.5m,二、三层层高5.00m,四层至屋面层高为3.7m。
[二]、电梯工程信息根据建设及城乡住宅部《危险性较大的分部分项工程安全管理办法》建质[2009]87号的通知以及东莞市建设局的要求,需要编制专项施工方案的内容包括如下:起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
本工程中施工电梯安装为起重机械设备自身的安装、拆卸工程,为此专门编制本方案。
1、施工电梯基本技术参数根据本工程的楼高、使用大量的砌体和砂浆以及人员运输的实际情况,为保证工程的连续性,满足工程需要,拟在3~4轴×E轴安设一台SCD200/200型施工电梯。
施工电梯主要技术参数:a、额定载重量 2×2000公斤b、乘客人数 2×24人c、额定提升速度 36m/分钟d、吊笼尺寸 3.2m×1.5m×2.5me、标准节重量 150公斤f、吊杆额定起重量 180公斤g、电机功率(2×3)×11千瓦本施工电梯自由高度9m,根据本工程实际情况,施工电梯最大安装高度79.50米(屋面82.45m)。
施工电梯为方型标准节,佛山市南海区聚龙建设机械有限公司制造,型号:SCD200/200TD。
共56节,每节自重167kg,混凝土基础长4.5m,宽3.8m,厚0.3m,砼强度等级为C30,配筋为双层双向φ12@200,详见附图2基础配筋示意图。
基础底部设置在C35、厚度为180的首层地下室顶板上,详见附图2施工升降机基础支撑加固图。
第二章、编制依据[一] 参考依据1.工程项目施工图:包括与施工电梯工程相关的楼层梁板结构图、建筑剖面图等以及原地下室施工图纸,地下室施工电梯基础验收资料等;2.《起重设备安装工程施工及验收规范》GB50278-2010;3.塔式起重机GB/T 5031-2008;4.《建筑结构荷载规范》(GB5009-20100);5.《混凝土结构工程施工质量验收规范》GB50204-2011;6.《钢结构设计规范》(GB50017-2003)中华人民共和国建设部发布;7.《混凝土结构工程施工质量验收统一标准》GB50300-2011;8.《建筑施工计算手册》(江正荣著),中国建筑工业出版社;9.《建筑施工手册第四版》,中国建筑工业出版社;10.《建筑安全检查标准》(JGJ59-2011)中华人民共和国建设部发布;11.《危险性较大的分部分项工程安全管理办法》建质[2009]87号,中华人民共和国住房和城乡建设部第三章、施工电梯计划本工程主体施工到主体结构10层时,根据项目部进度计划安排,提前5天做好安装前的安全技术交底工作,准备安装。
1、安装:工作内容工作日1 2 3 4 5 6第一天检查基础及各部件配置置。
第二天安装标准节及吊笼。
安装驱动电机安装电源、电缆小车清理材料入库调节各控制系统和试机运行加高标准节和附墙安装好限位器安装情况第一天半天第二天一天2、拆卸:工作内容工作日1 2 3 4 5 6第一天检查基础及各种安全装置。
拆卸标准节及附墙。
第二天拆卸标准节及附墙。
拆除电源、电缆小车拆除驱动电机拆除吊笼清理材料入库使用情况第一天半天第二天一天序号 1 2 3 4 5 6 第四章、施工电梯技术要求[一]、基本要求1、施工人员要求持证上岗,必须熟悉电梯性能,结构特点及操作方法,能及时处理作业中发生的问题。
2、施工人员要明确分工,确定指挥联系信号,由专人统一指挥。
3、遵守相关保证安全作业纪律,进入施工现场必须带好安全帽。
4、安装(拆除)时操作人员限额三人(平台上两人,操作室一人),同时其他重物不得超过250kg。
5、操作人员操作时必须系好安全带,穿防滑鞋,高空作业人员的身体情况要符合国家劳动局的有关规定,严禁酒后作业。
6、施工现场应在施工电梯配电箱右方不超过5米处设置60A刀闸,闸箱内设置漏电保护器,加设安装电压要求380V±5%。
7、大雨天、雾天及五级风以上的天气,不得进行安装和拆除工作。
[二]、安装流程:底座→梯笼→放平衡重→第一节(4~6节)导轨架→上限位及上极限行程开关碰铁→第一道附着(校正)→电缆导线护线装置→第二节导轨架→……→最后一道附着→最后部分导轨架安装→上限位及上极限行程开关碰铁→天轮→平衡重安装→搭设料台→防护门安装→自检验收→正式报验[三]、安装机具准备备注序号设备名称单位数量作业吊车或施工电12T 11梯安装工具2 手拉葫芦台 13 随机工具套 14 常规工具套 28—12P大锤把 2适用卸扣个124P小锤2把把 25 辅助吊索钢丝绳根 2安全带条 5安全帽个 5防护手套双10①安装前必须熟知安装阶段的安全要求全部内容,了解电梯的机械及电气性能原理、构造。
②准备好安装时的一切工具,安全用具、零配件:③必须将2带安装的标准节、附墙架、对重系统等零部件的插口、销孔、螺孔等穿插处去锈、除毛刺,并在这些部位及齿条上和对重导轨上涂适量润滑脂,对滚动部件确保其润滑充分及转动灵活。
④在安装工地周围加设保护棚、围栏,设警戒监护和警示牌。
⑤砼基础必须达到所规定的凝固周期及强度。
[四]、安装步骤:1、底座、梯笼的安装1、基础采用地下室顶板钢筋混凝土基础,板厚180 混凝土等级为C30,安装前将基础清扫干净。
2、钢丝绳穿在梯笼(约 1.2T重)的吊绊上,用位于距拟装电梯南侧30m 的QTZ63施工电梯起吊就位。
3、将平衡重吊入,平衡重下方垫适当高度的木方。
4、梯笼偏差调整1)、齿轮与齿条啮合侧隙调整:啮合侧隙用靠背轮进行调整,松开靠背螺母转动偏心套,就可以改变啮合侧隙,用塞尺测量啮合侧隙,当侧隙达到设计要求时(0.3~0.5mm),将靠背轮螺母锁紧就可。
2)、梯笼相对于导轨井架对称的调整:a、使梯笼离开地面约10cm。
b、松开传动底板上的8个固定螺母,但不得卸下。
c、旋动传动底板,两侧的调整:使梯笼左右移动,当梯笼中心线相对于导轨井架中心线偏移小于5mm即可。
d、将8个螺母锁紧。
e、松开各导轨螺母,转动偏心轴,使各导轨均靠近井架。
f、锁紧各导轨的锁片,紧固螺母。
2、导轨架安装1、现场一次组装4~6节标准节,并安装上限位及上极限行程开关碰铁。
2、用φ15钢丝绳在标准节顶部沿对角穿好,并用施工电梯吊至电梯基座上方。
缓慢下落至梯笼原底座顶部50cm左右后,安排架工到梯笼顶部,每个梯笼1人。
用手把住标准节并旋转使上下标准节上的齿条方向一致,然后缓慢将上部待组标准节下落就位。
3、将标准节的四个连接螺栓自下而上插入,并确保螺母全部拧紧。
4、解下吊具。
5、接通电源,将操作室控制盘上的扭子开关置于架设档位置,将控制盒移到梯笼顶上,点动检查电梯运行方向是否与控制盒上的标志(上开,下降)一致,若不相同则要断开电源,将工地电源箱内的主开关的三相电源中任意两相换接,严禁换接电梯本身相序及电路。
6、同时启动两侧梯笼上升至第一道附着位置,按要求加设第一道附着。
7、继续逐节的安装,安装过程中,必须将上限位及上限位行程开关碰铁装卡在由上向下的第二节导轨井架上,使梯笼不超过最大安装位置(注意:上限位及上限位行程开关碰铁一定逐节安装,确保安全施工。
)8、导轨井架接高到七~八节时需精确校准导轨井架的垂直度,其方法是:在导轨井架两垂直方向,距导轨井架约30米处,用经纬仪对齿条进行垂直观测,适当松动地脚螺母,用150×150不同厚度的调整垫,垫在底座导轨架与基础间的空隙处(尽可能的靠近导轨井架下的四条地脚螺栓),将导轨井架的垂直度调整到规定范围内(100米高时,垂直偏差不大于10厘米,每10米高度内允许偏差2厘米),紧固地脚螺栓,用调整垫将底笼与基础的空隙垫实,再用水泥浆填实抹平,待水泥砂浆凝固后,先进行导轨附着件及电缆导线装置的安装,再继续导轨架安装工作。
9、继续安装时,每装四节导轨井架都要进行一次垂直度核准。
调整方法以调整导轨附着架的连接长度从而改变导轨架与建筑物相互位置进行。
10、电梯安装至需要高度后,吊装天轮,并安装上限位和上极限行程开关碰铁,碰铁位置应在自导轨井架顶部向下3米处。
3、附着架及电缆导向装置的安装1)、导轨附着架的位置以导轨架上的螺栓孔定位,用螺栓将前附着架固定在导轨上,安装间距为6m一套。
2)、依次安装中附着架、后附着架、后附着杆和后附着脚、每个附着脚用4个M20螺栓固定在框架梁及附加外挑钢梁上(三层以下),附着固定节点详图如下:电梯导轨架电梯附着架4个M20紧固螺栓阳台梁(附加钢梁)电梯附着架安装节点详图附加钢梁采用16号槽钢制作,靠耧层端部的每根槽钢下部加焊200*300*8mm 带孔钢板,用4M20螺栓固定在楼板上。
