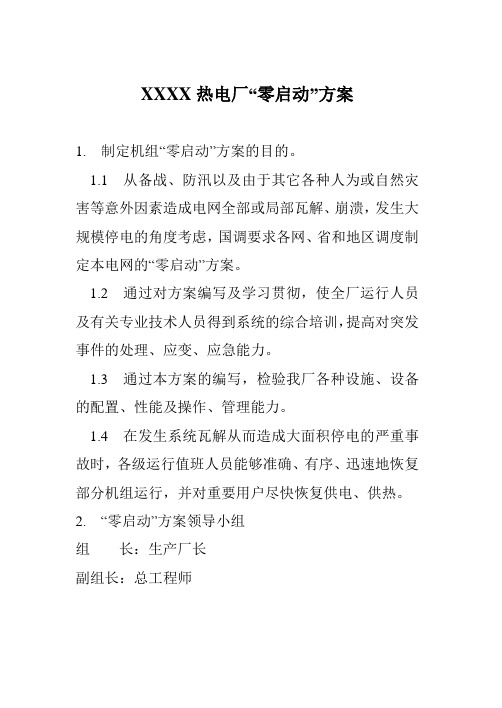

XXXX热电厂“零启动”方案1. 制定机组“零启动”方案的目的。
1.1 从备战、防汛以及由于其它各种人为或自然灾害等意外因素造成电网全部或局部瓦解、崩溃,发生大规模停电的角度考虑,国调要求各网、省和地区调度制定本电网的“零启动”方案。
1.2 通过对方案编写及学习贯彻,使全厂运行人员及有关专业技术人员得到系统的综合培训,提高对突发事件的处理、应变、应急能力。
1.3 通过本方案的编写,检验我厂各种设施、设备的配置、性能及操作、管理能力。
1.4 在发生系统瓦解从而造成大面积停电的严重事故时,各级运行值班人员能够准确、有序、迅速地恢复部分机组运行,并对重要用户尽快恢复供电、供热。
2. “零启动”方案领导小组组长:生产厂长副组长:总工程师成员:生技科主任安监科主任值长室主任值长各车间主任3.“零启动”定义3.1 所谓“零”状态(亦称“黑”或“冷”态):系指发电厂所有机组全部跳闸;汽轮机处于冷态;交直流全部消失;输电线路全部失压;对外停止供电、供热,通讯中断。
3.2 “零启动初始状态”为:所有机组全部跳闸,停止对外送电、供热;厂用电消失,但通讯电源尚能维持。
3.3 最低可启动状态:我厂不具备全冷“零启动”能力,必须由系统对我厂提供6MW负荷条件下方可开始自行启动。
3.4 “零启动可控状态”包括对下述的设备状态可控:3.4.1 母线接线方式:a 双母并列运行。
b 单母运行。
c 单母带旁路3.4.2 线路开关及刀闸状态:均可正常操作。
3.4.3 稳定措施和继电保护及自动装置状态:均处于正常状态。
3.4.4 “零启动”机组的开机步骤和机组台号:a 启动升压泵、除盐泵、燃油泵、疏水泵。
b 启动#2炉。
启动给水泵。
c 启动#2机。
3.4.5 “零启动”机组处于旋转待并状态,可带直馈负荷。
3.5 “零启动”成功状态:有一台以上机组启动正常,自带厂用电正常,已具备向外供电、供热的能力,汇报中、地调,并能正常接受和执行中、地调调度指令。
动力车间2015年12月6日开机方案编制:审核:批准:二〇一五年十一月二十九日前序根据公司安排,定于12月1日棉浆粕开机,12月10日短丝开车原液投料。
根据时间节点,动力车间必须于12月9日10:00正式对外供汽,12:00正常对外供电。
为确保本次开车一次成功,按时、保质、保量对外供汽、供电。
特成立开车领导小组,总指挥:刘佐智副总指挥:程彩龙、刘旭章成员:吕军、唐军、徐德东、张世斌、田昌明、付建东、周静一、开机计划负责人:刘旭章成员:吕军、唐军、徐德东、张世斌、田昌明、付建东、周静(一)启动前检查(1)启动前现场具备条件 11月30日前完成1、现场已清理干净,现场的沟道及孔洞的盖板齐全,临时孔洞装好护栏或盖板,各运行平台的楼梯、通道、栏杆及其底部护板完好。
2、现场具备足够数量的消防器材,消防水系统有足够的水源和压力并处于备用状态,事故排油系统处于备用状态。
3、现场照明已达到设计要求,事故照明系统可靠。
4、设备及管道保温完好,管道支吊架外观正常。
5、系统中的有关阀门经检查,开关灵活,方向正确并关闭严密,其行程指示与实际相符,并已编号、命名挂牌。
所有电动门及调节门已全部调试完毕处于待投状态。
6、系统中介质化验合格,满足设备运行要求。
7、所有热工仪表经校验合格,安装位置正确,其保护、联锁、灯光及音响信号装置以及远方控制及自动控制装置应安装完毕并经调试合格;操作电源、动力电源以及备用电源可靠。
8、检查主要设备不应有影响开机的缺陷,所有转动设备试运正常,润滑适量。
9、说有电机部件完整,绝缘完整,振动正常。
10、各保安系统工作正常。
11、各系统的所有阀阀调整到开机试验状态。
(2)缺陷汇报与处理 12月1日完成在准备阶段车间常白运行应安排整体启动过程及试运行中,大修外包单位及保运部检修项目,以不影响开机目标为前提;期间出现的缺陷,外包项目范围内由外包单位负责处理,其它的由保运部负责处理,必须按时保质完成。
(3)人员要求1、人员配备到位,新员工经“三级”安全教育,并制定师傅带徒,签订师徒协议。
目录第一章概述.................................................... 错误!未定义书签。
第二章启动试运营的目的........................................ 错误!未定义书签。
第三章汽轮机部分重要技术参数.................................. 错误!未定义书签。
第四章启动试运应具有条件...................................... 错误!未定义书签。
第五章启动试运中应注意的事项.................................. 错误!未定义书签。
第六章安装后汽轮机组的调整与实验.............................. 错误!未定义书签。
第七章汽轮机启动试运营........................................ 错误!未定义书签。
第八章汽机停机................................................ 错误!未定义书签。
第九章故障停机环节............................................ 错误!未定义书签。
第一章概述**煤业有限公司热电厂二期1×12MW 汽轮发电机组,汽轮机由**汽轮机厂生产,**市安装公司承揽安装。
汽轮发电机组安装完毕,在投入生产前,应按《电力建设施工及验收技术规范》进行调整、启动、试运营,达成运营标准后方可投入生产。
第二章启动试运营的目的2.1 检查鉴定新装机组其主汽系统、凝结水(给水)系统、循环水系统、轴封真空系统、疏放水系统、油系统、调速系统、汽机保护系统、抽汽系统及其设备的运营性能,对新装设备及热力系统进行运营考核,为连续运营、安全投入生产发明条件。
2.2 检查测取汽轮机运转、升速过程中各项重要技术指标变化及经济性,检查安装质量及制造质量。
动力车间2015年12月6日开机方案编制:审核:批准:二〇一五年十一月二十九日前序根据公司安排,定于12月1日棉浆粕开机,12月10日短丝开车原液投料。
根据时间节点,动力车间必须于12月9日10:00正式对外供汽,12:00正常对外供电。
为确保本次开车一次成功,按时、保质、保量对外供汽、供电。
特成立开车领导小组,总指挥:刘佐智副总指挥:程彩龙、刘旭章成员:吕军、唐军、徐德东、张世斌、田昌明、付建东、周静一、开机计划负责人:刘旭章成员:吕军、唐军、徐德东、张世斌、田昌明、付建东、周静(一)启动前检查(1)启动前现场具备条件 11月30日前完成1、现场已清理干净,现场的沟道及孔洞的盖板齐全,临时孔洞装好护栏或盖板,各运行平台的楼梯、通道、栏杆及其底部护板完好。
2、现场具备足够数量的消防器材,消防水系统有足够的水源和压力并处于备用状态,事故排油系统处于备用状态。
3、现场照明已达到设计要求,事故照明系统可靠。
4、设备及管道保温完好,管道支吊架外观正常。
5、系统中的有关阀门经检查,开关灵活,方向正确并关闭严密,其行程指示与实际相符,并已编号、命名挂牌。
所有电动门及调节门已全部调试完毕处于待投状态。
6、系统中介质化验合格,满足设备运行要求。
7、所有热工仪表经校验合格,安装位置正确,其保护、联锁、灯光及音响信号装置以及远方控制及自动控制装置应安装完毕并经调试合格;操作电源、动力电源以及备用电源可靠。
8、检查主要设备不应有影响开机的缺陷,所有转动设备试运正常,润滑适量。
9、说有电机部件完整,绝缘完整,振动正常。
10、各保安系统工作正常。
11、各系统的所有阀阀调整到开机试验状态。
(2)缺陷汇报与处理 12月1日完成在准备阶段车间常白运行应安排整体启动过程及试运行中,大修外包单位及保运部检修项目,以不影响开机目标为前提;期间出现的缺陷,外包项目范围内由外包单位负责处理,其它的由保运部负责处理,必须按时保质完成。
(3)人员要求1、人员配备到位,新员工经“三级”安全教育,并制定师傅带徒,签订师徒协议。
华润电力湖南有限公司2×600MW机组#2机组厂用电启动方案批准:审定:专业审查:编写: 林恬亮广东火电工程总公司调试所二零零七年三月十八日目录一、工程概述 (4)二、计划启动时间 (4)三、调度命名与调度编号 (4)四、设备启动范围及主要设备参数 (4)五、启动前的准备工作 (5)六、启动前有关电厂一、二次设备的运行状态.............. (6)七、设备启动操作顺序纲要 (6)八、启动操作步骤 (7)九、附件 (12)一、工程概述:华润电力湖南有限公司2×600MW机组工程建设两台亚临界参数燃煤汽轮发电机组,每台机组额定出力600MW。
位于郴州市苏仙区桥口镇耒水河左岸的下渡村。
#1机组已进行厂用受电,启动/备用变压器已带电运行,启动/备用变压器至#2机组封闭母线在#1机组进行厂用受电时没有安装完成,本次把它列入启动范围。
#2机组厂用电设置6kV、0.4 kV两个电压等级。
6kV系统共分工作2A、2B、2C 段及6kV公用2D段,均由#5B高压启动/备用变压器提供备用电源。
主厂房0.4kV低压厂用电接线采用动力中心(PC)和电动机控制中心(MCC)的供电方式。
动力中心和电动机控制中心成对设置,建立双路电源通道。
动力中心采用单母线分段,每段母线由一台干式变压器供电。
6kV保护为北京四方继保自动化有限公司生产的CSC200型系列微机保护。
本期工程建设单位为华润电力湖南有限公司,设计单位为广东省电力勘测设计院,机电设备安装单位为广东省火电建设公司(#2机组),安装和调试监理单位为湖南电力建设监理咨询有限责任公司。
二、计划启动时间2007年月日三、新设备调度命名与调度编号1.即将投产6kV共分4段母线,调度命名分别为6kV工作2A段、6kV工作2B段、6kV工作2C段、6kV公用2D段,其进线开关分别命名为6202、6222、6242、6262开关。
2.其余电气设备的调度编号详见附图。
XXXXXX余热电站XX机组电气整套启动方案XXXXXX有限公司年月日目录1 编制目的2 编制依据3 发电机主要设备及参数4 组织分工5 启动试验应具备的条件6 启动试验前的准备工作7 试验内容方法与步骤8 安全措施和注意事项一、编制目的:启动试验是全面检验主机及其配套系统的设备制造、设计、施工、调试和生产准备的重要环节,在启动试验过程中检验一、二次回路(控制、励磁、测量、保护)的可靠性,是保证机组安全、经济、文明地投入生产,形成生产能力,发挥经济效益的关键性程序。
为了明确整套启动调试工作的任务和各方职责,规范整套调试项目和程序,使整套启动调试工作有组织、有计划、有秩序地进行,特编制本措施用于指导发电机变压器组整套启动试验过程。
二、编制依据2.1《火力发电厂基础建设工程启动及竣工验收规程(1996版)》2.2《火电工程启动调试工作规定》2.3《电气装置安装工程电气设备交接试验标准》GB50150-912.4《火电工程调试试运检验及评定标准》2.5《电力系统自动装置检验条例》2.6 有关行业和厂家的技术标准2.7 设计图纸和制造厂商安装、调试说明书三、发电机主要设备及参数3.1 发电机(XX有限公司)型号:QF-J10-2额定功率:XXMW额定电压:10.5KV额定电流;687.5A额定转数:3000r/min绝缘等级:F/B接法:Y功率因数:0.8(滞后)3.2 厂用变压器型号:SCB9-1000/10额定容量:1000KVA额定电压:10.5/0.4额定电流;57.5/1443A接线组别:D.Yn11四、组织分工4.1 试验过程中的试验接线、巡回测量、增/减励磁的操作以及开关的远方操作,由调试、安装人员负责,建设单位监护、配合;4.2试验过程中有关短路线的拆装,设备的维护、消缺以及临时设施的制作安装和系统恢复接线等由安装单位负责,调试单位复核;4.3启动前的绝缘电阻测量、地刀、电压互感器及高压、低压熔断器的投入与退出,直流系统投入与退出,与调度联系带负荷操作,带负荷后及试运监盘工作由生产单位运行人员负责,调试、安装单位监护;4.4 设备厂商应按合同进行技术服务和指导,保证设备性能,及时消除设备缺陷,处理制造厂应负责解决的问题,协助处理非责任性的设备问题等;五、启动试验应具备的条件:5.1 发电机一次主系统各设备应按安装规程要求安装竣工,验收完毕,经调试合格,符合调试规程,具备额定值的带电能力;5.2 发电机二次系统各元件按规程调试结束,保护定值符合建设单位给定值方案要求。
东新热电有限公司黑启动方案一、编制“黑启动”方案的目的1.从备战防汛以及预防其它各种人为或自然灾害等意外因素造成电网全部或局部瓦解、崩溃发生大面积停电,并且从我厂预防由此而引起的设备事故出发特编写此方案。
2.在发生系统瓦解而造成大面积停电的严重事故时,各专业要做到准确、有序、迅速地恢复机组运行,并能尽快上网供电。
3.制定本方案能检验我厂从值长到各专业运行人员应急,应变及处理事故能力和本厂以及配合电网黑启动能力。
4.在编制方案过程中,检验我厂各种设备、设施的配置、性能及操作、管理能力,进一步发现我厂存在的薄弱环节,以制定相应的防范措施,提高我厂与电网的安全稳定运行水平。
5.通过对本方案的制定及学习,使全厂运行人员得到综合培训,提高对突发事故的处理能力。
二、厂内主要设备1.两台35T/H反转链条锅炉,编号为#1炉、#2炉;三台75T/H循环流化床锅炉,编号为#3炉、#4炉、#5炉。
2.一台抽凝式6000KW汽轮发电机组,主开关编号为机1。
3.有两条联网线,分别为热电Ⅰ、Ⅱ线,主开关编号为101、102,至明湖开关站并网;湖电Ⅲ、Ⅳ线,主开关编号为103、104,至水屯变电站并网。
4.10kV系统为单母线分段式,分为10kVⅠ、Ⅱ、Ⅲ、Ⅳ段,母联开关为105、106、107。
10kVⅠ段带有#1发电机,#1厂变、#3厂变、#1循变、水处理配电。
10kVⅡ段带有#2发电机、#0厂变、#2厂变,输煤配电。
10kVⅢ段带有#3发电机机3开关、#4厂变。
10kVⅣ段带有#3发电机机4开关、#5厂变,#2循变。
5.有八台厂用变电器,分别为800KVA,编号为#1、#2、#3、#4、#5、#0厂变,和两台630KVA循环变,编号为#1、#2,其中#0厂变为备用变。
6.400V系统为400VⅠ、Ⅱ、Ⅲ、Ⅳ、Ⅴ段,备用段、循Ⅰ段、循Ⅱ段、水处理及输煤配电。
7.直流系统为两组蓄电池,容量2×100AH两台充电机。
金京热电公司供热热源改造项目#3、#4炉(YG-75/3.82-M1型)循环流化床锅炉整套启动方案指挥部:监理:甲方代表:批准:审核:会签:编写:×××电力科学研究院1、前言金京热电分公司供热热源改造项目#3、#4炉系济南锅炉有限公司制造的(YG-75/3.82-M1型)循环流化床锅炉,采用由旋风分离器组成的循环流化床燃烧系统。
设计燃用烟煤。
该锅炉具有燃料适应性广、燃烧效率高、氮氧化物排放量低及环保节能的特点。
过热蒸汽温度调节采用喷水式减温器。
根据本期工程的具体情况烘炉结束后,将进行煮炉、主蒸汽管道吹扫、蒸汽严密性试验、安全门调整等项工作。
按照电力建设施工及验收技术规范要求在上述工作结束后,进入整套启动调试阶段的工作。
2、设备技术特性额定蒸发量75t/h额定蒸汽压力 3.82Mpa额定蒸汽温度450℃给水温度150℃一次风预热温度150℃二次风预热温度150℃排烟温度150℃设计效率85%设计燃料消耗量18832kg/h3、点火及助燃油在每台炉下风室安装两支用于启动点火及助燃用油枪,单支油枪出力为200kg/h,设计燃用#0轻柴油。
4、主要辅机设备技术规范5锅炉启动应具备的条件5.1试运现场的条件:5.1.1、场地平整,消防、人行通道畅通,危险区应有围拦和警告标识。
5.1.2、试运现场的脚手架应全部拆除,清扫干净,保证运行操作方便安全。
试运现场的梯子、通道、栏杆、护板按设计正式投入使用,沟道畅通、盖板齐全,试运现场的环境温度不得低于5℃。
5.1.3、试运现场照明充足,事故照明能及时投入,消防器材齐备,工业、生活、消防水系统正式投入使用。
5.1.4、各运行岗位都有正式通讯设备,根据试运要求增设的临时岗位的通讯设备应可靠。
5.2下列设备经调试合格:5.2.1、引风机、一次风机、二次风机、冷渣器及给煤机等经过8小时分部第3 页共8 页试运合格。
5.2.2、热工信号、风量、压力、温度、流量等指示仪表和保护系统的调试已完毕,具备投入条件。
火力发电站启动方案(全套)目录1.编制依据2. 设备概况及主要技术参数3. 试验目的4. 启动前的准备和要求5. 检查工作6. 发电机升速过程中的试验7. 发电机定速后的试验8. 并网试验9. 并网后的试验10. 安全措施1.编制依据1.1《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》电力部电建[1996]159号1.2《火电工程启动调试工作规定》电力部建设协调司建质[1996]40号1.3《火电工程调整试运质量检验及评定标准》电力部建设协调司建质[1996]111号1.4《火电施工质量检验及评定标准》(电气专业篇)1.5《火电机组达标投产考核标准(1998年版)》电力工业部1.6《火电机组达标投产动态考核办法(试行)》国家电力公司[1998]国家电力公司1.7《电力建设安全工作规程》DL5009.96(火力发电厂部分)1.8《电力安全工作规程》(发电厂和变电所电气部分)1.9《电力建设施工与验收技术规范》(电气部分)1.10《火电、送变电工程重点项目质量监督检查典型大纲》1.11《电力建设基本工程整套满负荷试运质量监督检查典型大纲》1.12《新建发电机组启动试运行阶段可靠性评价办法》1.13《电气装置安装工程·电力设备交接试验标准GB50150》1.14《电力系统自动装置检验条例》1.15《火电机组启动验收性能试验导则》1.16《变送器校验规程》1.17《辽宁电力科学研究院质量管理标准》1.18《工程调试合同》1.19 设计院设计图纸10.20 厂家产品说明书2.设备概况及主要技术参数2.1系统接线形式:包括发电机至主变引出线、厂高变支线、(励磁变支线)发电机电压互感器、避雷器支线所采用的连接方式2.2发电机生产厂家,设备型号,名牌参数等2.3主变压器生产厂家,设备型号,名牌参数等2.4发电机励磁系统介绍,调节器特点等2.5发变组保护形式,保护种类及生产厂家3.试验项目3.1测量发电机转子绕组的绝缘电阻及交流阻抗3.2检查发变组一次设备的工作性能,3.3检查发变组二次电流回路、电压回路的正确性3.4检查继电保护装置的可靠性3.5录制发变组空载和短路曲线3.6自动励磁调节器的动态试验3.7测量发电机灭磁时间常数3.8假同期试验,发电机同期并网3.9低负荷下厂用电备用电源自动投入试验3.10负荷状态下检测差动保护的差压,同时进行发电机轴电压检查和调节器的低励限制试验4 启动前的准备和要求4.1根据机组的出线形式,连接好出口三相短路线,4.2为了检查同期系统,要求系统空出一条母线4.3对于大型发电机变压器组,根据《电气设备交接试验标准》第2.0.17条之规定,若发电机本身的短路特性有制造厂出厂试验报告时,可只录取整个机组的短路特性,同时为了检查主变高压侧电流互感器接线的正确性,在高压侧电流互感器外侧准备好一组短路线,如果此短路线只为检查电流互感器接线用,可利用一把出线接地刀,否则要根据短路线材质计算出短路线截面积。
编号:2009-14基建、改建、扩建设备投入运行启动方案工程名称:沁水县东沁电厂发电工程晋城供电分公司调度所2009年7月7日沁水县东沁电厂启动方案一、本次启动范围:35KV中土电线(444-454/301)及301间隔;东沁电厂1#主变及两侧间隔、6KV母线。
二、保护配置情况:保护定值按泽电继字09041541#(1#发电机)、09041542(1#主变)、09041543#(301开关)、09052541#(357开关)、09052542#(358开关)、09052543#(454开关)、09052544#(444开关)、09052545#(453开关)、09052546#(443开关)定值单调整。
三、启动送电必要条件:1、得到沁水局“35KV中土电线(444-454/301)全部工作结束,现场临时安全措施已全部拆除,工程验收合格,可以启动送电”的汇报。
2、得到东沁电厂“1#主变及两侧间隔、6KV母线、1#发电机组全部工作结束,现场临时安全措施已全部拆除,工程验收合格,可以启动送电”的汇报,地调值班调度员方可按下列程序启动送电。
四、送电前准备工作:1、解开1#发电机出口至发电机PT之间母线板;2、35KV中土电线(444-454/301)、东沁电厂1#主变、6KV母线及1#发电机661开关冷备。
五、启动送电程序:沁水局:1、查中村站35KV中土电线444线0刀闸在断位;2、查土沃站35KV中土电线454线0刀闸在断位;东沁电厂:1、查35KV中土电线301线0刀闸在断位;2、查1#主变冷备;3、查6KV母线PT6单9刀闸在断位;4、查1#发电机661开关冷备;(一)35KV中土电线(444-454/301)送电并核相:沁水局:1、合上土沃站35KV中土电线4543、4541刀闸;2、合上土沃站35KV中土电线454开关给线路充电三次,检查线路运行正常,最后一次开关在合位;3、在中村站35KV中土电线444间隔母线侧与线路侧核相正确;4、合上中村站35KV中土电线4443、4441刀闸;5、合上中村站35KV中土电线444开关;(合环)6、拉开中村站35KV中土电线444开关;(解环)7、拉开土沃站35KV中土电线454开关;(二)东沁电厂1#主变、6KV母线送电:东沁电厂:1、推入35KV中土电线301开关小车;2、合上6KV母线PT6单9刀闸;3、推入6KV1#主变601开关小车;4、推入1#发电机661开关小车;沁水局:合上土沃站35KV中土电线454开关;东沁电厂:1、合上35KV中土电线301开关给1#主变充电五次,第一次冲击持续运行时间10分钟,以后每次三分钟,每次冲击注意倾听主变声音,检查主变运行正常,最后一次开关在合位。
动力车间2015年12月6日
开机方案
编制:
审核:
批准:
二〇一五年十一月二十九日
前序
根据公司安排,定于12月1日棉浆粕开机,12月10日短丝开车原液投料。
根据时间节点,动力车间必须于12月9日10:00正式对外供汽,12:00正常对外供电。
为确保本次开车一次成功,按时、保质、保量对外供汽、供电。
特成立开车
领导小组,
总指挥:刘佐智
副总指挥:程彩龙、刘旭章
成员:吕军、唐军、徐德东、张世斌、田昌明、付建东、周静
一、开机计划
负责人:刘旭章
成员:吕军、唐军、徐德东、张世斌、田昌明、付建东、周静
(一)启动前检查
(1)启动前现场具备条件 11月30日前完成
1、现场已清理干净,现场的沟道及孔洞的盖板齐全,临时孔洞装好护栏或
盖板,各运行平台的楼梯、通道、栏杆及其底部护板完好。
2、现场具备足够数量的消防器材,消防水系统有足够的水源和压力并处于
备用状态,事故排油系统处于备用状态。
3、现场照明已达到设计要求,事故照明系统可靠。
4、设备及管道保温完好,管道支吊架外观正常。
5、系统中的有关阀门经检查,开关灵活,方向正确并关闭严密,其行程指
示与实际相符,并已编号、命名挂牌。
所有电动门及调节门已全部调试完毕处于待投状态。
6、系统中介质化验合格,满足设备运行要求。
7、所有热工仪表经校验合格,安装位置正确,其保护、联锁、灯光及音响
信号装置以及远方控制及自动控制装置应安装完毕并经调试合格;操作电源、
动力电源以及备用电源可靠。
8、检查主要设备不应有影响开机的缺陷,所有转动设备试运正常,润滑适量。
9、说有电机部件完整,绝缘完整,振动正常。
10、各保安系统工作正常。
11、各系统的所有阀阀调整到开机试验状态。
(2)缺陷汇报与处理 12月1日完成在准备阶段车间常白运行应安排整体启动过程及试运行中,大修外包单位及保运部检修项目,以不影响开机目标为前提;期间出现的缺陷,外包项目范围内由外包单位负责处理,其它的由保运部负责处理,必须按时保质完成。
(3)人员要求
1、人员配备到位,新员工经“三级”安全教育,并制定师傅带徒,签订师
徒协议。
2、工艺操作规程、安全操作规程、工艺参数、岗位记录到岗。
3、所有岗位安全防护措施到位,岗位工具配备齐全。
取得安监局和环保局
的开工许可。
(二)启动前的准备工作
1、锅炉专业负责人:吕军
(1)、向锅炉上合格的除盐水至锅筒水位计-75mm处。
此后水位应不变,否则,查明原因予以消除。
12月4日前完
(2)、向床内添装经筛选的粒度为0~10mm的点火炉料,铺料厚度为430~550mm。
点火床料的可燃物含量在5%以下。
12月4日前完
(3)、解列布袋除尘器,使除尘器处于备用状态。
12月4日前完
(4)、冷态流化试验,测定布风均匀性。
测定临界流化风量,用以估算热态
运行时的最小流化风量。
测定返料系统运行的可靠性。
12月4日前完
(5)、水压试验12月4日前完
(6)、油枪雾化试验。
12月4日前完
(7)、煮炉,煮炉步骤:根据煮炉方案操作。
12月4日前完 2、电气专业负责人:唐军
(1)、发电机转子绕组的交流阻抗和功率损耗试验; 12月4日前完
(2)、发电机空载特性试验; 12月4日前完。
