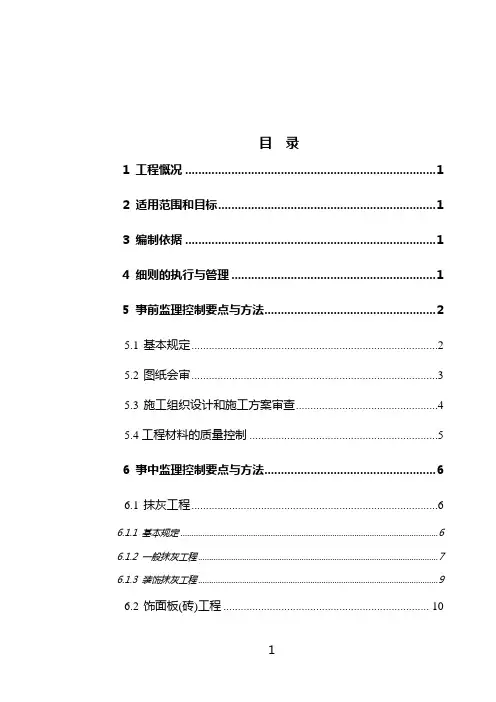

装饰装修工程施工质量监理实施细则培训资料(doc 30页)第二部分装饰装修工程施工质量监理实施细则一.工程概况该工程为住宅建筑,节能设计,地下室一层,地上层,总建筑面积约㎡,地下室面积约㎡。
地下室防水等级Ⅱ级,屋面防水等级Ⅰ级,外装修:1-4层干挂石材,5层以上真石漆涂料;内装修:公共间墙为乳胶漆,户内毛墙毛地。
本项目±0.00相当于绝对标高589.800米(黄海系),建筑高度97.880米(设电梯)。
建筑结构概况如下表:屋面:主体建筑为平屋面,防水等级为Ⅰ级,防水材料采用(3+3)厚SBS改性沥青聚酯胎防水卷材。
不上人屋面做法:20厚1:2.5水泥砂浆保护层,每1m见方半缝分格←4厚SBS改性沥青聚酯胎防水卷材←3厚热熔型改性沥青防水涂膜←25厚1:3水泥砂浆找平层←保温层←1:6水泥焦渣找坡最薄处30厚←钢筋混凝土面板。
上人屋面做法:8-10厚地砖用3厚1:1水泥砂浆(加建筑胶)粘贴,缝宽5,用1:1水泥砂浆(加建筑胶)勾缝←25厚1:3水泥砂浆(或纸筋灰)隔离层←4厚SBS改性沥青聚酯胎防水卷材←3厚热熔型改性沥青防水涂膜←25厚1:3水泥砂浆找平层←保温层←1:6水泥焦渣找坡最薄处30厚←钢筋混凝土面板。
外墙:墙面1:乳山青石材;墙面2:深灰色外墙涂料;墙面3:砖红色外墙涂料;墙面4:深灰色外墙涂料;门窗:采用塑钢门窗,所有外窗使用双层中空保温玻璃。
楼地面:公共部分8-10厚地砖地面,楼梯间、水暖井、管道层水泥砂浆压实抹光,户内8-10厚地砖地面。
内墙:1、公共走道:白色涂料←6厚1:2.5水泥砂浆抹面,压实抹光←10厚1:3水泥砂浆打底←刷素水泥浆一道,内掺建筑胶(混凝土墙面,砖墙无此道工序);2、门厅、前室(包括地下室部分):白水泥擦缝←5厚陶瓷砖←5厚1:2建筑胶水泥砂浆(或专用胶)粘结层←素水泥浆一道(用专用胶粘贴时无此道工序)←10厚1:3水泥砂浆打的压实抹光(大模板混凝土墙为聚合物水泥砂浆修补墙面);3、客厅、卧室、书房、走道、餐厅:(饰面)乳胶漆两道←满刮腻子两道←刷稀释乳胶漆一道←局部刮腻子找平←(基层)5.5厚1:2.5水泥砂浆找平(大模板混凝土墙为聚合物水泥砂浆修补墙面)←10厚1:3水泥砂浆打底扫毛;4、厨房、卫生间、生活阳台:(饰面)白水泥擦缝←5厚釉面砖面层(粘贴前先将釉面砖浸水2小时以上)←4厚强力胶水泥粘结层,揉挤压实←(基层)1.5厚JS复合防水涂料防水层150高(卫生间淋浴区高度2000,洗手盆区域高度1200)←10厚1:3水泥砂浆打底压实抹光(大模板混凝土墙为聚合物水泥砂浆修补墙面)。
二.编制依据1.监理规划2.经过审核确认的施工组织设计及各专项施工方案3.设计图纸4.监理规范5.本工程适用主要技术标准及验收规范1)《建筑工程施工质量验收统一规范》 GB50300-20132)《住宅装饰装修工程施工规范》GB50327-20013)《建筑装饰装修工程质量验收规范》 GB50210-20014)《建筑地面工程施工质量验收规范》 GB50209-20105)《屋面工程质量验收规范》 GB50207-20126)《建筑涂饰工程施工及验收规范》 GJ/T29-20157)《外墙饰面砖工程施工及验收规范》 JGJ126-20158)《建筑工程饰面砖粘结强度检验标准》 JGJ110-20089) 《建筑节能工程施工质量验收规范》GB50411-201410)《外墙外保温工程技术规程》JGJ144-200811)《铝合金窗》 GB/T8479-2008三.专业工程特点1.单体较多;2.外墙造型柱多且较变化较多;3.外墙装修采用真石漆,外门窗采用中空玻璃。
4.专业分包单位多,协调工作量大。
四.监理工作流程(-)本阶段主要项目分为建筑装修装饰和建筑屋面两个分部,具体划分如下表:根据上述主要分项绘制了相应的监理工作流程图:1.外墙抹灰监理工作流程图2.外墙饰面板(砖)工程监理工作流程图3.水泥混凝土整体面层楼地面监理工作流程图4.油毡瓦屋面工程监理工作流程图五、监理工作的控制要点及目标值(一)控制要点1.控制要点1:审图施工图纸的审阅及分析,是施工准备的管件工作之一。
审图的要求非常突出。
我方仔细审图,对图纸中的问题及各专业工种之间的配合预埋等问题提出预控方案。
2.控制要点2:抹灰工程水泥、砂、保温砂浆、防水抗裂挤、网格布质量;基层清理、砂浆配比、厚度、粘结牢固、表面平整度、阴阳角方正等。
3.控制要点3:门窗工程门窗的质量、开启方向、安装位置、连接方式、密封处理、铝材壁厚、配件型号、规格等。
4.控制要点4:饰面板(砖)饰面板(砖)的品种、规格、图案、颜色、性能;立面垂直度、平整度、阴阳角方正、接缝宽度。
5.控制要点5:涂饰基层处理、粘结牢固、涂料品种、型号和性能、颜色。
6.控制要点6:护栏和扶手制作与安装材料的材质、规格;造型、尺寸、安装位置、护栏高度、栏杆间距。
7.控制要点7:地面①水泥砼面层:砼配合比(强度)、厚度、粘结牢固、坡度。
②大理石面层:大理石质量,色泽一致、表面平整度、缝格平直、接缝高低差、踢脚线上口平直。
8.控制要点8:屋面油毡瓦屋面:涂膜防水层厚度、涂刷遍数、胎体搭接宽度、保温层厚度、砼厚度、强度(配合比)、油毡瓦铺设方法、搭接宽度。
(二)目标值本工程质量要求一次性验收合格,达到xx企业优良标准。
六.监理工作方法和措施(一)、原材料基本要求水泥、砂、石、保温砂浆、网格布、抗裂防水剂、面砖、花岗石、油毡瓦、JS防水涂料等材料进场后,按规定抽样进行复试,其质量必须符合有关标准的规定。
检查数量:按进场的批项和产品的抽样检验方法确定。
检验方法:检查产品合格证、出厂检验报告和进场复试报告。
碎石石粉、风化石含量、粒径筛分析、含泥量、泥块含量、针片状颗粒、含量、压碎指标(1)以同一产地、同一规格每400m3或600t为一验收批,不足400m3或600t也按一批计。
每一验收批取样一组。
(2)当质量比较稳定、进料量较大时,可定期检验。
(3)一组试样40kg(最大粒径10、16、20mm)或80kg(最大粒径31.5、40mm)取样部位应均匀分部,在料堆上从五个不同的部位抽取大致相等的试样15份(料堆的顶部、中部、底部)。
每份5~40kg,然后缩分到40kg或80kg送试。
保温砂浆品种、包装完整、生产日期导热系数、干密度、抗压强度抽样数量为每50t抽1个样(不足50t按50t抽样),数量不少于25kg,应从10袋中抽取。
抗裂防水砂浆品种、水灰比拉伸粘结强度玻纤网品种耐碱拉伸断裂强力,耐碱拉伸断裂强力保留率面砖颜色、品种、规格、尺寸吸水率(1)以同一生产厂、同种产品、同一级别、同一规格,实际的交货量大于5000m2为一批,不足5000m2也按一批计。
(2)吸水率试验试样:每种类型的砖用10块整砖测试。
外门窗门窗规格、尺寸、类型,配件型号、规格,型材壁厚、玻璃厚度抗风压性能、空气渗透性能、雨水渗透性能(1)同一品种门、窗型至少选取三樘样门、窗,采用随机抽取的方法选取试件,如果是专门制作的送检样品,必须在检测报告中加以说明。
(2)试件为生产厂家检验合格准备出厂的产品,不得加设任何附件或采用其它改善措施。
JS防水涂料品种、外观、生产日期断裂延伸率、拉伸强度、低温柔性、不透水性(1)同一生产厂家每10t产品为一验收批,不足10t也按一批次(2)产品的液体组份取样:随机抽取,抽样数不低于√n/2 (n是产品的桶数)(二)、监理方法和措施1.审核施工单位提交的施工方案,并提出合理建议。
2.严把材料质量关,对进场材料进行检查,并按要求抽样复试,做好材料进场验收记录。
3.对砼浇捣、防水施工等重要工序进行旁站监理。
4、对每道工序进行检查验收,未经监理工程师签认,不得进入下一道工序施工。
5.督促施工单位及时有效提供工程资料。
6.督促施工单位做好成品保护工作。
具体监理工作方法和措施如下:抹灰工程监理措施和方法:1.抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
检验方法:目测、检查施工记录。
2.内外墙面、柱面和门洞口的阳角做法应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。
检验方法:目测、尺量。
3.砂浆的配合比应符合设计要求检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。
4.抹灰工程应分层进行。
当抹灰总厚度大于或等于35mm时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
检验方法:检查隐蔽工程验收记录和施工记录。
5.抹灰层与基层之间及各抹灰层直径必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
检验方法:观察;用小锤轻击检查;检查施工记录。
6.各种砂浆抹灰层,在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结前应采取措施防止玷污和损坏。
水泥砂浆抹灰层应在湿润条件下养护。
7.普通抹灰表面应光华、洁净、接搓平整,分格缝应清晰。
检验方法:观察;手摸检查。
8.护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。
检验方法:观察。
9.抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上。
检验方法:检查施工记录。
10.抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。
检验方法:观察;尺量检查。
11.有排水要求的部位应做滴水线(槽)、滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。
检验方法:观察;尺量检查。
12.一般抹灰工程质量的允许偏差和检验方法应符合下表的规定。
一般抹灰的允许偏差和检验方法注:1)普通抹灰,本表第3项阴阳角方正可不检查;2)顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。
检查数量:1.室内每个检验批至少抽查10%,并不得少于3间;不足3间时应全数检查。
2.室外每个检验批每100㎡应至少抽查一处,每处不得少于10㎡。
检验批划分:1.相同材料、工艺和施工条件的室外抹灰工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
2.相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
门窗工程监理措施和方法1、铝合金门窗安装工程1.1门窗安装前,应对门窗洞口尺寸进行检验1.2金属门窗安装应采用预留洞口的方法施工,不得采用边安装边砌口或先安装后砌口的方法施工。
1.3金属门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及铝合金门窗的型材壁厚应符合设计要求。
金属门窗的防腐处理及填嵌、密封处理应符合设计要求。
