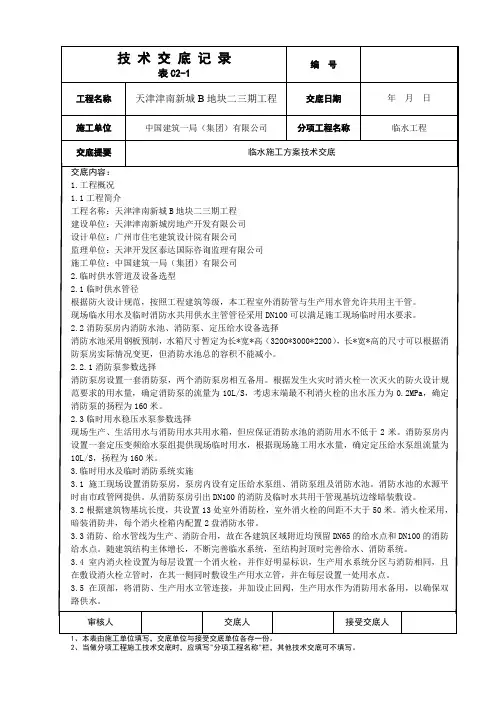

施工现场临水施工方案一、工程概况天津津南新城B地块二三期工程项目位于天津市津南区咸水沽镇老海河北侧。
总建筑面积31.6万㎡,其中车库部分5.9万平米,楼座部分25.7万平米。
二、设计依据1、招标文件2、《建筑施工手册》(中国建筑工业出版社)3、《建筑给水排水设计手册》4、《建筑设计防火规范》(GBJ16-87)5、施工现场平面布置图三、临时供水、排水设计方案1、临时供水(1)水源:业主提供的施工现场临时用水点。
位于工地东大门外路南侧,管径DN100。
(2)系统:办公区与生活直接利用市政水进行供水、施工现场生产及消防合用系统。
(3)施工现场考虑同一时间内发生火灾次数为1次,施工现场消防用水量为10L/S。
(4)供水形式:办公生活区由业主提供的市政给水进口处敷设管线至相应办公及生活区设置餐厅、卫生间、洗漱池。
生产区设置临时泵房进行供水。
消火栓布置间距为50m,其它位置处消火栓布置原则要满足施工现场任一起火点能有充实水柱到达,并设有加压泵房。
消火栓设计采用19mm喷嘴,Φ65栓口,25m长麻质水龙带。
2、临时排水施工现场排水系统包括污、废水和雨水,污、废水合流后排入市政污水井,雨水视工程情况排入场外空地。
(1)施工现场临时污、废水在施工现场的搅拌机清洗处设沉淀池,现场施工及沉淀池等产生的污水,根据现场实际情况通过排水明沟排至集水坑,收集后采用污水泵排至现场外排水沟。
详见临时排水方案图。
(2)雨水为了不影响工程施工进度和降低雨期时雨水对地形结构的影响,现场周边设置集水井。
雨期施工时,雨水通过明沟汇合至集水井,然后用临时水泵和临时的帆布水龙带将雨水及时排至现场外排水沟。
办公区及宿舍区设排水沟,铸铁篦子盖板。
(3)生活区废水排放生活区污水主要为卫生间、食堂及淋浴;食堂设隔油池沉淀后排放,排至化粪池;卫生间设化粪池沉淀后排出。
(4)办公区废水排放办公区污水主要为卫生间、食堂及淋浴;食堂设隔油池沉淀后排放,排至化粪池;卫生间设化粪池沉淀后排出。
3、管材设计(1)施工生产及消防用水管道采用焊接钢管。
(2)施工生活用水管道采用热镀锌钢管。
(3)排水采用U-PVC管。
4、办公区、生活区卫浴布置(详见图纸)四、办公区、生活区用水量及管径计算1、办公区、生活区用水量计算(1)计算公式式中:q=(ΣP2N3K5)/(24×3600)q——生活区生活用水量(L/S)P2——生活区人数(高峰期2000人);N3——生活区生活用水定额t——每天工作班数(班)k5——用水不均衡系数(2.00—2.50)(2)工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:(3)用水量计算q =(ΣP2N3)K/(24×3600)=(2000×25+2000×15+2000×30%×30+2000×30)×2.00/(24×3600)=3.66L/S2、施工现场总用水量计算:如果假设该工地同时发生火灾的次数为一次,施工现场消防用水量为10L/S,总消防用水量q消= 10L/S∵q=3.66L/S<q消=10L/S∴总用水量Q= q消= 10L/S(1)供水主干管管径计算计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m3/s)V——管网中水流速度(m/s)(2)给水主干管管径计算D=√4Q/(πv.1000)= √4×10/(3.14×1.5×1000)=0.092m其中:根据计算:Q=10L/s水的流速经过查表:V=1.5m/s给水主干管的管径应不小于92mm(3)消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.071m其中:消防用水量:Q=10L/s水的流速经过查表:V=2.5m/s消防主干管的管径应不小于71mm根据消防管理的有关规定,消防用管的主干管管径不得小于100mm,结合计算只要管径不小于100mm即满足要求。
(4)确定管径根据计算,为满足生活用水和消防用水的共同需要,按较大值来确定管径,综上办公区及生活区用水主干管管径最终确定为DN100。
五、施工用水量、水泵型号计算B地块二、三期临水根据施工需求划分两个区域(一区1#、21#、22#、23#、9#、10#楼及相应地库,其余为为二区,两个区域做环状连接满足消防同时两个水源要求)(一)临水一区1、工程用水量计算工地施工工程用水量可按下式计算:q1=[K1Q1×N1/(T1×t)+ K1Q2×N1/(T2×t)]×[K2(8×3600)]由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1、Q2主要为混凝土用水量,本工程估计一区楼座混凝土用量Q1约为42407m3,车库混凝土用量Q2约为21214m3,本工程全部采用商品混凝土,所以本设计主要考虑砼养护用水量。
其中q1 ──施工用水量(L/s);K1 ──未预计的施工用水系数,取1.15;Q1、Q2 ──年(季)度工程量(以实物计量单位表示);N1 ──施工用水定额,取250 L/m3;T1 ──年(季)度有效作业日(d),取200天;T2──年(季)度有效作业日(d),取60天;t ──每天工作班数(班),取1;K2 ──用水不均衡系数,取1.5。
经过计算得到q1=[1.15×(42407×250)/(200×1)+1.15*21214*250/(60*1)]×[1.5/(8×3600)]=8.47 L/S。
2、现场机械用水量(q2):q2=K1∑Q2·N2·K3/8×3600式中q2——机械用水量(L/S)K1——未预计施工用水系数(取K1=1.15)Q2——同一种机械台数(台)(Q2=6)N2——施工机械台班用水定额(取N2=300)K3——施工机械用水不均衡系数(取K3=2)q2 =K1∑Q2·N2·K3/8×3600=(1.15×6×300×2)/(8×3600)=4140/28800=0.14L/s3、消防用水量计算:如果假设该工地同时发生火灾的次数为一次,施工现场消防用水量为10L/S,总消防用水量q5=10L/S 4、总用水量计算因为本工地面积小于5ha,q1+ q2 =8.611L/S<q5=10L/S则总用水量Q=q5*1.1(漏水损失系数)=9.471L/S5、供水主干管管径计算(1)计算公式:D=√4Q/(πv.1000)其中:D——配水管管径(m);Q——耗水量(L/s);V——管网中水流速度(m/s)。
(2)给水主干管管径计算根据计算Q取9.471L/s,水的流速经过查表:V=1.5m/s。
D=√4×9.471/(3.14×1.5×1000)= 0.08m∴给水主干管的管径采用100mm。
(3)消防主干管管径计算消防用水量:Q=11L/s,水的流速经过查表:V=2.5m/sD=√4×11/(3.14×2.5×1000)=0.07m根据消防管理的有关规定,消防用管的主干管管径不得小于100mm,结合计算只要管径不小于100mm即满足要求。
(4)确定管径根据计算,为满足生活、施工和消防用水的共同需要,按较大值来确定管径,综上,管径最终确定为100mm。
6、施工及消防水泵选择由于一区多栋楼层超过100米,楼层采用变频供水。
低层市政管网即可满足供给,随层数增高,变频泵启动并实行逐渐加压和减压。
(1)室外消防水泵扬程计算公式如下:H=H1+H2+H3H为水泵扬程(m);H1为水泵吸水口到最不利点高差(m);H2为管道水头损失(m),按H1的10%计算。
H3为最不利用水点出水水压(m)H4为沿程损失根据室外消防及生产加压泵流量设11L/S,室外消防水泵扬程计算如下:H1=3(层高)*39层=117mH2=H1×10%=11.7mH3=10mH4=20mH=117+11.7+10+20=158.7m(2)水泵选型根据以上计算,本区域选用两台立式变频水泵:流量9.471L/S,扬程160米,配用功率45kw/台。
(3)水箱按一个着火点30min计算,水箱体积为17m3。
按防火规范20%体积,现场的水箱体积为17.85m³,尺寸为3.2m×3m×2.2m=21.12m³。
(二)临水二区1、工程用水量计算工地施工工程用水量可按下式计算:q1=[K1Q1×N1/(T1×t)+ K1Q2×N1/(T2×t)]×[K2(8×3600)]由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1、Q2主要为混凝土用水量,本工程估计一区楼座混凝土用量Q1约为42407m3,车库混凝土用量Q2约为21214m3,本工程全部采用商品混凝土,所以本设计主要考虑砼养护用水量。
其中q1 ──施工用水量(L/s);K1 ──未预计的施工用水系数,取1.15;Q1、Q2 ──年(季)度工程量(以实物计量单位表示);N1 ──施工用水定额,取250 L/m3;T1 ──年(季)度有效作业日(d),取200天;T2──年(季)度有效作业日(d),取60天;t ──每天工作班数(班),取1;K2 ──用水不均衡系数,取1.5。
经过计算得到q1=[1.15×(42407×250)/(200×1)+1.15*21214*250/(60*1)]×[1.5/(8×3600)]=8.47 L/S。
