【最新资料,Word版,可自由编辑!】第一章 工程概况 1.1 总体概况项 目 内 容 1工程名称 XXX 医院新病房大楼 2工程地址 XXXXX 开发区迎宾北路西侧XXX 医院院内 3建设单位 XXX 医院 4设计单位 XXXXX 设计院 5监理公司 XXX 建设监理有限公司 6质量监督 XXXXX 开发区质量监督站 7 施工单位 XXX 建设工程有限公司1.2建筑设计概况:1.3暖通空调系统概况本工程为XXX 医院新病房大楼,总建筑面积38819.12平米,高度为59.4米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。
建筑面积 38819.12m 2占地面积 建筑用途 新病房大楼建筑结构 框剪结构 层数 地下一层,地上15层 层高 地下一层4.5米、首层4。
8米,二层3.9米、三层4.2米;设备层2.7米;四层-15层为3.6米±0.000标高室内外高差 -0.6m 檐口高度63.6m 建筑总高 59.4m建筑防火 二级第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92)参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分法兰制作风管制作风管安装漏光检测风管施工准备保温主管安装风机盘管吊装支管安装冲洗、试压防腐、保温2、机房部分基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。
2、在竖向按从下到上的原则施工。
三、施工段的划分施工时将每层作为一个单独的施工段。
这样既适应平行流水作业的要求,又使得各施工段的主要劳动量大体相近,便于组织连续作业,进行均衡施工。
医院工程暖通施工方案第一章绪论1.1 项目概况本项目为某新建医院暖通工程,位于某市区。
项目总建筑面积约10万平方米,包括门诊楼、住院楼、手术楼、医技楼等多个功能楼宇。
本项目的暖通工程将为医院的舒适性和工作环境提供必要的条件,是医院的重要基础设施。
1.2 编制目的本施工方案的编制目的是为了规范施工流程,确保施工质量,保障工程进度和安全。
通过细致的施工方案制定,为各参与方提供明确的工作指引,确保各项施工任务有效顺利的完成。
1.3 编制依据本暖通工程施工方案的编制依据主要包括相关法律法规、规范标准、设计文件、施工实践经验等。
第二章施工组织设计2.1 组织机构项目的施工组织机构主要包括总包方、设计单位、监理单位、施工单位、材料供应商等各方。
其中总包方对整个施工过程进行统筹协调,设计单位提供设计文件和技术支持,监理单位进行施工监理,施工单位完成具体施工任务,材料供应商供应相应的施工材料。
2.2 人员配备根据工程的规模和施工特点,确定施工所需的各类人员及其配备标准。
主要包括项目经理、质量员、安全员、技术员、施工队长、作业人员等。
2.3 施工技术方案根据设计文件和实际施工情况,制定相应的施工技术方案,明确施工工艺、施工方法、材料使用等内容,确保施工安全、质量和进度。
第三章施工过程控制3.1 施工准备进行施工前的各项准备工作,包括对施工现场的清理、平整,施工设备的安装调试等。
同时组织相关人员进行安全教育和技术培训。
3.2 施工顺序根据施工图纸和设计要求,确定暖通工程的施工顺序,并进行施工进度计划编制。
按照施工顺序,分解施工任务,明确施工内容,确定施工工序和施工周期。
3.3 施工质量控制严格按照设计文件和规范标准进行施工,严格控制施工质量。
对施工过程中的难点和关键环节进行重点监控,确保施工质量符合设计要求。
3.4 安全生产管理严格遵守相关法律法规,落实安全生产责任,加强安全教育和技术培训,做好施工现场的安全防护措施,确保施工过程中的安全生产。

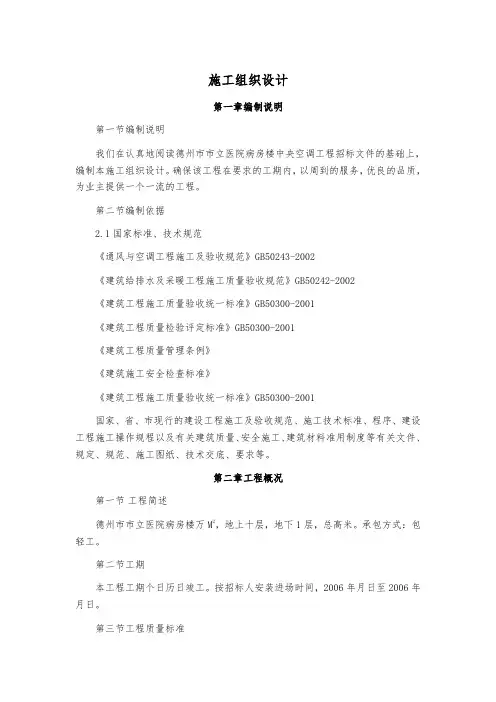

施工组织设计第一章编制说明第一节编制说明我们在认真地阅读德州市市立医院病房楼中央空调工程招标文件的基础上,编制本施工组织设计。
确保该工程在要求的工期内,以周到的服务,优良的品质,为业主提供一个一流的工程。
第二节编制依据2.1国家标准、技术规范《通风与空调工程施工及验收规范》GB50243-2002《建筑给排水及采暖工程施工质量验收规范》GB50242-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑工程质量检验评定标准》GB50300-2001《建筑工程质量管理条例》《建筑施工安全检查标准》《建筑工程施工质量验收统一标准》GB50300-2001国家、省、市现行的建设工程施工及验收规范、施工技术标准、程序、建设工程施工操作规程以及有关建筑质量、安全施工、建筑材料准用制度等有关文件、规定、规范、施工图纸、技术交底、要求等。
第二章工程概况第一节工程简述德州市市立医院病房楼万M2,地上十层,地下1层,总高米。
承包方式:包轻工。
第二节工期本工程工期个日历日竣工。
按招标人安装进场时间,2006年月日至2006年月日。
第三节工程质量标准优良、长城杯工程,配合主体工程达到“山东省优质工程”标准。
第三章施工综合说明本施工设计包括施工方案(其中施工程序、施工方法),施工进度计划、主要技术措施、机械、人员配备,质量保证措施,以满足本安装工程的安装质量,达到使用要求。
第四章施工方案及技术要求第一节工程施工总程序1、施工现场布置,组织人力、机具进场、图纸会审、编制事项、材料设备进场验收。
2、对土建预留洞、预埋件、地沟进行检查、风道位置测定。
3、风管、支管预制,通风、风道安装。
设备就位找平,通风支管、风口及附件安装。
4、各种管道的除锈、防腐、交工验收、保运、回访。
第二节各分部分项工程原则先预制后安装,先主干管后立支管及附件,先设备就位后配置管路、线路,先系统调压后冲洗,最后进行防腐及隐蔽验收。
第三节施工方案部署1、本工程为本市施工,进入现场前应解决好工人的食宿等具体问题,并应将所需材料、机具等尽快到场以满足施工的需要。

(此文档为word格式,下载后您可任意编辑修改!)目录一工程概况 (4)1.1 概述 (4)二施工组织部署 (5)2.1施工部署原则 (5)2.2 工程管理目标 (5)2. 3 管理组织机构 (5)2. 4 施工准备 (6)2. 5 配合施工 (6)2.5.1 安装与土建的配合 (6)2.5.2 安装与业主、监理单位的配合 (7)2.5.3 通风空调与其它安装专业的配合 (7)2.6 工程进度计划(见附表) (8)2.7 各专业劳动力计划安排 (8)2. 8 施工机具、主要设备明细及进场计划 (9)2. 9 空调通风系统施工 (10)2.9.1` 系统调试.......................... 错误!未定义书签。
2.10 冬季、雨季施工措施 (16)2.10.1 雨季施工措施 (16)2.10.2 冬季施工技术措施:................ 错误!未定义书签。
2.11 工期保证措施 (17)2.11.1 施工项目进度控制方法 (18)2.11.2 施工项目进度控制措施 (18)三. 材料设备管理 (20)3.1 设备材料计划 (20)3.2 保管和领用管理 (20)3.2.1 材料的保管 (20)3.2.2 材料的领用 (20)四. 质量计划及质量管理 (21)4.1 工程质量标准 (21)4.2 质量方针 (21)4.3 质量目标 (21)4.4 施工项目质量保证体系 (22)4.4.1 质量保证体系 (22)4.4.2 质量体系要素构成 (22)4.5 质量控制保证措施 (29)4.5.1 质量控制基本原则: (29)4.5.2 控制保证措施 (29)五安全生产与文明施工 (36)5.1 管理目标 (36)5.2 现场安全施工 (36)5.2.1 五种关系: (36)5.2.2 六项原则: (36)5.2.3 安全措施选择原则 (37)5.2.4 安全管理措施 (37)5.2.5 安全教育与训练 (38)5.2.6 安全检查 (39)5.2.7 预防事故的措施 (40)5.3 文明施工 (42)5.3.1 组织管理措施 (42)5.3.2 现场管理措施 (44)5.4 现场消防安全、保卫 (46)六成品保护 (46)七、环境保护 (47)7.1 环境管理承诺 (47)7.2 环境方针 (47)7.2.1 环境方针 (47)7.2.2 环境口号 (48)7.2.3 方针阐述 (48)7.3 环境管理策划 (48)7.3.1 环境因素 (48)7.4环境管理体系实施与运行 (50)7.4.1 组织机构及主要职责 (50)7.4.2 培训、意识和能力 (50)7.4.3 环境管理体系文件 (51)7.4.4 运行控制程序 (51)7.4.5 应急准备和响应 (52)7.4.6 不符合、纠正与预防措施 (53)7.4.7 管理评审 (53)八、竣工交接服务及对业主应尽的义务 (53)8.1 工程档案 (53)8.2 竣工交接服务及对业主应尽的义务 (54)8.3 竣工图编制移交 (55)一工程概况1.1 概述一、扬州武警医院医技楼中央空调安装工程,地点位于扬州市江苏省武警总队医院院内区。
江苏医院暖通工程施工方案一、编制依据1. 暖通空调工程施工及验收规范(GB 50243-2016)2. 医院建筑设计规范(GB 50340-2015)3. 建筑给排水及采暖工程施工质量验收规范(GB 50242-2002)4. 江苏省医院暖通工程设计及施工相关文件二、工程概况1. 工程地点:江苏省某医院2. 工程规模:医院占地面积50000平方米,建筑面积80000平方米,包括门诊楼、住院楼、急诊楼等3. 暖通工程内容:主要包括空调系统、通风系统、供暖系统等三、施工准备及工作计划1. 技术准备:熟悉施工图纸,了解设计意图,掌握暖通系统的施工工艺及质量要求2. 现场准备:清理施工现场,确保施工安全通道畅通,准备必要的施工设备及工具3. 机具准备:根据施工内容,准备相应的机具,如电钻、电焊机、风管扳手等4. 材料准备:按照设计文件及施工规范,提前准备所需材料,如风管、保温材料、阀门等5. 组织机构及人员的配备:成立项目经理部,明确各岗位职责,确保人员配备齐全四、通风工程施工工艺1. 风管制作:根据设计图纸,采用镀锌钢板制作风管,确保风管尺寸准确,连接严密2. 风管安装:按照设计要求,进行风管的安装,注意风管的走向、高度及固定方式3. 风管加固:对风管进行加固处理,确保风管在运行过程中稳定可靠4. 风管保温:对风管进行保温处理,减少能量损失,提高供暖、空调效果五、空调系统施工工艺1. 设备安装:按照设计文件,安装空调设备,如冷水机组、空调箱、风机等2. 管道安装:安装空调系统的管道,包括冷热水管道、排水管道等,确保管道连接严密,无泄漏3. 系统调试:对空调系统进行调试,检查设备运行是否正常,系统性能是否达到设计要求4. 漏水检测:对空调系统进行漏水检测,确保系统无泄漏现象六、供暖系统施工工艺1. 设备安装:按照设计文件,安装供暖设备,如锅炉、散热器等2. 管道安装:安装供暖系统的管道,包括供水管道、回水管道等,确保管道连接严密,无泄漏3. 系统调试:对供暖系统进行调试,检查设备运行是否正常,系统性能是否达到设计要求4. 供暖试运行:对供暖系统进行试运行,确保系统在冬季正常供暖七、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准及设计要求2. 加强施工过程控制,确保施工质量符合规范要求3. 做好施工记录,为工程验收提供依据4. 定期对施工人员进行技术培训,提高施工技能及质量意识八、安全文明施工措施1. 严格遵守国家及地方安全生产法律法规,确保施工安全2. 做好施工现场的安全防护,设置安全警示标志,防止安全事故的发生3. 加强环境保护,严格执行环保法规,确保施工过程中对环境的影响降到最低4. 做好施工现场的卫生管理,保持施工现场整洁有序本工程施工方案旨在为江苏省某医院暖通工程提供详细的施工指导,确保工程质量、安全、进度等方面的可控。
最新住院大楼中央空调安装工程施工组织设计方案一、前言1.工程简介1.1本工程为**市神经精神病医院所需新建住院大楼所需中央空调末端及安装服务,建设单位为**市神经精神病医院,工程地点位于**市长庚路以西,滨湖路以北**市神经精神病医院院内。
本工程大楼地下局部1层,地上12层,建筑高度43.85m,建筑面积16921m2,防火设计建筑分类为高层一类,耐火等级为地上一级,地下一级。
空调设计为舒适性空调,总冷量为1749.8kw,总热量为1399.8kw,空调主机采用两台Q=860Kw/h的地源热泵机组置于地下室空调机房内,系统补水定压来自高位膨胀水箱。
1.2工程范围整个中央空调系统范围内水系统、风系统、防排烟系统相应设备(不含空调主机和水源井)和管道、阀门、管件、部件等材料的采购、安装与调试及相应的质量保修期服务。
1.3各系统简述1.3.1空调水系统大楼空调系统补水来自高位膨胀水箱,管网最高点及门形弯管顶端均设置DN20自动排气阀,最低点设DN25放水阀。
冷冻水系统采用闭式循环系统,供、回水干管设计为水平方向和竖直方向同程式布置。
空调支管与末端设备连接处均安装检修控制阀和不锈钢软接头,进水支管均安装Y型过滤器,回水支管安装电动二通阀控制室内温度。
冷凝水管尽量不拐弯和缩短距离,同时在末端设通气管以便排出通畅,排出点可就近调整,坡度为0.01,有压管坡度为0.003,坡向立管方向。
冷冻水主管每30m装设不锈钢波纹补偿器,具体位置现场定。
空调水系统支架采用木垫式管架。
系统供、回水管管径<DN100时采用PP-R塑铝稳态管,管径≥DN100时采用无缝钢管,冷凝水管采用U-PVC管。
空调系统保温均采用难燃型B1级福耐斯发泡橡塑保温材料,导热系数λ≤0.033w/(m²k)保温厚度及方法参考设计要求。
1.3.2空调风系统空调风管采用酚醛复合保温风管(不燃A级),空间小的房间采用卧式暗装风机盘管加新风系统,低速风管;大空间采用超薄型吊顶空调机组,低速风管,气流组织为上送,集中上回。
完整版医院医疗大楼通风空调工程施工组织设计方案一、项目背景该项目是一座医院医疗大楼通风空调工程,总建筑面积为XXX平方米。
本项目施工期限为6个月,属于标准的新建医疗大楼通风空调系统施工项目。
二、项目目标1.确保该医疗大楼通风空调系统能够正常运行和提供良好的室内环境;2.完成施工任务的质量和安全要求;3.按时完成工程。
三、项目组织结构3.施工人员:根据实际需求确定具体人员数量和工种。
四、施工方案1.施工准备:a.制定详细的施工计划,包括材料采购、施工工序和进度安排;b.确定施工现场,布置施工装备和设施,并制定相应的安全措施;c.检查和清理施工现场,确保施工区域的平整和干净。
2.材料采购:a.根据施工计划,制定材料采购方案,包括数量、规格、质量和供应商;b.按时采购所需材料,并进行质量验收;c.做好物资管理和保管工作。
3.施工工序:a.安装通风管道系统:按照设计图纸和要求,进行通风管道的安装和连接,包括风管、排烟管等;b.安装空调设备:根据设计要求,进行空调设备的安装和连接,包括空调主机、风机盘管、冷却塔等;c.安装电气系统:进行电气布线和设备安装,包括电缆敷设、开关箱安装等;d.安装控制系统:进行空调控制系统的安装和调试,包括温控器、传感器等;e.进行系统运行测试和调试,确保通风空调系统能够正常运行。
4.安全措施:a.制定施工安全计划,包括施工现场的交通、防火、安全通道等;b.安装必要的安全设施,如警示标志、消防器材等;c.进行安全教育和培训,确保施工人员具备必要的安全意识和操作技能;d.加强施工现场的监督和管理,保证施工过程中的安全。
五、施工进度和质量控制1.制定详细的施工进度计划,包括每个工序的开始和结束时间;2.设置里程碑,进行里程碑式的检查和验收;3.实施严格的质量控制措施,包括施工质量检查、检验和测试;4.严格按照相关标准和规范进行施工,确保工程质量。
六、风险管理1.制定风险管理计划,包括风险识别、评估和控制措施;2.加强施工现场的安全管理,防止工伤事故的发生;3.做好施工材料的质量控制和管理,防止施工质量问题;4.做好现场环境保护工作,防止施工对周围环境的污染。
某医院暖通空调工程施工组织设计第一章工程概况1.1总体概况1.2建筑设计概况:1.3暖通空调系统概况本工程为XX)医院新病房大楼,总建筑面积38819.12平米,高度为59.4米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分f 法兰制作+风管制作•风管安装亠漏光检测f 风管施工准备——保温厶主管安装+风机盘管吊装f支管安装〜冲洗、试压■防腐、保温2、机房部分基础复查•制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温*调试二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。
2、在竖向按从下到上的原则施工。
三、施工段的划分施工时将每层作为一个单独的施工段。
这样既适应平行流水作业的要求,又使得各施工段的主要劳动量大体相近,便于组织连续作业,进行均衡施工。
第二节分项工程的施工方法一、镀锌铁皮风管制作1、材料要求1.1板材、型钢具有出厂合格证和鉴定文件。
1.2镀锌铁皮表面要光滑平整、厚薄均匀,不得有裂纹、结疤及水印等缺陷。
1.3根据规范要求:风管长边》1200mm,采用1.2mm厚镀锌铁皮;风管长边v 1200mm,采用1.0mm厚镀锌铁皮。
2、作业条件2.1集中在宽敞、洁净、地面平整、不潮湿的车库加工。
2.2风管制作要有技术员书面的技术、质量及安全交底。
3、操作工艺3.1咬口形式:板材的拼接采用单平咬口;矩形风管或配件的四角采用转角咬口或联合角咬口。
3.2风管的连接:3.2.1风管拼接的咬口缝应错开,不得有十字型拼接缝3.2.2风管法兰材料规格不应小于下表所示:金属圆形风管法兰及螺栓规格(mm)风管直径D 法兰材料规格(角钢)螺栓规格3.2.3无法兰连接风管的薄钢板法兰高度应符合金属法兰风管的规定执行。
江苏医院暖通工程施工方案一、工程目标与范围本暖通工程旨在为江苏医院提供一套高效、稳定、节能的暖通系统,确保医院内部环境舒适,满足医疗设备和人员的正常运行需求。
工程范围包括但不限于空调系统、通风系统、新风系统、排风系统、冷热源系统等的设计、施工、安装、调试及后期维护工作。
二、施工流程与安排现场勘查与准备:对施工现场进行详细勘查,了解现场环境、建筑结构、电源等情况,制定详细的施工方案和安全措施。
材料采购与准备:根据施工方案和设计要求,采购合格的暖通设备和材料,确保施工质量和进度。
施工组织与协调:成立专门的施工团队,明确各岗位职责,确保施工过程中的沟通与协调顺畅。
施工实施与监控:按照施工方案和设计要求进行施工,同时对施工进度和质量进行实时监控,确保工程按时完成。
调试与验收:施工完成后进行系统调试,确保各项功能正常运行,然后进行工程验收,合格后交付使用。
三、设备安装与选型设备选型:根据医院的实际需求和暖通系统的设计要求,选择性能稳定、能效比高、维护方便的暖通设备。
设备安装:按照设备说明书和施工方案进行设备安装,确保设备安装位置正确、固定牢固、运行平稳。
四、管道与风管布置管道设计:根据医院的建筑结构和暖通系统的设计要求,设计合理的管道走向和布置方案,确保管道系统的稳定性和可靠性。
风管设计:根据医院的通风需求和新风系统设计要求,设计合理的风管走向和布置方案,确保通风效果良好。
管道与风管施工:按照设计方案进行管道和风管的施工,确保管道和风管安装牢固、连接紧密、无泄漏。
五、控制系统安装控制系统设计:根据暖通系统的控制需求和控制方案,设计合理的控制系统,实现自动化控制和智能化管理。
控制系统安装:按照控制系统设计要求进行设备安装和布线,确保控制系统稳定运行、操作便捷。
六、隔热与保温处理材料选择:选择性能优良的隔热和保温材料,确保系统的保温效果。
施工处理:对管道、设备、风管等进行隔热和保温处理,减少能量损失,提高系统的能效比。
【最新资料,WOR文档,可编辑修改】某医院暖通空调工程施工组织设计第一章工程概况1.1总体概况建筑面积38819.12H2占地面积1.2建筑设计概况:1.3暖通空调系统概况本工程为XX)医院新病房大楼,总建筑面积38819.12平米,高度为59.4米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。
第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分厂>法兰制作风管制作风管安装漏光检测风管f施工准备保温T主管安装风机盘管吊装支管安装冲洗、试压防腐、保温2、机房部分基础复查—9冷机就位安装泵、水处理设备及附属设备安装*工艺管道安装水压试验防腐保温调试>二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。
2、在竖向按从下到上的原则施工。
三、施工段的划分施工时将每层作为一个单独的施工段。
这样既适应平行流水作业的要求,又使得各施工段的主要劳动量大体相近,便于组织连续作业,进行均衡施工。
第二节分项工程的施工方法一、镀锌铁皮风管制作1、材料要求1.1板材、型钢具有出厂合格证和鉴定文件。
1.2镀锌铁皮表面要光滑平整、厚薄均匀,不得有裂纹、结疤及水印等缺陷。
1.3根据规范要求:风管长边》1200mm采用1.2mm厚镀锌铁皮;风管长边v 1200mm,采用1.0mm 厚镀锌铁皮。
2、作业条件2.1集中在宽敞、洁净、地面平整、不潮湿的车库加工。
2.2风管制作要有技术员书面的技术、质量及安全交底。
3、操作工艺3.1咬口形式:板材的拼接采用单平咬口;矩形风管或配件的四角采用转角咬口或联合角咬口。
【最新资料,WORD文档,可编辑修改】XXX医院新病房大楼暖通空调工程施工组织设计编制说明1.本施工组织设计根据XXXXX工程设计院设计的《XXX医院新病房大楼》暖通空调施工图纸所编制。
2.本施工组织设计,编制过程中严格执行国家现行建筑安装工程施工组织验收规范,建筑安装工程施工工艺标准,国家评定标准。
并积极采用了先进的施工技术和施工工艺。
3.本施工组织设计,根据已批准的本工程施工组织总设计编制。
4.本工程施工组织设计是充分研究工程的客观情况,施工特点、重点、难点编制而成。
目录第一章工程概况 (3)第二章编制依据 (4)第三章主要施工组织设计 (5)第一节施工顺序和流向 (5)第二节分项工程的施工方法 (5)一、镀锌铁皮风管制作 (5)二、镀锌铁皮风管安装 (8)三、通风机安装 (11)四、空调器及风机盘管安装 (13)五、空调水系统管道安装 (14)六、空调水系统设备安装 (18)七、风管、风道及部件保温 (19)八、管道防腐与保温 (21)九、空调制冷系统安装 (22)第四章质量保证措施 (24)第一节本专业的质量控制措施 (24)第二节成品保护措施 (30)第五章安全保证措施 (32)第一章工程概况总体概况建筑设计概况:暖通空调系统概况本工程为XXX医院新病房大楼,总建筑面积平米,高度为米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。
第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92)参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分法兰制作风管制作风管安装漏光检测风管保温主管安装风机盘管吊装支管安装冲洗、试压防腐、保温2、机房部分基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。
第一章工程概况一、工程概况(一)基本情况本工程位于,建筑面积约1 平方米,地上层,地下一层,建筑高度30米。
本施工组织设计内容为该大楼的空调系统、通风系统和防排烟系统。
(二)空调系统设计参数夏季空调室外计算参数:干球温度35.2℃温球温度28.2℃夏季通风室外计算相对温度:63%冬季空调室外计算参数:干球温度-5℃冬季室外计算相对湿度:76%本工程选用的冬、夏季室内设计参数如下表。
(三)系统概述1.冷热源方式选用开利直燃型溴化锂吸收式主机集中供冷、热源。
2.空调及采暖负荷:设计日冷负荷1400KW,冬季空调热负荷810KW,卫生热水290KW。
(四)通风及防排烟系统主要为地下室通风、排风系统以及电梯前室加压送风系统。
火灾时,消防控制中心指令打开或手动打开着火层及其上下层常闭风口,输出动作电信号,同时打开所有的加压送风机。
二、施工要点与重点该分项工程的要点如下:1.主机的就位及安装2.水泵的安装3.冷却塔的安装4.支吊架制作安装5.风管制作6.风管系统安装7.管井内空调水立管施工8.空调水系统水压试验、冲洗、防腐及保温9.风机盘管、新风机、空调机组等空调设备安装10.自控系统安装11.单机试运转、设备试运转及联合调试12.空调系统保养第二章编制依据和采用标准及规范一、编制依据1.长江水利委员会长江医院空调工程招标文件。
2.水利委员会长江勘测规划设计研究院的长江医院及血防监测中心还建工程图纸。
3.本单位《项目法管理实施细则》。
4.我公司对该工程优化设计方案。
二、采用标准及规范:GB50243-2002 《通风与空调工程施工及验收规范》GB50242-2002 《采暖与卫生工程施工及验收规范》GBJ50274-98 《制冷设备、空气分离设备安装工程施工及验收规范》GBJ50275-98 《压缩机、风机、泵安装工程施工及验收规范》GB50302-2002 《建筑安装采暖卫生与煤气工程质量评定标准》GB50304-2002 《通风与空调质量评定标准》GB50235-97 《工业金属管道工程施工及验收规范》GB50236-98 《现场设备、工业管道焊接工程施工验收规范》GB50231-98 《机械设备安装工程施工及验收通用规范》第三章实施目标充分发挥我单位在人员、机具,管理等方面的优势,科学组织、从严管理、精心施工,确保实现下列目标:一、质量目标:一次性交验合格率100%,本分部工程优良。
目录1.工程概况2.编制依据3.施工部署3.1组织机构3.2施工安排(施工准备、施工安排、劳动力计划、机械使用计划、施工平面布置)4.主要施工方法及技术要求4.1风管及部件制作4.2风管及部件安装4.3风管漏风检验4.4设备安装4.5风管的防腐和保温4.6系统试运行及调试4.7空调冷热水管道的安排工序4.7.1材料质量检验4.7.2管道下料组对4.7.3管道及附件安装4.7.4管道系统吹扫、清洗4.7.5管道强度、严密性试验4.7.6管道防腐及保温5.施工进度计划及保证措施(1)组织措施(2)管理措施(3)技术措施6.保证质量措施6.1质量管理体系6.2防治措施6.3施工过程中质量保证6.4质量保证措施6.5关键工序控制7.保证安全措施7.1安全管理体系7.2安全管理7.3安全保证措施8.文明施工现场措施(1)文明施工措施(2)施工现场管理(3)施工环境干扰及预防9.合理化建议10.施工进度计划附图一.施工方案与部署一)工程概况本工程是一栋医院住院综合大楼,地下半层,地上十二层,地上部分设计集中空调系统空调冷负荷为1450KW,空调热负荷为1020KW,夏季选用溴化锂机组一台,夏季供水温度为7°C,回水温度为12°C,采用0.4MPa蒸汽,冬季选用板式换热器一台,冬季供水温度为60°C,回水温度为50°C。
二)编制依据1.通风与空调工程施工及验收规范(GBJ243-82)2.高层民用建筑设计防火规范三)施工部署3.1组织机构为了按期保质、保量顺利完成该项目的施工任务,严格本公司管理程序,全面实行项目法施工。
成立以项目经理为首的安装项目部,并配备技术负责人及相应专业技术人员组成项目管理班子,其组织框图如下:为了达到预定的施工目标,我司将迅速组织优势施工力量,充足的施工机具物资,迅速突击工程,并以优质、高速、低耗完成该项工程项目。
项目部下设职能管理部和管道施工作业班、通风空调管道焊接作业班组、空调作业班组、普工作业班组,各施工作业班组与专业技术人员组成参加整个安装、调试的施工专业队伍。
目录第一章编制依据及工程执行的规范、标准第二章现场管理机构设置及材料的选择第三章施工材料的选择第四章主要分部分项工程施工方案第五章施工机具、检测设备配备及进场计划第六章劳动力安排计划第七章施工进度控制计划第八章施工总平面布置及供水、供电计划第九章成品、半成品的保护措施第十章确保工程质量的技术、组织措施第十一章确保安全施工的技术、组织措施第十二章确保文明施工的技术、组织措施第十三章确保工期的技术、组织措施及材料计划第十四章系统调试方案及步骤第十五章配合措施、争取省优工程的组织计划和保证措施第一章编制依据及工程执行的规范、标准一、工程概况工程名称:南阳市xx医院新建病房大楼中央空调系统工程建设单位:招标代理机构:工程地点:工程范围:南阳市xx医院新建病房大楼总建筑面积76500m2,框剪结构,地下二层、地上二十二层。
工程范围为中央空调末端系统及其附属设备的安装、调试、培训、质保期服务、与货物有关的运输和保险及其他相关服务建筑物空调冷源为三台离心机水冷冷水机组,放置在地下一层的冷冻机房内,空调热源为热交换站,空调水系统为二次泵系统。
通风系统:冷冻机房、水泵房均采用机械排风、机械送风。
热交换站、变配电站均采用机械排风、机械送风。
质量要求:工程质量在《工程施工质量验收规范》规定的合格标准基础上,力争达到省级优质工程质量标准,但不能影响主体工程“中州杯”的评定。
工期要求:合同全部工程以甲方的进场施工通知单为准,自通知进场之日起满足总包单位总工期要求。
二、编制依据“南阳xx医院新建病房大楼中央空调系统末端安装工程”招标文件。
“南阳xx医院新建病房大楼中央空调系统末端安装工程”答疑文件。
业主提供的南阳xx医院医院新建病房大楼中央空调系统末端安装工程施工图纸。
国家和行业的现行技术标准和技术规范(见本章)。
公司的《施工组织设计编写导则》。
公司的《质量手册》、《程序文件》、《作业指导书》等质量保证体系文件。
公司的相关专业施工工艺。
最新医院住院楼中央空调安装工程施工组织设计方案目录第一部分公司简介 (1)1.1、公司概况 (9)1.1.1公司组织体系 (9)1.1.2生产指挥体系 (9)1.1.3质量保证体系 (9)1.1.4空气调节、供热通风与制冷工程施工技术能力 (10)1.2公司组织机构 (11)第二部分:工程概况 (4)2.1、工程简介 (4)2.2工程内容及系统说明 (4)2.2.1暖通及空调系统 (4)2.3、工程特点及施工关键; (6)2.3.1工程特点: (6)2.3.2关键施工过程的划分 (7)第三部分施工布署 (8)3.1总体目标 (8)3.1.1质量目标: (8)3.1.2管理目标: (8)3.1.3工期目标 (8)3.1.4安全与文明施工目标 (8)3.1.5环保管理目标 (8)3.1.6协作目标 (9)3.2承诺 (9)3.3施工布置协调管理 (9)3.3.1施工区域的划分 (9)3.3.2 生产要素的配备 (9)3.4施工组织管理 (9)3.4.1项目组织机构 (9)3.4.2项目组织机构管理人员的选配 (10)3.4.3项目经理部人员资质 (10)3.4.5空调安装工程管理 (10)3.5施工进度计划和工期保证措施 (12)3.5.1进度计划编制 (12)3.5.2进度计划体系 (12)3.5.4空调安装工程进度阶段目标 (14)3.6施工准备 (15)3.6.1施工准备工作基本任务 (15)3.6.2技术准备 (16)3.6.3施工详图的二次设计 (17)3.6.4物质准备: (18)3.6.5劳动组织准备 (19)3.6.6施工现场准备 (23)3.6.7施工场外准备(材料加工和订货) (23)3.7.1材料、设备送审、订货、进场计划 (24)3.7.2施工机具使用计划 (24)3.7.3劳动力需用计划 (24)第四部分:施工技术措施 (25)4.1、通风空调系统管道安装技术措施 (25)4.1.1管道安装工艺流程 (25)4.1.2施工准备 (25)4.1.3材料进货检验 (26)4.1.4除锈、防腐 (33)4.1.5支架制作安装 (33)4.1.6冷冻机房、空调机房、 (34)4.1.7阀门,阀件及压力表温度计的安装 (37)4.1.8管道连接的技术要求 (38)管道焊接连接 (38)管道螺纹连接 (40)PVC管粘接 (41)4.1.9风机盘管支管安装 (41)4.1.10试压 (43)4.1.11冲洗 (43)4.1.12保温 (43)4.2、通风管道施工技术措施 (45)常规风管加工工艺 (46)4.2.2风管安装 (48)风管支吊架的安装 (48)风管安装 (49)注意事项 (49)风管试压漏风检查 (50)4.2.3保温施工工艺 (50)技术要点 (50)注意事项 (50)管道保温顺序 (51)4.3设备安装专业分项工程安装工艺和技术保证措施 (52)4.3.1水泵安装技术方案 (52)水泵安装工艺流程 (52)开箱检查 (52)基础验收 (53)水泵搬运和吊装 (53)水泵安装 (53)清洗注油: (54)阀门,阀件及压力表温度计的安装 (54)成品保护 (55)电机电气运行保护检查 (55)水泵试运转 (55)4.3.2风机、空调机组及风机盘管安装技术措施 (56)机组安装工艺流程: (56)开箱检查 (56)基础验收 (56)机组安装程序 (56)机组的清洗、注油、成品保护 (57)机组试运转 (57)4.3.3换热器安装技术措施 (58)4.3.4空调冷冻机组安装方案 (58)4.3.5分水缸、集水箱、膨胀水箱、冷却塔安装技术方案 (59)4.3.6主要设备的吊装、搬运措施 (60)第五部分:质量保证措施 (61)5.1质量保证的目标分解,建立全面质量管理 (61)5.1.1工程质量目标 (61)5.1.2质量目标的分解: (61)5.1.3建立全面质量管理体系 (61)5.2建立质量保证体系 (62)5.2.1质量保证体系 (62)5.2.2质量体系要素划分表 (62)质量体系职能分配图 (62)5.2.3项目组织机构表 (63)5.2.4质量保证措施 (63)第六部分:安全与文明施工 (80)6.1安全、文明施工目标 (80)6.1.1安全施工目标 (80)6.1.2文明施工目标 (80)6.2确保安全文明施工的技术组织措施 (80)6.3安全管理 (80)6.3.1安全管理方针 (80)6.3.2安全组织保证体系 (80)6.3.4.安全教育程序 (84)6.3.5组织安全活动程序 (84)6.3.6安全检查 (85)6.3.7安全管理制度 (1)6.4安全措施 (1)6.4.1临电保护措施 (1)6.4.2.高处作业 (2)6.4.3洞口防护 (3)6.4.4施工机械防护 (4)6.5消防治安保证措施 (5)6.6文明施工措施 (6)6.7环境保护的技术措施 (6)6.7.1环境管理方针 (6)6.7.2环境管理目标 (6)6.7.3环境管理方案及其运行 (7)第七部分:雨季施工措施 (10)第八部分、成品保护实施大纲 (12)8.1成品保护工作的主要内容 (12)8.2成品保护责任及管理措施 (12)8.3成品保护主要措施 (14)第九部分:培训、保修 (17)9.1用户手册的编制和培训 (17)9.1.1 用户手册 (17)9.2培训........................................ 错误!未定义书签。
【最新资料,Word版,可自由编辑!】第一节、工程概况一、空调与通风工程基本状况荆州市XX医院外科大楼是一座综合性外科大楼,其中地下室为设备用房,地上十六层分别为大厅,办公室、病房、手术辅助用房、手术室、手术设备层和病房及健身房,建筑高度64.2m,建筑总面积为29761㎡。
该大楼根据以上使用功能分为两个独立的空调系统,1-3层加4层主楼,7-16层为A系统,总冷负荷Q=3157831W,总热负荷Q=1736807W,系统A采用离心式冷水机组(Q=1350000Kcal/h)+电加热锅炉(Q=1540000Kcal/h),其冷冻供热站设在地下室。
4层附楼至6层为B系统,总冷负荷Q=872283W,总热负荷Q=479756W,系统B采用螺杆式风冷热泵机组(Q=304KW),其冷冻供热站设在附楼7层屋面。
根据外科手术室特定功能的需要,大楼五层分为一至四层手术室,手术区及周边区为洁净区,其净化级别分为100级至300000级,其它楼层的房间均为舒适性空调。
整栋大楼空调设计的温湿度,夏季温度为21-28℃,相对温度为30~65%;冬季温度为18~27℃,相对湿度为30~65%,其新风量按每人60m3/h的需求进行配置。
以保证外科大楼医疗环境的设定需要。
本楼的消防排烟系统设计分为:地下一层设备用房通风排烟系统、防烟楼梯间合用前室的机械防烟系统,内走道,内部房间的排烟系统和卫生间排风系统二、工程内容及范围本项目安装的内容根据深圳XX公司设计的空调通风施工图所标定的范围内的设备构配件、风管、水管系统的安装(注:手术室净化设备安装除外)。
设计图纸:暖通X号,图号为:A空施01-17、A水施01-18、B空施(水施)01-09,其中洁净手术室内净化空调安装除外。
三、工程实物量<一>风系统1、镀锌钢板风管2735㎡,不锈钢风管1182㎡,玻璃钢风管643㎡,风管保温材料112㎡(δ=20-25㎜);2、消声静压箱 31个;3、防火调节阀 39个,电动防火阀 5个;4、风量调节阀 273个,止回阀 6个;5、各类风口 115个,人字阀散流器 141个;<二>水系统1、无缝钢管D50~D325的4007m;镀锌钢管DN20~DN40的5534mPP-R管DN20~DN50的1156 m2、水管保温材料 71m3(δ=25~50㎜);3、各类水阀 1314个,电子二通阀451个;4、过滤器 495个;5、不锈钢软接头 42个;6、旋塞式压力表21个,温度计21个。
医院暖通工程施工方案一、项目概况1.1 项目名称:某某医院暖通工程施工1.2 项目地址:某某省某某市某某街道某某号1.3 业主单位:某某医院1.4 项目设计单位:某某设计院1.5 施工单位:某某建筑施工有限公司二、工程内容2.1 项目范围:本项目包括医院内的暖通管线、设备、控制系统等的施工及调试。
2.2 工程内容:●暖通管线的施工及安装。
●暖通设备的安装及调试。
●暖通控制系统的安装及调试。
2.3 施工进度:本项目计划工期为6个月,分为设计、采购、施工、调试等阶段。
三、施工方案3.1 施工方案的目标:确保施工质量、保证施工安全、控制施工进度、确保项目顺利完成。
3.2 施工组织设计:根据工程内容及工期要求,施工单位将组织相关技术人员、施工人员、质检人员、安全监理人员等,确保施工过程中的质量和安全。
3.3 施工流程:3.3.1 设计深化:根据设计图纸,施工单位将进行设计深化,明确相关工程参数及施工细节。
3.3.2 采购材料:根据设计深化结果,施工单位将组织材料采购,确保施工所需材料的质量及数量。
3.3.3 施工准备:施工单位将进行现场施工准备,包括场地清理、设备调试等工作。
3.3.4 施工作业:根据施工图纸及要求,施工单位将进行暖通管线、设备、控制系统的安装及调试工作。
3.3.5 质量验收:施工单位将进行质量验收工作,确保施工质量符合相关标准。
3.3.6 安全管理:施工单位将重视安全管理工作,确保施工过程中的安全。
3.3.7 现场整理:施工结束后,施工单位将进行现场整理及交付工作,确保工程的最终质量。
3.4 施工技术方案:3.4.1 材料选取:根据设计要求,施工单位将选取符合标准的暖通材料,确保施工的质量和安全。
3.4.2 施工方法:根据工程要求,施工单位将采取适当的施工方法,确保施工质量。
3.4.3 设备调试:在设备安装完成后,施工单位将进行设备调试工作,确保设备的正常运行。
3.4.4 排水系统:对于排水系统,施工单位将确保排水系统的设计合理,排水顺畅,确保医院内部的干燥。
医院新病房大楼暖通空调工程施工组织设计Prepared on 22 November 2020XXX医院新病房大楼暖通空调工程施工组织设计编制说明1.本施工组织设计根据XXXXX工程设计院设计的《XXX医院新病房大楼》暖通空调施工图纸所编制。
2.本施工组织设计,编制过程中严格执行国家现行建筑安装工程施工组织验收规范,建筑安装工程施工工艺标准,国家评定标准。
并积极采用了先进的施工技术和施工工艺。
3.本施工组织设计,根据已批准的本工程施工组织总设计编制。
4.本工程施工组织设计是充分研究工程的客观情况,施工特点、重点、难点编制而成。
目录第一章 工程概况总体概况项 目内 容1 工程名称 XXX 医院新病房大楼2 工程地址 XXXXX 开发区迎宾北路西侧XXX 医院院内3 建设单位 XXX 医院4 设计单位XXXXX 设计院5 监理公司 XXX 建设监理有限公司6 质量监督 XXXXX 开发区质量监督站7 施工单位 XXX 建设工程有限公司8 合同范围 土建、给排水、暖通、空调。
电气、热力及医疗气体; 9质量目标 合格建筑设计概况:暖通空调系统概况本工程为XXX 医院新病房大楼,总建筑面积平米,高度为米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。
建筑面积占地面积建筑用途 新病房大楼建筑结构框剪结构层数 地下一层,地上15层层高 地下一层米、首层4。
8米,二层米、三层米;设备层米;四层-15层为米±标高 室内外高差 檐口高度建筑总高建筑防火二级第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92)参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分法兰制作风管制作风管安装漏光检测风管保温主管安装风机盘管吊装支管安装冲洗、试压防腐、保温2、机房部分基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。
2、在竖向按从下到上的原则施工。
三、施工段的划分施工时将每层作为一个单独的施工段。
这样既适应平行流水作业的要求,又使得各施工段的主要劳动量大体相近,便于组织连续作业,进行均衡施工。
第二节分项工程的施工方法一、镀锌铁皮风管制作1、材料要求板材、型钢具有出厂合格证和鉴定文件。
镀锌铁皮表面要光滑平整、厚薄均匀,不得有裂纹、结疤及水印等缺陷。
根据规范要求:风管长边≥1200mm,采用厚镀锌铁皮;风管长边<1200mm, 采用厚镀锌铁皮。
2、作业条件集中在宽敞、洁净、地面平整、不潮湿的车库加工。
风管制作要有技术员书面的技术、质量及安全交底。
3、操作工艺咬口形式:板材的拼接采用单平咬口;矩形风管或配件的四角采用转角咬口或联合角咬口。
风管的连接:风管拼接的咬口缝应错开,不得有十字型拼接缝风管法兰材料规格不应小于下表所示:金属圆形风管法兰及螺栓规格(mm)金属矩形风管法兰及螺栓规格(mm)无法兰连接风管的薄钢板法兰高度应符合金属法兰风管的规定执行。
风管的加固圆形风管直径大于等于800mm,且其管段长度大于1250mm或表面积大于4 m2均采取加固措施;矩形风管长边大于630mm,管段长度大于1250mm或单边平面积大于 m2,都须采取加固措施。
矩形风管弯管的制作,都应采用曲率半径为一个平面边长的内外同心弧型弯管。
4、质量标准圆形风管的弯曲角度及圆形三通、四通支管与总管夹角的制作偏差不大于3o。
风管外径或外边长的允许偏差:当小于或等于300mm时,为2mm;当大于300mm 时,为3mm。
管口平面度的允许偏差为2mm,矩形风管两条对角线长度之差不大于3mm;圆形法兰任意正交两直径之差不大于2mm。
风管焊缝应融合良好、饱满,无假焊和孔洞;法兰平面度的允许偏差为2mm,同一批量加工的相同规格法兰的螺栓排列一致,并具有可换性。
风管与法兰采用铆接连接时,铆接应牢固、不得有脱铆和漏铆现象;翻边应平整、紧贴法兰,其高度一致,且不小于6mm;咬缝与四角处不得有开裂及孔洞。
采用包立咬口连接的矩形风管,其立筋的高度应大于或等于同规格风管的角钢法兰宽度。
同一规格风管的包立咬口的高度一致,折角须倾角、直线度允许偏差为5/1000;咬口连接铆钉的间距不大于150mm,间隔均匀;立咬口连接处的铆固,应紧密、无孔洞。
角钢的加固排列整齐、均匀对称,其高度小于或等于风管的法兰宽度。
角钢与风管的铆接牢固、间隔均匀,不大于220mm;两相交处连接成一体。
管内支撑与风管的固定牢固,各支撑点之间或与风管的边沿或法兰的间距均匀,不小于950mm。
5、成品保护要保持镀锌铁皮表面光滑洁净,放在宽敞干燥的隔潮木头垫架上。
在划线下料时,先用铅笔划线,确定后再用划针划线,以免破坏度锌层。
法兰用料分类理顺,露天放置采取防雨、防雪措施,减少生锈现象。
风管成品码放在平整、无积水、宽敞的场地,不与其他材料、设备混放在一起,并有防雨、防雪措施。
风管搬运装卸轻拿轻放,防止损坏成品。
二、镀锌铁皮风管安装1、材料要求各种安装材料具有出厂合格证和鉴定文件。
风管成品不许有变形、扭曲、开裂、孔洞,法兰脱落、法兰开焊,漏铆、漏打螺栓眼等缺陷。
螺栓、铆钉、拉铆钉、电焊条、膨胀螺栓等辅材必须符合产品质量要求。
2、作业条件通风空调系统的安装要在结构施工完毕、安装部位的障碍已清理、地面无杂物的条件下进行。
检查现场结构预留孔洞的位置,尺寸是否符合图纸要求,有无遗漏现象,预留孔洞比风管实际截面每边尺寸大100mm。
风管安装要有技术员的技术、质量及安全交底。
3、操作工艺先确定标高,按照风管系统的空间位置、图标图集与规范选用强度和刚度相适应的支吊架形式。
风管吊杆采用直径为10mm的圆钢,膨胀螺栓的位置牢固可靠。
风管支吊架间距:风管水平安装,直径或长边小于等于400mm,间距不大于4m;大于400mm,不大于3m。
对于薄钢板法兰的风管,其支吊架间距不大于3m。
风管垂直安装,间距不大于4m,单根直管至少设置两个固定点。
支吊架不得设在风口、阀门、检查门及自控机构处,离风口或插接处的距离不小于200mm。
水平悬吊的主干风管超过20m时,设置防止摆动的固定点,每个系统不少于1个。
圆形风管与支架接触的地方垫木块,否则,会使风管变形,保温风管的垫块厚度与保温层的厚度相同。
矩形保温风管的支吊架装置安装在保温层的外部,但不得损坏保温层。
矩形保温风管与支吊托架接触处垫上坚固的防腐木条,其厚度与保温风管相同,防止产生“冷桥”。
法兰垫料不能挤入或凸入管内,否则会增大流动阻力,增加管内积尘。
止回风阀、防火阀、排烟阀(口)的安装方向、位置正确。
柔性短管的长度为150~250mm,材料为三防帆布,其接缝处紧密和牢实。
4、质量标准风管在安装前,消除内、外杂物,并作好清洁和保护工作。
风管安装的位置、标高、走向,符合设计要求,现场风管接口的配置,不得缩小其有限截面。
连接法兰的螺栓均匀拧紧,其螺母在同一侧。
风管接口的连接紧密、牢固。
风管法兰的垫片材质符合系统功能要求,厚度不小于3mm。
柔性短管的安装,松紧适度,无明显扭曲。
风管与砼风道的连接接口,必须顺着气流方向插入,并采取密封措施,风管穿出屋面处设置防雨装置。
无法兰连接的连接处,完整无缺损,表面平整,无明显扭曲。
风管的连接平直不扭曲。
风管水平安装,水平度的允许偏差为3/1000。
总偏差不大于20mm。
风管垂直安装,垂直度的允许偏差为2/1000,总偏差不大于20mm。
吊架的螺孔采用机械加工,吊杆平直,螺纹完整、光洁,安装后各副支吊架的受力均匀,无明显变形。
抱箍支架、折角平直,抱箍紧贴并箍紧风管。
安装在支架上的圆形风管设托座和抱箍,其圆弧均匀,且与风管外径一致。
风口与风管的连接紧密、牢固,与装饰面相紧贴;表面平整,不变形,调节灵活、可靠。
同一厅室、房间内的相同风口的安装高度一致,排列整齐。
风口水平度的偏差不大于3/1000,垂直度的偏差不大于2/1000。
5、成品保护安装完的风管要保证风管表面光滑洁净。
暂停施工的系统的风管,将风管开口处封闭,防止杂物进入。
风管伸入结构风道时,其末端安装钢板网,以防止系统运行时,杂物进入金属风管内。
交叉作业较多的场地,严禁以安装完的风管作为支、吊、托架,不允许将其他支吊架焊在或挂在风管法兰和风管支吊架上。
运输或安装阀件时,避免由于碰撞而产生的执行机构和叶片变形。
露天堆放设有防雨、雪措施。
三、通风机安装1、材料要求通风机须有装箱清单、设备说明书、产品质量合格证和产品性能检测报告等随机文件。
通风机开箱检查,皮带轮、皮带、电机滑轨等是否齐备,符合设计要求,有无缺损等情况。
安装辅材符合设计要求。
2、作业条件建筑物结构施工完毕,基本具备安装条件。
通风机安装按设计要求进行,并有技术员书面的质量、技术及安全交底。
3、操作工艺开箱检查时、按设备清单核对叶轮、机壳和其他部位的主要尺寸,进、出口的位置方向是否符合设计要求,并作好检查记录。
按设计要求并依据建筑物的轴线、边缘线及标高线放出安装基准线。
风机安装在无减震支架上,应垫上4-5mm厚的橡胶板,找平找正后固定牢。
通风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上。
通风机附属的自控设备和观测仪器、仪表安装,按设备、技术文件规定执行。
风机试运转,经过全面检查手动盘车,供应电源相序正确后方可送电运转,运转持续时间不少于2h。
4、质量标准型号、规格符合设计规定,其出口方向正确。
叶轮旋转平稳,停转后每次不应停留在同一位置。
安装风机的隔振钢支、吊架,其机构形式和外形尺寸符合设计或设备技术文件的规定;焊接应牢固、焊缝应饱满、均匀。
5、成品保护整体安装的通风机、搬运和吊装的绳索不能捆绑在机壳和轴承的吊环上,与机壳边接触的绳索,在接触处垫好柔软的材料,防止磨损机壳及绳索被切断。
风机安装后,不得承受其他机件的重量。
四、空调器及风机盘管安装1、材料要求所安装的空调器、风机盘管具有出厂合格证或质量鉴定文件。
空调器、风机盘管设备的结构形式、安装形式、出口方向、进水位置符合设计安装要求。
设备安装所使用的辅材规格、型号符合设计规定,并具有出厂合格证。
2、作业条件空调器、风机盘管和主、辅材料已运抵现场,安装所需工具已准备齐全。
建筑结构工程施工完毕、不吊顶的屋面已抹完灰。
空调系统干管安装完毕,接往空调器、风机盘管的支管预留管口位置标高符合要求。
3、操作工艺风机盘管在安装前检查每台电机壳体及表面交换器有无损伤、锈蚀等缺陷。
