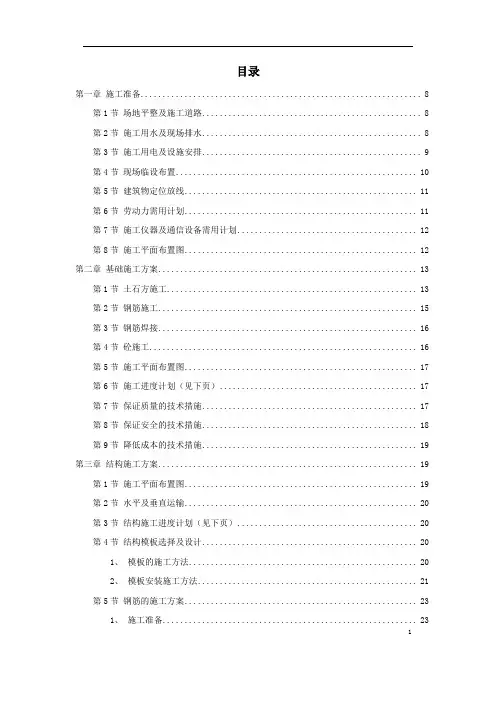

目录第一章施工准备 (8)第1节场地平整及施工道路 (8)第2节施工用水及现场排水 (8)第3节施工用电及设施安排 (9)第4节现场临设布置 (10)第5节建筑物定位放线 (11)第6节劳动力需用计划 (11)第7节施工仪器及通信设备需用计划 (12)第8节施工平面布置图 (12)第二章基础施工方案 (13)第1节土石方施工 (13)第2节钢筋施工 (15)第3节钢筋焊接 (16)第4节砼施工 (16)第5节施工平面布置图 (17)第6节施工进度计划(见下页) (17)第7节保证质量的技术措施 (17)第8节保证安全的技术措施 (18)第9节降低成本的技术措施 (19)第三章结构施工方案 (19)第1节施工平面布置图 (19)第2节水平及垂直运输 (20)第3节结构施工进度计划(见下页) (20)第4节结构模板选择及设计 (20)1、模板的施工方法 (20)2、模板安装施工方法 (21)第5节钢筋的施工方案 (23)1、施工准备 (23)12、钢筋加工 (24)3、钢筋接头 (24)4、钢筋保护层的要求及措施 (25)5、钢筋的绑扎 (25)6、现浇柱钢筋的绑扎 (26)第6节钢筋预留及预埋铁件 (26)1、钢筋预留及预埋铁件 (26)2、钢筋骨架形成应注意的问题 (27)3、钢筋成品的检查及验收 (27)第7节砼施工 (27)1、材料的选择及要求 (28)2、浇砼前的准备工作 (28)3、砼浇灌振捣方法 (28)4、砼的浇灌程序 (29)5、砼的养护 (29)6、砼的质量检查和评定 (30)第8节砌体施工 (31)1、准备工作 (31)2、砌体工程施工顺序及组砌方法 (32)第四章屋面工程施工 (35)第1节本工程屋面结构找坡2%,近似平屋面。
(35)第2节施工准备 (35)第3节施工顺序 (37)第4节施工方法 (37)第五章主要装饰装修施工 (40)第1节外墙装饰 (40)第2节室内装饰 (42)第3节铝合金窗安装 (44)第4节刚化玻璃安装 (45)2第5节铝板和二次精装 (45)第六章楼地面施工 (46)第1节楼地面基本构造 (46)第2节材料的选择及要求 (46)第3节楼面的基本构造 (46)第4节地面基本构造 (47)第5节作业条件 (48)第6节楼面施工准备 (49)第七章土建与安装施工配合措施 (52)第八章建筑给排水及卫生工程 (55)第1节施工准备 (55)第2节施工流程 (56)第3节管道加工 (58)第4节管道安装 (58)1、给水系统安装 (58)2、室内排水管安装 (60)第5节给水系统试压 (64)1、试压设备与装置 (64)2、水压试验压力 (65)3、水压试验的方法及步骤 (65)第6节排水系统闭水试验 (66)第7节竣工验收 (67)1、隐蔽工程验收 (67)2、分项工程的验收 (67)3、竣工验收 (67)第8节消防管道管装 (69)第九章编制依据及说明 (70)第1节该工程施工组织设计编制的依据 (70)第2节编制说明 (70)3第十章建筑电气安装工程 (71)第1节施工程序及安全注意事项 (72)第2节电气工程对土建工程的要求和配合 (73)第3节电气安装工程的竣工验收 (74)第4节室内配线与照明安装 (75)1、室内配线的一般要求 (75)2、室内配线一般要求如下 (76)3、室内配线施工程序 (77)第十一章通风空调及电梯工程 (88)第1节通风空调工程 (89)第2节电梯工程 (93)1、测量井道、确定基准线 (94)2、导轨的安装工艺 (96)3、引机安装方法 (98)4、层门系统安装工艺 (98)5、安装门立柱、门导轨架 (99)6、门套安装 (99)7、门扇安装 (99)8、门锁、安全开关安装 (100)9、层门护脚板安装 (100)10、轿厢安装工艺 (100)11、安装门入口的安全保护装置 (100)12、缓冲器安装 (101)13、限速器安装 (101)第十二章机构设置及施工管理框图 (106)第1节项目经理部组建原则 (106)第2节项目经理部机构框图 (108)第3节主要施工管理人员在本工程的责任分配情况 (109)第4节公司保证体系图 (111)4第十三章本工程采用标准及竣工档案资料文件 (111)第1节本工程执行规范及采用标准明细表 (111)第2节本工程应收集的竣工档案资料表 (115)第十四章工程概况 (118)第十五章施工部署 (122)第1节施工流水段划分 (122)第2节施工组织 (123)第3节技术关键及施工难点 (124)第4节指导思想和管理目标 (126)第5节工程质量目标 (127)第6节施工现场准备 (127)1、材料准备 (127)2、人员准备 (128)3、施工协调准备 (128)4、现场交接准备 (129)5、现场踏勘与设点 (130)6、施工机械准备 (130)第十六章塔机安拆及安全措施 (130)第十七章保证质量的技术措施 (132)第十八章安全、文明施工方案及各项保证技术措施 (133)第1节执行标准 (133)第2节组织保证体系 (133)第3节管理目标:市级达标施工现场 (134)第4节安全措施 (134)第5节文明施工措施 (135)第十九章环保及噪音防止措施 (136)第二十章保证工期的技术措施 (139)第1节组织保证措施 (139)第2节工序穿插保证 (139)5第4节物资、设备保证 (140)第5节资金保证 (140)第6节新技术保证 (140)第7节雨季施工措施 (140)第二十一章施工现场降低成本措施 (142)第二十二章主要工序成品保护措施 (143)第1节砌体工程 (143)第2节楼地面工程 (143)第3节门窗工程 (143)第4节抹灰工程 (143)第5节外砖饰面 (143)第6节油漆和刷涂料工程 (144)第7节玻璃工程 (144)第8节屋面工程 (144)第二十三章工程档案资料与现场标准化管理 (145)第1节工程技术资料的内容及份数 (145)第2节工程技术资料形成的一般要求 (145)第3节工程技术资料形成、收集工作中的具体要求 (145)第4节工程技术资料的整理与验收 (146)第5节现场标准化工作制度 (146)第6节计量、检测仪器使用制度 (147)第7节物资、材料进出场计量检测制度 (147)第二十四章保证工程优质结构的技术措施 (148)第1节组织保证 (148)第2节创优质结构工程工作小组 (148)第3节职工队伍素质保证 (148)第4节制度保证 (149)第5节技术保证 (149)6第二十五章本工程推广应用新材料、新技术、新工艺、新设备 (151)第二十六章安全和质量控制框图 (153)第1节工程质量程序(过程)控制图基础工程 (153)第2节工程质量程序(过程)控制图钢筋工程 (154)第3节工程质量程序(过程)控制图模板工程 (155)第4节工程质量程序(过程)控制图混凝土工程 (156)第5节工程质量程序(特殊过程)控制图焊接工程 (157)第6节工程质量程序(过程)控制图砌体工程 (158)第7节工程质量程序(过程)控制图楼地面工程 (159)第8节工程质量程序(过程)控制图门窗工程 (160)第9节工程质量程序(过程)控制图内抹灰工程 (161)第10节工程质量程序(过程)控制图屋面工程 (162)第11节工程质量程序(过程)控制图电气安装工程 (163)第12节工程质量程序(过程)控制图室内给排水管道安装工程 (164)第13节工程质量程序(过程)控制图给水管道、消防管道及设备工程 (165)第14节安全保证体系图 (166)第15节工程质量检验流程图 (167)7施工准备第一节场地平整及施工道路施工场地已基本平整,简易的施工道路可以到达施工现场第一节施工用水及现场排水6.2.1施工用水:根据建设单位提供的施工用水条件,施工用水可接至现场,并满足施工要求,用水管线见施工总平面布置图。

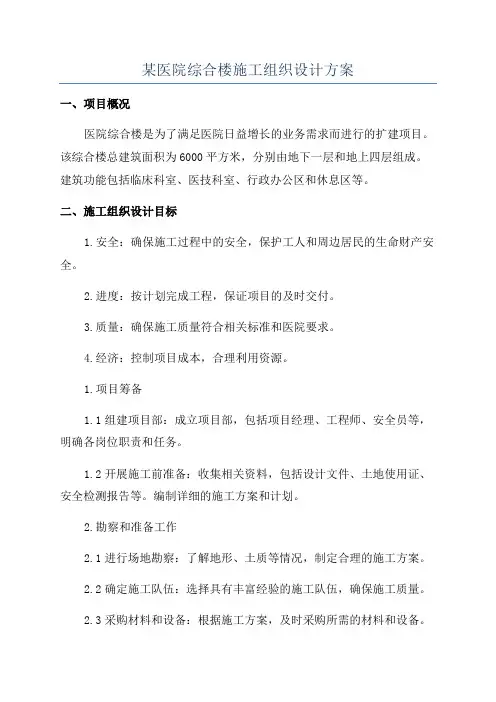

某医院综合楼施工组织设计方案一、项目概况医院综合楼是为了满足医院日益增长的业务需求而进行的扩建项目。
该综合楼总建筑面积为6000平方米,分别由地下一层和地上四层组成。
建筑功能包括临床科室、医技科室、行政办公区和休息区等。
二、施工组织设计目标1.安全:确保施工过程中的安全,保护工人和周边居民的生命财产安全。
2.进度:按计划完成工程,保证项目的及时交付。
3.质量:确保施工质量符合相关标准和医院要求。
4.经济:控制项目成本,合理利用资源。
1.项目筹备1.1组建项目部:成立项目部,包括项目经理、工程师、安全员等,明确各岗位职责和任务。
1.2开展施工前准备:收集相关资料,包括设计文件、土地使用证、安全检测报告等。
编制详细的施工方案和计划。
2.勘察和准备工作2.1进行场地勘察:了解地形、土质等情况,制定合理的施工方案。
2.2确定施工队伍:选择具有丰富经验的施工队伍,确保施工质量。
2.3采购材料和设备:根据施工方案,及时采购所需的材料和设备。
3.施工方案3.1安全生产:制定安全生产标准和操作规程,建立健全施工安全管理制度。
定期进行安全检查,确保施工过程中的安全。
3.2进度控制:根据施工方案和计划,合理安排施工进度,进一步细化施工任务,确保工期的保质保量完成。
3.3资源管理:合理安排人力和物力资源,控制项目成本。
3.4质量控制:建立质量管理体系,进行质量检查和验收。
加强对关键节点的监督和把控。
4.施工实施4.1地基工程:进行场地平整、挖土、填土等地基工程。
4.2结构施工:按照施工图纸和技术规范进行钢筋工程、混凝土浇筑、主体结构施工等。
4.3安装工程:进行电气、给排水、空调等设备的安装。
4.4室内装修:进行墙体、地面、天花板等室内装修工程。
5.竣工验收和移交5.1完成工程竣工验收:整理工程资料,编制竣工报告和验收报告。
5.2移交医院使用:与医院相关部门协调工作,按照规定程序移交综合楼。
四、施工组织设计中的注意事项1.安全施工:加强现场安全教育,培训工人的安全意识和技能。

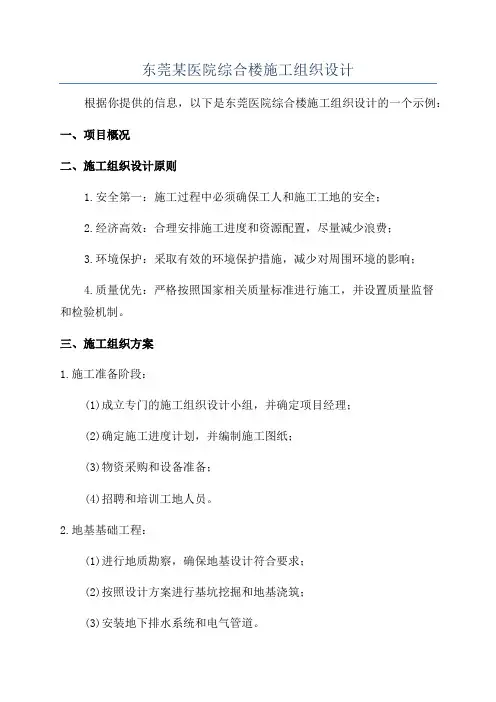

东莞某医院综合楼施工组织设计根据你提供的信息,以下是东莞医院综合楼施工组织设计的一个示例:一、项目概况二、施工组织设计原则1.安全第一:施工过程中必须确保工人和施工工地的安全;2.经济高效:合理安排施工进度和资源配置,尽量减少浪费;3.环境保护:采取有效的环境保护措施,减少对周围环境的影响;4.质量优先:严格按照国家相关质量标准进行施工,并设置质量监督和检验机制。
三、施工组织方案1.施工准备阶段:(1)成立专门的施工组织设计小组,并确定项目经理;(2)确定施工进度计划,并编制施工图纸;(3)物资采购和设备准备;(4)招聘和培训工地人员。
2.地基基础工程:(1)进行地质勘察,确保地基设计符合要求;(2)按照设计方案进行基坑挖掘和地基浇筑;(3)安装地下排水系统和电气管道。
3.主体结构施工:(1)各楼层的结构采用钢筋混凝土框架结构,按照设计方案进行钢筋浇筑;(2)安装楼板和楼梯;(3)进行中间验收和质量检验。
4.建筑装饰工程:(1)安装门窗、地板、顶棚等装饰材料;(2)进行室内电气、给排水管道的安装;(3)进行室内漆工、墙纸贴面等装饰工作。
5.室外设施施工:(1)进行室外电力、供水、排污等设施的安装;(2)完成室外景观绿化工程。
6.竣工验收:(1)完成施工项目的验收和汇总,确保符合施工设计规范;(2)整理施工记录和施工图纸,归档存储。
四、施工组织管理措施1.人员管理:(1)设立项目经理负责指导和监督各施工工作;(2)配备专门的安全、质量监督人员。
2.安全管理:(1)拟定施工安全方案,制定施工岗位安全操作规程;(2)定期进行安全教育培训。
3.环境保护:(1)按照国家环保要求,设立垃圾分类和处理设施;(2)减少噪音和粉尘的产生,采取有效的防护措施。
4.质量管理:(1)严格按照设计和施工标准进行施工,定期进行质量检查;(2)建立施工质量档案,记录施工过程中的重要质量节点数据。
五、总结通过本次施工组织设计,我们将确保东莞医院综合楼的施工过程安全、经济、环保和高质量。
医院综合住院大楼工程施工组织设计方案目录第一章施工准备 (11)第1节场地平整及施工道路 (11)第2节施工用水及现场排水 (11)第3节施工用电及设施安排 (12)第4节现场临设布置 (15)第5节建筑物定位放线 (17)第6节劳动力需用计划 (18)第7节施工仪器及通信设备需用计划 (19)第8节施工平面布置图 (20)第二章基础施工方案 (22)第1节土石方施工 (22)第2节钢筋施工 (25)第3节钢筋焊接 (27)第4节砼施工 (28)第5节施工平面布置图 (29)第6节施工进度计划(见下页) (30)第7节保证质量的技术措施 (30)第8节保证安全的技术措施 (31)第9节降低成本的技术措施 (32)第三章结构施工方案 (33)第1节施工平面布置图 (33)第2节水平及垂直运输 (33)第3节结构施工进度计划(见下页) (33)第4节结构模板选择及设计 (34)1、模板的施工方法 (34)2、模板安装施工方法 (35)第5节钢筋的施工方案 (39)1、施工准备 (40)2、钢筋加工 (41)3、钢筋接头 (42)4、钢筋保护层的要求及措施 (42)5、钢筋的绑扎 (43)6、现浇柱钢筋的绑扎 (44)第6节钢筋预留及预埋铁件 (45)1、钢筋预留及预埋铁件 (45)2、钢筋骨架形成应注意的问题 (46)3、钢筋成品的检查及验收 (46)第7节砼施工 (47)1、材料的选择及要求 (47)2、浇砼前的准备工作 (48)3、砼浇灌振捣方法 (48)4、砼的浇灌程序 (49)5、砼的养护 (50)6、砼的质量检查和评定 (51)第8节砌体施工 (52)1、准备工作 (52)2、砌体工程施工顺序及组砌方法 (54)第四章屋面工程施工 (58)第1节本工程屋面结构找坡2%,近似平屋面。
(58)第2节施工准备 (59)第3节施工顺序 (60)第4节施工方法 (61)第五章主要装饰装修施工 (65)第1节外墙装饰 (65)第2节室内装饰 (69)第3节铝合金窗安装 (73)第4节刚化玻璃安装 (74)第5节铝板和二次精装 (74)第六章楼地面施工 (75)第1节楼地面基本构造 (75)第2节材料的选择及要求 (75)第3节楼面的基本构造 (76)第4节地面基本构造 (77)第5节作业条件 (79)第6节楼面施工准备 (80)第七章土建与安装施工配合措施 (84)第八章建筑给排水及卫生工程 (90)第1节施工准备 (91)第2节施工流程 (93)第3节管道加工 (95)第4节管道安装 (96)1、给水系统安装 (96)2、室内排水管安装 (100)第5节给水系统试压 (107)1、试压设备与装置 (107)2、水压试验压力 (108)3、水压试验的方法及步骤 (109)第6节排水系统闭水试验 (110)第7节竣工验收 (111)1、隐蔽工程验收 (111)2、分项工程的验收 (112)3、竣工验收 (112)第8节消防管道管装 (114)第九章编制依据及说明 (116)第1节该工程施工组织设计编制的依据 (116)第2节编制说明 (117)第十章建筑电气安装工程 (119)第1节施工程序及安全注意事项 (119)第2节电气工程对土建工程的要求和配合 (121)第3节电气安装工程的竣工验收 (123)第4节室内配线与照明安装 (126)1、室内配线的一般要求 (126)2、室内配线一般要求如下 (127)3、室内配线施工程序 (130)第十一章通风空调及电梯工程 (151)第1节通风空调工程 (151)第2节电梯工程 (160)1、测量井道、确定基准线 (160)2、导轨的安装工艺 (165)3、引机安装方法 (169)4、层门系统安装工艺 (169)5、安装门立柱、门导轨架 (170)6、门套安装 (170)7、门扇安装 (171)8、门锁、安全开关安装 (171)9、层门护脚板安装 (172)10、轿厢安装工艺 (172)11、安装门入口的安全保护装置 (173)12、缓冲器安装 (174)13、限速器安装 (175)第十二章机构设置及施工管理框图 (183)第1节项目经理部组建原则 (183)第2节项目经理部机构框图 (186)第3节主要施工管理人员在本工程的责任分配情况 (188)第4节公司保证体系图 (191)第十三章本工程采用标准及竣工档案资料文件 (192)第1节本工程执行规范及采用标准明细表 (192)第2节本工程应收集的竣工档案资料表 (200)第十四章工程概况 (211)第十五章施工部署 (216)第1节施工流水段划分 (216)第2节施工组织 (217)第3节技术关键及施工难点 (221)第4节指导思想和管理目标 (222)第5节工程质量目标 (223)第6节施工现场准备 (224)1、材料准备 (224)2、人员准备 (224)3、施工协调准备 (224)4、现场交接准备 (227)5、现场踏勘与设点 (227)6、施工机械准备 (228)第十六章塔机安拆及安全措施 (228)第十七章保证质量的技术措施 (230)第十八章安全、文明施工方案及各项保证技术措施 (232)第1节执行标准 (233)第2节组织保证体系 (233)第3节管理目标:市级达标施工现场 (233)第4节安全措施 (234)第5节文明施工措施 (237)第十九章环保及噪音防止措施 (238)第二十章保证工期的技术措施 (242)第1节组织保证措施 (242)第2节工序穿插保证 (242)第3节人力组织保证 (243)第4节物资、设备保证 (243)第5节资金保证 (244)第6节新技术保证 (244)第7节雨季施工措施 (245)第二十一章施工现场降低成本措施 (246)第二十二章主要工序成品保护措施 (247)第1节砌体工程 (247)第2节楼地面工程 (247)第3节门窗工程 (248)第4节抹灰工程 (248)第5节外砖饰面 (248)第6节油漆和刷涂料工程 (249)第7节玻璃工程 (249)第8节屋面工程 (249)第二十三章工程档案资料与现场标准化管理 (251)第1节工程技术资料的内容及份数 (251)第2节工程技术资料形成的一般要求 (251)第3节工程技术资料形成、收集工作中的具体要求 (252)第4节工程技术资料的整理与验收 (253)第5节现场标准化工作制度 (253)第6节计量、检测仪器使用制度 (254)第7节物资、材料进出场计量检测制度 (255)第二十四章保证工程优质结构的技术措施 (256)第1节组织保证 (256)第2节创优质结构工程工作小组 (256)第3节职工队伍素质保证 (257)第4节制度保证 (258)第5节技术保证 (259)第6节质量保证措施 (260)第二十五章本工程推广应用新材料、新技术、新工艺、新设备263第二十六章安全和质量控制框图 (265)第1节工程质量程序(过程)控制图基础工程 (265)第2节工程质量程序(过程)控制图钢筋工程 (266)第3节工程质量程序(过程)控制图模板工程 (267)第4节工程质量程序(过程)控制图混凝土工程 (268)第5节工程质量程序(特殊过程)控制图焊接工程 (269)第6节工程质量程序(过程)控制图砌体工程 (270)第7节工程质量程序(过程)控制图楼地面工程 (271)第8节工程质量程序(过程)控制图门窗工程 (272)第9节工程质量程序(过程)控制图内抹灰工程 (273)第10节工程质量程序(过程)控制图屋面工程 (274)第11节工程质量程序(过程)控制图电气安装工程 (275)第12节工程质量程序(过程)控制图室内给排水管道安装工程 (276)第13节工程质量程序(过程)控制图给水管道、消防管道及设备工程 (277)第14节安全保证体系图 (279)第15节工程质量检验流程图 (280)施工准备第一节场地平整及施工道路施工场地已基本平整,简易的施工道路可以到达施工现场第一节施工用水及现场排水6.2.1施工用水:根据建设单位提供的施工用水条件,施工用水可接至现场,并满足施工要求,用水管线见施工总平面布置图。

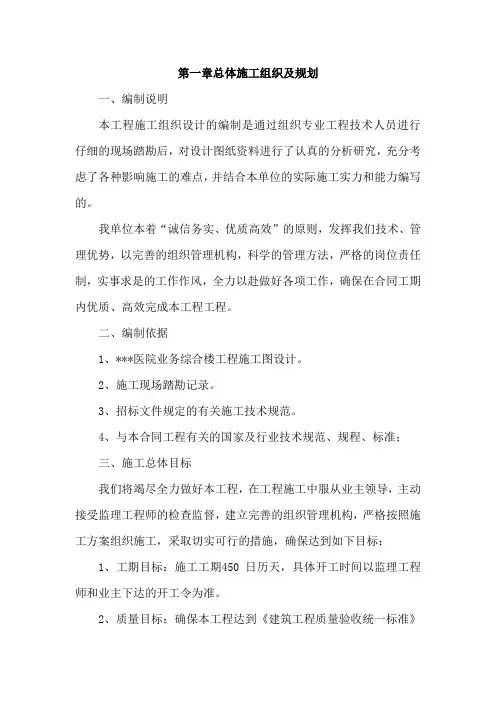

第一章总体施工组织及规划一、编制说明本工程施工组织设计的编制是通过组织专业工程技术人员进行仔细的现场踏勘后,对设计图纸资料进行了认真的分析研究,充分考虑了各种影响施工的难点,并结合本单位的实际施工实力和能力编写的。
我单位本着“诚信务实、优质高效”的原则,发挥我们技术、管理优势,以完善的组织管理机构,科学的管理方法,严格的岗位责任制,实事求是的工作作风,全力以赴做好各项工作,确保在合同工期内优质、高效完成本工程工程。
二、编制依据1、***医院业务综合楼工程施工图设计。
2、施工现场踏勘记录。
3、招标文件规定的有关施工技术规范。
4、与本合同工程有关的国家及行业技术规范、规程、标准;三、施工总体目标我们将竭尽全力做好本工程,在工程施工中服从业主领导,主动接受监理工程师的检查监督,建立完善的组织管理机构,严格按照施工方案组织施工,采取切实可行的措施,确保达到如下目标:1、工期目标:施工工期450 日历天,具体开工时间以监理工程师和业主下达的开工令为准。
2、质量目标:确保本工程达到《建筑工程质量验收统一标准》(GB50300-2001)省级优质工程。
3、安全施工目标: 达到《建筑施工安全检查标准》(JGJ59-2011)的省级安全文明达标工地,杜绝发生重大安全事故。
严格按合同专用条款有关安全文明施工条款的约定执行。
4、文明施工目标:施工期间搞好文明施工,加强施工现场的管理,做好材料、设备的堆放与布置,保持场地清洁卫生,减少施工噪音及尘埃,制定专门的技术措施强化实施,创建文明施工工地,达到文明施工的目标管理。
5、环境保护目标:严格遵守国家环保法及地方有关规定,做到保护周边环境,不破坏周边环境,生产生活用地合理规划,进场材料,生活及生产垃圾有序堆放,减少施工噪音、粉尘污染,做好环保、水保工作。
在施工期间将严格遵守国家的环保法规,制定完善的环保措施,避免施工对公众利益的损害等。
四、工程总体简况(一)地理位置与周围环境:本工程位于***平湖大道北侧,工程工程右侧为新建的“金色阳光”商住楼,背临现有儿科住院部,左侧为现有门诊大楼与住院部,临街面是交通要道。

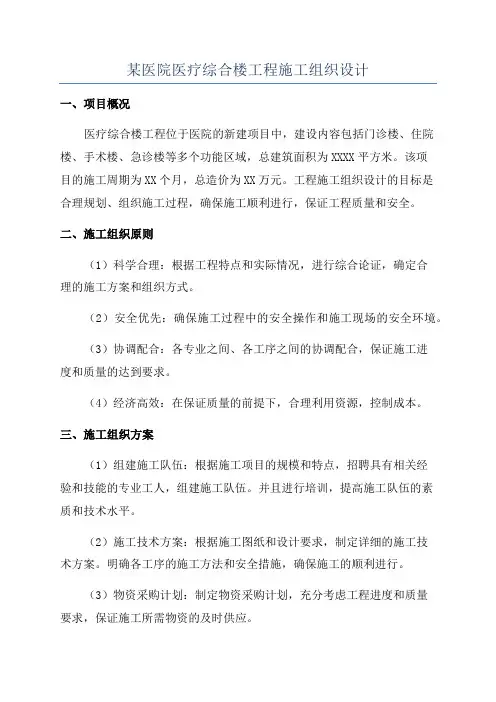

某医院医疗综合楼工程施工组织设计一、项目概况医疗综合楼工程位于医院的新建项目中,建设内容包括门诊楼、住院楼、手术楼、急诊楼等多个功能区域,总建筑面积为XXXX平方米。
该项目的施工周期为XX个月,总造价为XX万元。
工程施工组织设计的目标是合理规划、组织施工过程,确保施工顺利进行,保证工程质量和安全。
二、施工组织原则(1)科学合理:根据工程特点和实际情况,进行综合论证,确定合理的施工方案和组织方式。
(2)安全优先:确保施工过程中的安全操作和施工现场的安全环境。
(3)协调配合:各专业之间、各工序之间的协调配合,保证施工进度和质量的达到要求。
(4)经济高效:在保证质量的前提下,合理利用资源,控制成本。
三、施工组织方案(1)组建施工队伍:根据施工项目的规模和特点,招聘具有相关经验和技能的专业工人,组建施工队伍。
并且进行培训,提高施工队伍的素质和技术水平。
(2)施工技术方案:根据施工图纸和设计要求,制定详细的施工技术方案。
明确各工序的施工方法和安全措施,确保施工的顺利进行。
(3)物资采购计划:制定物资采购计划,充分考虑工程进度和质量要求,保证施工所需物资的及时供应。
(4)施工进度计划:根据项目的工期要求,制定详细的施工进度计划。
并制定相应的监理和检查措施,确保施工进度的达到要求。
(5)施工安全措施:针对医疗综合楼工程的特点,制定施工安全措施,包括施工现场的安全防护措施、设备的安全使用和维护、作业人员的安全教育等,确保施工期间的安全。
(6)质量控制措施:根据项目的质量要求,制定详细的质量控制措施,包括工程监理的聘请与监督、关键节点的质量把关等,确保工程质量的达到要求。
四、施工组织流程(1)前期准备:包括施工图纸的审查和规划,施工队伍的组建和培训,物资的采购和筹备等。
(2)施工现场准备:对施工区域进行清理和平整,搭建施工生产用的临时设施,包括办公区、宿舍、仓库等。
(3)基础施工:进行地基基础的施工,包括地基的开挖、回填、浇筑等工作。
医院综合楼施工组织设计一、工程概况医院综合楼是一项大型的医疗设施建设工程,位于城市中心区域。
建筑面积约为1万平方米,总建筑高度为10层,地下1层。
主要功能包括医疗科室、手术室、住院科室、门诊部、药房、医疗设备房等。
建设单位要求本工程任务全年内完成。
二、施工组织设计目标1.确保施工安全,降低事故发生的可能性。
2.确保施工质量,满足医院设施的功能要求。
3.合理安排施工进度,按时完成任务。
4.提高施工效率,降低施工成本。
三、施工组织机构1.项目经理:负责整个工程的施工组织和管理,协调各施工单位的工作。
2.施工队:负责具体的施工工作,包括土方施工、钢筋工程、砌筑工程、装饰工程等。
3.监理团队:负责对工程施工过程进行监督和检查,确保施工质量和安全。
4.安全监管部门:负责对施工过程中的安全问题进行监管和管理。
四、施工方案1.前期准备工作:包括调查勘察、设计、招标等工作。
施工队在这个阶段开始组建,准备相应的材料和设备。
2.土方工程:包括开挖场地、填土、夯实等工作。
3.基础施工:包括基础桩、地下室结构等工作。
4.主体建筑:包括主楼、楼板、立柱等的建设。
5.室内装饰:包括门窗安装、地板铺设、墙壁刷漆等工作。
6.设备安装:包括医疗设备、电气设备、消防设备等的安装调试。
7.消防安全:对建筑进行消防安全检查,确保消防设备正常运行。
8.竣工验收:经过医疗设施验收和相关部门审批后,开始移交给使用单位。
五、施工进度计划1.前期准备工作:大约需要2个月的时间。
2.土方工程:大约需要1个月的时间。
3.基础施工:大约需要2个月的时间。
4.主体建筑:预计需要5个月的时间。
5.室内装饰:预计需要3个月的时间。
6.设备安装:预计需要2个月的时间。
7.消防安全:预计需要1个月的时间。
六、安全措施1.安全技术交底:施工队要对所有施工人员进行安全技术交底,明确各自的安全责任。
2.安全防护设施:在施工现场设置合适的安全标志牌和警示标识,安装安全网、护栏和防护隔离设备。
XX医院住院医技综合楼工程电梯安装施工组织设计电梯施工组织设计目录第一章施工组织一、工程概况1、项目名称2、施工标准3、计划工期4、施工标准二、施工组织1、项目经理部组织机构图2、项目经理部职责分工3、劳动力计划4、机械配备计划第二章施工方案1、开箱点件2、电梯井道交接3、脚手架搭设4、安全防范措施5、放线定位6、电梯乘场门的安装7、导轨支架和导轨安装8、电缆安装9、机房设备安装10、电梯轿厢安装11、安装与其他工种的配合12、作业注意点13、施工技术质量保证14、安全保证措施15、业主类16、业主配合工程17、完工验收18、成品保护第一章施工组织一、工程概况1、系统简介:a)项目名称:XX医院医技综合楼b)电梯规格:XX医院住院医技综合楼共26部电梯,具体分布如下表:c)项目地址:XX市XX大道1095#d)安装公司:XX工程有限公司2、计划工期:具体开工时间初定为 2010年9月15日,预计完工时间 2011年5月30 。
3、施工标准:GB-10058-1997(电梯技术条件)GB-10059-1997(电梯试验方法)GB-10060-93 (电梯安装验收规范)GB-7588-2003 (电梯制造与安装安全规范)GB-50310-2002 (电梯工程施工质量验收规范)二、施工组织1、项目经理部组织机构图2、项目经理部职责分工:2.1项目经理职责:2.1.1施工现场甲方、监理、土建方及其他工种的协调配合;2.1.2电梯开工的申办及验收资料的整理;2.1.3电梯工程施工工期的控制;2.1.4电梯施工质量的监控及分部工程完工报监理验收;2.1.5施工工地人员管理及安全教育,并做好安全防范措施工作;2.1.6电梯工程竣工验收及与业主交接工作。
2.2安全质检员职责2.2.1施工现场所有人员的安全防范工作的监督;2.2.2检查施工现场用电正确搭接与否;2.2.3检查施工现场电梯井口防护栏、井内防护网正确挂装与否;2.2.4工地现场施工动火前的防护措施及安全检查;2.2.5工地现场所有电梯设备的成品保护,避免他人随意破坏及对工地现场临时仓库的安全检查;2.2.6工地所有施工人员的安全知识教育及其他工种成品的保护;2.2.7严格按照电梯工程施工质量验收规范GB50310-2002进行检查,每个分部工程完工后,需严格按规范检查报公司品管,合格后报项目专职监理进行验收,最后合格后方可进行下一步工序的施工;2.2.8每台电梯的分部工程“完工检查记录表”认真填写并分类存放。

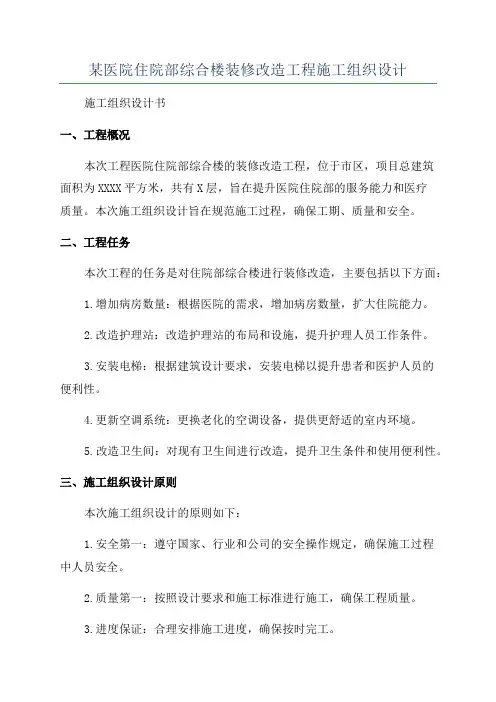

某医院住院部综合楼装修改造工程施工组织设计施工组织设计书一、工程概况本次工程医院住院部综合楼的装修改造工程,位于市区,项目总建筑面积为XXXX平方米,共有X层,旨在提升医院住院部的服务能力和医疗质量。
本次施工组织设计旨在规范施工过程,确保工期、质量和安全。
二、工程任务本次工程的任务是对住院部综合楼进行装修改造,主要包括以下方面:1.增加病房数量:根据医院的需求,增加病房数量,扩大住院能力。
2.改造护理站:改造护理站的布局和设施,提升护理人员工作条件。
3.安装电梯:根据建筑设计要求,安装电梯以提升患者和医护人员的便利性。
4.更新空调系统:更换老化的空调设备,提供更舒适的室内环境。
5.改造卫生间:对现有卫生间进行改造,提升卫生条件和使用便利性。
三、施工组织设计原则本次施工组织设计的原则如下:1.安全第一:遵守国家、行业和公司的安全操作规定,确保施工过程中人员安全。
2.质量第一:按照设计要求和施工标准进行施工,确保工程质量。
3.进度保证:合理安排施工进度,确保按时完工。
4.资源合理配置:根据工期要求和施工任务,合理配置人力、物力和机械设备。
四、施工组织机构本次施工组织设计涉及的施工组织机构包括:1.总工程师:负责整个工程的施工组织,协调各个专业施工过程。
2.项目经理:负责具体施工过程的组织与协调,包括施工计划、施工进度的制定与监督。
4.施工员:负责具体施工过程的现场管理和工序控制。
5.安全员:负责监督施工现场的安全操作,预防事故的发生。
6.质量员:负责监督施工过程中的质量控制,确保工程质量。
五、施工进度计划1.确定施工周期:根据工程的任务和实际情况,确定施工周期为X个月。
2.制定施工计划:根据施工周期,确定各工序的开始和结束时间,并编制施工进度计划。
3.施工阶段划分:将施工过程划分为拆除阶段、结构施工阶段、装修阶段和竣工阶段,每个阶段设定具体的施工进度目标。
六、资源配置计划1.人力资源:根据施工进度计划和工种需求,合理配置施工人员,包括施工员、电工、水暖工、瓦工等。
XX医院综合楼施工组织设计方案一、项目背景与建设目标随着医院功能的不断完善和发展,XX医院计划新建一座综合楼,以满足医院日益增长的患者就诊需求和现代化医疗设备的运行要求。
本项目将在原有医院附近的空地上建设一座高层综合楼,包括医疗科室、行政办公区域、餐饮服务区域等功能,预计总建筑面积约为XXXX平方米。
建成后,该综合楼将进一步提升医院的服务水平和品牌形象,为患者提供更加便利的医疗服务。
二、施工组织设计原则1.合理安排施工流程,确保施工效率和质量;2.科学合理布置临时设施,确保施工安全和环境保护;3.充分利用资源,提高施工效益;4.确保施工组织设计符合相关法规和规范的要求。
三、施工组织设计内容1.项目施工组织设计(1)施工方案根据工程规模和特点,制定医院综合楼的施工方案,包括施工工艺、施工方法、施工步骤等内容;同时考虑到医院的日常运营,采取措施减少对医院正常工作的影响,例如合理安排工期,避免医院病房和手术室等敏感区域的施工噪声和污染。
(2)施工机具设备确定医院综合楼施工所需的机具和设备,建立机具设备清单,保证施工过程中机具设备的充足供应,并且合理进行机具设备的调配,提高施工的效率。
(3)人员组织安排确定施工所需的各类施工人员,并根据施工分包单位的实际情况进行合理的组织安排,确保施工人员的合理分配和施工进度的顺利进行。
2.施工安全组织设计(1)安全生产组织机构建立施工安全生产组织机构,明确相关人员的职责,制定安全生产管理制度,确保施工过程中的安全生产。
(2)安全生产措施对施工过程中的各项安全系统,如高处作业、粉尘污染、电气防护等进行细致的安全措施设计,保障施工人员的人身安全。
(3)应急预案设计制定医院综合楼施工过程中的应急预案,包括火灾、事故、自然灾害等各种突发事件的应急处理方法和预警规定。
3.施工环境保护组织设计(1)施工废弃物处理确保施工过程中的废弃物的安全处理,做到分类存储、分类处理,减少污染物的排放。
某医院门诊综合楼施工组织设计1. 引言本文档旨在描述某医院门诊综合楼的施工组织设计方案,包括组织管理体系、施工进度方案、施工方法和平安措施等方面的内容。
通过合理的组织设计,确保施工工作按时高效完成,保证工程质量和施工平安。
2. 组织管理体系2.1 工程管理机构为保证门诊综合楼施工的协调运行,设立了工程管理委员会,负责工程的整体规划、决策和监督。
委员会由医院管理层、建筑设计师、施工单位代表等人员组成,确保各方利益得到平衡。
2.2 工程组织机构在工程管理机构的指导下,建立了工程组织机构。
工程组织机构包括工程经理、工程师、会计等职能部门,各职能部门协同工作,确保施工按方案进行。
3. 施工进度方案3.1 工期安排门诊综合楼施工的总工期为12个月,根据不同施工任务的重要程度和工作量,制定了详细的施工进度方案。
在施工过程中,每月都会进行进度评估和调整,确保工期的准确性和合理性。
3.2 施工任务划分根据施工进度方案,将施工任务划分为不同的阶段和工序。
每个阶段都会制定详细的工序方案,包括施工顺序、施工工艺、施工要求等内容。
通过划分和规划,确保施工工作的连贯性和高效性。
4. 施工方法和技术4.1 施工设备和材料针对门诊综合楼的特点和需求,选用了适宜的施工设备和材料。
施工设备包括塔吊、搅拌机等,材料包括钢筋、水泥等。
通过合理配置和使用,提高施工工作效率和质量。
4.2 施工工艺和流程根据门诊综合楼的设计图纸和施工要求,制定了详细的施工工艺和流程。
施工工艺包括基坑处理、土方开挖、混凝土浇筑等,施工流程包括施工顺序和施工要点等。
通过科学的施工工艺和流程,确保施工工作的顺利进行。
5. 施工平安措施5.1 平安管理体系在门诊综合楼施工过程中,平安是最重要的考虑因素之一。
通过建立完善的平安管理体系,制定了详细的平安管理规定和流程。
施工人员必须遵守相关平安规定,佩戴必要的平安装备,并参加平安培训。
5.2 平安防护措施为确保施工人员的平安,采取了一系列平安防护措施。
目录第一章施工准备 (8)第1节场地平整及施工道路 (8)第2节施工用水及现场排水 (8)第3节施工用电及设施安排 (9)第4节现场临设布置 (10)第5节建筑物定位放线 (11)第6节劳动力需用计划 (11)第7节施工仪器及通信设备需用计划 (12)第8节施工平面布置图 (12)第二章基础施工方案 (13)第1节土石方施工 (13)第2节钢筋施工 (15)第3节钢筋焊接 (16)第4节砼施工 (16)第5节施工平面布置图 (17)第6节施工进度计划(见下页) (17)第7节保证质量的技术措施 (17)第8节保证安全的技术措施 (18)第9节降低成本的技术措施 (19)第三章结构施工方案 (19)第1节施工平面布置图 (19)第2节水平及垂直运输 (20)第3节结构施工进度计划(见下页) (20)第4节结构模板选择及设计 (20)1、模板的施工方法 (20)2、模板安装施工方法 (21)第5节钢筋的施工方案 (23)1、施工准备 (23)12、钢筋加工 (24)3、钢筋接头 (24)4、钢筋保护层的要求及措施 (25)5、钢筋的绑扎 (25)6、现浇柱钢筋的绑扎 (26)第6节钢筋预留及预埋铁件 (26)1、钢筋预留及预埋铁件 (26)2、钢筋骨架形成应注意的问题 (27)3、钢筋成品的检查及验收 (27)第7节砼施工 (27)1、材料的选择及要求 (28)2、浇砼前的准备工作 (28)3、砼浇灌振捣方法 (28)4、砼的浇灌程序 (29)5、砼的养护 (29)6、砼的质量检查和评定 (30)第8节砌体施工 (31)1、准备工作 (31)2、砌体工程施工顺序及组砌方法 (32)第四章屋面工程施工 (35)第1节本工程屋面结构找坡2%,近似平屋面。
(35)第2节施工准备 (35)第3节施工顺序 (37)第4节施工方法 (37)第五章主要装饰装修施工 (40)第1节外墙装饰 (40)第2节室内装饰 (42)第3节铝合金窗安装 (44)第4节刚化玻璃安装 (45)2第5节铝板和二次精装 (45)第六章楼地面施工 (46)第1节楼地面基本构造 (46)第2节材料的选择及要求 (46)第3节楼面的基本构造 (46)第4节地面基本构造 (47)第5节作业条件 (48)第6节楼面施工准备 (49)第七章土建与安装施工配合措施 (52)第八章建筑给排水及卫生工程 (55)第1节施工准备 (55)第2节施工流程 (56)第3节管道加工 (58)第4节管道安装 (58)1、给水系统安装 (58)2、室内排水管安装 (60)第5节给水系统试压 (64)1、试压设备与装置 (64)2、水压试验压力 (65)3、水压试验的方法及步骤 (65)第6节排水系统闭水试验 (66)第7节竣工验收 (67)1、隐蔽工程验收 (67)2、分项工程的验收 (67)3、竣工验收 (67)第8节消防管道管装 (69)第九章编制依据及说明 (70)第1节该工程施工组织设计编制的依据 (70)第2节编制说明 (70)3第十章建筑电气安装工程 (71)第1节施工程序及安全注意事项 (72)第2节电气工程对土建工程的要求和配合 (73)第3节电气安装工程的竣工验收 (74)第4节室内配线与照明安装 (75)1、室内配线的一般要求 (75)2、室内配线一般要求如下 (76)3、室内配线施工程序 (77)第十一章通风空调及电梯工程 (88)第1节通风空调工程 (89)第2节电梯工程 (93)1、测量井道、确定基准线 (94)2、导轨的安装工艺 (96)3、引机安装方法 (98)4、层门系统安装工艺 (98)5、安装门立柱、门导轨架 (99)6、门套安装 (99)7、门扇安装 (99)8、门锁、安全开关安装 (100)9、层门护脚板安装 (100)10、轿厢安装工艺 (100)11、安装门入口的安全保护装置 (100)12、缓冲器安装 (101)13、限速器安装 (101)第十二章机构设置及施工管理框图 (106)第1节项目经理部组建原则 (106)第2节项目经理部机构框图 (108)第3节主要施工管理人员在本工程的责任分配情况 (109)第4节公司保证体系图 (111)4第十三章本工程采用标准及竣工档案资料文件 (111)第1节本工程执行规范及采用标准明细表 (111)第2节本工程应收集的竣工档案资料表 (115)第十四章工程概况 (118)第十五章施工部署 (122)第1节施工流水段划分 (122)第2节施工组织 (123)第3节技术关键及施工难点 (124)第4节指导思想和管理目标 (126)第5节工程质量目标 (127)第6节施工现场准备 (127)1、材料准备 (127)2、人员准备 (128)3、施工协调准备 (128)4、现场交接准备 (129)5、现场踏勘与设点 (129)6、施工机械准备 (130)第十六章塔机安拆及安全措施 (130)第十七章保证质量的技术措施 (131)第十八章安全、文明施工方案及各项保证技术措施 (132)第1节执行标准 (132)第2节组织保证体系 (132)第3节管理目标:市级达标施工现场 (133)第4节安全措施 (133)第5节文明施工措施 (134)第十九章环保及噪音防止措施 (135)第二十章保证工期的技术措施 (138)第1节组织保证措施 (138)第2节工序穿插保证 (138)5第4节物资、设备保证 (139)第5节资金保证 (139)第6节新技术保证 (139)第7节雨季施工措施 (139)第二十一章施工现场降低成本措施 (141)第二十二章主要工序成品保护措施 (142)第1节砌体工程 (142)第2节楼地面工程 (142)第3节门窗工程 (142)第4节抹灰工程 (142)第5节外砖饰面 (142)第6节油漆和刷涂料工程 (143)第7节玻璃工程 (143)第8节屋面工程 (143)第二十三章工程档案资料与现场标准化管理 (144)第1节工程技术资料的内容及份数 (144)第2节工程技术资料形成的一般要求 (144)第3节工程技术资料形成、收集工作中的具体要求 (144)第4节工程技术资料的整理与验收 (145)第5节现场标准化工作制度 (145)第6节计量、检测仪器使用制度 (146)第7节物资、材料进出场计量检测制度 (146)第二十四章保证工程优质结构的技术措施 (147)第1节组织保证 (147)第2节创优质结构工程工作小组 (147)第3节职工队伍素质保证 (147)第4节制度保证 (148)第5节技术保证 (148)6第二十五章本工程推广应用新材料、新技术、新工艺、新设备 (150)第二十六章安全和质量控制框图 (151)第1节工程质量程序(过程)控制图基础工程 (151)第2节工程质量程序(过程)控制图钢筋工程 (152)第3节工程质量程序(过程)控制图模板工程 (154)第4节工程质量程序(过程)控制图混凝土工程 (155)第5节工程质量程序(特殊过程)控制图焊接工程 (156)第6节工程质量程序(过程)控制图砌体工程 (157)第7节工程质量程序(过程)控制图楼地面工程 (158)第8节工程质量程序(过程)控制图门窗工程 (159)第9节工程质量程序(过程)控制图内抹灰工程 (160)第10节工程质量程序(过程)控制图屋面工程 (161)第11节工程质量程序(过程)控制图电气安装工程 (162)第12节工程质量程序(过程)控制图室内给排水管道安装工程 (163)第13节工程质量程序(过程)控制图给水管道、消防管道及设备工程 (164)第14节安全保证体系图 (165)第15节工程质量检验流程图 (166)7施工准备第一节场地平整及施工道路施工场地已基本平整,简易的施工道路可以到达施工现场第一节施工用水及现场排水6.2.1施工用水:根据建设单位提供的施工用水条件,施工用水可接至现场,并满足施工要求,用水管线见施工总平面布置图。
X医院施工组织设计方案X医院是一家综合性医疗机构,拥有先进的医疗设备和专业的医护团队。
为了提高医院的服务质量和医疗水平,我们决定对医院进行改扩建工程。
为了有效地组织施工,我们制定了以下施工组织设计方案。
一、项目概况1.1项目名称:X医院改扩建工程1.2项目地址:XX市XX区XX路XX号1.3项目范围:对现有医院进行改扩建,新增加急诊科、手术室、住院病房等功能区域。
1.4施工内容:包括地基处理、主体结构施工、装饰装修、设备安装等工程。
二、施工组织设计2.1施工方案:根据项目要求,将施工分为若干个施工阶段,合理安排施工内容和时间节点,保证工程质量和进度。
2.2施工队伍:组建专业的施工队伍,包括项目经理、工程师、技术人员、施工工人等,确保施工过程中的协调和配合。
2.3安全防护:严格执行安全生产规定,设置警示标识、安全通道、安全网等设施,保障工人和施工现场的安全。
2.4环境保护:尽量减少对周边环境的影响,合理利用资源,减少噪音、粉尘等污染物的排放。
三、施工流程3.1地基处理:对现有地基进行勘测和处理,确保地基稳固,并按设计要求进行基础施工。
3.2主体结构:按照建筑设计图纸,进行主体结构的施工,包括建筑框架、墙体、屋面等部分。
3.3装饰装修:进行室内外装饰装修,包括地面铺设、墙面涂料、天花板吊顶等工作。
3.4设备安装:根据医院功能要求,安装医疗设备、消防设备、通风设备等,确保设备运行正常。
四、质量控制4.1施工监督:设立专门的施工监督组,对施工现场进行全程监督,及时发现和解决质量问题。
4.2质量验收:在施工过程中设立多道质量检验点,对关键工序和材料进行严格把关,确保工程质量达标。
4.3整体验收:完成所有施工工序后,进行医院整体验收,检查所有设备和装修工程是否符合要求。
五、安全管理5.1安全教育:开展安全教育培训,加强工人的安全意识和操作规范,减少施工事故的发生。
5.2安全检查:定期进行安全检查,发现隐患及时处理,保障施工现场的安全。
医院综合楼施工组织设计施工组织设计(方案)会签表项目、方案名称:施工组织设计编号:目录第一章、编制依据 (1)第二章、编制原则 (3)第三章、工程概况 (4)3.1综合概况 (4)3.2设计概况 (4)3.2.1结构概况 (4)3.2.2建筑各部位做法 (6)3.2.3各结构部位混凝土强度等级 (8)3.3现场自然条件 (9)3.4施工关键问题 (9)3.4.1土方开挖 (10)3.4.2工程桩施工 (10)3.4.3基坑支护 (10)3.4.4底板大体积混凝土 (10)3.4.5测量放线 (10)3.5 本工程的特殊过程 (10)3.6本工程施工质量控制点 (11)第四章、施工部署 (11)4.1工程质量、职业健康安全、环境、工期管理目标 (11)4.1.2职业健康安全目标 (11)4.1.5文明目标 (11)4.2技术准备 (11)4.3物资、劳动力组织准备 (12)4.4施工现场准备 (12)4.5工程分包计划 (12)4.6降低成本的措施 (12)第五章、施工组织机构、施工人员配备 (13)5.1施工组织机构 (13)5.2施工人员配备 (14)第六章、进入该工程的施工机械设备 (14)6.1施工机具的选择 (14)6.2主要机具使用计划 (15)第七章、工程材料的采购 (15)第八章、现场平面布置 (15)8.1平面布置 (15)8.1.1生产设施 (15)8.1.2临时生活设施 (15)8.1.3平面布置要求 (16)8.2施工临时供水供电线路 (16)第九章、施工进度计划及保证工期措施 (16)9.1施工总进度计划 (16)9.2工期保证措施 (17)9.2.1组织措施 (17)9.2.2管理措施 (17)第十章、总体施工顺序安排和主要工艺流程 (18)10.1工程总体施工顺序安排 (18)10.2静压桩工程 (18)10.3地下室、基础工程 (18)10.4主体结构工程 (19)10.5室内装饰 (19)10.6外墙及室外工程 (19)第十一章、主要分部分项工程施工方法及其质量保证措施 (19)11.1测量定位方案 (19)11.2施工外架 (22)11.2.1脚手架的选用 (22)11.2.2双排钢管落地脚手架施工 (23)11.2.3双排钢管悬挑脚手架施工 (24)11.3静压预制桩施工 (24)11.4土方工程施工 (24)11.5地下室防水施工 (25)11.6边坡支护施工 (25)11.7回填土施工 (25)11.8模板工程施工 (25)11.9钢筋工程施工 (31)11.10钢筋剥肋直螺纹连接施工 (39)11.11钢筋电渣压力焊连接施工 (40)11.12钢筋连续闪光对焊连接施工 (42)11.13混凝土工程 (44)11.14砌体工程施工 (49)11.15装饰装修工程 (52)11.15.1内外墙及天棚抹灰 (52)11.15.2腻子面层 (57)11.15.3水泥砂浆楼地面 (58)11.15.4地面面砖施工 (60)11.15.5外墙涂料施工 (61)11.15.6铝合金门窗安装 (62)11.16屋面及地下室、卫生间防水 (66)第十二章、保证质量措施 (67)12.1工程质量总体控制措施 (67)12.2施工准备阶段的质量管理 (67)12.3施工过程中的质量管理 (67)12.4质量目标分解 (67)12.5质量计划书 (68)12.5.1目的 (68)12.5.2编制依据 (68)12.5.3材料采购的控制 (68)12.5.4过程的监视和测量 (68)12.5.5不合格品及纠正与预防措施的控制 (69)12.5.6产品标积和可追溯性控制 (71)12.5.7物资搬运、贮存控制 (71)12.5.8施工设备控制 (72)12.5.9检验和试验控制 (73)12.5.10顾客满意度控制 (73)12.5.11数据分析控制 (74)第十三章、工程半成品和成品控制措施 (75)13.1土方开挖 (75)13.2钢筋砼工程 (75)13.3砖砌体工程 (75)13.4装修工程 (76)13.5屋面工程成品保护 (76)第十四章、冬雨季施工措施 (77)第十五章、职业健康安全生产控制措施 (78)15.1安全管理 (78)15.1.1建立和健全安全保证体系 (78)15.1.2安全教育 (78)15.1.3施工安全技术交底 (79)15.1.4安全检查 (79)15.1.5班组安全活动 (79)15.1.6特殊工种持证上岗 (80)15.2高空及立体交叉作业的防护、保护措施 (80)15.3“三宝”、“四口”防护 (80)15.4塔吊、井架、施工电梯 (81)15.5其它施工机具保护措施 (81)第十六章、地下管线及其他地上地下设施的加固措施 (81)第十七章、文明施工及环境控制措施 (82)17.1建立和健全文明施工保证体系 (82)17.2建筑施工安全检查、现场环境与卫生标准要求 (82)17.3现场平面布置要求及管理 (82)17.4现场材料堆放要求 (83)17.5施工机械、用具及用电管理要求 (83)17.6施工作业面要求 (83)17.7办公室、生产区环境卫生 (84)17.8现场宣传与人的精神面貌 (84)17.9现场绿化 (84)17.10防止大气污染 (85)17.11防止水污染 (85)17.12防止施工噪音污染 (85)17.13环境保护保证措施 (85)第十八章、工程服务及回访措施 (86)18.1目的 (86)18.2工作程序 (86)18.3回访质量记录 (87)第十九章、计算书 (87)19.1施工用水计算 (87)19.2施工用电计算 (88)第二十章、本工程拟采用的新技术 (91)第二十一章、本工程采用的规程、规范、标准 (92)第二十二章、附表 (94)第二十四章、附图........................................第一章、编制依据1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。
施工组织设计工程概况及施工部署一、工程概况1、基本概况工程概况:宜昌市医院综合楼建设工程;建设规模及结构层次:占地面积:6770平方米,总建筑面积20000平方米,为五层全框架结构,地上四层建筑面积10753.62平方米,地下一层建筑面积2113.59平方米。
建筑类容包含:设计施工图范围内的建筑、装饰、安装工程(包括地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给水排水、建筑电气、消防等)。
二、施工部署一、施工组织1、项目领导层本工程将建立以项目经理为核心的项目经理部领导班子,实行项目经理负责制。
项目经理部在公司职能部门的监督与控制下,履行工程合同的权利与义务。
(1)项目经理:其职能为负责项目经理部的全面工作,组织协调部门之间、项目经理部与施工处(队)之间的关系。
(2)项目副经理(计划、合同管理):协调项目经理主持现场日常工作,保障工程顺利实施,指导工程预决算、合同履行、资金运作、成本核算、劳动组织分配、进度计划、日报审核等事宜。
(3)行政主管:协助项目经理主持财务、行政、后勤保障、生活安排等方面的工作。
(4)质量安全主管:负责施工质量及材料质量检验、技术复核、质量验收、质量评定、质量资料的汇总及施工现场的安全动态管理。
(5)技术主管(总工程师):主要职责是施工监督、技术指导、技术资料汇总。
主要负责施工程序及工艺、技术管理、施工组织设计、施工质量审核等工作。
(6)施工主管(生产副经理):主要负责工程的施工组织调度,劳动力分配,材料需要量计划及施工进度控制。
(7)材料采购主管:负责工程材料采购供应。
2、项目管理层由各专业工长和内务管理人员组成,负责各项工作的具体实施及在工程中计划成立的施工班组。
3、项目作业层施工劳务层按三类划分:第一类为专业化强的技术工种;第二类为普通技术工种;第三类人员为非技术工种。
劳务层组织,由本单位工程管理部根据现场项目经理部的每月劳动力计划,在公司内进行平衡调配。
二、施工准备1、技术准备技术准备是施工准备的核心。
XX医院综合门诊楼工程施工组织设计方案一、项目概况XX医院综合门诊楼工程是为了满足XX医院日益增长的患者量和医疗需求,提供更好的医疗服务而建设的。
该工程总建筑面积约为XX平方米,分为地上X层地下X层。
施工范围主要包括基础、结构、外墙、屋面、室内装修、机电设备安装等。
二、施工组织机构设置1.项目经理:负责整个施工过程的组织协调和管理工作,并对施工进度、质量进行监控和控制。
4.施工队长:负责具体施工任务的分配和指导,协调各施工单位之间的工作安排。
5.监理人员:负责对施工过程的监督和验收工作,确保施工符合设计要求和相关标准。
三、施工工序安排1.地基处理工程:包括地面平整、基坑开挖、回填等工作。
2.混凝土结构工程:包括地下室、地面层、楼层的混凝土浇筑、模板搭设等。
3.钢结构工程:包括钢柱、钢梁的安装和焊接等。
4.外墙装饰工程:包括外墙砖安装、涂料喷涂等。
5.屋面防水工程:包括屋面防水卷材铺设、检验等。
6.室内装修工程:包括墙面石膏板、地面瓷砖、天花板安装等。
7.机电设备安装工程:包括电气线路敷设、空调设备安装等。
四、施工计划1.编制施工进度计划:根据工程的实际情况和施工工序的安排,确定每个工序的开始和结束时间,并制定详细的进度计划。
2.确定施工方法和技术要求:根据工程的特点和技术要求,确定施工方法,并制定施工技术要求,确保施工过程中质量可控。
3.配置施工人员和设备:根据施工进度计划和施工工序的要求,合理配置施工人员和设备,并保证施工过程中的物资供应。
4.施工过程监控:对施工过程中的质量、安全、进度进行监控,并及时采取措施解决问题,确保工程顺利进行。
5.完成竣工验收:在工程完成后,进行竣工验收,并及时办理相关手续。
五、安全措施1.施工现场安全管理:设立安全通道、设置警示标志,强制要求施工人员佩戴安全帽、防护服等。
2.破坏性作业管控:如拆墙、挖地基等作业,严格按照规定的操作程序实施,并配置专人进行管理。
3.安全教育培训:进行安全教育培训,提高施工人员的安全意识和技能,确保施工过程中的安全。
医院综合楼工程施工组织设计引言该医院综合楼是一个多功能性建筑,包含住宅楼,办公楼和医疗诊所。
本文档旨在提供该项目的施工组织设计,以确保施工过程安全,有序,高效。
施工组织及管理项目组织结构为了保证该项目顺利进行,我们建议设立如下的组织结构:- 项目经理:负责全面管理和协调该项目的施工;- 现场经理:负责现场实际管理和操作;- 安全主任:负责项目安全管理,确保施工过程中不发生人身伤亡和物品损失;- 技术总监:负责工程技术监督,做好技术交底和技术问题解决。
项目管理流程项目管理流程包括以下几个环节:1. 项目启动阶段:确定项目经理并分配项目任务;2. 计划阶段:项目经理对项目进行计划和安排;3. 施工阶段:项目经理负责现场组织,安排施工进度,并定期报告项目进度;4. 质量控制阶段:项目经理负责监督工程质量,并保证工程质量符合国家和企业标准;5. 安全环保阶段:安全主任负责安全检查和环保控制;6. 收尾阶段:项目经理负责施工收尾,完成竣工验收。
现场施工组织施工人员管理1. 施工人员要按照管理要求,检查个人防护装备的完好性,并进行现场交底和安排;2. 施工人员应按照安全规定使用施工工具和设备。
现场安全管理1. 严格遵守安全规定和操作规程;2. 检查和维护消防设施,确保消防设施在有效工作状态;3. 现场清洁卫生工作。
设备材料管理1. 对机械设备的使用和维护进行技术指导;2. 对大型设备实行专人操作;3. 做好设备保养工作,保证设备长期稳定运行;4. 对现场材料和设备进行管理和分类。
施工进度管理施工进度计划1. 确定施工序列和施工方法;2. 制定施工进度计划表,并推算出每个工序的周期和所需时间;3. 工期的确定应结合工程质量,材料使用和工作计划综合考虑,以制定合理的进度计划。
施工进度监测1. 现场负责人应制定每日、每周和每月的工作计划与脚手架进度计划并进行实时监控;2. 在施工过程中搜集和保存施工记录和资料,以便于后期的审查和检验。
【最新资料,Word版,可自由编辑!】第一卷综合楼施工组织设计 .........................第一章前言.........................................第二章指导思想与实施目标.............................第一节指导思想...................................第二节公司简介...................................第三节在汉实力...................................第四节实施目标...................................一、质量目标.................................二、工期目标.................................三、安全目标.................................四、文明施工目标.............................五、科技进步目标.............................六、环境保护目标.............................七、服务目标.................................第三章工程概况与编制依据.............................第一节建筑概况...................................第二节结构概况...................................第三节安装工程概况...............................第四节施工区域情况...............................第五节编制依据...................................第四章施工组织机构说明...............................第一节项目管理机构设置...........................第二节施工机构职能...............................第三节项目各部门职责.............................第四节项目与公司的关系........................... 第五章施工准备.......................................第一节施工技术准备...............................一、做好调查工作.............................二、做好与设计的结合工作.....................三、认真编制施工组织设计.....................四、编制施工图预算和施工预算.................第二节物资条件准备...............................一、建筑材料的准备...........................二、构配件及半成品的加工订货准备.............第三节施工机械选型与准备.........................第四节劳动力准备.................................第五节现场准备................................... 第六章施工部署.......................................第一节施工总体部署...............................一、施工阶段划分及衔接关系...................二、工程总体施工程序.........................三、施工段的划分.............................第二节施工协调...................................一、内部协调.................................二、与其它单位的协调工作.....................第七章主要分部分项工程施工方法.......................第一节施工测量...................................一、主要测量人员及器具.......................二、建立施工平面控制网.......................三、主轴线的定位与放线.......................四、高程控制.................................五、沉降观测.................................第二节桩头处理...................................第三节土方工程...................................第四节砼垫层施工.................................第五节钢筋工程...................................一、钢筋供应.................................二、钢筋翻样.................................三、钢筋的加工制作及领料.....................四、钢筋绑扎.................................第六节模板工程...................................一、承台、基础梁模板.........................二、柱模板...................................三、梁板模...................................四、楼梯模板.................................第七节混凝土工程.................................一、砼的试配与选料...........................二、混凝土的运输.............................三、砼的浇筑和振捣...........................四、砼的养护................................. 第八节脚手架工程................................. 第九节砌体工程................................... 第十节楼地面工程.................................一、防滑地砖面层.............................二、花岗岩面层...............................三、木地板面层............................... 第十一节装饰工程.................................一、抹灰工程.................................二、内、外墙面砖.............................三、内、外墙涂料.............................四、内墙花岗石...............................五、瓷砖墙面.................................六、铝合金T型明龙骨矿棉装饰板吊顶........... 第十二节防水与保温工程...........................一、卫生间、开水间防水.......................二、屋面防水和保温........................... 第十三节安装工程.................................一、给排水工程...............................二、强电安装工程.............................三、弱电工程.................................四、设备安装工程.............................五、火灾自动报警及联动控制系统............... 第八章施工进度控制计划及施工工期保证措施.............第一节施工进度控制计划说明.......................一、总进度控制计划说明.......................二、基础施工进度计划说明.....................三、±0.00m以上结构施工进度计划说明..........四、±0.00m以上装修阶段施工进度说明..........第二节施工进度保证措施........................... 第九章总平面布置.....................................第一节现场总平面布置说明.........................第二节现场临时供电、供水.........................一、用电负荷的计算...........................二、配电方式与现场用电布置...................三、施工供水管线布置.........................第三节施工及生活排水.............................第四节总平面管理措施............................. 第十章质量目标、质量保证体系及技术措施...............第一节质量目标...................................第二节质量保证体系...............................一、质量管理组织机构.........................二、质量管理职责.............................三、质量监督体系.............................第三节质量技术措施总则...........................第四节施工准备过程中的质量控制...................第五节施工过程中的质量控制.......................第六节质量保证技术措施...........................一、施工计划的质保措施.......................二、施工技术的质保措施.......................三、施工操作中的质保措施.....................四、施工材料的质保措施.......................第七节分项工程质量措施...........................一、模板工程.................................二、钢筋工程.................................三、砼工程...................................四、砌筑工程.................................五、抹灰工程.................................六、防水工程.................................第八节计量管理...................................一、计量管理制度.............................二、计量管理措施............................. 第十一章安全管理措施.................................第一节安全目标...................................第二节安全生产体系...............................一、安全生产责任制...........................二、安全生产制度.............................三、安全技术措施.............................第十二章季节性施工措施...............................第一节雨季施工措施...............................第二节冬期施工措施...............................第十三章环境保护及文明施工...........................第一节环境保护措施...............................第二节文明施工措施...............................一、现场文明施工管理细则.....................二、现场文明施工检查.........................第十四章工程保修措施.................................综合楼施工组织设计前言我公司对被邀请参加武汉市XX医院YY分院综合楼工程的投标,表示十分感谢。
目录第一章编制说明 (7)第1节编制目的 (7)第2节编制依据 (7)第3节承担本工程的主要优势 (8)第二章工程概况及特点 (8)第1节工程概况 (8)第2节工程特点 (9)第三章指导思想与实施目标 (10)第1节指导思想 (10)第2节实施目标 (11)第四章施工部署 (12)第1节组织机构 (12)第2节施工程序 (12)第3节施工准备 (13)1、现场、环境、交通准备 (14)2、技术准备 (15)3、材料准备 (17)4、机械设备准备 (20)5、劳动力准备 (22)第五章主要分部分项工程施工方法 (24)第1节测量工程 (24)1、主轴线与施工方格网的建立 (24)2、水准网的建立 (24)3、基础放线 (24)4、楼层放线 (25)5、沉降观测 (25)第2节土方工程施工 (25)第3节地下室结构施工 (26)1、垫层及胎模施工 (26)2、钢筋工程施工 (26)3、模板工程施工 (27)4、砼工程施工 (28)第4节主体结构工程 (28)1、钢筋工程 (28)2、模板工程 (29)3、砼工程 (31)第5节脚手架工程 (33)第6节砌筑工程 (34)第7节装修工程 (35)1、内抹灰施工 (35)2、室内地砖镶贴 (36)第8节防水工程 (36)1、屋面防水及保温工程 (36)2、楼层防水 (36)3、地下室防水 (37)第9节安装工程 (37)第10节冬雨季施工措施 (37)第六章施工进度计划管理 (38)第1节施工网络计划 (38)第2节工期保证措施 (39)1、组织措施 (39)2、技术措施 (40)3、机械设备措施 (41)第七章现场总平面管理 (41)第1节场地特征 (42)第2节现场材料、机械及临建布置 (42)第3节现场水电布置 (43)第八章环保、交通保证措施 (46)第1节组织机构保证 (47)第2节减少污染及交通保证的主要措施 (47)第九章质量、安全保证措施 (48)第1节质量保证技术措施 (49)1、土方、垫层施工阶段 (49)2、底板施工阶段 (49)3、地下室施工阶段 (50)4、主体施工阶段 (50)5、围护结构、内装修施工阶段 (50)6、外墙贴面施工阶段 (50)7、屋面及防水工程 (51)8、安装施工阶段 (51)9、对各阶段质量通病的防治 (51)第2节安全保证技术措施 (51)第十章施工中的协调管理 (54)第1节与业主的协调配合 (54)1、计划管理配合 (54)2、技术质量管理配合 (55)3、资金配合 (55)4、其它配合 (55)第2节专业协调管理 (56)第一章编制说明第1节编制目的本施工组织设计大纲系我局对XX医院综合门诊楼工程的投标文件之一:本大纲体现我局对本工程施工的总体构思和部署,若有幸中标,我们将遵照我局技术管理程序,在图纸会审之后,按照大纲确定的原则,编制详细施工组织设计,用以指导施工,确保本工程优质、高速、安全地建成。
【最新资料,WORD文档,可编辑修改】第一章编制依据1.1南平第一医院病房大楼招标文件1.2 核工业部华南工程勘察院提供的工程地质报告1.3浙江省医疗卫生建筑设计院设计的《南平第一医病房大楼》施工图纸1.4工程所涉及的主要国家或行业规范、标准、规程、图集、法规等。
规范、标准、文件一览表第二章工程概况2. 1建筑物外围轮廓及主要尺寸如下:1201965300.建筑物外围轮廓图:工程建设概况工程建设概况一览表表建筑设计概况:表2.4 工程结构设计概况结构概况一览表表自然条件、南平地区夏、秋季气温高,酷暑持续时间长,防暑降温工作极其重要,春季雨量充沛,应做好排水降水工作工程地质及水文条件:根据核工业华南工程勘察院所提供的《岩石工程勘察报告》,从地表至深层依次为:①杂填土:灰-灰黑色,湿,可塑。
粘土为主,含少量有机质,欠砖块、瓦砾、碎石等杂物。
厚度~米。
②含卵石粘土:棕红桔黄色,湿,可塑-硬塑,粘土较细腻,含砂粒较少,卵石成分以硅质砂岩为主,次园-园状,含量20%~30%,大小不一,分布不均,并见有漂石。
该层见于场地东半部。
层厚~。
③泥质砂岩残积粘土:桔黄-棕红色,见红黄相间斑纹。
稍湿,硬塑-坚硬,可见原岩形态,夹少量泥质砂岩风化残余碎石,碎石手捏易碎,除ZK1孔外,该层各孔均有分布。
层厚大致由西北向东南增大。
层厚为~。
中厚层状构造,岩石-浅红色及杂色,薄-④强风化泥砂岩:灰黄.结构基本保持,岩芯手捏易碎,浸水易软化崩解,见有中风化石英砂岩夹层出现,其岩芯呈碎块状,较坚硬,敲击不易碎,浸水不软化。
该岩层各孔均有分布,由西北向东南倾斜,层厚大于,大部分钻孔未揭穿。
⑤中风化细砂岩或泥质砂岩:深灰-紫红色,薄-中厚层状构造,裂隙发育,岩芯呈短柱状-块状,较坚硬,敲击不易碎,浸水不软化。
由于场地位于山丘顶部,泥质砂岩残积粘土和强风化泥质砂岩,透水性差,地下水贫乏。
地下水位埋深大于20米。
地形条件本工程位于南平市第一医院后山顶,四周地势较为平坦。
周边道路及交通条件厂地仅南侧面临主要干道,交通不太方便。
本工程场内及周边地下管线较少。
2.7 工程特点场地狭窄,现场只有南面可作为加工场地。
本工程结构上线条丰富,变形缝多,圆形装饰柱较多。
本工程工期紧,仅600日历天。
本工程位于山顶,交通不便。
根据上述特点,我公司在组织施工过程中,将克服各种不利条件,顺利完成本工程建设任务。
.第三章施工部署工程目标质量目标:合格,争创优良工期目标:600日历天。
安全生产目标:安全生产重大事故为零,轻伤事故控制在5‰以下。
文明施工目标:争创市文明工地。
项目经理部组织机构本项目组织机构如下所示:项目经理许光华执行经理刘元良技术负责人项目副经理徐缓周剑项目管理组织机构图本工程实行项目经理责任制,由项目经理、项目技术负责人、专职质检员、材料员、试验员及安全员等组成管理班组。
现设项目经理1工程技术组质量安全组经营核算组1名,工程技术组名,项目技术负责人1名,项目副经理3人,质量物资设备组室办公施工员王树明质检员:翁恒元预算员:胡居省材料员:余胜永标龚尔主任:人,经营核算组安全组3人,物资设备组23人,办公室2人,具体建太钟民安全员:刘益巧娟何太:管员沈仁机秘书:陈敏贺胜元试验员:余胜永劳资员:卢兴平见以上组织机构图。
项目管理人员职责见项目质量保证计划任务划分及总分包管理施工流水段的划分及施工工艺流程本工程六层以下以后浇带划分为两个施工段,六层以上不划分施工段,六层以下施工段如下图121116750360360108075024080第二施工后浇120180147036072011112主楼结构工裙楼结构工程施工准备施工技术准备施工前应将施工图纸提前交给工程技术人员与项, 组织图纸会审将施工图纸设计问题及施工过程中可能遇, 目施工员进行图纸熟悉根据自到的问题, 以及各专业图纸之间的相互矛盾先进行内部自审。
尽可能把问题在图审结果由设计单位组织各有关单位进行图纸会审,以免出现返工现象。
工程使工程施工顺利进行, ,纸会审时提出解决做到操作时能按设计要技术人员应将图纸发放给施工班组进行交底, 确保工程施工质量。
,求进行并在项目部成员中进行学, (1) 编制施工组织设计和项目质量计划 ,习和交底制定本工程的关键过程和特殊过程。
并编制好能用指导编制好施工图纸预算,根据图纸和施工方案(2) ,施工放样人员根据图纸设计提施工的预算,提供各种资源的需要量。
不致因供货原因而,以便进行加工、订货出各种成品、半成品的计划, 使工程按计划工期完成。
,影响工程正常进行施工测量仪器配备表表与业主、监理单位进行轴线和水准控制点的移交,并依据移交点和建筑平面图进行复测,建立平面控制网及高程控制网,同时办理验收手续。
分项工程施工方案编制计划表混凝土强度及抗渗试验计划表序取样的分层、分强度取样见证取样养护条龄期组数等级段部位号组件.注:以上试块均为每施工段,梁板砼多做一组试块,作为拆模依据,养护条件为同条件养护。
龄期由现场情况来确定,地下室底板抗渗分别三组、二组;其余屋面、水箱抗渗各二组。
(3)钢筋工程试验计划表防水工程试验计划表21现场准备工程建筑物的红线及定位由城建规划部门测定, 我公司测量人员根据城建规划部门所提供的测量标志和建筑平面图进行复测,按建筑物的轴线和开挖范围大小,以及施工现场的具体情况,建立工程的首级平面控制网,对整个工程的轴线进行控制,是工程建筑施工放线的主要依据,据实际情况建立平面控制方格网,其测量方法和要求按在土方开挖前将各, 平面控制技术要求进行测量、复测、复核无误后轴线两端分别引测到稳固的建筑物上, 各轴线两端标志必须设在离开挖边线5-10m以外且不少于3个,并做上红三角▲作标记,有必要时需埋设轴线控制点,作好标志,以供以后施工中轴线的恢复、复核、控制。
临建布置:本工程临建包括门卫、仓库、材料加工场地、办公室、工人宿舍、食堂、厕浴间等。
施工现场排水:施工现场都要设置过滤池,场地污水经过滤后排入城市地下水道。
本工程考虑设一个过滤池及一个洗车台,施工现场排水经该滤池后排入本工程城市下水道。
施工现场道路:根据现场文明施工要求,凡进出现场车辆的通道口15米范围都要按砼临时道路进行铺设,在雨季期间也能保持道路畅通,不致产生泥坑、积水。
施工现场各种材料堆放应做到分规格、分品种整齐堆放,便于管理,便于吊装。
门口道路应保持清洁,做到安全文明施工。
施工用水量计算及管线布置:施工用水包括三个方面,其一为施工生产用水,其二为现场生活用水,其三为消防用水。
①施工生产高峰期用水量:Σq1×N1q1=k1×k2×──────8×3600k1--未预计的施工用水系数,本工程取k2--用水不均衡系数,取抹灰300m。
每台班实物量,砌砖q1--150m23施工用水定额。
23,砌砖取30L/m200L/m,抹灰取N1-- 则:30×300+200× 150.q1=××─────────────=S8×3600②施工现场生活用水:P1×N3×K4q2=──────l×8×3600P1--施工现场高峰昼夜人数,取200人N3--施工现场生活用水定额,夏天取30L/人·日K4--施工现场生活用水不均衡系数,取l--每天工作班数取200×30×q2=──────=S×8×3600③消防用水量:q4=10L/S。
④总用水量Q:。
=10L/S,即36mQ因为q1+q2〈q4,故取=q4 ⑤供水管3 /h线选择:S) ×1000 (V取V D=√4Q/π1000 ×××=√410/ =92m =100mm取D=从本工程北侧水源处接出一100可满足本工程要求。
供水管径Φ主楼上并根据需要设分管和水龙头。
管绕场地四周环形布置,支Φ50管个Φ252 40水管选用Φ钢管,随工程主体施工逐层上接,每层设头,施工用水用胶皮软管接至使用地点。
市政管网压力不足或临时停扬程水泵,场设具备一个80m考虑一台水,应由高压离心泵送水,4m×5m×2m的蓄水池。
施工现场临时用电计划:施工阶段临时用电量P=××+×122+×2+×3)=262KW<315KW施工现场用电量计划为270KW,建设单位已提供315KW电源,可满足用电需要。
通讯呼叫设施在设置:施工现场办公室设一部市内电话。
临时排水:主道路旁设排水明沟,沟深,沟底宽,沟两侧用砖砌筑,底部用C10砼铺衬(或沟内埋设φ400钢筋砼管与生活及生产区明沟连通,并设沉淀池,污水沉淀后排入城市地下水道。
40m1)生产设施:本工程砼采用自拌砼,现场砂浆自拌,木2,工棚(22。
钢筋棚300 m,仓库70m22,食堂、浴200 m100 m,职工宿舍(2)临时设施:施工队办公室2100 m。
室各种资源准备人、架子35本工程计划木工100人、泥水工90人、钢筋工人。
各工种随进度跟30工20人、油漆工40人、水电工30人、普工进。
主要施工机械一览表表3 卷扬机 95 本公司3M2 1 杭州4 CIT4-8 92 钢筋调直机本公司 1 四川钢筋切断机5 94山西1本公司4KWGQ-406 钢筋弯曲机 CW40C-2 1 合肥 95 3KW 本公司本公司龙岩 92 1 7 多极离心泵本公司99 SC200/200 福建 1 8 施工电梯 22 KW本公司UJ20099 福建4砂浆机9 4KW砼搅拌机10 JZC350 1 福建 99 本公司11 KW砼搅拌机11 JZC7501 本公司99 福建 154 BX-300 本公司 98 12 电焊机11KW 福建6 B11 本公司 3KW 99 福建平板振动器13动入插式振14 12 DN-50 本公司福建 99 器5 613A 福建98 本公司潜水泵15运输汽车16 10t5 本公司95湖北.第四章施工进度计划工期目标本工程总工期为600天,土方工程施工75天,地下室工程50天,主体结构95天,装饰250天,工程竣工验收20天。
(桩基验收不计入工期内)进度计划(见后页图)第五章施工总平面布置图施工总平面布置依据:施工工艺流程,业主提供厂区及周边地下管线图及本工程四周作业条件、工程施工图以及规划部门的规划图。
总平面图及布置原则:依据现场施工条件和工程特点,按照施工部署和施工方案,施工总平面布置遵循下列原则:第一,平面布置应在满足施工工艺流程要求的前提下尽量紧凑,运输分干线依据塔吊及施工电梯位置铺设。
配电线路从西侧配电房引进,沿围墙边沿布设。
