建筑工程档案收集内容及排列顺序一、工程准备阶段文件一立项文件1.项目建议书批复文件及项目建议书2.可行性研究报告批复文件及可研性报告3.专家论证意见、项目评估文件4.有关立项的会议纪要、领导批示二建设用地、征地、拆迁文件1.选址申请及选址规划意见通知书2.建设用地批准书3.建设用地规划许可证及其附件4.土地使用证明文件及附件5.土地转出让协议合同6.拆迁安置意见、协议、方案等7.建设用地钉桩通知单三勘察、测绘、设计文件1.工程地质勘察报告2.水文地质勘察报告3.设计方案审查意见4.消防设计审查意见5.防雷装置设计审查意见6.抗震设防要求审查意见7.防空地下室设计审查意见8.施工图设计文件审查意见9.节能设计备案文件四招投标文件1.中议标通知书、发承包审核通知书2.勘察合同3.设计合同4.施工合同含分包5.监理合同五开工审批文件1.建设项目列入年度计划的批复或登记备案证2.建设工程规划许可证及其附件3.建设工程施工许可证六工程建设基本信息1.工程概况信息表2.建设单位工程项目负责人及现场管理人员名册3.监理单位工程项目总监及监理人员名册4.施工单位工程项目经理及质量管理人员名册5.设计单位工程项目负责人及设计人员名册6.勘察单位工程项目负责人及勘察人员名册7.建设、勘察、设计、施工、监理五方项目负责人质量终身责任信息档案表8.建设、勘察、设计、施工、监理五方项目负责人质量终身责任承诺书9.建设、勘察、设计、施工、监理五方项目负责人法定代表人授权书二、监理文件1.监理规划2.监理实施细则3.监理工作总结4.监理工程师通知单5.监理工程师通知回复单6.质量事故报告及处理资料三、施工文件一施工技术管理文件1.开工申请、开工令2.工程暂停令、工程复工报审表3.工程延期申请表、工程延期审批表4.图纸会审5.设计变更通知单6.工程洽商记录技术核定单7.工程定位测量8.施工组织设计、施工方案9.技术交底10.企业资质证书及相关专业人员岗位证书11.建设单位质量事故勘查记录12.建设工程质量事故报告书13.有见证试验检测汇总表14.其他二质量控制资料:按分部子分部工程分别组卷地基处理子分部工程1.水泥汇总表/报审表/出厂质量证明文件/试验报告2.砂/石汇总表/报审表/试验报告3.石灰/粉煤灰汇总表/报审表/试验报告4.砂、石料/灰、土料配合比报告5.混凝土/砂浆配合比报告6.混凝土试块试验报告7.锚杆试验报告8.地基强度或承载力检验测报告9.子分部工程质量验收报告/施工技术资料审查表10.子分部、分项、检验批工程质量验收记录桩墩基子分部1.钢材汇总表/报审表/出厂质量证明文件/试验报告2.钢材焊接试验汇总表/焊接报告3.焊条剂合格证/焊工上岗证4.水泥汇总表/报审表/出厂质量证明文件/试验报告5.砂/石汇总表/报审表/试验报告6.混凝土外加剂出厂质量证明文件/试验报告7.商品混凝土出厂合格证8.钢筋混凝土预制桩管桩合格证9.混凝土/砂浆配合比报告10.混凝土标养/同养强度试验汇总表/强度统计及验收记录/试验报告11.混凝土抗渗试验报告12.桩基承载力检测报告/桩身质量检测报告13.商品混凝土施工记录/自拌混凝土施工记录14.桩位测量放线图15.桩竣工平面图及桩顶标高图16.子分部工程质量验收报告/施工技术资料审查表17.子分部、分项、检验批工程质量验收记录地基与基础分部工程1.钢材汇总表/报审表/出厂质量证明文件/试验报告2.钢材焊接汇总表/工艺工试验报告/正式焊接试验报告3.焊条剂合格证/焊工上岗证4.钢材机械连接工艺试验报告/正式连接试验报告/套筒合格证5.水泥汇总表/报审表/出厂证明文件/试验报告6.砂/石汇总表/报审表/试验报告7.砖砌块汇总表/报审表/出厂证明文件/试验报告8.混凝土外加剂出厂证明文件/试验报告9.砂浆外加剂出厂证明文件/试验报告/型式检验报告10.防水材料进场报审表/出厂证明文件/试验报告11.商品砼出厂合格证12.混凝土/砂浆配合比报告13.混凝土强度标养/同养试验汇总表/强度统计及验收记录/试验报告14.混凝土抗渗试验报告15.砂浆强度统计表/试验报告16.土工击实试验报告17.回填土试验报告应附图18.地基验槽记录19.隐蔽工程检查验收记录20.商品混凝土施工记录/自拌混凝土施工记录21.分部工程质量验收报告/施工技术资料审查表22.分部、子分部、分项、检验批质量验收记录主体结构分部工程1.钢材汇总表/报审表/出厂质量证明材料/试验报告2.钢材焊接工艺试验报告/正式焊接试验报告3.焊条剂合格证/焊工上岗证4.钢材机械连接工艺试验报告/正式连接试验报告/套筒合格证5.水泥汇总表/报审表/出厂质量证明材料/试验报告6.砂/石汇总表/报审表/试验报告7.砖砌块汇总表/报审表/出厂质量证明材料/试验报告8.商品混凝土出厂合格证9.砼外加剂出厂质量证明材料/试验报告10.砂浆外加剂出厂质量证明材料/试验报告11.预应力锚具、夹具出厂证明/复试报告12.预应力钢绞线出厂证明文件/复试报告13.混凝土/砂浆配合比报告14.混凝土强度标养/同养试验汇总表/强度统计及验收记录/试验报告15.混凝土抗渗试验报告16.砂浆强度统计表/试验报告17.预应力筋复试报告18.预应力张拉记录19.有粘结预应力结构灌浆记录20.沉降观测记录/垂直度测量记录21.楼层平面放线记录/楼层标高抄测记录22.隐蔽工程检查验收记录23.混凝土施工记录24.结构实体钢筋保护层厚度验收记录25.主体结构分部工程质量验收报告/施工技术资料审查表26.分部、子分部、分项、检验批质量验收记录建筑装饰装修分部工程1.进场材料汇总表/报审表/出厂证明材料/进场检试验报告/性能检测报告2.门窗出厂合格证/生产许可文件3.外墙饰面砖的粘结强度检测报告4.外墙铝塑窗三性检测报告5.室内环境检测报告6.地面蓄水、淋水检验记录7.隐蔽工程验收记录8.分部工程质量验收报告/施工技术资料审查表9.分部、子分部、分项、检验批工程质量验收记录屋面分部工程1.防水、隔热保温材料汇总表/报审表/出厂证明文件/进场检试验报告/性能检测报告2.屋面淋水或蓄水检验记录3.隐蔽工程验收记录4.分部工程质量验收报告/施工技术资料审查表5.分部、子分部、分项、检验批工程质量验收记录建筑给排水与供暖分部工程1.材料、配件汇总表/报审表/出厂质量证明文件/进场检试验报告2.强度严密性试验记录3.管道水压检测报告4.系统清洗、灌满水、通球、通水试验记录5.隐蔽工程验收记录6.分部工程质量验收报告/施工技术资料审查表7.分部、子分部、分项、检验批工程质量验收记录建筑电气分部工程1.材料、设备汇总表/报审表/出厂质量证明文件/进场检试验报告2.接地电阻检测记录3.绝缘电阻检测记录4.避雷接地电阻测试记录5.线路、插座、开工接地检验记录6.建筑物照明通电试运行记录7.照明全负荷试验记录8.隐蔽工程验收记录9.分部工程质量验收报告/施工技术资料审查表10.分部、子分部、分项、验批工程质量验收记录建筑智能分部工程1.施工方案2.分包施工合同备案表3.材料设备汇总表/报审表/出厂质量证明/进场检试验报告4.综合布线测试记录5.光钎损耗测试记录6.视频系统末端测试记录7.子系统检测记录8.系统试运行记录9.其他智能建筑施工试验记录与检测文件10.分部工程质量验收报告/施工技术资料审查表11.分部、子分部、分项、检验批工程质量验收记录建筑节能分部工程1.建筑节能工程主要进场材料、设备和构件验收记录表2.主要材料、设备和构件的质量证明文件/进场见证复验报告3.保温浆料的配合比/同条件养护试块的试验报告4.粘结保温板块及后置锚固件的现场拉拔试验5.节能性能检验报告6.建筑维护结构节能构造现场实体检验记录7.隐蔽工程验收记录/相关图像资料8.子分部工程质量验收报告/施工技术资料审查表9.分部、子分部、分项、检验批工程质量验收记录钢结构工程1.原材料及成品汇总表/报审表/质量证明文件2.钢结构用钢材复验报告3.钢结构用防涂料复试报告4.钢结构用焊接材料复试报告5.钢结构用高强度大六角螺栓连接副复试报告6.钢结构用扭剪型高强度螺栓连接副复试报告7.后置埋件的现场拉拔检测报告8.超声波探伤报告、探伤记录9.磁粉探伤报告10.高强度螺栓抗滑移系数检测报告11.钢结构焊接工艺评定12.网架节点承载力试验报告13.钢结构防腐、防火涂料厚度检测报14.隐蔽工程验收记录15.高强螺栓施工记录16.大型构件吊装记录17.分部工程质量验收报告/施工技术资料审查表18.分部、子分部、分项、检验批工程质量验收记录幕墙工程1.材料、附件及坚固件、组件进场报审表/质量证明文件/进场检试验报告/性能检测报告2.幕墙双组分硅酮结构胶混匀性及拉断试验报告3.后置埋件的现场拉拔检测报告4.幕墙抗风压变形性能、空气渗透性能、雨水渗透性能及平面内变形性能检测报告5.其他设计要求的性能检测报告6.隐蔽工程验收记录7.抗雨水渗漏性能检查记录应分层检查8.分部工程质量验收报告/施工技术资料审查表9.分部、子分部、分项、检验批工程质量验收记录通风与空调工程1.图纸会审/设计变更/洽商记录2.材料、设备汇总表/报审表/出厂合格证/进场检试验报告3.制冷系统气密性试验记录4.隐蔽工程验收记录5.空调系统试运转调试记录6.空调水系统试运转调试记录7.净化空调系统检测记录8.防排烟系统联合试运行记录9.其他通风与空调施工试验记录与检测文件10.分部工程质量验收报告/施工技术资料审查表11.分部、子分部、分项、检验批工程质量验收记录电梯工程1.工程开工/复工报审表、电梯安装工程开工登记表2.电扶梯施工组织设计3.设备、产品进场报审表/出厂合格证及进场检试验报告4.设备装箱单、商检证明和说明书、开箱报告5.接地、绝缘电阻测试记录6.电梯负荷运行试验记录7.自动扶梯、自动人行道整机性能、运行试验记录8.电梯安全装置检测报告9.电梯工程质量验收记录消防工程1.施工方案2.分包合同备案表3.项目经理任命书、资质证书、公司营业执照、施工资质4.自动消防材料汇总表/报审表/合格证/试验报告5.火灾自动报警系统绝缘电阻测试记录6.防排烟系统试验报告7.消防检测报告8.自动喷水灭火系统管道冲洗记录、调试报告9.消火栓试射记录10.消火栓灭火系统调试报告11.管道水压试验记录、消火栓灭火系统管道试验记录12.隐蔽工程检验记录13.子分部工程质量验收报告/施工技术资料审查表14.子分部、分项、检验批工程质量验收记录三逐套验收①逐套验收实施方案②逐套验收汇总表③逐套验收资料四、竣工图1.建筑竣工图含总平面图2.结构竣工图3.钢结构竣工图4.幕墙竣工图5.建筑给排水及供暖含消防工程竣工图6.电气工程竣工图7.智能建筑竣工图8.通风与空调竣工图9.室外工程竣工图10.规划红线内的室外给水、排水、供热、供电、照明管线等竣工图11.规划红线内的道路、园林绿化、喷灌设施等竣工图五、工程竣工验收文件一竣工验收与备案文件1.单位子单位工程质量竣工验收报验表2.单位子单位工程质量竣工验收记录汇总表/质量控制资料核查记录/安全和功能检验资料核查及主要抽查记录/观感质量检查记录3.勘察单位勘察文件及实施情况报告4.设计单位设计文件及实施情况报告5.施工单位工程竣工报告6.监理单位工程竣工质量评价报告7.建设工程竣工验收报告8.工程竣工验收会议纪要9.建设工程质量竣工验收意见书10.建设工程竣工规划验收意见书11.建筑工程消防验收意见书12.环保验收意见书13.人防验收意见书14.防雷装置验收意见书/检测报告15.房屋建筑工程质量保修书16.住宅质量保证书、住宅使用说明书17.建设工程竣工验收备案表18.其他工程竣工验收与备案文件二竣工决算文件第三方结算审核报告、结算审定单、结算书第三方结算审定单、结算书要有五个章齐全,即至少三个单位公章、两个资质章三声像资料、电子档案1.开工前原貌、施工阶段、竣工新貌照片2.工程建设过程的录音、录像资料重大工程3. 电子档案:纸质档案扫描件刻录的光盘注:1、根据档案法要求,归档文件需是原件;2、合格证、检试验报告为复印件的必须加盖供货单位印章方为有效,并注明原件存放处、使用工程名称、使用部位、规格、数量、进场日期、经办人签名;3.经规范整理及扫描后的档案装订成册;三孔一线,不允许用铁钉及粘胶压制。
建筑工程施工资料管理在建筑工程施工过程中,施工资料的管理是一个重要的环节。
合理、规范地管理施工资料,不仅对项目的顺利进行和质量的控制有着重要意义,也有助于提高施工效率和减少工程风险。
本文将从施工资料的分类与重要性、施工资料的收集与整理以及施工资料的存储与归档等方面展开论述,以期提高建筑工程施工资料管理的水平和质量。
一、施工资料的分类与重要性施工资料是指与建筑工程施工密切相关的各类文件、图纸、合同等资料,主要包括设计文件、施工图纸、施工规范、施工合同、质量检验报告等。
根据不同的管理目标和需求,施工资料可以分为以下几类:1.设计资料:设计资料是建筑工程施工的基础,包括初步设计、施工图设计、技术交底记录等。
设计资料的准确性和完整性对工程的质量和安全具有重要影响。
2.施工图纸:施工图纸是施工单位进行施工的重要依据,包括总平面图、立面图、剖面图等。
施工图纸的正确使用和及时更新能够确保施工的准确性和高效性。
3.合同与文件:施工合同、工程付款证明、工期计划、变更通知等文件对于工程的顺利进行和权益保障至关重要,需要妥善保管和及时更新。
施工资料的良好管理对于确保工程的质量、安全和合法性具有重要意义。
合理分类、完整收集和及时整理施工资料,能够为后期工程验收、投资结算和技术交流提供有力的支持。
二、施工资料的收集与整理施工资料的收集与整理是施工资料管理的重要环节,它关系到施工过程的顺利进行和施工质量的控制。
在施工过程中,施工单位应按照规定和要求进行施工资料的收集与整理,步骤如下:1.明确责任人:在施工组织设计中,应当明确施工资料管理的责任人,该责任人应具备一定的资料管理经验和知识,负责施工资料的收集、整理、存储和归档等工作。
2.规定收集范围:明确施工资料的收集范围,包括各类设计文件、合同、工程变更通知、质量检验报告等。
同时,明确资料的收集时间和标准,确保资料的准确性和完整性。
3.规范收集方式:施工单位应建立起一套规范的资料收集流程和方式。
施工技术资料的填写、收集、整理、归档(一)施工技术资料的填写1、C0工程管理与验收资料1.1工程概况表:应为开工时填,可因为C0其他资料均为竣工时填写,所以也可随同其他资料一起竣工时填写。
1。
2建设工程质量事故调(勘)查笔录1.3建设工程质量事故报告书:一般工程没有此报告,当工程发生重大质量事故时应填写。
1。
4单位(子单位)工程质量竣工验收记录:单位工程完工,施工单位组织自检合格后,报请监理单位进行工程预验收,通过后向建设单位提交工程竣工报告并填报此表.验收结论由监理单位填写,综合验收结论应由参加验收各方共同商定,并由建设单位填写,主要对工程质量是否符合设计和规范要求及总体质量水平做出评价.验收记录上各单位必须签字并加盖公章。
注:凡列入报送城建档案馆的工程档案,应在单位工程验收前由城建档案馆对工程档案资料进行预验收,并出具《建设工程竣工档案预验收意见》。
1。
5单位(子单位)工程质量控制资料核查记录1.6单位(子单位)工程安全和功能检查资料核查及主要功能抽查记录1。
7单位(子单位)工程观感质量检查记录:进行单位(子单位)工程质量竣工验收时,施工单位应同时填报此三表作为竣工验收记录附表。
1.8室内环境检测报告:在工程完工至少7天以后、工程交付使用前由建设单位委托经有关部门认可的检测机构对室内环境进行质量验收,并出具室内环境污染物浓度检测报告。
(费用由建设单位出)1。
9施工总结:由项目经理负责填写,包括以下几个方面:①管理方面:根据工程特点与难点,进行项目质量、现场、合同、成本和综合控制等方面的管理总结。
②技术方面:工程采用的新技术、新材料、新工艺、新设备总结。
③经验方面:施工过程中各种经验与教训总结.1。
10工程竣工报告:单位工程完工后,由施工单位编写,内容包括:①工程概况及实际完成情况;②企业自评的工程实体质量情况;③企业自评施工资料完成情况;④主要建筑设备、系统调试情况;⑤安全和功能检测、主要功能抽查情况.2、C1施工管理资料2。

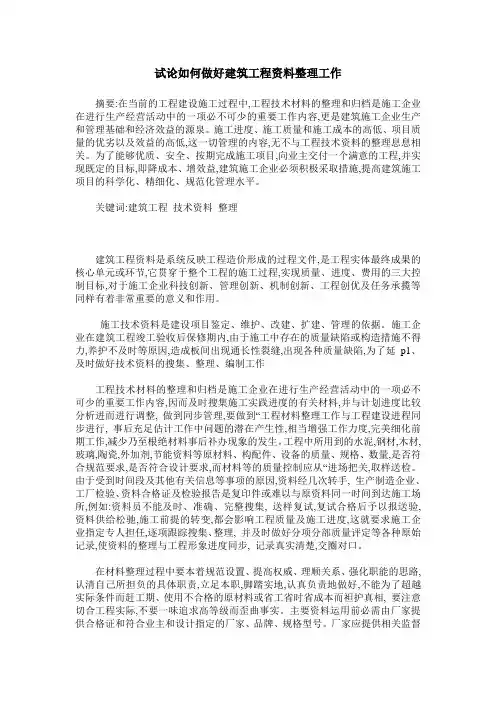

试论如何做好建筑工程资料整理工作摘要:在当前的工程建设施工过程中,工程技术材料的整理和归档是施工企业在进行生产经营活动中的一项必不可少的重要工作内容,更是建筑施工企业生产和管理基础和经济效益的源泉。
施工进度、施工质量和施工成本的高低、项目质量的优劣以及效益的高低,这一切管理的内容,无不与工程技术资料的整理息息相关。
为了能够优质、安全、按期完成施工项目,向业主交付一个满意的工程,并实现既定的目标,即降成本、增效益,建筑施工企业必须积极采取措施,提高建筑施工项目的科学化、精细化、规范化管理水平。
关键词:建筑工程技术资料整理建筑工程资料是系统反映工程造价形成的过程文件,是工程实体最终成果的核心单元或环节,它贯穿于整个工程的施工过程,实现质量、进度、费用的三大控制目标,对于施工企业科技创新、管理创新、机制创新、工程创优及任务承揽等同样有着非常重要的意义和作用。
施工技术资料是建设项目鉴定、维护、改建、扩建、管理的依据。
施工企业在建筑工程竣工验收后保修期内,由于施工中存在的质量缺陷或构造措施不得力,养护不及时等原因,造成板间出现通长性裂缝,出现各种质量缺陷,为了延p1、及时做好技术资料的搜集、整理、编制工作工程技术材料的整理和归档是施工企业在进行生产经营活动中的一项必不可少的重要工作内容,因而及时搜集施工实践进度的有关材料,并与计划进度比较分析进而进行调整, 做到同步管理,要做到“工程材料整理工作与工程建设进程同步进行, 事后充足估计工作中问题的潜在产生性,相当增强工作力度,完美细化前期工作,减少乃至根绝材料事后补办现象的发生。
工程中所用到的水泥,钢材,木材,玻璃,陶瓷,外加剂,节能资料等原材料、构配件、设备的质量、规格、数量,是否符合规范要求,是否符合设计要求,而材料等的质量控制应从“进场把关,取样送检。
由于受到时间段及其他有关信息等事项的原因,资料经几次转手, 生产制造企业、工厂检验、资料合格证及检验报告是复印件或难以与原资料同一时间到达施工场所,例如:资料员不能及时、准确、完整搜集, 送样复试,复试合格后予以报送验,资料供给松驰,施工前提的转变,都会影响工程质量及施工进度,这就要求施工企业指定专人担任,逐项跟踪搜集、整理, 并及时做好分项分部质量评定等各种原始记录,使资料的整理与工程形象进度同步, 记录真实清楚,交圈对口。

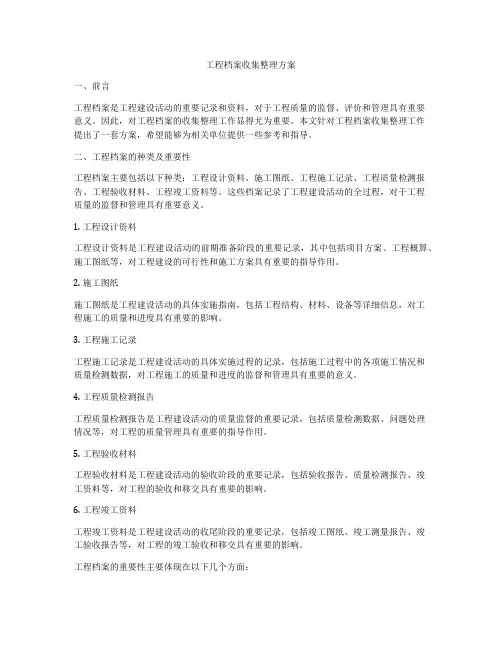

工程档案收集整理方案一、前言工程档案是工程建设活动的重要记录和资料,对于工程质量的监督、评价和管理具有重要意义。
因此,对工程档案的收集整理工作显得尤为重要。
本文针对工程档案收集整理工作提出了一套方案,希望能够为相关单位提供一些参考和指导。
二、工程档案的种类及重要性工程档案主要包括以下种类:工程设计资料、施工图纸、工程施工记录、工程质量检测报告、工程验收材料、工程竣工资料等。
这些档案记录了工程建设活动的全过程,对于工程质量的监督和管理具有重要意义。
1. 工程设计资料工程设计资料是工程建设活动的前期准备阶段的重要记录,其中包括项目方案、工程概算、施工图纸等,对工程建设的可行性和施工方案具有重要的指导作用。
2. 施工图纸施工图纸是工程建设活动的具体实施指南,包括工程结构、材料、设备等详细信息,对工程施工的质量和进度具有重要的影响。
3. 工程施工记录工程施工记录是工程建设活动的具体实施过程的记录,包括施工过程中的各项施工情况和质量检测数据,对工程施工的质量和进度的监督和管理具有重要的意义。
4. 工程质量检测报告工程质量检测报告是工程建设活动的质量监督的重要记录,包括质量检测数据、问题处理情况等,对工程的质量管理具有重要的指导作用。
5. 工程验收材料工程验收材料是工程建设活动的验收阶段的重要记录,包括验收报告、质量检测报告、竣工资料等,对工程的验收和移交具有重要的影响。
6. 工程竣工资料工程竣工资料是工程建设活动的收尾阶段的重要记录,包括竣工图纸、竣工测量报告、竣工验收报告等,对工程的竣工验收和移交具有重要的影响。
工程档案的重要性主要体现在以下几个方面:1. 对工程质量的监督和管理具有重要的作用;2. 对工程施工的进度和质量具有重要的影响;3. 对工程验收和移交具有重要的指导作用。
因此,对工程档案的收集整理工作显得非常重要。
三、工程档案收集整理工作的现状与问题分析目前,我国工程档案收集整理工作存在以下几个问题:1. 收集工程档案的难度较大,档案分散存放,难以集中管理;2. 工程档案的整理工作缺乏统一的标准和规范,导致收集整理工作缺乏有效的指导和管理;3. 工程档案收集整理工作缺乏专业的人才和技术支持,导致工作效率和质量难以保障。
工程档案归档整理规范第一章建设工程文件归档的基本职责一、将工程文件的形成和积累纳入工程建设管理的各个环节和有关人员的职责范围。
二、在与工程文件与档案的整理立卷、验收移交工作中,项目部应履行下列职责:(一)在与工程招标及勘察、设计、施工、监理等单位签订协议、合同时,应对工程文件的套数、费用、质量、移交时间等提出明确要求;(二)收集和整理工程准备阶段、竣工验收阶段形成的文件,并进行立卷归档;(三)负责组织、监督和检查勘察、设计、施工、监理等单位的工程文件的形成、积累和立卷归档工作;也可委托监理单位监督、检查工程文件的形成、积累和立卷归档工作;(四)收集和汇总勘察、设计、施工、监理等单位立卷归档的工程档案;(五)在组织工程竣工验收前,应提请当地城建档案管理机构对工程档案进行预验收;未取得工程档案验收认可文件,不得组织工程竣工验收;(六)对列入城建档案馆接收范围的工程,工程竣工验收后3个月内,向当地城建档案馆移交一套符合规定的工程档案。
三、勘察、设计、施工、监理等单位应将本单位形成的工程文件立卷后向项目部移交。
四、建设工程项目实行总承包的,总包单位负责收集、汇总各分包单位形成的工程档案,并应及时向建设单位移交;各分包单位应将本单位形成的工程文件整理、立卷后及时移交总包单位。
建设工程项目由几个单位承包的,各承包单位负责收集、整理立卷其承包项目的工程文件,并应及时向项目部移交。
五、工程档案管理科应对工程文件的立卷归档工作进行监督、检查、指导。
在工程竣工验收前,应对工程档案进行预验收,验收合格后,须出具工程档案认可文件。
第二章工程文件的归档范围一、对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。
二、工程文件的具体归档范围应符合下列目录要求:1、工程准备阶段文件见附录2、建设工程竣工验收文件见附录3、市政基础设施工程竣工验收文件见附录4、建筑安装工程施工文件共分为桩基、土建、给排水、电气、幕墙、电梯、钢结构分别见附录4.1-4.7,建设工程竣工图见附录5、市政基础设施工程施工文件见附录6、市政基础设施工程竣工图见附录7、监理文件见附录第三章归档文件的质量要求一、归档的工程文件应为原件。
建筑资料论文(5篇)建筑资料论文(5篇)建筑资料论文范文第1篇建筑项目施工中资料管理存在的问题降低了建筑施工全部资料的可信度和使用价值,不能较为全面地反映建筑工程的实际状况,而且还会给工程扩建带来很大麻烦。
由于建筑项目施工中的资料漏检而导致不能系统全面地了解工程的质量及施工的过程,有可能造成建筑施工中存在较大的质量平安隐患。
2)资料实效性较差。
建筑项目施工中资料收集速度和工程施工速度不全都,导致建筑项目施工中资料的实效性较差。
究其缘由,主要是建筑施工单位专职资料员的数量较少,遇到多个工程同时进行的时候,建筑工程的工作人员需要兼顾多个工地资料,这样使得建筑工程的工作人员不能准时整理和收集有关资料,必定存在偷工减料的现象,对分几个阶段进行施工的较大工程,为了省事只进行一个整体评价,不仅不能真实反映工程实体,而且造成资料的实效性差,使得建筑工程技术资料与现行施工进度脱节,给工程项目带来了不必要的损失。
3)施工资料不完整。
不完整的技术资料则会片面的反映建筑工程的质量。
部分建筑施工单位对工程缺少实际的地质勘察报告,一味地追求施工进度,没有准时编制资料,影响了资料的完整性;有些建筑施工单位或将一部分资料抽出,造成资料最终漏项,都使得建筑施工资料缺乏完整性。
加之在工程开头之前基地验槽的记录不完整,建筑施工单位对建筑的图纸会审记录不全,对建筑重要部位的设计变更核定不准确,给建筑施工单位带来了诸多的问题。
不全面的建筑施工单位资料,不能真正起到指导施工的作用,反而会给建筑施工质量留下平安隐患。
加强建筑项目施工资料管理的建议准时合理地收集各种原材料的质量证明文件,做好建筑施工各个环节原始记录的分类归档工作,才能保证后续工作的正常运行,杜绝建筑项目施工中资料管理的拖沓滞后。
此外,监理单位应加强对施工项目的监督检查,确保技术资料与建筑施工的进度同步,进而确保建筑施工的质量平安。
3)施工资料整理应全面完整。
由于施工资料形成的周期较长,资料来源广泛,加之施工资料的形式多样,要求我们在整理建筑施工项目资料时,应注意施工资料的全面完整性,完整的技术资料有助于全面而又系统的反映建筑工程的质量状况。
建筑工程质量验收与资料整理重点(一)“统一标准”编制的指导思想:验评分离、强化验收、完善手段、过程控制。
(二)建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。
(三)建筑工程质量:反应建筑工程满足相关标准规定或合同约定的要求,包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。
(四)验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分部工程、分项工程、单位工程的质量进行抽样复验,根据有关标准以书面形式对工程质量达到合格与否作出确认。
(五)检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。
(六)见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。
(七)主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。
(八)质量验收不符合要求的处理:1、经返工重做或更换器具、设备的检验批应重新进行验收。
2、经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。
3、经有资质的检测单位检测验定达不到设计要求、但经原设计单位核算认可能够满足结构安全和使用功能的检验批,可予以验收。
4、经返修或加固处理的分项工程、分部工程,虽改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收。
5、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。
(九)检验批及分项工程应由监理工程师(建设单位项目技术负责人)组织施工单位项目专业质量(技术)负责人等进行验收。
(十)分部(子分部)工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和技术、质量负责人等进行验收(十一)灰土地基工程分项工程质量验收标准主控项目包括:地基承载力、配合比(十二)混凝土预制桩分项工程质量验收标准主控项目包括:桩体质量检验、桩位偏差、承载力(十三)钢筋混凝土灌注桩分项工程质量验收标准主控项目包括:桩位、孔深、桩体质量检查、混凝土强度、承载力(十四)跨度小于4米的现浇钢筋混凝土梁、板,其模板应按设计要求起拱,当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。

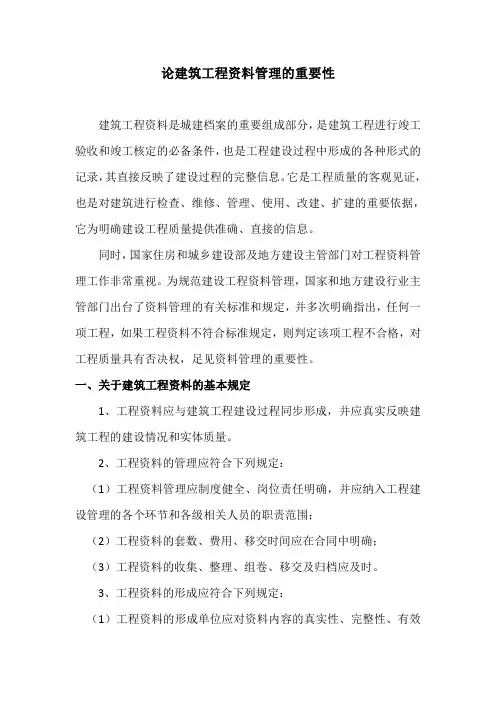

论建筑工程资料管理的重要性建筑工程资料是城建档案的重要组成部分,是建筑工程进行竣工验收和竣工核定的必备条件,也是工程建设过程中形成的各种形式的记录,其直接反映了建设过程的完整信息。
它是工程质量的客观见证,也是对建筑进行检查、维修、管理、使用、改建、扩建的重要依据,它为明确建设工程质量提供准确、直接的信息。
同时,国家住房和城乡建设部及地方建设主管部门对工程资料管理工作非常重视。
为规范建设工程资料管理,国家和地方建设行业主管部门出台了资料管理的有关标准和规定,并多次明确指出,任何一项工程,如果工程资料不符合标准规定,则判定该项工程不合格,对工程质量具有否决权,足见资料管理的重要性。
一、关于建筑工程资料的基本规定1、工程资料应与建筑工程建设过程同步形成,并应真实反映建筑工程的建设情况和实体质量。
2、工程资料的管理应符合下列规定:(1)工程资料管理应制度健全、岗位责任明确,并应纳入工程建设管理的各个环节和各级相关人员的职责范围;(2)工程资料的套数、费用、移交时间应在合同中明确;(3)工程资料的收集、整理、组卷、移交及归档应及时。
3、工程资料的形成应符合下列规定:(1)工程资料的形成单位应对资料内容的真实性、完整性、有效性负责;由多方形成的资料,应各负其责;(2)工程资料的填写、编制、审核、审批、签认应及时进行,其内容应符合相关规定;(3)工程资料不得随意修改;当需修改时,应实行划改,并由划改人签署;(4)工程资料的文字、图表、印章应清晰。
4、工程资料应为原件:当为复印件时,提供单位应在复印件上加盖单位印章,并应有经办人签字及日期,提供单位应对资料的真实性负责。
5、工程资料应内容完整、结论明确、签认手续齐全。
6、工程资料宜按下页“工程资料形成示意图”中主要步骤形成。
7、工程资料宜采用信息化技术进行辅助管理。
二、关于工程资料的分类1、工程资料可分为工程准备阶段文件、监理资料、施工资料、竣工图和工程竣工文件5类。
建筑工程资料管理心得(精选5篇)建筑工程资料管理心得篇1以下是一份建筑工程资料管理心得:作为一名资料管理员,我有幸参与到多个建筑工程项目中。
从初期的资料收集,到中期的资料整理,再到后期的资料归档,每一个阶段都给我留下了深刻的印象。
以下是我的心得体会:1.收集资料:建筑工程的每一个阶段都会产生各种文件,包括施工图纸、设计变更、施工记录等。
收集这些资料是资料管理的第一步。
我认识到,只有全面收集,才能保证资料的完整性和准确性。
2.整理资料:收集的资料多而杂,需要对其进行分类、排序和整合。
我学会了运用合理的分类方式,如按时间、重要程度、文件类型等,将资料划分为合适的子类。
同时,我还了解到如何将资料按要求填写,保证资料的可追溯性。
3.归档资料:资料整理完毕后,需要按照要求进行归档。
在整理过程中,我学会了如何利用计算机软件进行有效的资料管理,提高了工作效率。
同时,我也意识到资料归档的重要性,它可以帮助我们更好地保存和利用资料。
4.经验教训:资料管理不仅是对已有资料的处理,更是对经验的积累和总结。
通过对资料的整理和分析,我了解到了项目中的问题和解决方案,对于我日后的工作有很大的帮助。
总的来说,建筑工程资料管理需要细心、耐心和责任心。
通过多个项目的经历,我不仅提高了自己的专业技能,更收获了宝贵的工作经验。
我相信,在未来的工作中,我会更好地发挥资料管理的作用,为建筑工程的顺利进行贡献力量。
建筑工程资料管理心得篇2以下是关于建筑工程资料管理的心得:在这个充满挑战与机遇的时代,我作为一名建筑工程资料管理员,深深感受到了资料管理的重要性。
建筑工程资料的管理不仅关乎工程的质量、安全和合规性,更直接影响着企业的声誉和效益。
下面,我将分享一些关于建筑工程资料管理的心得。
1.建筑工程资料的重要性建筑工程资料是记录和反映工程实施过程的重要依据,包括施工图纸、施工方案、验收报告等。
这些资料对于工程的质量控制、问题排查、维护维修等方面都具有极其重要的价值。
工程施工现场资料整理方案一、前言随着建筑工程行业的发展,施工现场的资料管理和整理越来越重要。
合理的施工现场资料整理方案可以提高施工效率,规范管理流程,降低成本,确保工程质量和安全。
因此,本文将详细介绍工程施工现场资料整理方案的制定与实施。
二、整理任务1. 施工现场的资料类型在施工现场,需要整理的资料类型相对繁多,主要包括但不限于:技术标准、施工图纸、工程合同、进场材料登记、施工过程质量检测记录、施工过程的安全记录、施工现场的人员、机具管理记录等。
2. 整理任务的重要性施工现场的资料整理是规范管理和质量监控的重要手段。
其中施工现场的技术资料、合同文件等对工程质量和安全管理具有重要指导作用。
因此,整理任务必须严格按照规定流程和标准进行,确保施工工作的顺利进行。
三、方案制定1. 目标确定对整理任务进行定性和定量评估,确定合理的整理目标,包括整理资料的种类和数量,整理时间和频率等。
2. 流程规范制定整理流程和规范,包括整理资料的前期准备、整理流程、后期整理结果的核查等。
3. 责任分工对整理任务进行明确的责任分工,明确每个岗位的工作职责和要求,确保每个环节的任务顺利进行。
4. 管理措施制定相应的管理措施,包括整理工具和车间的管理、整理数据的保密性和可追溯性要求、整理结果的保管和归档等。
四、实施方案1. 逐步实施整理方案的实施应逐步推进,先从整理资料的种类和数量进行评估,确定整理目标。
然后制定整理流程和规范,对整理任务进行责任分工。
最后才可以进行整理工作的具体实施。
2. 注意事项在实施过程中需要注意以下事项:(1)统一标准。
要确保所有整理的资料符合国家标准和相关法规。
(2)及时更新。
施工现场的资料是持续更新的,整理任务也应及时更新。
(3)安全管理。
整理过程中要注重安全管理,避免意外伤害和资料损失。
(4)保密管理。
重要的施工现场资料要进行保密管理,避免泄露造成损失。
(5)工作监督。
在整理过程中需要不断进行工作监督,确保整理工作的质量和效率。
监理资料收集、整理、归档要点随着城市建设的不断推进,大量的建筑工程涌现而出。
为了保证建筑物的质量,监理在建设过程中起到了非常重要的作用。
而在监理过程中,资料的收集、整理、归档也是非常重要的一环。
下面我们就来看看监理资料收集、整理、归档的一些要点。
资料收集监理的工作需要收集的资料非常多,包括但不限于以下几个方面:建设单位与设计方的资料建设单位通常会向监理交付大量的资料,例如工程项目的建设方案、工程设计方案、施工图纸、各种技术规范、施工招标文件等等。
监理应及时将这些资料进行分析、归档、整合、备份,以备日后查询、复查、追责和抗辩。
施工单位的资料施工单位是一个工程建设过程中非常重要的一个参与方,监理需要从施工单位处获取大量的施工进度计划、质量检验记录、工程支付清单、施工报表等等。
这些资料对于监理来说非常重要,可以帮助监理更加全面地了解工程的进度、质量以及各类施工工作的风险点和可靠性。
现场记录与索证资料地形条件、地下管线、材料试验、施工工艺、设备维护等等都是需要现场记录的资料。
监理需要对现场的各种情况进行详细的记录,并且收集现场所涉及到的索证资料,例如工程验收记录、工程施工验收报告、工程修补、整改或者彩色摄影记录、工程交接书等。
资料整理与归档对于监理来说,不仅需要收集大量的资料,而且还需要对这些资料进行整理与归档合理保存。
资料整理资料的整理包括以下一些方面:•排序分类:根据资料的类别、所属阶段和处理性质,将收集到的资料进行分类排序。
比如按类型分为原始资料、识别资料、论证资料、检验资料等等。
按阶段分为前期资料、施工施工资料、质量验收资料、竣工抽验资料等等。
按性质分为正式资料、非正式资料、参考资料等等。
•数据清洗:去除资料中的重复、无用、矛盾的内容,保留关键的信息。
对于有冲突的资料,需要进行对比分析,以求得出显而易见的结果。
•信息提取:从大量的资料中提取出重要的信息,相关信息更加明了,而且可以方便监理估算工程投资、工程风险评估以及工程质量评估等等。
建设工程档案收集方案一、背景建设工程是国民经济发展的重要组成部分,也是各级政府和企业在发展中所需的重要基础设施。
而建设工程的档案收集工作对于保障工程质量、加强管理监督、促进工程经济和实现工程可持续发展具有重要意义。
建设工程档案收集方案的制定,对于规范档案管理工作、规范工程施工行为、提高建设工程的管理水平具有非常关键的意义。
二、目的本方案的目的是为了加强建设工程档案收集工作,规范建设工程档案管理,提高档案管理水平,为工程管理和监督提供有力支撑,推动建设工程持续稳定发展。
三、原则1. 法律合规原则:建设工程档案收集工作必须遵守国家有关法律法规和政策规定;2. 统一管理原则:建设工程档案收集工作要建立统一的管理制度和档案管理平台;3. 完备性原则:建设工程档案收集要求档案记录应真实完整,真实记录工程建设的各个方面;4. 保密原则:建设工程档案收集工作要严格遵守档案保密相关规定,确保档案安全;5. 审查备案原则:建设工程档案应经过严格审核,并进行备案存档;6. 效益原则:建设工程档案库应当具备高效查询的功能。
四、工作内容1. 档案清单的建立:根据工程项目的实际情况,建立项目档案的清单,包括项目资料、设计文件、施工图纸、合同文件、验收报告等各类档案;2. 档案管理制度的建设:建立健全的档案管理制度和规范,明确档案的管理责任人和管理流程,建立管理档案的平台;3. 档案收集和整理:对项目档案进行全面收集和整理,确保档案的完整性和真实性;4. 审查备案:对档案进行审查备案,经过严格审核后进行备案存档,并建立相关的审查备案制度;5. 档案保密工作:建立档案保密制度,对工程档案的保密进行合理安排;6. 档案查询平台的建设:建立档案查询平台,方便有关部门和人员可以方便高效的进行档案查询;7. 档案管理培训:对档案管理人员进行培训,提高档案管理人员的管理水平和专业能力。
五、质量控制1. 核查工作:建立定期核查制度,对项目档案进行定期核查,确保档案的完整性和真实性;2. 审查备案:建立严格的档案审查备案制度,确保档案的真实合法性;3. 审查备案:建立严格的档案审查备案制度,确保档案的真实合法性。
建筑工程资料管理概述
首先,建筑工程资料管理要做好资料整理工作。
资料整理是在建筑工
程项目立项、设计、施工、验收等各个阶段中,将相应的工程资料按照一
定规则和要求进行规整整理的过程。
这包括确定资料的种类和数量,编制
资料目录、索引等,使得资料更加清晰、明确,便于后续的存储和使用。
其次,建筑工程资料管理要进行有效的资料存储。
建筑工程项目涉及
的资料种类繁多,包括设计图纸、施工方案、技术标准、合同文件、验收
报告等等。
这些资料需要进行合理的存储,以确保其安全、完整,避免遗
失或损坏。
建筑工程资料的存储应该符合一定的管理规范,包括设立专门
的存储空间、采用适当的存储介质、进行标识和分类等等。
此外,建筑工程资料管理还要进行合理的利用和共享。
建筑工程资料
具有重要的参考和借鉴价值,通过对资料的利用和共享,不仅可以提高建
筑工程项目的管理水平和效率,还可以为后续的工程项目提供宝贵的经验
和教训。
因此,建筑工程资料管理要促进资料的有效利用和共享,包括建
立起合适的共享平台和机制,为项目各方提供方便、准确的资料获取渠道。
总而言之,建筑工程资料管理是建筑工程项目管理中的重要环节,它
涉及到资料的整理、存储、检索和利用等方面。
通过科学、规范的资料管理,可以提高建筑工程项目的管理水平和效率,为工程项目的安全、顺利
进行提供强有力的支持。
建筑工程资料管理的重要性不容忽视,它不仅可
以为当前的工程项目提供保障,同时也为未来的工程项目积累宝贵的经验
和教训。
建筑工程档案资料管理中的问题及措施分析建筑工程档案资料管理是建筑项目管理的重要组成部分,对于工程质量、工程安全和工程验收具有重要的影响。
然而,由于工程管理中存在的问题,建筑工程档案资料管理常常存在疏漏和不规范现象。
本文将通过分析建筑工程档案资料管理中存在的问题,并提出措施,以期提高建筑工程档案资料管理的规范化程度。
一、问题分析1、档案资料收集不全建筑工程档案资料涉及的工作主要有:开工前的租约、规划设计文件、施工图文件、竣工图文件、工程质量验收报告、施工记录等。
然而,在实际工作中,有些项目单位只收集了部分资料,并未全面收集所有的档案资料,这就导致对于建筑工程的全面认识存在缺失和不准确性,无法为后续的工作提供完整的资料支撑。
2、档案资料整理不规范档案资料整理需要进行分类和整理,遵循规定的流程和标准,然而,在实际工作中,有些项目单位在档案资料整理过程中存在不规范的现象,例如资料未能按照时间和工程进展阶段进行分类、档案资料归档不规范等,这会影响档案资料查询和使用的效率和准确性。
3、档案资料保管不严格建筑工程档案资料需要存储10年以上,因此建筑工程档案资料保管很重要。
但在实际工作中,有些项目单位存储方式不规范,例如档案资料箱未能存储在专门的档案库房,档案资料贮存环境不妥,无法防止腐朽和虫蛀等现象,这导致档案资料的损坏和查询困难。
4、档案资料查询不便建筑工程档案资料需要查询的情况很多,例如法律审查、工程验收、工程质量防伪和购置维修材料等。
但在实际工作中,有些项目单位存在查询不便的问题,查询单据需要去到不同的部门、资料页面需要大量翻阅、搜索条件尚未标准化等,这会消耗大量查询时间和破坏查询的效率。
二、措施分析建筑工程档案资料管理需要制定合理的措施,加强资料收集、整理、保管和查询的规范化。
具体可采取以下措施:1、建立全面的档案管理制度制定建筑工程档案管理制度,规范档案资料的收集、归档、保管和使用流程。
此外,对于档案资料的故障和灾害要有相应的应急预案和措施。
建筑工程资料收集
建筑工程资料收集的方法主要有以下几种:
1. 网络资料:利用互联网搜索引擎,通过关键词搜索相关的建筑工程资料。
可以浏览建筑公司、工程咨询机构、建筑学院等网站,获取相关的技术手册、案例分析、设计规范等资料。
2. 图书馆资料:去当地图书馆借阅建筑工程相关的书籍、期刊等资料。
可以阅读经典建筑设计、施工指南、材料选用手册等,获取专业知识和实践经验。
3. 建筑展览和博物馆:参观建筑展览和博物馆,了解建筑设计的发展历程、经典案例和新兴技术。
可以现场观摩建筑模型、展览图片,收集资料并进行研究。
4. 参观工地和项目现场:参观正在进行的建筑工地和项目现场,与施工人员交流,获取实地施工经验和技术要点。
可以拍照记录施工过程、施工技术和现场管理等。
5. 专业协会和学术机构:加入建筑相关的专业协会和学术机构,参加会议、研讨会和讲座等活动。
可以与同行交流,接触新的建筑理论、技术和研究成果,获取前沿的资料和信息。
6. 咨询专家和工程师:与建筑领域的专家和工程师进行交流,咨询相关问题,获取实用的建筑工程资料和实践经验。
可以通过电话、电子邮件、面谈等方式与专家进行联系。
在收集建筑工程资料的过程中,我们需要注意合法获取资料,遵守相关版权法律和道德规范。
同时还要注意核实资料的准确性和可靠性,避免误导和错误。
工程资料日常整理收纳方案一、前言对于工程项目管理人员来说,日常整理和收纳工程资料是一项非常重要的工作。
随着工程项目日益复杂,工程资料的数量也在不断增加,如何高效地整理和收纳这些资料,不仅能提高工作效率,还能提高工作秩序,降低工作风险,是每一个工程项目管理人员应该重视的任务。
本文将从工程资料的分类、整理和收纳三个方面,为大家介绍一些日常整理收纳工程资料的方案和方法。
二、工程资料分类1.根据资料类型根据工程资料的不同类型,可以将其分为施工图纸、合同文件、技术规范、验收报告、工程预算、工程进度等多个类别。
在整理和收纳资料时,可以根据其类型进行分类存放,以便日后查找和使用。
2.根据资料来源工程项目的资料来源多种多样,包括设计单位、监理单位、施工单位、供应商等。
可以将工程资料按其来源进行分类存放,以帮助跟踪资料的来源,并为日后的工程索引和查找提供方便。
3.根据资料周期工程资料的使用周期也不尽相同,一些资料可能仅在工程施工阶段使用,一些资料则需要在工程验收以后长期保存。
因此可以将工程资料按其使用周期进行分类存放,以便在需要时能够快速找到。
三、工程资料整理1.建立工程资料档案在开始工程资料的整理和收纳工作之前,首先要建立一套完善的工程资料档案管理系统。
这个系统需要包括档案目录、编号规范、存档位置、借阅登记等内容,以便将工程资料进行有序整理和存放。
2.制定整理标准制定一套工程资料整理标准,对资料进行分类、编号、装订、封面设计等方面的规定,以确保所有工程资料在整理过程中都能够保持一致的风格和规范。
3.整理过程在整理工程资料时,首先要对资料进行初步整理,将其按照分类规则进行分门别类。
然后对每个分类下的资料进行详细整理,并根据需要编制清单和索引,以便日后的查找和使用。
4.装订封存对于一些重要的工程资料,可以考虑进行装订和封存,以避免资料的破损和遗失。
在进行装订和封存时,可以根据资料的重要性和使用频率进行不同程度的保护措施。

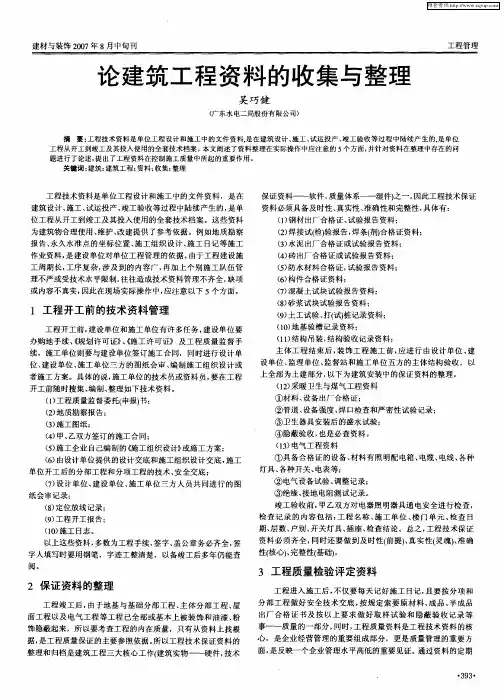

吴巧健论建筑工程资料的收集与整理
(广东水电二局股份有限公司)
摘要:工程技术资料是单位工程设计和施工中的文件资料.是在建筑设计、施工、试运投产、竣工验收等过程中陆续产生的.是单位
工程从开工到竣工及其投入使用的全套技术档案。
本文阐述了资料整理在实际操作中应注意的5个方面,并针对资料在整理中存在的问
题进行了论述,提出了工程资料在控制施工质量中所起的重要作用。
关键词:建筑;建筑工程;资料:收集;整理
工程技术资料是单位工程设计和施工中的文件资料,是在
建筑设计、施工、试运投产、竣工验收等过程中陆续产生的,是单
位工程从开工到竣工及其投入使用的全套技术档案。
这些资料
为建筑物合理使用、维护、改建提供了参考依据。
例如地质勘察
报告、永久水准点的坐标位置、施工组织设计、施工日记等施工
作业资料,是建设单位对单位工程管理的依据。
由于工程建设施
工周期长,工序复杂,涉及到的内容广,再加上个别施工队伍管
理不严或受技术水平限制,往往造成技术资料管理不齐全,缺项
或内容不真实,因此在现场实际操作中,应注意以下5个方面。
1工程开工前的技术资料管理
工程开工前,建设单位和施工单位有许多任务,建设单位要
办购地手续、《规划许可证》、《施工许可证》及工程质量监督手
续,施工单位则要与建设单位签订施工合同,同时进行设计单
位、建设单位、施工单位三方的图纸会审、编制施工组织设计或
者施工方案。
具体的说,施工单位的技术员或资料员,要在工程
开工前随时搜集、编制、整理如下技术资料。
(1)工程质量监督委托f申报)书;
(2)地质勘察报告;
(3)施工图纸;
(4)甲、乙双方签订的施工合同:
(5)施工企业自己编制的《施工组织设计》或施工方案;
(6)由设计单位提供的设计交底和施工组织设计交底,施工
单位开工后的分部工程和分项工程的技术、安全交底;
(7)设计单位、建设单位、施工单位三方人员共同进行的图
纸会审记录:
(8)定位放线记录;
(9)工程开工报告;
(10)施工日志。
以上这些资料,多数为工程手续,签字、盖公章务必齐全,签
字人填写时要用钢笔,字迹工整清楚,以备竣工后多年仍能查
阅。
2 保证资料的整理
工程竣工后,由于地基与基础分部工程、主体分部工程、屋
面工程以及电气工程等工程已全部或基本上被装饰和油漆、粉
饰隐蔽起来,所以要考查工程的内在质量,只有从资料上找根
据,是工程质量保证的主要参照依据。
所以工程技术保证资料的
整理和归档是建筑工程三大核心工作f建筑实物——硬件,技术
保证资料——软件,质量体系——湿件)之一,因此工程技术保证
资料必须具备及时性、真实性、准确性和完整性,具体有:
(1)钢材出厂合格证、试验报告资料;
(2)焊接试(检)验报告,焊条(剂)合格证资料;
(3)水泥出厂合格证或试验报告资料;
(4)砖出厂合格证或试验报告资料:
(5)防水材料合格证,试验报告资料;
(6)构件合格证资料;
(7)混凝土试块试验报告资料;
(8)砂浆试块试验报告资料;
(9)土工试验、打(试)桩记录资料;
(10)地基验槽记录资料:
(11)结构吊装,结构验收记录资料;
主体工程结束后,装饰工程施工前,应进行由设计单位、建
设单位、监理单位、监督站和施工单位五方的主体结构验收。
以
上全部为土建部分,以下为建筑安装中的保证资料的整理。
(12)采暖卫生与煤气工程资料
①材料、设备出厂合格证;
②管道、设备强度、焊口检查和严密性试验记录;
③卫生器具安装后的盛水试验;
④隐蔽验收,也是必查资料。
(13)电气工程资料
①具备合格证的设备、材料有照明配电箱、电缆、电线、各种
灯具、各种开关、电表等;
②电气设备试验、调整记录;
③绝缘、接地电阻测试记录。
竣工验收前,甲乙双方对电器照明器具通电安全进行检查,
检查记录的内容包括:工程名称、施工单位、楼门单元、检查日期、层数、户别、开关灯具、插座、检查结论。
总之,工程技术保证资料必须齐全,同时还要做到及时性(前提)、真实性(灵魂)、准确性f核心)、完整性f基础)。
3工程质量检验评定资料
工程进入施工后,不仅要每天记好施工日记,且要按分项和
分部工程做好安全技术交底,按规定索要原材料、成品、半成品
出厂合格证书及按以上要求做好取样试验和隐蔽验收记录等事——质量的一部分,同时,工程质量资料是工程技术资料的核心,是企业经营管理的重要组成部分,更是质量管理的重要方
面,是反映一个企业管理水平高低的重要见证。
通过资料的定期·393·
工程管理建材与装饰2007年8月中旬刊
分析研究,能帮助企业改进管理。
在以前贯彻执行IS09000质量
管理体系系列标准中,资料是其一项重要内容,是证明管理有效
性的重要依据,资料也是质量管理体系的重要组成部分,是评价
管理水平的重要材料。
质量控制资料完整的具体表现:
(1)各检验批的验收记录资料应完整。
分部、子分部工程验
收时,各检验批的施工操作依据、质量检查记录,应配套完整,包括有关施工工艺f企业标准1、原材料、构配件出厂合格证及按规
定进行的试验资料的完整程度。
(2)各项资料的内容、数据及验收人员的签字应完整。
4 工程竣工验收资料的整理
(1)质量保证资料核查表,其中建筑工程有十一个项目,采
暖卫生与煤气工程有四个项目,电气工程有三个项目:
(2)单位工程观感质量评定表:
(3)单元工程分部质量汇总表:
(4)单位工程综合评定表:
(5)竣工申报表:
(6)竣工验收证书。
5 其它资料的整理归档
(1)隐患与停工处理资料;
(2)中途交工验收记录;
(3)未完工程项目表:
(4)质量回访和质量返修通知单:
(5)工程质量保修书或建设工程质量责任书;
(6)设计变更、技术核定单;
(7)施工许可证:
(8)竣工图纸。
整个工程档案资料整理完毕后,要用棉线从资料的左侧打
孔装订,结打在资料背面,在总封面后,便是总目录表,其表中要有分目录f案卷题目1,案卷封面,应具工程名称、编制单位、单位负责人、技术负责人、编制日期等。
总之,工程技术资料的收集整理是一项认真、严肃的技术工
作,各级施工企业应尽快把工程技术资料整理工作纳入科学化、规范化的管理轨道,确保建筑企业在竞争激烈的市场经济大潮
中稳步前进。
6 资料整理中应注意的的问题
资料员在整理资料时,应注意检查质量控制资料是否完整,
单位工程所含分部工程有关安全和功能的检测资料是否完整。
6.1质量控制资料应完整
建筑工程质量控制资料是反映建筑工程施工过程中各个环
节工程质量状况的基本数据和原始记录,反映完工项目的测试
结果和记录。
这些资料是反映工程质量的客观见证,是评价工程质量的主要依据。
工程质量资料是工程的“合格证”和技术证明书。
由于工程质量整体测试只能在建造施工过程中分别测试、检验或间接的检测。
由于工程的安全性能要求高,所以工程质量资料比产品的合格证更重要。
从广义质量来说,工程质量资料就是工程。
·394·
6.2单位工程所含分部工程有关安全和功能的检测资
料应完整
这项指标是验收规范修订中新增加的一项内容,目的是确
保工程的安全和使用功能。
在分部、子分部过程中提出了一些检测项目,在分部、子分部工程检查和验收时,应进行检测来保证和验证工程的综合质量和最终质量。
这种检测应由施工单位来
检测,检测过程中可请监理工程师或建设单位有关负责人参加
监督检测工作,达到要求后,并形成检测记录签字认可。
在单位工程、子单位工程验收时,资料员要让监理工程师对各分部、子分部工程应检测的项目进行核对,对检测资料的数量、数据及使用的检测方法标准、检测程序进行核查,以及核查有关人员的签字认可情况。
核查后,将核查的情况填入单位f子单位1工程安全和功能检测资料核查和主要功能抽查记录表。
但在实际工程中,无论从资料的类别、签字,还是数量,都有欠缺,不够完整。
7 结束语
每一幢建筑物在交付使用前的最后一道工序,就是对该工
程的质量验收。
工程质量验收的内容主要包括三方面:观感、实测和工程资料,并对三项内容量化考评,实行百分制。
其中观感占50%,实测占10%,工程资料占40%,从三项验收内容所占比例来看,工程资料所占的比例仅次于观感,由此看出资料对工程质量控制起着重要的作用。
近年来,随着《建筑法》的颁布和《建筑规范》的完善,对工程资料的整理要求越来越规范、严格,且工程验收完毕后,必须按要求存档。
总之,建筑施工企业应该把工程技术资料的收集当作重要技术工作来做.以确保企业在激烈
的竞争中不断前进。
