膜袋砂围堰在十字沥水闸中的应用
- 格式:doc
- 大小:35.50 KB
- 文档页数:8

模袋混凝土技术在围堰迎水坡面工程中的应用作者:姚博来源:《中国科技博览》2014年第01期[摘要]结合天津市永定新河一期治理工程围堰护坡,介绍了模袋混凝土的施工工艺和质量控制措施,并简要阐明施工中应注意的主要事项。
[关键词]模袋混凝土水下护坡施工工艺质量控制中图分类号:TU871.1 文献标识码:A 文章编号:1009-914X(2014)01-0000-011.工程概况永定新河位于天津市区北侧,是天津市北部的防洪屏障,西起天津市北辰区的屈家店,东至塘沽区的北塘镇入渤海。
为防止涨潮时的淤沙,永定新河治理一期工程拟在新河河口63+041修建防潮闸。
防潮闸施工采用明渠导流方案,上、下游围堰拦断河床,挡全年洪水。
围堰结构型式主要为水力充填砂袋棱体,上部为填筑土料;围堰砂的迎水坡设复合土工膜防渗;复合土工膜上部采用模袋混凝土防护。
围堰基础采取部分插塑料排水板加固地基的措施,同时在围堰基础铺设砂垫层。
2.模袋混凝土护坡设计该工程下游围堰迎水坡的坡比为1﹕3.5,模袋混凝土的护坡厚度为25cm,用于模袋混凝土的土工袋为由添加抗老化剂的丙纶丝机织而成,土工模袋的型号和规格较多,本工程拟采用280g/m2机织模袋布,其主要性能指标如下表1:表1 土工模袋技术指标用于充填的混凝土强度等级为C20,抗冻标号为F200。
3.主要施工方法3.1 整坡人工进行整坡,要求按设计坡比进行边坡整平,达到表面平整顺直,其坡面不平整度应小于10cm。
3.2 模袋加工及铺设为便于袋子加工,袋布选择较宽布幅,拼接缝制采用锦纶线,拼接处折叠三层,宽度不小于10cm,缝三道线(先缝一道,折叠后再缝两道)。
每个袋子相邻拼接缝的间距应不大于2.0m。
模袋混凝土定位应根据设计要求的结构边线,采用补角法进行定位。
将缝制好的模袋布,平铺在坡面上,然后用φ50钢管穿入模袋布上预先缝好的穿管套内,再用手动葫芦拉住钢管,挂在堤岸上预先打好的钢管桩上,一般按布幅宽度设置手动葫芦,把模袋布下端拉入坡脚,在上部预留3%的拉紧缩率。
模袋砂围堰水闸施工技术分析发布时间:2022-08-03T02:35:53.206Z 来源:《科学与技术》2022年3月第6期作者:肖华青[导读] 在水利建设工程中,由于河道淤泥含水量高,承载力远不足,存在普通砂围堰沉降大、肖华青浙江省正邦水电建设有限公司 311200 摘要:在水利建设工程中,由于河道淤泥含水量高,承载力远不足,存在普通砂围堰沉降大、易引起失稳、淤泥扰动、坍塌、难以形成等问题,因此围堰施工技术是关键环节。
模袋砂围堰是常用的围堰施工技术之一,具有施工机械化程度高、抗冲刷能力强、模袋砂护岸整体性能好、减少施工沉降等优点,是首选。
本文结合工程实际情况,优化提出了水闸围堰新技术,成功地解决了淤泥质坟墓围堰施工稳定性差、沉降大的问题,为类似工程的施工提供了有效的参考。
关键词:围堰施工技术;淤泥条件;模袋砂围堰0引言围堰是水利工程建设中为修建永久性水利设施而修建的临时支挡结构。
它的作用是防止水土进入建筑物的施工位置,从而在围堰中排水,开挖基坑并建造建筑物。
围堰在施工工艺上有几个要求:①结构要求稳定、防渗、抗冲击和强度;②结构简单,便于施工、维护和拆除;③布置应使水流顺畅,无局部冲刷;④围堰接缝及与岸坡的连接应可靠,避免集中渗漏等破坏作用造成围堰破坏;⑤经济合理。
1模袋砂围堰施工技术概述在具体工程中,模袋砂围堰闸的施工技术主要是将深木质桩驱入围堰基础,将重力和水压传递到深基础,从而提高围堰的承载能力。
针对水利工程围坝的泄洪闸,围栏网的承载力尤为重要。
水位线上升,避免包围着门工程项目的包围网偏移,足够确保项目的安全可靠和平稳。
在模袋砂围堰施工技术性的运用中,关键是安装深桩和围栏网。
通常,深桩安装在围堰坡脚上,有利于用模袋砂添充围堰,合理地添充围堰的承载力。
假如附近桥桩也组装在坡脚上,地面防滑性能可以获得较大的提高,但施工艰难,存水会提升施工成本费。
依据具体运用状况,在砂质地质环境前提下,为了更好地提升包围着门泄水闸的承重总面积,提高工程项目的总体承载力,包围网通常用防潮性强、延展性强的牛皮革砂铺满。
基于沿海河口围堰坡面防护工程中模袋砂的应用摘要:在围堰的坡面防护中采用土工模袋砂结构,代替传统的柳枕、抛石等做法,是土工织物在水利工程中的一项应用新技术,具有技术先进性和经济合理性。
本文结合工程应用实践,介绍了土工模袋砂护坡设计的要点和施工的方法,以及应用中需要注意的问题。
关键词:模袋砂;护坡;应用Abstract: in the cofferdam slope protection in the mold bag sand soil structure, in place of the traditional liu pillow, the ripped-rock procedures and so on, is geotextiles in water conservancy engineering application of a new technology, has technology advanced and economic rationality. Based on the engineering application practice, this paper introduces the design of slope sand soil mold bag of points and the construction method of application, and the problems to be pay attention to.Keywords: mold bag sand; Slope protection; application在土石料来源丰富的地区修建水工建筑物,土围堰是经常采用的一种围堰形式。
在土围堰的上、下游坡面,一般均受到外河风浪和水流的淘刷。
而位于沿海河口工程中的围堰,则受到海潮涨落的影响和海浪的淘刷,往往冲刷更为严重。
由于土粒抗冲蚀能力差,工程中对于土围堰的坡面需要采取防冲措施,以确保围堰的安全。

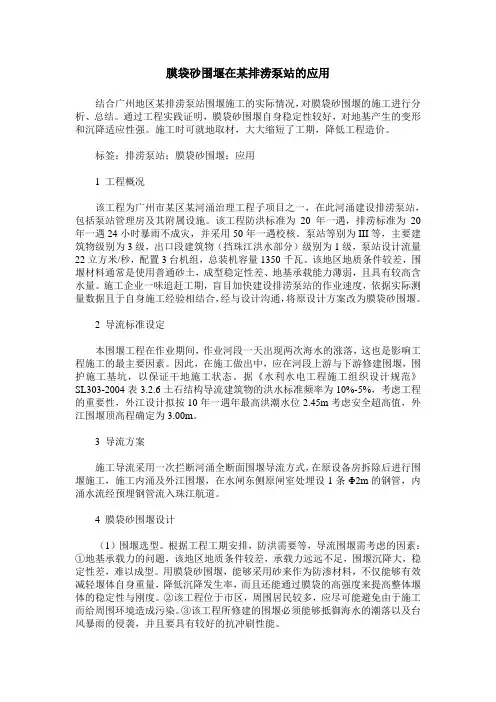

膜袋砂围堰在某排涝泵站的应用结合广州地区某排涝泵站围堰施工的实际情况,对膜袋砂围堰的施工进行分析、总结。
通过工程实践证明,膜袋砂围堰自身稳定性较好,对地基产生的变形和沉降适应性强。
施工时可就地取材,大大缩短了工期,降低工程造价。
标签:排涝泵站;膜袋砂围堰;应用1 工程概况该工程为广州市某区某河涌治理工程子项目之一,在此河涌建设排涝泵站,包括泵站管理房及其附属设施。
该工程防洪标准为20年一遇,排涝标准为20年一遇24小时暴雨不成灾,并采用50年一遇校核。
泵站等别为III等,主要建筑物级别为3级,出口段建筑物(挡珠江洪水部分)级别为1级,泵站设计流量22立方米/秒,配置3台机组,总装机容量1350千瓦。
该地区地质条件较差,围堰材料通常是使用普通砂土,成型稳定性差、地基承载能力薄弱,且具有较高含水量。
施工企业一味追赶工期,盲目加快建设排涝泵站的作业速度,依据实际测量数据且于自身施工经验相结合,经与设计沟通,将原设计方案改为膜袋砂围堰。
2 导流标准设定本围堰工程在作业期间,作业河段一天出现两次海水的涨落,这也是影响工程施工的最主要因素。
因此,在施工做出中,应在河段上游与下游修建围堰,围护施工基坑,以保证干地施工状态。
据《水利水电工程施工组织设计规范》SL303-2004表3.2.6土石结构导流建筑物的洪水标准频率为10%-5%,考虑工程的重要性,外江设计拟按10年一遇年最高洪潮水位2.45m考虑安全超高值,外江围堰顶高程确定为3.00m。
3 导流方案施工导流采用一次拦断河涌全断面围堰导流方式,在原设备房拆除后进行围堰施工,施工内涌及外江围堰,在水闸东侧原闸室处埋设1条Φ2m的钢管,内涌水流经预埋钢管流入珠江航道。
4 膜袋砂围堰设计(1)围堰选型。
根据工程工期安排,防洪需要等,导流围堰需考虑的因素:①地基承载力的问题,该地区地质条件较差,承载力远远不足,围堰沉降大,稳定性差,难以成型。
用膜袋砂围堰,能够采用砂来作为防渗材料,不仅能够有效减轻堰体自身重量,降低沉降发生率,而且还能通过膜袋的高强度来提高整体堰体的稳定性与刚度。
砂袋围堰在水利建设中的运用
刘雪松;苏扬;顾群
【期刊名称】《江苏水利》
【年(卷),期】2004(000)010
【摘要】充填模袋为高强度聚丙烯扁丝编织布(防老化型),单重150g/m2,符合轻工业部标准SG213-80,延伸率<25%,其纵、横拉伸强度>1100N/5cm。
【总页数】1页(P15)
【作者】刘雪松;苏扬;顾群
【作者单位】泰州市水利局,225300;泰州市水利局,225300;泰州市水利局,225300【正文语种】中文
【中图分类】TV551
【相关文献】
1.沿海水利工程中膜袋砂围堰的应用 [J], 李军涛
2.膜袋砂围堰在小水利工程中的应用 [J], 陈永波;徐涛
3.膜袋砂围堰在某水利工程中的应用 [J], 李小鹏
4.膜袋砂围堰在小水利工程中的应用 [J], 胡杨春;高翔
5.吹砂管袋围堰在海堤水闸围堰的运用 [J], 颜文华
因版权原因,仅展示原文概要,查看原文内容请购买。

吹砂管袋围堰在海堤水闸围堰的运用作者:颜文华来源:《价值工程》2014年第20期摘要:水闸围堰是否能安全度汛,是本工程按期完工的一个关键。
围海中的吹砂管袋围堰结构可行,易于施工,可以在类似工程中推广应用。
Abstract: Whether the project can be completed on schedule mainly depends on whether the sluice cofferdam can safely pass through the flood season. The blown sand bags cofferdam structure in coastal reclaim is doable, and easily to carry out, so it can be applied on similar construction.关键词:水闸围堰;吹砂管袋;施工Key words: sluice cofferdam;blown sand bags;construction中图分类号:TV551.3 文献标识码:A 文章编号:1006-4311(2014)20-0110-021 概况某围海工程,海堤全长6km,中间设三孔水闸一座,闸孔净宽6m,工程工期24个月,开工日期2012年2月19日。
水闸围堰是否能安全度汛,是本工程按期完工的一个关键。
现在将本工程水闸围堰的施工介绍如下。
2 围堰设计①一般围堰结构有钢板桩围堰、标准堤围堰(抛石+闭气土)、冲砂管袋围堰,建设各方从经济、可靠、可操作性角度比较,采用冲砂管袋围堰。
②设计标准:水闸建筑物级别为3级,外海侧堤:防洪设计重现期为10年,3级堤防,港工结构安全等级为三级;围区侧及纵向堤按临时工程标准设计,结构安全等级为三级。
③围堤结构方案:基础处理采用砂被+塑料排水板,堤心材料采用袋装砂+堤心砂,外海侧外坡护面结构采用大块石理砌、及抛石护脚;围区侧采用无纺土工布护面。
围堰土工膜袋水下灌砂的应用及总结作者:刘利来源:《城市建设理论研究》2012年第35期摘要:土工模袋施工是新近几年发展起来的一项新技术,多用于临时围堰工程。
具体的操作,讲究一定的技巧,尤其是水下作业。
本文根据湛江市鉴江供水闸坝工程一期围堰的实际施工环境,探索出适合本工程简易、高效的水下填充砂袋施工方法;并对施工工艺及施工过程中遇到的问题进行总结。
关键词:围堰土工膜袋水下灌砂中图分类号:TU473.5文献标识码:A 文章编号:工程概况:湛江鉴江供水枢纽工程是集供水、灌溉、蓄淡、挡潮、排洪、航运于一体的多功能枢纽工程,也是湛江钢铁厂的配套工程。
鉴江供水枢纽工程属于特别重要工程,工程等别为Ⅰ等,工程规模为大⑴型。
鉴江口闸坝泄洪流3672m³/s,主要建筑物为1级,次要建筑物为3级,临时建筑物为4级。
鉴江供水闸坝枢纽工程采用分期导流方式,I、II期围堰均采用砂围堰。
I期围堰全长2327.66米,堰顶高程5.8m,顶宽7.0m;迎水坡为1:3.0,背水坡为1:2.5;上下游0.0m~0.5m高程处设5m~15m压重平台,基础和堰体均采用连体搅拌桩防渗;围堰主体两侧坡脚设置护脚棱体,迎水面采用干砌块石护坡,背水面采用土工布袋内装砂土。
所有棱体均为土工模袋灌砂,全断面均在水下,低潮时不出露。
围堰断面结构见图1所示。
图1 围堰标准断面图水文地质条件工程地质条件Ⅰ期围堰,根据地质资料,地基②-2层以粉细砂、淤泥质细砂为主,局部为中细砂、淤泥质土。
③层以中砂、淤泥质细砂为主,局部夹中粗砂、淤泥。
由于淤泥质粘土呈软塑状,具高压缩性,承载力及抗剪强度较低,施工时应分期填筑,控制施工填筑速度,对上部夹层淤泥须作适当处理,增强基础稳定性。
水文气象特征本工程位于鉴江内,鉴江受海潮影响,涨潮时,海水倒涌鉴江,退潮时,鉴江水流入大海。
工程所在地潮汐属于弱潮型和不规则全日潮,每日出现一次高潮和一次低潮。
潮高和潮时存在着明显的日不等现象。
膜袋砂围堰在水闸施工中的应用摘要:在我国社会经济快速发展的背景下,水利工程作为关系国计民生的重要基础设施,对进一步加快城市建设发展、提高人民生活水平具有重要意义。
但在水利工程建设的实际过程中,存在着许多施工问题,围堰技术的应用可以有效地提高水利工程建设的质量和效率,促进水利工程功能的充分发挥。
通过围堰技术的应用,可以有效地将河流引入预先规划的河流中,从而保证干道上水利工程的运行,以更好地维护水利建设的安全稳定,促进水利工程的耐久性。
因此,本文通过对膜袋砂围堰技术实际案例的分析,提出了膜袋砂围堰技术在水利工程施工中的应用措施。
关键词:围堰技术;水闸施工;具体应用前言膜袋砂围堰是在一定条件下允许围堰顶部过水的一种围堰。
过水围堰不仅担负着挡水的任务,而且在汛期也能泄洪。
适用于洪干比大、水位变化大的河流。
其优点是减少了施工导流和泄水建筑物的规模,但在溢流时不能在基坑中施工。
过水围堰是水利建设中采用的一种措施。
在积极加强水利工程建设的过程中,水利建设技术需要进一步提高,以促进国家的快速发展和社会经济的稳定运行。
基于此,要抓住围堰技术在水利建设中的应用要点,促进我国水利工程建设的可持续发展。
1.工程概况某堤段位于临港经济区河入海口。
本工程建设内容为新建中型水(船)闸一座,新建海堤909.62m;其中泄水闸9孔,总净宽90m;一个净宽16m的锁孔;本工程按50年一遇防洪(潮)标准设计。
堤防及主要建筑物为二级,其他建筑物为三级,围堰为四级。
工程建成后,将对南沙里至狮子里段35km堤防、13个水闸、10个涵洞进行外潮防护,降低抗风暴潮压力。
同时,增加区内涝蓄水量300万m3以上,提高防洪标准,增强区内抗洪能力。
2.围堰设计本工程围堰设计方案采用全断面围堰法。
在老闸上下游修建围堰,阻挡内外江来水来潮。
围堰等级为4级,防洪标准为10年一遇。
2.1外江围堰施工围堰为一次性全断面围堰,全长248.3m,顶高程4m,顶宽6m。
围堰技术在水利工程施工中的应用
围堰技术是常用于水利工程施工中的一种施工方法,其主要作用是防止水流的渗透和
泄漏,以保证施工过程中的施工环境安全。
围堰技术在水利工程施工中的应用主要体现在
以下几个方面:
1. 混凝土施工围堰:在水利工程中,常常需要进行混凝土浇筑,如水坝、水闸等的
建设。
为了防止混凝土中的水分流失、水泥固结失效等情况,就需要对施工区域进行围堰。
围堰可以通过搭建高强度的工程膜和围堰板等材料来实现,从而防止水流的渗透和泄漏。
2. 淤泥清淤围堰:水利工程中常常需要清淤,以保证水流通畅。
在进行淤泥清淤时,为了防止清淤过程中的淤泥扩散和再次沉积,可以搭建围堰来将施工区域围起来,阻止淤
泥的扩散,保证施工区域的清淤效果。
3. 水下维修围堰:水利设施在长期使用过程中,常常会出现破损、漏水等问题,需
要进行维修。
对于水下维修,就需要使用围堰技术来将维修区域围起来,防止水流进入维
修区域,从而保证施工环境的安全和施工效果。
4. 水闸及水电工程围堰:在水利工程中,常常需要建设水闸、水库、水电站等工程。
在进行这些水利工程施工时,为了防止水流的渗透和泄漏,可以使用围堰技术来将施工区
域围起来,保证施工过程的安全和顺利。
随着围堰技术的发展,目前已经出现了一系列新型的围堰材料和技术,如高强度钢板、聚氨酯泡沫等,使得围堰施工更加方便、快捷和经济。
围堰技术也在不断创新和改进,以
满足不同施工需求,提高水利工程施工的效率和质量。
通过围堰技术的应用,可以有效地
保护施工环境,提高水利工程施工的安全性和可靠性。
膜袋砂围堰在小水利工程中的应用[摘要]本文通过对于膜袋砂围堰的施工状况的归纳概括与剖析以及一系列的工程实践,得出在淤泥地上运用膜袋砂围堰具备一定的可行性的结论。
其对于软土地基出现的沉降与变形有很强的适应性病具备很好的稳定性是其最为显著的优势。
同时,由于堰体断面很小,因此可以就地取材,施工便捷。
【关键词】膜袋砂围堰;应用;小水利工程1、围堰设计方案由于沿海地区有很多相互通达的支流河涌,再加上上游水头低,使得建设在此处的泵站、水闸等小水利工程的围堰的挡水功用主要用于抵御每天的潮位波动与台风暴潮。
若要将围堰修筑于软基之上,地基承载力问题是其所需思量到的首要问题,而膜袋牛皮砂围堰是基于一般砂围堰的深入设计。
因为长江三角洲地区的淤泥软土属于中国范围内柔软度最高的软土,其含水量大约达到了70%~80%,通常来说,其φ值为1°~5°,C值为1~3kPa,呈现出流塑状。
但是,其缺乏足够的承载力,再加上一般的砂土围堰的沉降十分明显,易导致淤泥滑塌、扰动,稳定性差,成型难度大。
为此,施工人员可以选取牛皮砂当成筑堰材料,这既能够减轻堰体自身的重量,从而减少堰体荷载出现的沉降幅度,当然也可充分利用牛皮砂以达到防渗的效果;又能够充分运用膜袋的强韧度,以在强化堰体的整体性能与刚度的同时拓展堰体基础受力面积,进而缩小堰体反压平台的宽度值。
2、工程实例事实上,某工厂重新建设的两座小水闸所应用的围堰就是这两类,在这当中,有个水闸的有88米宽,其最低河床高程是y-2.60m。
而另外一个水闸闸址的河有50米宽,其河床高程是y-1.00m。
(1)堰型设计:对于围堰,都设计成“子堰+主堰”的复式断面,其上部设计成编织砂袋小堰体,下部则设计成拓展断面面积的膜袋砂堰体,而膜袋选取200g/m2的晴纶(PP)土工编织布其撕破强力超过0.16KN,纵横向断裂强力也不低于6.5KN/m,任意一个膜袋幅宽均是6米,但是其长度是由实际长度来决定的。
膜袋砂围堰在水闸除险加固工程中的技术应用发表时间:2019-07-18T15:35:43.650Z 来源:《工程管理前沿》2019年第8期作者:葛文杰[导读] 剖析研究洪潮江水闸除险加固围堰工程的施工,望能对相似工程起到参考作用。
浙江省正邦水电建设有限公司310051摘要:水闸是确保水系安全的关键,近些年来其发挥的作用在不断突出。
为增强水闸的稳固性以及安全性,应将施工重心置于水闸加固上。
本文将重点剖析研究洪潮江水闸除险加固围堰工程的施工,望能对相似工程起到参考作用。
关键词:砂围堰;除险加固;膜袋;技术;水闸现阶段,水闸施工技术被广泛应用于水利工程领域,对促进水利工程建设发展发挥了重要作用。
通过水闸加固一方面提升了整体的安全性能,另一方面也可以达到更长的使用年限,由此可见强化水闸的加固程度已经成为一项非常关键的工作。
由此可见,建设水闸加固工程具有重大意义。
1工程简介某水闸位于某县石湾镇,是一座以分流南流江洪水为主,兼有挡潮、-灌溉、供水、乡镇交通等具备多项综合功能的水闸,能够灌溉的面积达到12.2万亩,可以满足该县以及相关乡镇总共24万人的供水需求。
本项目以原闸址为基础重新建设闸坝,属于Ⅱ等工程,根据2级建筑物要求来设计主体建筑物,其中洪水发生频率按照30年一次进行计算,校核洪水标准为100年。
此次研究的围堰工程的施工核心内容是高压旋喷灌浆施工、膜袋充填砂施工等,上游膜袋充填砂围堰地处工程0至44.8的位置,设计终点的横纵坐标分别是2403643.874、620965.776,起点的横纵坐标是2403499.497、620816.43,总长度是207.72m,设计围堰顶部高程是▽8.15m,边坡坡比是1:2,防渗高压旋喷灌浆的顶部有3m宽,其高程是▽7.15m。
下游膜袋充填砂围堰地处工程0+134.00的位置,设计终点的横纵坐标是2403764.348、620832.929,起点的横纵坐标是2403634.103、2403634.103,总长度是186.52m,围堰顶部高程是186.52m,设计围堰边坡坡比是1:2,防渗高压旋喷灌浆的顶部有3m宽,高程是▽3.8m。
袋装砂工艺在水利工程中的应用展望1关于冲填料问题。
砂袋的冲填效果与砂粒的粒径及级配密切相关,但是否可使用施工现场的淤泥质土通过添加一定数量的水泥般为4%一8%嘶形成的固化土来充灌袋,这样不仅可以解决砂源难于寻找的问题和袋装砂在施工过程中易被风浪冲毁的问题,同时可以解决该结构防渗渗径过大的问题,减小坝体断面。
近年来,随着各相关单位在这方面开展的深入研究,模袋固化土海上围堰堤心结构的施工技术水平、施工技术水平、施工质量和施工进度有了很大提高。
最为重要的是天津临港工业区滩涂开发海上围堰在施工期间经受住了2003年10月发生的50年罕见大风暴潮的袭击而安然无恙。
这项技术在缺乏砂石料的软土滩涂地区具有较广泛的应用和推广价值。
2关于填充设备问题。
九十年代初期开始和随后得到普遍推广应用的袋装砂斜坡堤的施工技术中仍采用大量民工进行技术水平低下的施工方法,充灌好的砂袋在没有得到及时保护的情况下很容易被突如其来的风浪所冲毁。
如采用流量更大的潜水泵取代目前的泥浆泵洇为现有的泥浆泵流量较低而且施工时受潮位影响较大),或使用小型绞吸挖泥船直接进行砂袋的充灌国外普遍使用小型绞吸挖泥船进行施工),或将泥浆泵流量、泥浆浓度与袋体大小集成搭配,必然可以解决技术水平低的问题。
3应用前景广阔。
伴随着长江、珠江以及黄河三角洲的飞速前进,人口数量的不断激增,以往的水利设备越来越不能够符合人们的需求,并且这些区域原来都是没有水利项目主体的区域,想要建筑大规模的水利项目者艮难完成,然而新式袋装砂构造,能够放弃之前砂石料等材料,使用所建筑位置含量富饶的粉细砂,节省能源,建筑达标的大规模项目。
伴随着奉贤水上中心项目以及青草沙水库项目的顺利执行,深信在这个地区使用袋装砂构造能够建筑出花样不断的项目,符合此区域的前进。
膜袋砂围堰在十字沥水闸中的应用摘要:本方阐述了某工程围堰施工技术方案、施工工艺等,主要通过模袋砂在围堰施中的分析和应用,证明在淤泥地基上采用膜袋砂围堰是可行的。
其最大的优点是对软土地基产生的变形和沉降适应性强,自身稳定性好。
而且堰体断面较小,可就地取材,施工简单。
关键词:膜袋砂围堰施工
一、工程概况
1、基本情况
十字沥水闸应急项目为乾务赤坎大联围赤坎联围加固达标工程的一部分,主要施工内容为水闸、船闸工程,其中有一孔船闸及三孔一联排水闸2个,包括水工建筑、供配电系统、电气工程、监控工程及金属结构工程。
本工程按防御50年一遇风暴潮标准设计,主要建筑物为2级,相应的次要建筑物按3级、临时建筑物按4级进行设计。
2、气象条件
工程区气候温暖湿润,日照充足,雨量丰沛,多发暴雨,热带气旋影响频繁。
多年平均气温22℃,最高气温37.3℃(1990.8.23),最低气温1.7℃(1975.12.4)。
多年平均湿度为81%。
工程区年平均风速3.3m/s,全年大于8级风的天数多达10.4d,瞬间最大风速43m/s,最大10分钟风速为31.7m/s(1983.9.9),风向为nnw。
3、潮汐特性
十字沥水道处于“洪潮区”,即汛期洪、潮在这里相互作用和壅托。
本区域潮汐属不规则半日混合潮类型,在一个太阳日出现两次潮起潮落过程,每次潮高、潮差、涨落历时均有变化,平均涨潮历时5:50,平均落潮历时6:43。
在一个太阳月中亦呈周期变化,一般朔、望日(初一、十五)后2~3天出现大潮,上、下弦日(初八、二十三)后2~3天发生小潮。
每逢台风侵袭并遇上大潮时,则形成台风暴潮,口门附近河段潮位会出现下游高于上游现象。
年最高高潮位一般多出现在汛期6~9月或风暴潮正面袭击时,年最低低潮位多出现于枯季1~3月,即一年中夏潮高于冬潮。
本区域属弱潮型河口,潮差较小,一般1m左右,最大潮差可达3m左右,潮差的年际变化也不大。
二、工程地质条件
(1)工程区位于珠江口入海处,属三角洲平原地貌,广泛分布较为深厚的海相沉积淤泥和淤泥质软土。
根据国家标准1/400万《中国地震动参数区划图》(gb18306—2001),工程区地震动峰值加速度为0.10kg,地震动反应谱特征周期为0.35s,相应地震基本烈度为vii度。
新建十字沥水(船)闸,基础座落在淤泥土层上,淤泥土层厚度一般为10.30~18.80m,局部稍厚,其地基承载力不能满足要求,建议采用复合地基或桩基处理。
(2)工程区河流以及地下空隙水对混凝具弱腐蚀性,对钢结构
具中等腐蚀性。
(3)所选北山村土料均属于低山、丘陵区、剥离层薄,开采运输方便,平均运距15km。
土料以砂、砾质粘土为主,其颗粒组成分散性较大,渗透性偏大。
三、膜袋砂围堰设计
根据本工程所处的地理位置,以及工程施工需要,围堰采用全段围堰法导流方案。
在闸址上下游各修建一道围堰,用于挡内外江来水及潮水。
围堰是在流塑性淤泥软基上填筑的,采用膜袋充填砂构筑。
外围堰顶高程3.0m,其中模袋砂施工高度2.5m,外海侧模袋砂顶部砌筑50cm厚袋装土;外围堰迎水面先铺防渗土工膜一层,之后用砂垫层找平,外压30cm厚砂垫层及100cm厚块石。
内围堰顶高程3.0m,其中模袋砂顶部需填筑50cm厚石渣土垫层基础,再施工20cm 厚泥结石路面(高程2.5m)作为施工便道。
内围堰迎水侧模袋砂顶部砌筑50cm厚袋装土;外围堰迎水面先铺防渗土工膜一层,之后用砂垫层找平,外压30cm厚砂垫层及50cm厚块石。
四、围堰施工
4.1施工程序
铺设土工格栅、模袋铺设、抽砂船冲灌模袋砂、铺设土工膜、抛填围堰上下游钢筋笼和大块石压脚、接头处理。
4.2施工难点及措施
(1) 膜袋的定位铺放:在施工前,应对河床进行适度的清理,保证堰基较为平顺,没有尖锐物,避免对膜袋产生破坏。
先施工河床最深处的铺袋,宜选择低潮平流时开始施工,便于作业。
膜袋采用竹桩定位,根据堰体尺寸,在铺放处四个角插上毛竹,将膜袋的角拉环套在毛竹上,灌砂时让膜袋顺定位桩沉入河底。
(2) 围堰合龙:与其他围堰形式不同的是:一般情况下其他类型的围堰都是龙口合龙的问题,而膜袋围堰施工时,则应避免出现龙口,尽可能均衡上升。
特别是围堰施工高度达到水位变化区时,在每涨退潮时,不能留下个别缺口,同一层膜袋应在一次涨退潮期间完成,避免集中水流对堰体的冲刷。
(3) 围堰防渗:围堰的渗漏主要有三个部位:堰体与原河床接触面;堰体与岸坡接触面;膜袋与膜袋之间。
特别是前两个部位,是破坏力最大,也最危险的地方。
防渗的主要措施有:
①利用牛皮砂含泥量大、自身致密性好、透水能力差的特点,自身防渗。
②膜袋之间容易形成渗水通道,一方面不要将牛皮砂充填得太满,让膜袋自身调整挤密;另一方面,也可在膜袋之间塞填粘性土后,再覆盖编织土包。
③在堰体迎水侧从堰顶铺设两层土工编织布至堰脚,并深入河床3m ,编织布用砂包梅花状压面固定;在塑料编织布搭接处,则要用砂包密铺压实。
(4) 局部问题处理:
①堰体与岸坡连接处,需夯填粘土,嵌入岸堤,形成嵌入式防渗截水槽。
②外堰脚宜填土压脚,作为防渗体。
③子堰施工时应分层分阶段加高。
选择合理的时段,每天填筑高度30cm左右,严格控制填筑速度,加强观察。
④基坑抽水时,应严格控制水位降幅,每天50cm 左右,注意堰体脱水、渗水通道,避免集中渗水,形成管涌。
4.3结论及建议
(1) 膜袋砂围堰在此地成功运用,满足了施工要求,符合就地取材、合理利用资源的原则,是一项可行的技术。
适用沿海地区软基上修筑水利工程围堰,且截流后水不高、水位差不大的工程。
(2) 膜袋砂围堰的断面尺寸要比常规砂石堰体断面小,对受场地限制的水利工程可创造更有利空间,方便施工。
(3) 具有堰型小、堰体轻、自身稳定性好、对淤泥地基变形适应性强、施工简单等特点,减少了施工难度和强度,缩短了工期,同时也节约了投资。
(4) 实践证明,防渗效果完全满足施工要求。
(5) 可进一步在运用中探索可否在堰底铺设无纺布,提高基础的承载力及堰体的整体性。
五、施工工艺
1.施工准备
模袋准备:按围堰的断面及平面布置情况,从围堰底部开始,对围堰模袋逐层进行计算,确定模袋的长和宽,再按设计分层高度确定模袋的高度,为确保模袋的充填厚度,在模袋的定货时,需将模袋的高度适当加高,一般宜加高100mm,单个模袋最大尺寸不宜超过60m×20m×0.8m。
砂料准备:填充模袋的砂料,一般采用细度模数小于1.8的粉细砂,砂中宜有20%左右的淤泥。
围堰施工前,应对砂料进行实地勘测,检测砂的细度模数及含泥量,确保充填的材料符合要求。
人员组织:为保证模袋顺利充填,应有12~15人进行模袋充填施工。
机械船只准备:在围堰施工前,应准备两条200t的抽砂驳船。
2.施工步骤
(1)测量定位。
按照设计的位置,对模袋砂围堰每层进行测量放样,保证围堰按设计进行施工。
(2)模袋的定位及预充水。
模袋顺水流方向铺设,将模袋按测量放样的位置进行定位,将模袋靠岸的两边四角预先进行固定;并向模袋内预充一定量的水,以保证模袋能漂在预定的水域上而不被水流冲在一起。
(3)充填模袋。
用人工将泵管与砂袋的灌砂口绑扎结实后,用抽砂船将砂驳上的砂料以一定的压力灌送到模袋中。
在充填砂时应
先充填模袋的四个角,再充填模袋的中部,在充填中部同时应将用来固定模袋四个角的绳索松开,让模袋在充填砂的同时均匀下沉,保证模袋能准确地沉降到预定的位置。
围堰出水以后,为了保证砂袋充填饱满均匀,在充填砂同时应配备人员对砂袋进行踩压。
(4)围堰上游防渗措施。
在围堰砂袋充填完成后,应在围堰上游侧边坡铺设土工膜并压袋装砂对围堰的模袋进行保护,并起防渗作用;在围堰顶也应压砂袋来保护面层的模袋,以保证围堰的完整。
(5)抛石压脚。
用石驳运输船运输块石至抛投作业面,人工按设计要求抛投。
(三)施工注意事项及应对措施
应特别注意的问题是:由于饱和流塑性淤泥的承载力有限(一般不超过5t/m2),围堰主堰体的荷载远远大于基础承载力,基础必然会下沉甚至会滑移,施工时应如下措施:
1、防冲槽抛石完成后才进行围堰施工。
2、每天的填砂高度不宜太高。
3、围堰合拢时间应控制在连续低潮时段进行,并且上、下游堰体合拢时差应控制在最短时限。
4、施工过程中应每天进行沉降位移观测,用以指导和修正施工强度。
5、围堰在填筑过程中应注意观察,并控制速率,以免地基失稳,膜袋破裂。
六、结语
模袋砂围堰具有就地取材、方便施工及经济实用的特点,已经在珠江三角洲范围内得到广泛的应用。
此类围堰适用于江河出海口一定范围内,此类河道由于水道长,砂粒较小,且由于淡水与海水汇合使水中的悬浮物沉淀,使砂中淤泥含量较大,在围堰自然沉降稳定后,使围堰具有天然的防渗功能。
