河农533线路配变台区施工方案
- 格式:doc
- 大小:26.00 KB
- 文档页数:7
招标编号:NG2015-005-05(H)(H)广西电网有限责任公司2015年第四批农网改造升级工程(贵港供电局第3标段:35kV塘岸站10kV凉亭线改建工程等44个工程)施工招标投标文件技术文件投标人:某某有限公司(盖单位章)招标人的地址:广西贵港市大中路路123号法定代表人或其委托代理人:(签字)在 2015 年 10 月 12 日 15 时 00 分前不得开启招标编号:NG2015-005-05(H)(H)正本广西电网有限责任公司2015年第四批农网改造升级工程(贵港供电局第3标段:35kV塘岸站10kV凉亭线改建工程等44个工程)施工招标投标文件技术文件(施工组织设计)投标人:某某有限公司(盖单位章)法定代表人或其委托代理人:(签字)2015 年 10 月 10 日招标编号:NG2015-005-05(H)(H)副本广西电网有限责任公司2015年第四批农网改造升级工程(贵港供电局第3标段:35kV塘岸站10kV凉亭线改建工程等44个工程)施工招标投标文件技术文件(施工组织设计)投标人:某某有限公司(盖单位章)法定代表人或其委托代理人:(签字)2015 年 10 月 10 日编制人:审核人:批准人:目录一、施工组织设计纲要(一) 工程概况及特点(二) 施工现场总平面布置图(三) 施工方案(四) 工期及施工进度计划(五) 质量目标、质量保证体系及技术组织措施(六) 安全目标、安全保证体系及技术组织措施(七) 工程分包的管理(八) 环境保护、水土保持及文明施工(九) 主要施工机具(十) 计划、统计和信息管理二、项目管理机构(一) 组织机构图(二)项目主要负责人简介(三)、项目组织机构相关管理制度一、施工组织设计纲要(一)工程概况及特点1.工程概况1.1 工程简述:广西电网有限责任公司2015年第四批农网升级改造工程(贵港供电局第3标段:35kV塘岸站10kV凉亭线改建工程等44个工程)1.2 工程规模:1.2.1、35kV塘岸站10kV凉亭线改建工程:改造(新建)10kV线路7.64公里。

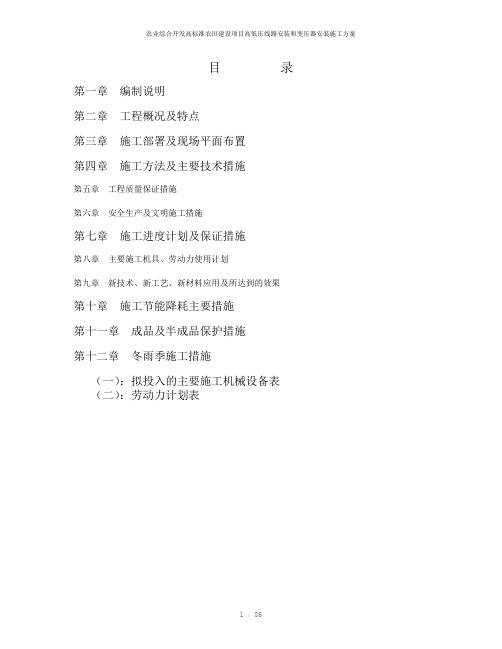

目录第一章编制说明第二章工程概况及特点第三章施工部署及现场平面布置第四章施工方法及主要技术措施第五章工程质量保证措施第六章安全生产及文明施工措施第七章施工进度计划及保证措施第八章主要施工机具、劳动力使用计划第九章新技术、新工艺、新材料应用及所达到的效果第十章施工节能降耗主要措施第十一章成品及半成品保护措施第十二章冬雨季施工措施(一):拟投入的主要施工机械设备表(二):劳动力计划表第一章编制说明一、编制依据(一)项目工程招标文件。
(二)施工图纸依据:设计图纸。
(三)国家有关部门行业及电力工程现行标准及规范。
(四)我公司类似工程施工的相关经验。
二、编制说明1.本施工组织设计编制的原则是“满足招标文件的要求,先进、合理、经济、安全、优质、文明”。
2.施工组织设计的内容为招标文件规定的范围。
3.本组织设计仅作投标之用,若我公司有幸中标施工,将根据施工图与设计单位、监理单位校对各工种图纸,对错漏、碰撞、相互矛盾等问题进一步补充完善,再编制更为详尽的项目施工实施性施工组织设计。
指导思想:需要与可能相结合,远期与近期相结合,因地制宜,积极慎重采用新技术和新设备,强调建设与改造的合理性和可操作性。
第二章工程概况及特点一、工程概况本工程为xx县xxxx第二批xxxx乡农业综合开发高标准农田建设项目第二标段。
主要为高低压线路安装和变压器安装。
(一)工程特点1.本项目工程意义十分重大,关系到项目村老百姓尽早受益,项目尽早发挥效益。
是施工企业树立品牌,展现公司综合实力的最佳舞台。
工程建设的成败也将形成非常深远的社会影响。
若我公司中标,我们将倍加珍惜这一机会,积极主动迎接挑战。
我公司将本工程列为公司重点工程之一,组织精兵强将,与业主、监理、设计、质监单位紧密配合,通过科学管理、精心施工,普写一曲辉煌的建设篇章。
2.本工程要求高质量的安全、文明施工。
为此,我公司高度重视,实行现场封闭施工,采取具体、针对性强的安全、文明、环保施工技术措施,保证施工现场内外人员人身安全,组织有序的文明、环保施工,努力降尘、防噪,不扰民。
城市中低压配网、10KV配变台区的设计与施工随着国家经济的高速大发展,人民生活进一步提高,居民生产、生活用电量剧增,现有配电设备已远远不能满足需求,再加上1998年实施的“农网改造”工程至今,部分电网运行已经远远超过当初设计的最高年限,急需改造,以期适应当前和以后的供电量需求。
……….第一集中低压配网工程的设计一、中压配网的设计1、中压配网的设计原则1.1 中压配网结构宜采用树枝型放射状结构,县城区和工业聚集区可根据变电站布局逐步建设“手拉手”结构。
1.2 中压线路建设标准(1)农网线路不宜选择电缆,对于县城区和工业聚集区根据县城规划确实需要采用电缆的线路,需经过充分论证。
(2)县城区和工业聚集区的10千伏线路宜采用同杆双回或多回架设;农业区和偏远山区10千伏线路宜采用单回路架设。
1.3 导线型式和截面(1)县城区和工业聚集区:主干线:绝缘240平方毫米;分支线:绝缘185平方毫米、120平方毫米,最终成为主干网互连线路的分支线宜选用绝缘240平方毫米;县城区和工业区周边的线路可用裸导线。
(2)重要乡镇和农业区:主干线:120平方毫米,分支线:95平方毫米、70平方毫米,特别偏远地区可选用50平方毫米。
重要乡镇的主干线可选用绝缘线。
1.4 配电变压器柱上配电变压器:100千伏安、200千伏安、315千伏安;箱式变:400千伏安、500千伏安。
1.5 开闭所县城区和工业聚集区线路通道紧张或负荷(1000—2000千瓦)相对集中的区域可建设10千伏开闭所。
2、中压配网材料的选择2.1导线2.1.1 城区架空配电线路应选用绝缘导线;郊区和无树线矛盾的开阔地带应采用裸导线,在树线矛盾突出的地带可采用绝缘导线。
农网县城区、工业聚集区和重要乡镇的主干线宜采用绝缘导线,重要乡镇的分支线和农业区宜采用裸导线。
2.1.2 档距在50米以上时应采用带钢芯的架空绝缘导线。
2.1.3 架空绝缘线路应有完善的绝缘化设施、防雷设施,并注意采取接头密封措施,以防止绝缘导线进水腐蚀导线。
石诺台区10kV配变改造工程石岩台区施工方案一、项目背景石诺台区10kV配变改造工程是为了提高石岩台区的电力供应能力、提升电网的安全性和可靠性而进行的项目。
该项目旨在对石岩台区的配变进行改造,以适应当地电力需求的增长和发展。
二、工程概况1.工程名称:石诺台区10kV配变改造工程2.施工地点:石岩台区3.工程内容:对石岩台区的10kV配变进行改造4.项目投资:暂无具体数据三、施工方案1. 前期准备•制定施工计划和施工方案•确定施工人员配备和施工设备调配•与当地相关部门协调,确保施工符合相关规定•确保施工现场安全和环保2. 施工过程•拆除旧配变设备•安装新的配变设备•进行电力线路的连接和调试•对整个电力系统进行测试和检验3. 施工人员安全•施工人员需严格遵守安全规定,佩戴必要的安全装备•定期组织安全教育和培训4. 施工质量控制•对施工中的关键节点进行严格监控和检查•使用专业设备对施工质量进行检测四、工程进度暂无具体数据五、工程风险及应对措施1.施工过程中可能出现的安全事故风险–应对措施:加强安全管理,定期进行安全检查2.施工设备故障风险–应对措施:定期检查维护设备,备用设备齐全六、工程验收及收尾工作1.进行工程验收,确保工程符合相关规定和质量标准2.完成收尾工作,清理施工现场,交接相关资料七、结语石诺台区10kV配变改造工程是一项重要的电力项目,将为石岩台区的电力供应带来显著改善。
项目的顺利进行离不开全体施工人员的辛勤付出和团队合作。
希望在大家的共同努力下,该工程能够圆满完成,为当地电力发展贡献力量。
2023农用电力线路改建方案农用电力线路改建方案一、项目背景随着农村经济的快速发展和农民生活水平的提高,对农村电力供应的需求也越来越大。
然而,由于农村地区电力设施相对滞后,电力线路老化、负荷能力不足等问题逐渐凸显,给农村居民的生产和生活带来了很大的不便。
因此,有必要对农用电力线路进行改建,以满足农民对电力的需求。
二、改建目标1.提高农村电力供应的稳定性和可靠性;2.提升农用电力线路的负荷能力,满足农民日益增长的用电需求;3.减少电力线路的损耗,提高供电效率;4.优化线路布局,提高整体供电质量。
三、改建内容1.线路改建针对老化的电力线路以及负荷能力不足的问题,我们将对农用电力线路进行改建。
具体措施包括:(1)更换老化的电线、电缆等设备,提高线路的信号传输能力;(2)增加线路的电压等级,提高线路负荷能力;(3)优化线路布局,减少线路长度、提高供电效率。
2.设备升级为了提升农用电力线路的稳定性和可靠性,我们将对电力设备进行升级。
具体措施包括:(1)更换老化的变压器、开关等设备,提高设备的工作效率和安全性;(2)增加智能监控系统,实时监测电力设备的状态,及时发现故障并进行处理;(3)改善设备的防雷、防护等能力,减少设备受损的风险。
3.配电站建设为了提高农村电力供应的稳定性和可靠性,我们将新建或改建配电站。
具体措施包括:(1)选择合适的地理位置,方便农民接入电力;(2)增加配电站的容量,提高供电能力;(3)增加备用电源,以备不时之需;(4)加强配电站的维护管理,确保设备的正常运行。
四、项目实施计划1.前期准备阶段(3个月)(1)调研农村电力供应需求,制定改建方案;(2)确定实施地点和时间;(3)申请并获得相关审批手续。
2.改建实施阶段(12个月)(1)组织招标,选择施工单位,制定施工计划;(2)进行线路改建,设备升级和配电站建设工作;(3)加强现场监督,确保施工进度和质量。
3.后期验收阶段(1个月)(1)进行改建工程的验收和记录;(2)完善文件资料,做好后期维护管理工作。
变电站区道路工程施工方案
1. 引言
本文档旨在介绍变电站区道路工程施工方案,包括施工前准备工作、施工过程中的安全措施、施工结束后的整理工作等。
2. 施工前准备工作
2.1 设计文件准备
施工前需要准备施工设计图纸、工程量清单、施工规范等设计文件,以便清楚了解施工需求和规范。
2.2 施工人员培训
在施工前,施工人员需进行相关的技能培训和安全培训,以确保施工过程中的安全性和质量。
2.3 施工材料准备
施工前需要准备相应的材料和工具,包括水泥、沙子、石子、钢筋、机械设备等,以便顺利施工。
3. 施工过程中的安全措施
3.1 施工现场管理
在施工现场,需要进行严格的管理,避免施工现场造成危险或其他不良影响。
3.2 安全防护
施工现场需要进行安全防护措施,包括戴安全帽、穿安全鞋、佩戴口罩等。
同时需要设置隔离带、安全警示标志等安全设施,以确保安全。
3.3 施工质量监控
施工过程中需要进行施工质量监控,确保道路的平整度、符合标准规范,避免出现质量问题。
4. 施工结束后的整理工作
4.1 工程验收
在施工结束后,需要进行工程验收,确认施工结果是否符合规范和验收标准。
4.2 施工材料清理
施工结束后,需要将施工材料、垃圾等进行清理,保持工程现场的整洁。
4.3 安全设施拆除
施工结束后,需要将安全设施拆除,如隔离带、安全警示标志等。
5. 结语
本文档介绍了变电站区道路工程施工方案的各个方面,包括施工前准备、施工过程中的安全措施、施工结束后的整理工作等。
通过遵循本文档的指导,可以保证施工过程顺利、安全和质量达标。
第1篇一、项目背景随着我国农村经济的快速发展,农村用电需求日益增长,原有的农村电网已经无法满足日益增长的用电需求。
为了提高农村用电质量,保障农村居民生活用电安全,提升农村电力服务水平,有必要对农村电网进行改造升级。
本方案旨在提出一套科学、合理、可行的农电改造施工方案,以确保工程顺利进行,提高农村电网的供电能力和可靠性。
二、项目目标1. 提高农村供电可靠性和稳定性,降低停电频率。
2. 提升农村用电质量,满足农村居民生活用电需求。
3. 优化农村电网结构,提高电网运行效率。
4. 确保工程安全、环保、经济、高效。
三、施工范围1. 农村配电变压器及配套设施改造。
2. 农村低压线路改造。
3. 农村配电自动化改造。
4. 农村用电信息管理系统建设。
四、施工方案(一)施工准备1. 组织机构- 成立项目领导小组,负责项目的总体协调和管理。
- 设立施工项目部,负责具体施工管理和现场协调。
2. 技术准备- 对施工人员进行技术培训,确保施工人员掌握相关技术和操作规程。
- 制定详细的施工方案,明确施工步骤、工艺流程和质量标准。
3. 物资准备- 根据施工方案,采购必要的施工材料和设备。
- 对施工材料进行检验,确保质量符合要求。
4. 施工图纸和资料- 完善施工图纸,确保图纸准确无误。
- 收集相关资料,为施工提供依据。
(二)施工工艺1. 配电变压器及配套设施改造- 拆除旧变压器,安装新变压器。
- 更换配电箱、电缆等配套设施。
- 对配电室进行改造,提高安全性和可靠性。
2. 农村低压线路改造- 拆除旧线路,敷设新线路。
- 更换电线杆、拉线等配套设施。
- 对线路进行绝缘处理,确保安全。
3. 农村配电自动化改造- 安装配电自动化设备,实现远程监控和控制。
- 建立配电自动化系统,提高电网运行效率。
4. 农村用电信息管理系统建设- 建设用电信息管理系统,实现用电数据的实时采集、传输和分析。
- 提供用电信息查询、故障报修等服务。
(三)施工进度安排1. 施工前期准备(1个月)- 完成施工组织机构、技术准备、物资准备和施工图纸资料等工作。
农用电力线路改建方案模版一、背景介绍随着农业现代化的发展和农业生产规模的不断扩大,农村地区对电力供应的需求也越来越高。
然而,由于历史原因和资源限制,农村地区的电力线路设施存在一些问题,需要进行整体改建。
本方案旨在对____年农用电力线路改建提出具体的方案和措施。
二、目标与原则1. 目标:提高农村地区的电力供应稳定性和可靠性,满足农业生产对电力的需求,促进农业现代化。
2. 原则:a. 安全可靠:确保电力线路改建后的设施安全可靠,能够稳定供电。
b. 高效节能:优化电力线路结构和布局,提高能源利用效率,降低能耗。
c. 可持续发展:充分考虑环境和资源的保护,选择符合可持续发展要求的技术和设备。
三、改建内容和范围1. 对农用电力线路进行全面巡视和检测,确保准确了解目前线路的情况。
2. 对老化、损坏和不符合安全标准的电力线路进行更换和改造。
3. 对线路容量不足的地区进行升级改造,提高电力输送能力。
4. 对电力线路的敷设方式和布局进行优化,减少线路损耗和供电中的电能损失。
5. 配套设施和设备的改建和升级,包括变电站、杆塔、导线等。
四、改建方案1. 优先改建老化和容量不足的线路:根据巡视和检测结果,优先改建老化、损坏和容量不足的线路,确保农村地区的电力供应稳定。
2. 采用新技术和新设备:选择符合可持续发展要求的新技术和新设备,提高电力线路的效率和可靠性。
3. 优化线路布局:根据农村电力需求和电网规划,优化线路的布局,减少线路长度和线损。
4. 建设变电站和提高变电能力:根据农村地区的用电负荷和供电需求,建设新的变电站,并对现有的变电站进行升级和改造,提高变电能力。
5. 引进智能化管理系统:引进智能化管理系统,实现对农用电力线路的实时监控和远程管理,提高线路运行效率和故障排除速度。
五、实施计划1. 编制详细设计和施工计划:根据改建方案,编制详细的设计和施工计划,明确改建的时间节点和施工流程。
2. 设备采购和施工准备:根据设计要求,组织采购改建所需的设备和材料,并做好施工准备工作。
农村低压台区专业化施工方案1、工程概况小赵村台区依据农网改造升级工程项目批复计划,采用“小容量、密布点、短半径、绝缘化”原则,制定以下工程。
1.1台区改造后10kV进村线路采用JKLGYJ-10-95/15型架空绝缘线,共计10kV线路300米,架设15米水泥杆9基;1.2组装配变台架2个,变压器采用200kVA节能型非晶合金变压器,采用双杆塔15米电杆,1.3 0.4kV出线采用VLV-120型电缆;0.4kV线路采用JKLGYJ-1-120/20型架空绝缘线,架设12米水泥杆10基,0.4kV线路共计1000米.更换表箱共20个,采用阻燃聚碳酸酯透明式表箱。
进户线全部更换为BVLLV-2*6的绝缘护套线,表箱下引线更换为JKLYJ-35的绝缘线。
2、施工资料我公司根据设计部门出具的的图纸,并进行现场勘查,详细了解台区线路结构,易出现的危险点和负荷分配情况,结合实际,制定工程施工三大措施,编制施工材料表,施工机具清单和施工力量配置表,3、施工计划本工程计划从2015年10月11日开工,2015年10月13日竣工,具体安排如下:(1)杆塔组立2015年10月11日至2015年10月11日;(2)导线架设:2015年10月12日至2015年10月12日;(3)变压器安装:2015年10月13日至2015年10月13日(4)表箱安装:2015年10月11日至2015年10月13日,前两天进行表箱安装,进户线安装,13日进行下户线安装。
4、施工力量配置情况根据现场情况,确定配置三个施工队,4.1甲队负责高压线路架设及1号台区配变台架安装,配备施工人员9人,配备工程施工车1辆,12吨吊车1辆,小型挖掘机1台及必备的安全工器具。
4.2乙队负责低压线路架设及2号台区配变台架安装,配备9个施工人员,配备工程施工车1辆,12吨吊车1辆,小型挖掘机1台。
及必要的安全工器具。
4.3丙队负责表箱及下户线、进户线安装,分5个组,每组5个施工人员,共计26个施工人员。
河农533线路配变台区新建工程
施工方案
一、工程项目名称:
河农533线路配变台区新建工程
二、工程概况:
改造线路3.9311千米。
三、工程项目施工组织机构及分工
1、工程项目总负责人:兰秋茂(对工程统筹安排)
2、工程项目施工负责人:张东兴(负责对施工工程的具体安排)
3、工程项目施工协调员:周玉会(负责与各村、镇的协调工作)
4、工程项目施工成员
施工队长:翟文利(工作负责人,负责工程的具体施工工作)
成员:冯彦举、白文军、郭林涛、刘彦雷、周玉会、韩勇祥、冯盼、周明钊、李志恒、王浩楠、张博、周宁、车文通、王耀建
安全员:刘彦雷、韩勇祥(负责施工过程中的安全工作)
技术员:翟文利(兼)(负责技术培训、指导、检查)
记录员:白文军(负责资料的收集、整理、上报)
5、工程物资保障负责人:白文军(负责物资的领取、保障物资供应)
6、工程项目监理、验收负责人:兰秋茂(负责工程质量的监理、验收)
质检员:冯彦举
四、施工地点:
河农533线路
五、施工时间:2012年11月16日—2013年4月18日
六、施工中的组织措施
工程施工组织负责人:张东兴。
工作票由周玉会协调办理。
1、电气工作人员必须具备下列条件:
a)经县级以上医疗机构鉴定,身体健康,无妨碍工作的病症。
b)具备必要的电气知识,熟悉安全规程及有关规程、规定,并经考试合格。
c)掌握紧急救护法。
2、保证安全工作的组织措施
a)工作票制度; b)工作许可制度; c)工作监护制度和现场看守制度;
d)工作间断和转移制度; e)工作终结、验收和恢复送电制度。
2. 工作票制度
2.1填写第一种工作票的工作:凡是停电工作均应使用第一种工作票。
2.2.填写第二种工作票的工作:凡是间接带电作业,均应使用第二种工作票。
2.3不需停电进行作业,如:刷写杆号或用电标语、悬挂警告牌、修剪树枝、检查杆根或为杆根培土等工作,可按口头指令执行。
2.4 线路新建工作不使用工作票。
2.5工作票由工作负责人填写,工作票签发人签发。
工作许可人发出许可开始工作的命令后,工作负责人负责带领全体工作人员完成工作任务。
工作票签发人由辖区供电所工作票签发人担任。
台区及线路新建工作的工作负责人由施工队具有工作负责人资格的专人担任。
接火投运的工作负责人由供电所具有资格的人员担任。
工作负责人未接到工作许可人许可工作的命令前,严禁工作。
工作许可人完成工作票所列安全措施后,应立即向工作负责人逐项交待已完成的安全措施。
工作许可人还应以手指背触试,以证明要检修的设备确已无电。
对临近工作地点的带电设备部位,应特别交待清楚。
当所有安全措施和注意事项交待、核对完毕后,工作许可人和工作负责人应分别在工作票上签字,写明工作开始日期、时间,此时,工作许可人即可发出许可工作的命令。
2.5每天开工与收工,均应履行工作票间断、转移、终结手续。
2.6 严禁约时停、送电。
七、施工中的技术措施
工程施工技术措施负责人:翟文利。
1、在全部停电和部分停电的电气设备上工作时,必须完成下列技术措施:
a)停电(断开电源); b)验电; c)挂接地线; d)装设遮栏和悬挂标示牌。
2、在新建台区和线路的工作中,对无电气连接的工作地点,不需采取上述技术措施,但需核对杆号,以防造成误登杆伤害。
A、停电
1 工作地点需要停电的设备:
a)施工、检修与试验的设备; b)工作人员在工作中,正常活动范围边沿与设备带电部位的安全距离小于0.7m; c)在停电检修线路的工作中,如与另一带电线路交叉或接近,其安全距离小于2.6m时,则另一带电回路应停电; d)工作人员周围临近带电导体且无可靠安全措施的设备;
2 工作地点需要停电的设备,必须把所有有关电源断开,每处必须有一个明显断开点。
B、验电
1 在停电设备的各个电源端或停电设备的进出线处,必须用合格的相应电压等级的专用验电笔进行验电。
验电前应在带电设备上进行试验,以验证验电笔是否完好,然后在变电站出口1#杆的A、B、C三相导体上,逐相验明确无电压,由李志恒操作、刘彦雷监护。
2杆上电力线路验电时,应先验下层,后验上层;先验距人体较近的导线,后验距人体较远的导线。
C、挂接地线
1 经验明停电线路两端确无电压后,应立即在验电的电杆线路导体上挂接地线。
由于电源侧即为变电站内的出口,且此线路为新建线路,无任何负荷,不存在反送电的现象,所以,待变电站停电完成后,在出口电杆1#杆装设1组接地线即可。
D、装设遮栏和悬挂标示牌
1 在下列开关、刀开关的操作手柄上应悬挂"禁止合闸,有人工作"的标示牌:
a)一经合闸即可送电到工作地点的开关、刀开关;
b)已停用的设备,一经合闸即可启动并造成人身触电危险、设备损坏的开关、刀开关;
c)必要时应在上述开关前设专人看护。
2 在以下地点应设置城网工程专用围栏并向外挂"止步,有电危险"的标示牌:
a)运行设备周围的固定遮栏上;
b)施工地段的遮栏上;
c)因电气施工禁止通过的道路上;
3 在以下邻近带电线路设备的场所,应挂"禁止攀登,有电危险"的标示牌:
a)工作人员或其他人员可能误登的电杆或配电变压器的台架;
b)距离线路或变压器较近,有可能误攀登的建筑物。
4 在距施工现场50米的道路两端设置“前方施工,请慢行”标示牌。
5 严禁工作人员和其他人员随意移动遮栏或取下标示牌。
八、施工中的安全措施
工程施工安全措施负责人:韩勇祥、刘彦雷,对以下各涉及现场安全的措施进行监督检查。
1. 挖坑前必须了解有关地下管道、电缆等设施的敷设情况,并与有关主管部门取得联系,明确地下设施的确切位置。
施工时,应在地面上做出标志,做好防护措施,加强监护。
2.在居民区及交通道路附近挖的坑,应设坑盖或可靠围栏,夜间应挂红灯,防止行人陷入坑内。
3.石坑、冻土坑打眼时,应检查锤把、锤头及钢纤。
打锤人应站在扶钎人侧面,严禁站在对面,并不得戴手套;扶钎人应戴安全帽、手套及其他护具。
钻头有开花现象时,应更换修理。
4. 立杆及修整杆坑时,应有防止杆身滚动、倾斜的措施,如:采用叉杆和拉绳控制等。
5.使用吊车立、撤杆时,绳套应吊在杆的重心偏上位置,防止电杆失去平衡而突然倾倒。
吊车由专人指挥,其他人员撤离吊臂半径下方。
6.上杆前应先检查登杆工具,如脚扣、踏板、安全带、梯子等,必须完整、牢靠。
7.在电杆上工作,必须使用安全带和戴安全帽。
安全带应系在电杆及牢固构件上,应防止安全带从杆顶冒出或被锋利物伤害。
系好安全带后,必须检查扣环是否扣牢。
杆上作业转位时,不得失去安全带保护。
电杆上有人工作时,不得拆除拉线。
8.使用梯子时,要有人扶持或绑牢。
9.攀登横担时,应检查横担及紧固件是否牢固、良好。
10.现场人员应戴安全帽。
杆上人员应防止掉东西,使用的工具、材料均应用绳索传递,不得抛掷,杆下严禁行人逗留。
11.遇有大雾、雷雨或五级以上大风时,严禁登杆作业。
12.放、撤各种与线路、街道等交叉跨越的线路时,应先取得有关部
门的同意,采取安全措施,如搭设可靠的跨越架、在路口设专人持信号旗看守等。
九、施工中主要的技术标准:
1、横担安装要平不应倾斜,使用水平尺校准。
2、卡盘安装位置要正确并且螺栓要安装牢固。
3、杆上金具组装螺栓要安装紧固且安装平垫。
4、绝缘材料安装时要清洁无污。
5、绑线绑扎要紧固。
6、导线绑扎前必须要缠绕铝带。
7、做引流时并沟线夹要紧固保证接触良好。
8、电杆埋深、倾斜不准超过规程要求。
9、导线弧垂严格按放线表要求施工。
10、导线排列为三角形排列,线间距不能小于0.75M。
11、配电线路的导线与拉线、电杆或架构间的净距离不能小于0.2M。
12、配电线路每相线引线,引下线与领相的过引线,引下线或导线之间净距离不能小于0.3M。
13、10kV线路与通讯线、低压线交叉跨越线间距离不能小于3M。
14、开关设备安装地点对地距离不小于5M。
15、电缆埋深根据实际情况应不小于0.8米
