聚氨酯防水技术交底
- 格式:pdf
- 大小:696.83 KB
- 文档页数:7


厕所聚氨酯防水涂料技术交底
1. 背景介绍
厕所防水对于建筑结构和使用者的健康至关重要。聚氨酯防水涂料是一种常用的防水材料,具有良好的耐候性和粘结强度。本文档旨在介绍厕所聚氨酯防水涂料的技术要点和施工流程。
2. 技术要点
2.1 聚氨酯防水涂料的特点
- 耐候性强:聚氨酯防水涂料能够在不同气候条件下保持良好的防水性能,不易受到紫外线辐射和温度变化的影响。
- 耐化学腐蚀:聚氨酯防水涂料具有较强的耐酸碱性能,可以有效阻止水中的化学物质对建筑物的侵蚀。
- 粘结强度高:聚氨酯防水涂料能够与各种基材牢固粘结,形成可靠的防水层。
- 施工方便:聚氨酯防水涂料的施工操作简单,涂刷均匀,可以在较短时间内完成施工。
2.2 施工准备
在施工前需要进行以下准备工作: 1. 清理和修复基材表面的裂缝、凹陷和松动部分。
2. 清除表面污垢和附着物,确保基材表面干燥、平整、无油污。
2.3 施工步骤
1. 预先调配聚氨酯防水涂料,确保涂料搅拌均匀,无颗粒状物质。
2. 使用刷子或辊筒将聚氨酯防水涂料均匀涂刷在基材表面,确保涂层厚度符合要求。
3. 在涂刷第一层聚氨酯防水涂料后,等待适当时间(根据产品说明)使其干燥。
4. 进行第二次涂刷,确保涂层的整体厚度达到设计要求。
5. 在涂刷完成后,等待涂层干燥和固化,通常需要数小时至数天。
6. 对涂层进行检查,确保防水效果良好。
3. 注意事项
- 施工过程中,应注意保护好自身安全,避免涂料接触皮肤和眼睛。
- 使用合适的防护措施,如手套、护目镜等。
- 施工环境应保持通风良好。
以上是有关厕所聚氨酯防水涂料技术交底的内容。请根据具体项目的需求和产品说明书进行施工操作。如有任何疑问,请咨询专业的防水施工人员。
聚氨酯防水涂料技术交底
在建筑施工中,防水工程可是至关重要的一环。就像我之前参与的一个小区建设项目,因为防水没做好,一场小雨过后,好几户人家的天花板都出现了渗水的情况,那叫一个闹心!这也让我深刻体会到,做好防水工作是多么重要。今天,咱们就来好好聊聊聚氨酯防水涂料这一关键技术。
一、材料准备
首先得把材料准备齐全。聚氨酯防水涂料一般分为甲、乙两组份,要按照规定的比例进行调配。这就好比做菜,调料的比例不对,味道可就差了。而且,这材料可不能有过期、变质的情况,不然涂上去也起不了防水的作用。
我记得有一次,施工队里一个新手,没仔细检查材料,把过期的防水涂料用上去了,结果那一块的防水效果极差,还得重新返工,费时又费力。所以啊,大家在使用前一定要认真检查材料的生产日期和质量。
二、基层处理
基层处理就像是给房子打地基,地基不稳,房子可就容易出问题。基层表面要平整、坚实,不能有起砂、裂缝、松动等情况。如果有,就得先进行处理。 比如说,有裂缝的地方,要先用密封材料进行填补;有起砂的地方,得进行打磨处理。这一步可不能马虎,就像我之前看到的一个工地,基层没处理好就直接涂防水涂料,结果没过多久,防水层就出现了脱落的现象。
三、涂料调配
调配涂料的时候,一定要严格按照厂家提供的比例进行。先将甲组料倒入搅拌桶中,然后再加入乙组料,用电动搅拌器搅拌均匀。搅拌的时间也不能太长或太短,一般 3 到 5 分钟就差不多了。
有一次,我看到一个工人为了省事,随便搅拌了几下就开始涂,结果涂料不均匀,有的地方厚,有的地方薄,防水效果大打折扣。
四、涂刷施工
涂刷施工可是个技术活。一般要分多遍进行,每遍的厚度要控制在
05 到 1 毫米之间。而且,涂刷的方向要相互垂直,这样才能保证涂层的均匀和密实。
在涂刷的时候,要从低处往高处涂,先阴阳角、管根等部位,然后再大面积涂刷。就像我之前参与的那个项目,有个工人不注意涂刷顺序,结果阴阳角的地方没涂好,出现了渗漏的情况。

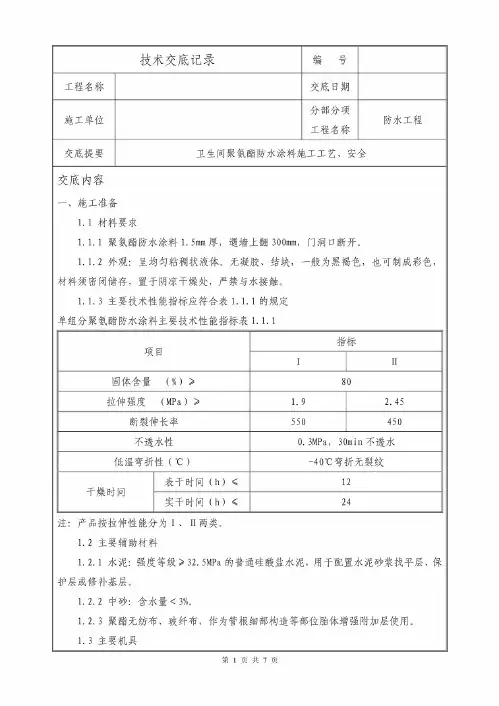

技术交底记录
工程名称 远大·雍华府一期 交底日期 2019年3月24日
施工单位 安徽三松建筑有限公司 分项工程名称 屋面聚氨酯防水
交底提要 1#楼屋面聚氨酯防水的主控标准、质量要求及施工准备
一、材料要求
聚氨酯防水涂料
聚氨酯防水涂料的品种、规格等级必须符合设计要求,有出厂合格证和出厂检测报告,应经过复试合格后使用。
二、主要机具:
2.1 基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚等。
2.2 取料配料工具:台秤、搅拌器、材料筒等。
2.3 涂料涂覆工具:滚刷、刮板、刷子等
三、作业条件:
3.1 防水工程必须由防水专业队伍施工。防水施工队应具有相应的施工资质及施工许可证。
3.2 防水施工人员必须持证上岗。
3.3 涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,压光,阴阳角处应抹成半径50mm圆弧或钝角。
3.4 涂刷防水层的基层表面应保持干燥,并要平整牢固,不得有空鼓、开裂及起砂等缺陷。
3.5 找平层连接地漏、管根、出水口、墙角根部(边沿),要收头圆滑。坡度符合设计要求,部件必须安装牢固,嵌缝严密,并经过验收。
3.6 突出地面的管根、地漏、排水口、阴阳角等细部,应先做好附加层增补处理。刷完聚氨酯防水涂料后,经过检查并办完隐蔽工程验收。
3.7 防水层所用的各类材料,基层处理剂等均属易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。
防水层施工不得在雨天、大风天进行,冬期施工的环境温度不低于5℃。
四、施工工艺
1、聚氨酯涂膜施工顺序:
基层处理→涂布底油→细部处理(增强涂抹或增补涂料)→涂布第一道涂抹防水层→(增强涂抹或增补涂料)→涂布第二道涂膜防水层涂布顺序应先垂直面后水平面:先阴角处及细部后大面→涂布第三道涂膜涂布第三道涂膜(每层涂抹方向应相互垂直)→试水。
2、增强措施:
在阴角、管道周围、施工缝及裂纹处等均需增强防水措施,其做法是第一道涂膜施工前在该部位增强涂布一道涂膜(或铺贴一遍无纺布)。
安全技术交底记录
施工单位 交底日期 交底地点
交底部位 交底人
接受交底人:
安
全
技
术
交
底
内
容
安全技术交底内容:
1、施工现场严禁烟火,且必须备有消防器材。
2、操作人员戴安全帽、穿工作服、工作鞋进入施工场地。
3、防水涂刷施工时,操作人员应带必要的防护措施,如:眼镜、手套等保证安全施工。
4、如果施工时,浆液碰上皮肤,先用大量肥皂水冲洗,洗净后敷上油酯膏即可。
5、施工中要避免浆液溅入眼中。若溅入时,用湿润的脱脂棉浆液蘸出后用清水冲洗,并立即请眼科医生治疗。
6、施工过程中使用过的工具及设备,须及时用二甲苯冲洗便于下次使用。
7、产品保存时要密封、防潮。存放时保持通风、干燥,防止日光照射,并远离热源、火源,存放最佳温度为
10~30°C。
8、施工现场必须保证通风良好,防止因防水材料挥发而发生中毒事件。
