副井锅炉施工日志
- 格式:docx
- 大小:63.44 KB
- 文档页数:40

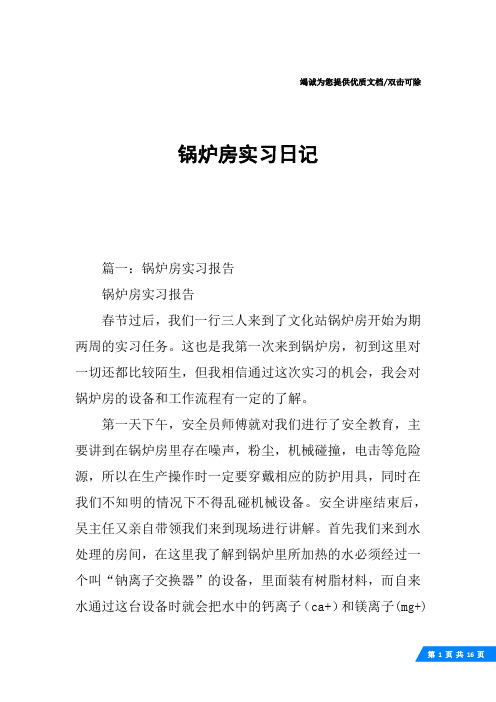

竭诚为您提供优质文档/双击可除锅炉房实习日记篇一:锅炉房实习报告锅炉房实习报告春节过后,我们一行三人来到了文化站锅炉房开始为期两周的实习任务。
这也是我第一次来到锅炉房,初到这里对一切还都比较陌生,但我相信通过这次实习的机会,我会对锅炉房的设备和工作流程有一定的了解。
第一天下午,安全员师傅就对我们进行了安全教育,主要讲到在锅炉房里存在噪声,粉尘,机械碰撞,电击等危险源,所以在生产操作时一定要穿戴相应的防护用具,同时在我们不知明的情况下不得乱碰机械设备。
安全讲座结束后,吴主任又亲自带领我们来到现场进行讲解。
首先我们来到水处理的房间,在这里我了解到锅炉里所加热的水必须经过一个叫“钠离子交换器”的设备,里面装有树脂材料,而自来水通过这台设备时就会把水中的钙离子(ca+)和镁离子(mg+)置换出来,得到所谓的软水,这样做的目的主要是减少附着在锅筒上的水垢,可以延长锅炉的寿命,节约燃料,防止事故,提高安全运行时间等作用。
接下来吴主任主要针对我们所在的锅炉房的设备进行了介绍。
比如教我们如何识别锅炉的铭牌,像我们现在所看见的这台热水锅炉上所写的“sZL5.6-1/95/70-AⅡ”表示这是一台双锅筒纵式链条炉排锅炉,它的额定热功率为5.6mw (约合8吨),额定出水压力为5.6mpa,出口水温95°c,进口水温70°c,采用烟煤燃烧,设计次序为Ⅱ。
这样一来我们就可以很清晰的了解这台锅炉的基本参数,同时也可以在今后的工作中用同样的方法了解其它的锅炉。
知道了锅炉的参数还不够,我们又学习了眼前这台热水锅炉的基本组成。
它是由上下两个纵式锅筒,对流管束,水冷壁管和上下集箱等受压元件组成,尾部还装有省煤器。
吴主任还针对我们今后的工作讲解了锅炉上的人孔和手孔,在往后的工作中我们要通过人孔进入锅炉检验。
最后吴主任又给我们简述了一下整个锅炉供热系统的工作流程,可以简单的总结为:自来水通过管网进入到钠离子交换器中,通过水处理后得到软水,再由补水泵把软水打到锅筒中进行加热,最后通过热水管网到达用户家。
安徽恒源煤电股份有限公司煤矿副井井筒治理工程施工总结中煤第三建设公司技术开发工程处2013年10月编制单位:中煤第三建设公司技术开发工程处编制:日期:审核:日期:项目负责人:日期:审查意见安徽恒源煤电股份有限公司煤矿副井井筒治理工程施工总结一、概述恒源煤矿副井于1989年8月24日竣工,井筒设计净直径6m,井筒深433m。
井筒穿过的松散层段厚140.8m,采用冻结法施工,井筒深度255m以上为复合井壁(双层钢筋砼结构),其中深度177m以上外壁厚0.4m,177-255m间,外壁厚0.3m,内壁厚均为0.6m。
恒源煤矿副井井筒在施工建设期间曾多次进行过预注浆和井筒壁后注浆,矿井投产后井筒淋水量仍较大,恒源煤矿为此先后四次对副井井筒进行了治理。
(1)1994年9月对副井井筒进行了综合治理,在一定程度上取得了较明显的效果,但井筒内仍存在明显的出水点,特别是井筒锁盘与其上部的连接处存在裂隙,一旦遇上雨季,井筒涌水量就会增加,最大涌水量一度达到10m3/h。
(2)2000年9月委托淮南矿业工程注浆公司对副井井筒淋水段和上锁口盘附近回筑土进行注浆加固,但因副井使用紧张,经矿研究决定对上段锁口盘注浆,采取简化施工程序,即由原设计的三排注浆孔改为一排孔,仅对井壁锁口接茬漏水处进行了处理。
经过本次治理后,井壁无明显淋水现象。
(3)2008年7月中旬副井井壁在深126m-134m段出现变形、破坏、脱落掉块现象,尤其在深130m-132m段更为严重,组合罐道挤压变形,每组罐道相向移近达38mm,裂缝间有砂质粘土,并伴有出水,总出水量在5m3/h,水质比较清澈。
副井严重变形、破坏后,恒源煤矿立即汇报集团公司,集团公司联系开滦集团一公司、中煤三建机电安装处对恒源煤矿副井井筒进行抢修:架设井圈;堵水、加固注浆;更换罐道梁。
治理后井筒内无明显漏水现象。
(4)2011年6月副井井壁第四次治理由中煤三建技术开发处承担,工程施工分为五个部分:1、对井筒垂深125m~135m段(原2008年井壁注浆、井圈加固段)进行壁间注浆封堵涌水,充填井壁破坏裂隙。

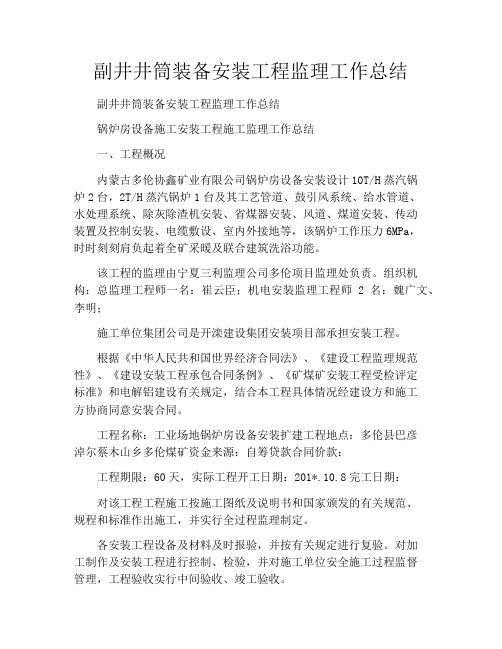

副井井筒装备安装工程监理工作总结副井井筒装备安装工程监理工作总结锅炉房设备施工安装工程施工监理工作总结一、工程概况内蒙古多伦协鑫矿业有限公司锅炉房设备安装设计10T/H蒸汽锅炉2台,2T/H蒸汽锅炉1台及其工艺管道、鼓引风系统、给水管道、水处理系统、除灰除渣机安装、省煤器安装、风道、煤道安装、传动装置及控制安装、电缆敷设、室内外接地等,该锅炉工作压力6MPa,时时刻刻肩负起着全矿采暖及联合建筑洗浴功能。
该工程的监理由宁夏三利监理公司多伦项目监理处负责。
组织机构:总监理工程师一名:崔云臣;机电安装监理工程师2名:魏广文、李明;施工单位集团公司是开滦建设集团安装项目部承担安装工程。
根据《中华人民共和国世界经济合同法》、《建设工程监理规范性》、《建设安装工程承包合同条例》、《矿煤矿安装工程受检评定标准》和电解铝建设有关规定,结合本工程具体情况经建设方和施工方协商同意安装合同。
工程名称:工业场地锅炉房设备安装扩建工程地点:多伦县巴彦淖尔蔡木山乡多伦煤矿资金来源:自筹贷款合同价款:工程期限:60天,实际工程开工日期:201*.10.8完工日期:对该工程工程施工按施工图纸及说明书和国家颁发的有关规范、规程和标准作出施工,并实行全过程监理制定。
各安装工程设备及材料及时报验,并按有关规定进行复验。
对加工制作及安装工程进行控制、检验,并对施工单位安全施工过程监督管理,工程验收实行中间验收、竣工验收。
隐蔽工程:施工单位在24小时之前公函监理,参加检验,合格后方能隐蔽,并做好隐蔽记录,施工单位能规范化按设计及规范施工。
锅炉安装施工按施工施工现场图纸说明书和国家颁发的有关规定、规程和标准成功进行施工。
并接授甲方代表和工程监理的检查指导,该工程断定为合格品。
内蒙古三利监理公司多伦煤矿项目监理处201*年11月8日监理工作总结风井井筒装备安装一、工程概况1、交通位置:多伦煤矿位于内蒙古阿拉善盟中部锡林郭勒盟多伦县,行政隶属多伦县大仓镇上都河乡管辖,南距多伦县城4KM,东经116°26′57″北纬42°12′07″。
锅炉车间实习报告篇一:锅炉实习报告篇一:锅炉实习报告1认识实习目的和任务按照教学计划的安排,我校能源与环境学院热能与动力工程专业的学生,在学习本专业方向的理论课及其他实践性环节的教学之前,通过认识实习,了解本专业领域的现状及发展趋势,认识各种供暖供热机构(如热力公司,换热站)以及锅炉的工作原理及其应用情况,了解换热站与热力公司以及锅炉房的主要组成部分、布臵方式、运行管理情况等。
增强专业的感性认识,为以后的专业课程学习打下一定的基础。
经过了两周的电厂实习,使我在毕业前能够从理论高度上升到实践高度,更好的实现理论和实践的结合,为我以后的工作和学习奠定了初步的基础。
这次的实习使我能够亲身感受到由一个学生转变到一个职业工作人的过程。
因此,本次实习是很重要的。
通过了本次实习,进一步巩固了以前在课堂上所学到的理论知识。
在电厂,我看到的设备都是比较旧的,但是工作性能还是很好的。
总之,这次实习不仅使我对书本上的理论知识有了进一步了解,并且,也起到了一个过渡的作用,使我受益匪浅锅炉设备是重要的能量转换设备之一。
它用以生产热水或蒸汽的热能主要来自燃料的化学能。
随着新能源的开发,取自原子核能、地热能、太阳能以及工矿企业的各种余热的锅炉也正在日益增多。
2、锅炉可由锅炉本体和辅助设备两大类。
锅炉本体是锅炉的主体,主要包括锅筒汽锅、炉子、蒸汽过热器、省煤器、空气预热器和炉墙构架等。
辅助设备是为了维持锅炉的正常运行而设臵的,辅助设备包括通风设备、运煤、除灰渣设备、制粉设备(煤粉燃烧锅炉)、给水设备、水处理设备,以及烟气除尘、脱硫和脱硝设备以及仪表和控制等设备等,它们分别由相应的管路或机械、电子装臵与锅炉本体相连接,构成各自的工作系统。
锅炉分类:按锅炉的容量分为:大型、中型、小型锅炉;按锅炉出口的蒸汽压力分为:低压、中压、高压锅炉;按锅炉内燃料的燃烧方式分为:火床炉、室燃炉、硫化床锅炉;按锅炉蒸发受热面内工质的流动方式分为:自然循环锅炉、强制循环锅炉、直流循环锅炉、复合循环锅炉。
日期:2023 年06 月23 日星期四天气状况白天阴风力3~4 级最高/最低温度备注14~22℃生产状况记录:1、施工人员14 人。
2、采暖材料到货卸车。
技术质量安全工作记录:〔技术质量安全活动,技术质量安全问题、检查评定验收等〕1、进展安全生产教育。
2、材料摆放整齐,施工人员佩戴好各种劳动保护用品,清理施工现场,做好安全防护措施,严格遵守各项安全规章制度。
确认钢丝绳结实后,再使用手拉葫芦起吊。
3、离开现场前先自检无遗留安全隐患,经检查无任何安全隐患后,方可离开施工现场。
材料、构配件进场记录:1、采暖材料到货:D108 无缝钢管60 米,DN80 焊管270 米、DN65 焊管102 米、DN50 焊管60 米、DN40 焊管36 米、DN32 焊管42 米、DN25 焊管24 米。
角钢5×5、90 米。
2、进场材料进场报验工程负责人施工员日期:2023 年06 月24 日星期五天气状况白天阵雪风力3~4 级最高/最低温度备注-21~-11℃生产状况记录:采暖材料防腐处理。
技术质量安全工作记录:〔技术质量安全活动,技术质量安全问题、检查评定验收等〕1、进展安全生产教育。
2、材料摆放整齐,施工人员佩戴好各种劳动保护用品,清理施工现场,做好安全防护措施,严格遵守各项安全规章制度。
确认钢丝绳结实后,再使用手拉葫芦起吊。
3、离开现场前先自检无遗留安全隐患,经检查无任何安全隐患后,方可离开施工现场。
材料、构配件进场记录:工程负责人施工员日期:2023 年06 月25 日星期六天气状况白天阵雪风力3~4 级最高/最低温度备注-27~-16℃生产状况记录:进场采暖材料外表处理,并刷底漆防腐处理。
技术质量安全工作记录:〔技术质量安全活动,技术质量安全问题、检查评定验收等〕暖通负责人与业主水暖负责人进展采暖接口碰头会,确定了采暖与外网的接口位置及接口管道的口径。
材料、构配件进场记录:工程负责人施工员日期:2023 年06 月26 日星期日天气状况白天晴风力3~4 级最高/最低温度备注12~19℃生产状况记录:停工一天,等待进场采暖材料验收。

单位工程名称:井下中央泵房设备安装2014年2月12 日星期三天气气温风力风向施工部位、内容、速度、作业班组:测量放线技术交底情况:以甲方提供基准点为基准,放出设备十字中心线。
质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月13 日星期四天气气温风力风向施工部位、内容、速度、作业班组:运输设备到现场技术交底情况:运输时,设备有防碰撞措施。
质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月14日星期五天气气温风力风向施工部位、内容、速度、作业班组:运输设备到现场技术交底情况:运输时,设备有防碰撞措施。
质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月15日星期六天气气温风力风向施工部位、内容、速度、作业班组:设备基础剁麻面布置垫铁。
技术交底情况:垫铁布置必须符合规范要求,用水准仪找平质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月16日星期日天气气温风力风向施工部位、内容、速度、作业班组:施工部位、内容、速度、作业班组:设备基础剁麻面布置垫铁。
技术交底情况:垫铁布置必须符合规范要求,用水准仪找平质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月17日星期一天气气温风力风向施工部位、内容、速度、作业班组:安装水泵基础槽钢技术交底情况:纵、横向不水平度不应超过0.1/1000测量时,应以加工面为基准质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月18日星期二天气气温风力风向施工部位、内容、速度、作业班组:安装水泵一台技术交底情况:设备的尺寸、位置、标高应符合设计要求质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月19日星期三天气气温风力风向施工部位、内容、速度、作业班组:安装水泵一台技术交底情况:设备的尺寸、位置、标高应符合设计要求质量自检情况:自检合格安全检查情况:无安全问题其他重要事项:无单位工程名称:井下中央泵房设备安装2014年2月20日星期四天气气温风力风向施工部位、内容、速度、作业班组:安装管路,找正水泵一台,焊接地线。
工程名称高家窑煤业有限责任公司锅炉房设备安装及配电编号日期 2011年8月6日施工单位大同市鲁邦建安有限公司天气状况风力最高/最低温度晴东南风3-4级18℃~31℃施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1、施工部位:1#4T锅炉2、施工内容:准备施工机具。
按发货清单清点锅炉部件。
3、施工人员:安装工6人技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1、贯彻施工技术措施,班前进行技术、安全交底。
2、锅炉进场报验,自检合格。
3、现场安全员进行巡回检查,未发现安全隐患。
记录人(签字)工程名称高家窑煤业有限责任公司锅炉房设备安装及配电编号日期 2011年8月7日施工单位大同市鲁邦建安有限公司天气状况风力最高/最低温度晴东南风3-4级20℃~31℃施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1、施工部位:1#4T锅炉2、施工内容:检查混凝土基础质量。
往室内运输设备。
3、施工人员:安装工10人技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1、班前进行技术、安全交底。
2、混凝土基础质量符合设计要求,基础表面无蜂窝、麻面及脱落现象。
3、现场安全员进行巡回检查,未发现安全隐患。
记录人(签字)工程名称高家窑煤业有限责任公司锅炉房设备安装及配电编号日期 2011年8月8日施工单位大同市鲁邦建安有限公司天气状况风力最高/最低温度晴东南风3-4级21℃~31℃施工情况记录:(施工部位、施工内容、机械使用情况、劳动力情况、施工中存在问题等)1、施工部位:1#4T锅炉2、施工内容:在锅炉基础上划线:下锅筒及下锅筒支座的纵横向中心线;布风板的纵横向中心线、埋管下集箱的支座位置及纵横中心线;炉膛的纵向中心线。
3、施工人员:安装工10人技术、质量、安全工作记录:(技术、质量安全活动、检查验收、技术质量安全问题等)1、班前进行技术、安全交底。
榆林胜利集团建筑工程有限公司驻104项目部乌鲁木齐市一○四团煤矿机械化改造副斜井工程施工总结一、工程概况一○四团煤矿机械化改造副斜井井筒工程,井口中心标高为+1009。
8m,井底落底标高为+648m井底车场,井筒方位角a=164°51′13″,井筒掘进方向a=344°51′13″(朝北偏西)将通过甩车场与井底车场相连。
井筒巷道全长837m,25°下坡掘进,设计的井颈风化岩段为0~100m(实际施工0~102m),设计的井筒毛宽3800㎜、毛高3700㎜、设计墙基宽600㎜、深500㎜,毛断面13。
1㎡,支护形式为半圆拱形钢筋混凝土砌碹,现浇砼标号C30,支护厚度为300㎜;设计的井筒基岩段为100~858。
037㎜(实际施工102~837m),支护形式为半圆拱形锚杆、挂金属网喷射混凝土,喷砼C20号,支护厚度为100㎜;设计的全长井筒净宽3200㎜、净高3400㎜、净断面9.8㎡。
巷道铺底和轨道混凝土固定道床为砼C15,轨道铺设和铺底工程同时进行。
巷道右壁设置台阶和扶手,台阶砌筑砼;巷道左边为砼浇筑水沟,标号 C15。
副斜井井筒底板中部铺设30kg/m钢轨,主要作为运输各种材料到工作面的通道,兼作进风巷道,满足井下各巷道、硐室、工作面的用风需求。
在紧急情况下行人安全出口。
为保证冬季进风井口以下空气干球温度>2℃以上,在离井口中心10m距离的右壁预留暖风道巷口,在台阶行人侧的右壁每隔40m设置躲避硐,作为行人紧急避险处。
副斜井实际施工工程量为837m,其中井颈冲积层明槽开挖在井筒0~35m段,明槽挖土量5505。
31m³,因在原有地面基础上回填0。
7m~2。
6m高度,合计回填方量为6959。
16m³。
冲积层掘进为35m~102m 段,掘进土石方量为1317.9m³,基岩段掘进为102m~837m段,掘进矸石方量为7847.82m³,躲避硐掘进矸石方量为104。
施工日志
施工日志
施工日志
施工日志
施工日志
施工日志
施工日志
施工日志
施工日志
施工日志
施工日志
锅炉48h负荷试运行记录
管道系统冲(吹)洗(脱脂)检验记录
锅炉水压试验原始记录
施工检查记录
单位工程名称:副井场地锅炉房设备安装分部工程名称:锅炉炉体安装
施工检查记录
单位工程名称:副井场地锅炉房设备安装分部工程名称:锅炉炉体安装
施工检查记录
单位工程名称:副井场地锅炉房设备安装分部工程名称:锅炉炉体安装
单位工程名称:副井场地锅炉房设备安装分部工程名称:锅炉炉体安装
单位工程名称:副井场地锅炉房设备安装分部工程名称:水处理系统安装
单位工程名称:副井场地锅炉房设备安装分部工程名称:辅机安装
单位工程名称:副井场地锅炉房设备安装分部工程名称:辅机安装。
