中小河流小罗圈河通化市二道江区段治理工程

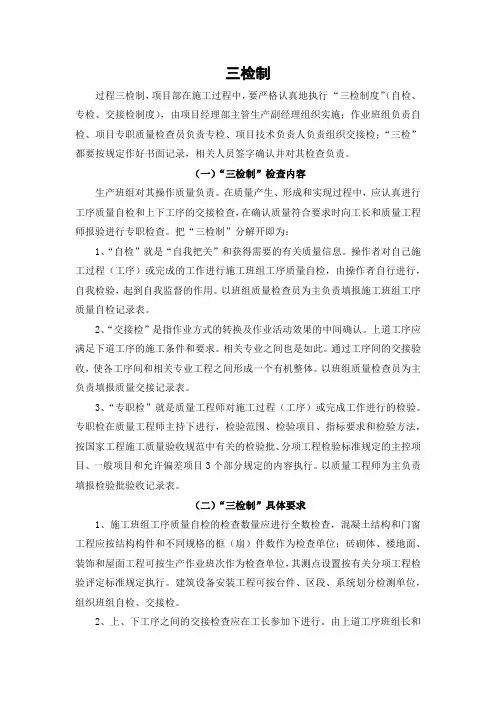

三 检 制
吉林省长城建设工程有限公司
中小河流小罗圈河通化市二道江区段治理工程项目部
2
“三检制”建立情况
根据本工程的需要,我项目部经过充分研究,建立了“三检制”组织机构和配备了相应的质检人员,三检制的建立情况如下:
“三检制”组织机构
班组初检,测量员复检,专职质检员终检。
“三检制”组织机构人员
初检人员:施工班组长
复检人员:测量员
终检人员:专职质检员
“三检制检查程序”
在每道工序开工前,先由施工班组长进行初检,测量员进行复检;复检合格后上报专职质检员进行终检,终检合格后报监理工程师验收,验收合格后方能进行下一道工序。
土方开挖工程:
一、土方开挖施工控制方法
(一)土方开挖前的检查:1)用于开挖工程量计量的原地形测量剖面的复核检查。2)按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查。3)按施工图纸所示进行开挖区周围排水和防洪保护设施的质量检查。
(二)土方开挖过程中的质量检查:土方开挖过程中定期测量校正开
3 挖平面的尺寸和标高,以及按施工图纸要求检查开挖边坡的坡度和平整度。并将测量资料提交监理人。
(三)土方明挖工程完成后的质量检查:
1.土方基础明挖工程完成后,应会同监理人进行以下各项质量检查按施工图纸要求检查工程基础开挖面的平面尺寸、标高和场地平整度。
2.基础面覆盖前,应复核检查基础面是否满足规定。对已开挖完成的土基基础开挖面,应在填筑前清除表面的松土层,并按监理人批准的施工方法进行压实,受积水侵蚀软化的土壤应予清除。并应在监理人检验合格后立即进行覆盖。
3.永久边坡的检查:永久边坡的坡度和平整度的复测检查;边坡永久性排水沟道的坡度和尺寸的复测检查。
施工班组长进行初检,对土方开挖边线进行复测并做好记录,土方开挖边线达到质量标准,初检合格;初检合格后,由施工班组长通知测量员对本段进行复检。复检合格后通知专职质检员对本段进行终检。终检合格后上报监理工程师验收,验收合格后方能下一道工序的施工。
二、混凝土施工控制方法
施工班组长进行初检。对砂石骨料的规格质量、产地、混凝土配合比,严格按照《砼质量控制标准》进行施工前的各项检验和施工进程中的质量控制。首先,在专职质检员和驻地监理工程师的监督下从原材料的料场取料,然后委托有符合资质要求的试验室进行原材料检验和砼配合比试验。
施工班组人员严格按照《砼质量控制标准》《水工砼钢筋施工规范》
4 有关砼施工的质量标准负责现场施工质量,主要包括;1、严格控制粗细骨料的含泥量,坚决不允许将有泥块的粗细骨料进场,如进场立即清除;2、严格控制水泥的原材料质量,凡没有出厂合格证和材质单的水泥不允许进场,凡超期和内有结块的水泥坚决不允许进场,运至施工现场的水泥堆放高度不允许超过10袋,底部要用干燥的木板垫离地面15㎝;3、砼拌和严格按照质量检测部门提供的配合比进行配料,拌和时间不小于3分钟;4、砼浇筑过程中要严格控制好砼的振捣工作,防止过振和漏振出现。5、配合试验人员现驻地监理工程师做好砼试块的取样;6、严格控制砼浇筑后的养护工作。
每道工序严格按照施工规范完成后,由施工班组长初检合格后,通知测量员对本施工工序质量进行复检,复检合格后通知专职质检员对施工部位进行终检,终检合格后上报监理工程师验收,验收合格后方能进行混凝土浇筑。
(一)混凝土原材料的质量控制
1.水泥由指定生产厂家,进场必须有出厂合格证或进场试验报告,我单位将配合供货单位对以上内容进行检查验收,当对水泥质量有怀疑或水泥出厂超过3个月时,进行复查试验,并按试验结果确定能否使用。
2.水泥在运输和贮存时不得受潮和混入杂物,不同品种和标号的水泥进行分别贮存、不得混放,对所有进场水泥均必须进行标识。
3.对混凝土所用的砂石骨料经筛分系统筛洗,取样作检验试验,合格的砂石骨料方可使用。
4.骨料按品种、规格分别堆放,不得混杂。
5 5.混凝土拌合用水须经检验,只有当水的PH值、不溶物、氯化物、硫酸盐、硫化物的含量符合规范要求的方可使用。
6.各种外加剂必须有试验报告,使用时按试验室提供的参数以适宜的状态掺入。
(二)混凝土拌和质量控制
1.拌制前对原材料质量进行检查。
2.混凝土材料配合比必须采用重量法计量,严禁采用体积法。
3.水的计量必须在拌和楼上配置水箱由标准的水称称量。
4.混凝土拌和时间不允许过短或过长,拌和时间以规范标准为基础,使混凝土各种材料混合成匀质体为准。
(三)混凝土运输的质量控制
1.混凝土运输采用混凝土搅拌车、自卸汽车直接装运等方式运输,严格控制混凝土的运输时间,以避免混凝土在运输过程中产生离析现象。
2.施工过程中,严禁加水拌和。
(四)混凝土浇筑的质量控制
1.对模板、钢筋、预埋件的质量、数量、位置逐一检查,并作好录。
2.与混凝土直接接触的模板、岩石,将清除淤泥和杂物,用水湿润。模板中的缝隙和孔隙应堵严。
3.当混凝土的自由倾落高度超标准时,将采用缓降措施予以控制。
4.混凝土浇筑施工应连续进行,所以尽量使混凝土浇筑一次完成,当必须间歇时,应尽量缩短间歇时间并在前层混凝土凝结之前,将次层混凝土浇筑完成。
6 5.采用振捣器捣实混凝土时,每一振点的振捣时间,应将混凝土捣实至表面呈现浮浆和不再沉落为止。
6.实行混凝土质量抵押金制度。按部位,逐层分清责任人,出现质量问题除无偿纠错外,质量检验部有权进行处罚。
7.加大测量力度现场跟踪控制,保证混凝土基线、尺寸准确。
8.坚持质检人员跟班作业,监督并及时纠正施工出现的问题。
(五)混凝土表面施工质量控制
1.模板在支立前应清除表面污物,并涂以合适的隔离剂。
2.模板安装的结构尺寸要准确,模板支撑稳固,接头紧密平顺,不得有离缝、左右错缝和高低不平等现象,接缝、平整度必须满足规范要求,以减少因混凝土水分散失而引起的干缩,影响混凝土表面光洁。
3.模板与基层表面接触处均不得漏浆,模板与混凝土接触表面涂隔离剂。
三、石方开挖施工控制方法
(1)边坡开挖前,按施工图纸所示检查边坡开挖剖面和测量放样成果,经监理人复核签认后作为工程量计量的依据。
(2)边坡开挖过程的定期检查:在边坡工程开挖过程中,承包人应按本技术条款的规定,定期检查开挖剖面规格和边坡软弱岩层及破碎带等不稳定岩体的处理质量,经监理人复查确认安全后,才能继续向下开挖。
(3)岩石基础的质量检查:
1)开挖措施的检查:在基础开挖过程中,特别是开挖至临近建基面时,承包人应会同监理人对基础开挖的方法和措施进行严格检查,以确
7 保建基面的开挖质量。
2)建基面开挖质量的检查:建基面开挖质量达到规范规定标准。
