砖砌雨水检查井施工方案
- 格式:docx
- 大小:37.11 KB
- 文档页数:2
雨水检查井施工方法雨水检查井施工方法一、砖砌雨水检查井1.砌体原材料应符合要求,砂浆按设计配合比配制。
2.基础砼必须经验收合格,达到规定强度,方可进行铺浆砌筑。
在砌筑前要测放出墙基线,撂底摆缝,确定砌筑方法。
砌体用水浸透,不得有干心现象。
3.砌体上下错缝,内外搭接,根据尺寸,皮数尽量采用一顺一丁梅花形砌筑,但最上和最下一皮均用丁砖砌筑。
砌砖时,砂浆满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不小于8mm,也不大于12mm;转角及交接处与墙体同时砌筑,临时间断处砌成斜槎,接槎时将表面清理干净,浇水润湿,填实砂浆,保持灰缝平整。
4.接入的支管随砌随安,管口伸入井内3cm。
预留管宜用低标号砂浆砌砖封口抹平。
井室内的踏步,在砌砖时用砂浆埋固,不得事后凿洞补装,砂浆未凝固前不得踩踏。
5.井室砌完后,及时安装井盖。
安装时,砖面用水冲刷干净,并铺砂浆按设计高程找平。
在道路上的井盖与路面平齐。
6.勾缝前,检查砌体灰缝的深度符合要求,如有瞎缝凿开,并将墙面上粘接的砂浆、泥土及杂物等清除干净后,洒水湿润墙面。
勾缝砂浆塞入灰缝中,压实拉平,深浅一致,横竖缝交接处平整。
勾完一段后及时将墙面清扫干净,灰缝不得有搭茬、毛刺、舌头灰等现象。
7.抹面前,将墙面上粘接的砂浆、泥土及杂物等清除干净,洒水湿润墙面。
抹面终凝后,做好养护工作,保持表面湿润。
8.暂时不接支线的预留管口,应砌死,并用水泥砂浆抹严。
二、混凝土雨水检查井1.工艺流程:井基础垫层混凝土→ 井室模板支搭→ 井室钢筋绑扎安装→ 井室混凝土浇注→ 井室模板拆除→ 井室现浇混凝土养护。
2.检查井垫层混凝土经验收合格后,方可进行井室模板支撑。
3.井室模板支搭:1)在底板侧模安装前,必须在清洗后的素混凝土垫层面上,格局井壁边线样桩,正确划出模板内侧未知的墨线,再根据混凝土浇注高度立模,并支撑固定。
2)井部直墙侧模,不采取螺栓固定时,其两侧模板间应加支撑杆,且在浇注时,应在混凝土面接近撑杆时,随将撑杆拆除。
砖砌矩形直线雨水检查井【篇一:矩形检查井】矩形检查井(1)施工工艺(2)施工要点和设计图纸要求:管道管径d≥1200时,雨水检查井采用钢筋混凝土矩形检查井(包括矩形四通、矩形直线等,检查井采用图示详见02s515)。
检查井垫层采用不小于10cm厚度的c15混凝土浇筑,当井底垫层混凝土强度≥40%设计强度时,才能开始检查井井底板及墙身钢筋的帮扎和安装(检查井施工中,采取直接在井位上帮扎和安装钢筋),然后进行支模,墙体和底板支模完成后进行混凝土浇筑(底板和墙体混凝土均采用c20,抗渗等级s4),浇筑时可预留梯踏步的安装孔洞。
当墙体混凝土强度达到40%设计值以上时即可拆模,并加强养护。
注意要求:(1)混凝土浇筑必须密实,杜绝产生空洞、麻面。
(2)混凝土浇筑时,要控制浇筑层高(每层不得超过插入式振动棒的长度),防止振捣不到位而产生混凝土空洞、麻面。
(3)浇筑时,振动器不得碰撞模板。
(4)梯踏步安装时,保证上下梯踏步错位安置,每侧梯踏步应在一条直线上;梯踏步材质为钢筋砼,井内梯踏步安砌时的尺寸:上下360mm,中心间距300mm。
(5)砖砌流槽表面应用1:2水泥砂浆分层压实抹光,流槽应与上下游管道衔接顺畅。
(6)检查井井盖和井座的采用原则:检查井采用球墨铸铁井盖座(采用:97s501-1图式标准)。
车行道上是重型a型,荷载等级为超汽-20级(采用:97s501-1-41图式);道路红线外是轻型a型,荷载等级为超汽-10级(采用:97s501-1-37图式)。
【篇二:常用检查井规格表】常用雨水检查井规格表【篇三:雨水检查井浇筑施工】检查井施工方案本工程污雨水检查分为圆形混凝土检查井、矩形混凝土检查井。
圆形混凝土检查井采用预制装配式混凝土检查井,井室按06ms201-3规定施工;矩形混凝土检查井和阶梯式混凝土检查井采用现浇;矩形直线混凝土和阶梯式混凝土检查井检查井室按06ms201-3规定施工。
检查井位于道路下时,井盖应与道路齐平;位于绿化带时井盖应高于地面0.1m。
砖砌雨水井施工方案通过合理的雨水管理,可以有效地解决城市雨水排放不畅、地表水污染等问题。
而砖砌雨水井作为一种常见的雨水收集和储存设施,被广泛应用于城市建设中。
本文将介绍砖砌雨水井的施工方案,包括施工材料、施工步骤以及注意事项等内容,以帮助您顺利完成砖砌雨水井的建设。
施工材料在进行砖砌雨水井施工前,需要准备以下材料和工具:•砖块:选择防水性能和耐候性能好的砖块,常用的有红砖、空心砖等。
•水泥:选择符合国家标准的各类水泥,常用的有水泥(PC32.5、PC42.5等)。
•砂浆:用于砌筑砖块和砖与砖之间的粘结。
•配筋钢筋:用于加强雨水井的结构强度。
•梁柱板材:用于雨水井的覆盖和支撑。
除了上述主要的材料外,还需要准备一些基本的施工工具,例如:水平仪、量尺、切割工具、扫帚和铲子等。
施工步骤下面将介绍砖砌雨水井的施工步骤:步骤一:准备施工场地首先,需要清理施工场地,确保场地平整,没有障碍物。
根据设计要求在场地上进行标示,确定雨水井的位置和尺寸。
步骤二:挖掘基坑根据雨水井的设计尺寸,开始挖掘基坑。
挖掘基坑的深度应根据当地的降雨量来确定,一般应保证基坑底部低于周围地面,以便更好地收集雨水。
步骤三:浇筑底板在基坑底部浇筑混凝土底板,底板的厚度一般在10-15厘米之间。
同时,需要在底板上设置好相应的排水管和检查井。
步骤四:砌筑砖墙等底板凝固后,开始进行砌筑砖墙。
根据设计要求,将砖块按照规定的尺寸和排列方式砌筑起来,注意在适当的位置安装配筋钢筋以增强结构强度。
步骤五:浇筑顶板在砖墙搭建完成后,需要浇筑顶板以确保雨水井的密封性。
先在砖墙上铺设防水层,然后浇筑水泥混凝土顶板。
顶板的厚度一般在15-20厘米之间,以保证顶板的强度和耐久性。
步骤六:安装井盖雨水井建设完成后,安装井盖以避免污物和异物进入雨水井内。
井盖的尺寸和材质应与设计相符。
注意事项在进行砖砌雨水井施工时,需要注意以下事项:1.施工过程中要保持施工现场的整洁,及时清理垃圾和杂物。
砖砌雨水井应做多深【篇一:砖砌检查井方案】一、施工准备1、明挖管道铺设接口强度达到设计强度80%;2、选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
二、施工方法(一)、检查井砌筑1、井底基础与管道基础同时浇筑。
2、流槽一定与检查井壁同时砌筑。
表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。
3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。
4、与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
5、砂浆拌和均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。
如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。
6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。
砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。
7、检查井接入圆管的管口应与井内壁平齐,当接入管径大于300mm 时,砌砖圈加固。
管子穿越井室壁或井底,留有30~50mm 的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。
8、砌筑井内踏步时,随砌随安,位置正确。
踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。
混凝土井壁的踏步在预制或现浇时安装。
道路技术交底_检查井砌筑内容介绍施工方法及要求:1.检查井按标准图砌筑,所用材料均须满足监理及规范要求,砂浆采用1∶3水泥砂浆,砌筑前须将砖洒水浸湿。
测量人员在基础混凝土上放出井位大样。
2.预留支管须随砌筑随安装,管口深入检查井3cm,预留支管的管径、方向、高程须符合设计要求,管与井壁衔接处须严密不漏水,预留支管管口用低强度砂浆封口抹平,用截断的短管作为预留支管时其断管破茬不得朝向井内。
检查井砌筑施工方法一、砖砌工艺流程准备施工-测量放线-检查井基底基础处理-井室砌筑-井室内流槽浇筑-井室盖板安装-井筒砌筑-踏步安装-井圈(盖)安装-井周围还土。
二、施工方法1、施工放样根据设计图纸,测放检查井中心线及井室墙体内外边线圆形井确定管间距及中心方法2、砂浆搅拌(1)根据试验室提供的砂浆配合比进行试配,提出砂浆试配比例(重量比),并根据测定现场砂的含水率确定施工配合比。
水泥配料精确度控制在±2%以内;砂等配料精确度控制在±5%以内。
(2)砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。
拌和时间自投料完毕算起,不得少于2min。
(3)砂浆应随拌随用,水泥砂浆必须分别在拌成后3h和4h内使用完毕。
2、基层处理、弹检查井直径十字中心线,(基层处理需在硬基上,并且水平。
)将砌筑部位清理干净,并根据设计井底直径砖墙厚度弹出井底墙身内边线及外边线。
3、摆砖,开始砌筑时先进行摆砖,排出灰缝宽度,内灰缝应尽量缩小,全部采用丁砖砌筑,上下层砌筑必须使各皮砖的竖缝相互错开。
检查井砌筑必须是熟练技工。
摆砖注浆4、砌砖(1)砌筑前砌块应充分湿润。
(2)检查井内的流槽,宜与井壁同时进行砌筑。
(3)砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置进行收口,四面收口时每层收进不大于3cm,偏心收口时每层收进不应大于5cm.(4)砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘结紧密、不得漏浆,上下砌块应错缝砌筑。
竖缝宜采用挤浆法或加浆方法,使其砂浆饱满,竖向灰缝不得出现透明缝、瞎缝和假缝。
在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符合设计要求,管与井壁衔接处应严密,预留支管管口宜采用低强度等级砂浆砌筑封口抹平。
(5)砌筑时应同时安装爬梯,按设计制作(防腐处理)及安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
(6)内外井壁应采用水泥砂浆砌筑。
掉入井底的砂浆及杂物,应及时清除干净,砌体大放脚的摞底尺寸及收退方法,必须符合设计图纸规定。

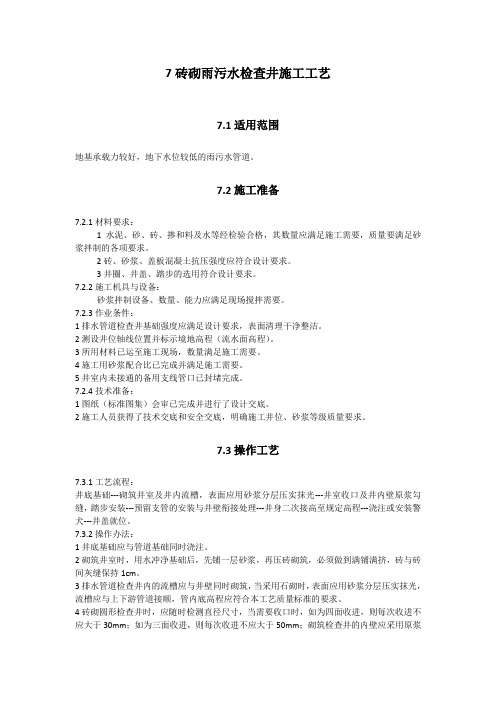

7砖砌雨污水检查井施工工艺7.1适用范围地基承载力较好,地下水位较低的雨污水管道。
7.2施工准备7.2.1材料要求:1水泥、砂、砖、掺和料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求。
2砖、砂浆、盖板混凝土抗压强度应符合设计要求。
3井圈、井盖、踏步的选用符合设计要求。
7.2.2施工机具与设备:砂浆拌制设备、数量、能力应满足现场搅拌需要。
7.2.3作业条件:1排水管道检查井基础强度应满足设计要求,表面清理干净整洁。
2测设井位轴线位置并标示境地高程(流水面高程)。
3所用材料已运至施工现场,数量满足施工需要。
4施工用砂浆配合比已完成并满足施工需要。
5井室内未接通的备用支线管口已封堵完成。
7.2.4技术准备:1图纸(标准图集)会审已完成并进行了设计交底。
2施工人员获得了技术交底和安全交底,明确施工井位、砂浆等级质量要求。
7.3操作工艺7.3.1工艺流程:井底基础---砌筑井室及井内流槽,表面应用砂浆分层压实抹光---井室收口及井内壁原浆勾缝,踏步安装---预留支管的安装与井壁衔接处理---井身二次接高至规定高程---浇注或安装警犬---井盖就位。
7.3.2操作办法:1井底基础应与管道基础同时浇注。
2砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。
3排水管道检查井内的流槽应与井壁同时砌筑,当采用石砌时,表面应用砂浆分层压实抹光,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求。
4砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实。
5砖砌检查井的踏步应随砌随安,位置之前,踏步安装后在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。
6砖砌检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管口应用低强度等级砂浆砌筑封口抹平。
砖砌检查井、雨水口井施工方法砌筑用砖采用同一厂家产品,砖表面要平整,无大缺角,强度符合设计要求。
砌筑时,砖要淋水湿润,并控制好含水率在10~15%左右,一般以水浸入砖内四周10~15mm为宜,不可于砖上墙,以保证砂浆与砖块的粘结力。
砌砖时要按皮数杆砖外挂线。
皮数杆是用来控制井室各部位的标高,并控制灰缝厚度的标准,实际上每10块砖平均调整砖缝在8~10mm之间的厚度.皮数杆的架设应牢固可靠,杆底要垫实、钉牢,底标高用水准仪进行找平,要准确统一。
砖砌筑形式有一丁一顺、三丁一顺,施工前按所定砌法进行摆砖,按灰缝8~10mm。
宽度排砖,务必使丁砖摆底各皮砖的灰缝错开.同一皮砖的砖面要水平,同一墙面上各部位组砌方法应统一,并使上下一致,排砖时由施工员和测量员反复核。
砌砖的操作方法为“三一"砌法,即指“一铲灰、一块砖、一揉挤”的方法。
竖缝宜采用挤浆或加浆法,俗称“顶头灰".先用砖刀铺浆,双手同时拿砖分前后挤浆砌平,做到调好准线后要“上跟线,下跟棱,左右相平要对平”。
随砌随刮顶头灰,始终保持内外搭接,上下错缝(1/4砖长),严禁用水冲浆灌缝,坚持三皮一吊,五皮一靠的方法,以保证砌筑质量。
支管及预埋管和扶梯尺寸位置准确预埋,避免事后凿补.施工抹灰前,对墙体进行洒水湿润,对表面凹凸部位凿平或用1:3的水泥砂浆填平补齐。
施工时要自下而上的往上抹,确定大致抹灰厚度,用贴饼控制其垂直平整度。
然后用钢袜子按贴饼厚度上灰,用直压条初次找平,再用木抹子粗磨。
按灰浆的口水程度收水后,进行第一次压光,磨平和压光时用力要轻重一致,方向一致。
在面层稍于手捺有轻微印痕时进行第二次压光,然后进行保养。
检查井的质量要求:a、井壁必须互相垂直,没有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓裂缝等现象.b、井内流槽应平顺,踏步应安装牢固,位置准确,不得有建筑垃圾等杂物。
c、井框、井盖必须完整无损,安装平稳,位置正确.d、检查井允许偏差:1)井身尺寸:长、宽:±20mm 直径:±20mm2)井盖高程:非路面±20mm 路面:与道路的规定一致3)井底高程:(D<1000mm)±10mm(D≥1000mm)±15mm。
排水管道工程一、排水工程施工工艺流程测量放线→沟槽开挖→软基处理→碎石垫层→管道基础垫层→管道安装→管道接口→检查井砌筑→闭水试验→土方回填。
二、开槽工程1、施工测量管线开工前期测定管线中线,检查井位置,建立临时水准点。
测定管道中心时,在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩;在挖槽见底前、灌筑砼基础前,管道铺设或砌筑前,及时校测管道中心线及高程桩的高程.2、挖槽(1)采用机械挖槽人工配合清底.机械挖槽时确保槽底土壤不被扰动,设计槽底高程以上留20cm左右不挖、待人工清挖。
(2)开槽前详细调查规划管线与现况管线位置相对关系,复核交叉管线高程,若规划管线与现况管线高程矛盾,及时与设计、业主联系调整高程或拆改移现况管线,管线开槽过程中,遇到地下管线,要摸清情况及时保护,需保留的,按我单位悬吊标准图做悬吊保护。
(3)严格控制槽底高程和宽度,防止超挖。
(4)槽深小于3m时,边坡为1:0.33,槽深大于3m时,边坡为1:0.5。
(5)槽边1m 处沿沟槽走向设1。
2m高红白漆护栏,并围防汛埂,以防雨水冲槽.(6)沟槽开挖后,项目部质检人员、测量人员和试验人员对沟槽底宽、坡度、中心线等进行检查,对槽底按规定频率进行钎探,及时邀请业主、设计、勘测单位和监理单位联合验槽.三、下、稳管1、管道下管、安装施工工艺为:排管→下管→清理管腔、管口→清理胶圈→上胶圈→初2、排水管下管时使管节承口迎向水流方向。
3、稳管接口(1)接口的主要工具为:三脚架、手拉葫芦(5t)、毛刷、钢丝绳。
(2)接口时,首先将两管口清理干净,插口上安装专用橡胶圈,橡胶圈必须到位,安好后的橡胶圈不得出现卷曲现象;橡胶圈在使用前逐个进行检查,对于有破损、气泡、割裂、飞边等现象的必须剔除。
(3)对管时,采用边线法和中线法两种方法控制管道中心线及管内底高程.(5)管道施工时,将两端管材用钢丝绳套紧,连接手拉葫芦,用手拉葫芦将插口拉进承口,与此同时,用三脚架(或吊车)将管口部分适当吊起,以减少管身与管基的摩阻力。
砖砌雨水检查井施工方案1. 引言本文档旨在描述砖砌雨水检查井的施工方案。
该方案为了确保雨水系统的正常运行,提供雨水排水和排放功能,确保环境的清洁和安全。
2. 施工准备在施工之前,需要进行以下准备工作:•确定合适的施工位置和规模。
•完成施工图纸的设计并获得批准。
•购买所需的砖石材料和工具。
•准备必要的保护措施,如手套、口罩和安全帽。
3. 施工步骤3.1 清理施工现场在施工开始之前,需要清理施工现场,去除任何障碍物,确保施工区域清洁。
3.2 打地基首先,需要根据设计图纸的要求,确定雨水检查井的尺寸和深度。
然后,开始打地基。
地基应符合土工要求,并确保稳定和坚固。
3.3 砌筑雨水检查井的墙体使用合适的砖石材料,按照设计图纸的要求,开始砌筑雨水检查井的墙体。
墙体应该牢固、垂直,并使用专用的砂浆进行粘结。
3.4 安装雨水检查井盖板在完成墙体的砌筑后,需要安装雨水检查井的盖板。
盖板应符合设计要求,并确保能够防止泥沙等杂物进入雨水管道系统。
3.5 进行防水处理为了保证雨水检查井的密封性和抗渗性,需要对其进行防水处理。
可以使用特殊的防水涂料或胶水来涂抹墙体表面,并确保每块砖都被覆盖到。
3.6 进行质量检验在施工结束之前,需要对雨水检查井进行质量检验。
检查井的尺寸、墙体的垂直度和稳定性,以及盖板的安装是否符合设计要求。
如果发现任何问题,应及时进行修复。
4. 施工安全注意事项在施工过程中,需要注意以下安全事项:•穿戴适当的个人防护装备,如手套、口罩和安全帽。
•确保施工现场的安全,避免其他人员进入施工区域。
•注意使用和存放施工工具,避免造成人身伤害。
•遵守施工操作规范,确保施工过程安全可靠。
5. 施工结束在完成上述施工步骤并通过质量检验后,砖砌雨水检查井的施工就完成了。
在使用前,应确保井内无杂物,并确保盖板安装牢固。
6. 总结本文档详细描述了砖砌雨水检查井的施工方案,包括施工准备、施工步骤和施工安全注意事项。
通过遵循该方案并经过质量检验,能够确保雨水检查井的功能和质量,并达到预期的使用效果。
砖砌雨水检查井施工方案1. 引言雨水检查井是城市排水系统中重要的组成部分,用于收集、检查和修理管道系统。
砖砌雨水检查井施工方案旨在提供清晰的施工指导,确保施工质量和工期的控制。
本文档将介绍砖砌雨水检查井施工的步骤和要点。
2. 材料准备在开始施工前,需要准备以下材料:•红砖:符合国家相关标准的质量合格的红砖,用于砌筑雨水检查井的墙体;•水泥:优质的水泥,用于砌筑雨水检查井的墙体和底板;•砂浆:按照配比要求配制好的砂浆,用于砌筑雨水检查井的砖缝填充;•钢筋:用于加固雨水检查井的底板和盖板;•防水材料:用于保护雨水检查井墙体不受地下水渗透。
3. 施工步骤砖砌雨水检查井施工步骤如下:3.1 清理施工现场施工现场需要清理干净,移除杂物和堆积物,确保施工区域的平整。
3.2 定位和标线根据设计要求,在施工区域进行定位和标线,确定雨水检查井的位置和尺寸。
3.3 底板施工首先,在定位的位置挖掘合适尺寸的坑洞,然后在坑洞底部铺设一层厚度为10厘米的碎石,再根据设计要求进行钢筋的布置。
接下来,将水泥砂浆倒入坑中,用铁锹进行初步的均匀浇筑,然后使用木板进行抹平,最后完成底板的施工。
3.4 墙体砌筑在底板四周的位置用砖块搭建砖墙,墙体采用砖砌法进行施工。
根据设计要求和标线,先搭建四个角的墙体,然后再进行中间部分的砌筑。
在砌筑墙体过程中,要注意墙体的垂直度和水平度,使用水平仪和垂直仪进行检查。
3.5 砖缝填充墙体砌筑完成后,需要对砖缝进行填充。
使用事先配制好的砂浆,用砂浆刀将砂浆填充到砖缝中,确保砂浆填充均匀、牢固。
3.6 盖板安装等墙体砌筑完成并且砂浆填充干燥后,可以进行盖板安装。
首先,在墙体上方加固钢筋,然后倒入水泥砂浆,并用木板抹平,确保盖板的平整。
3.7 防水处理为了防止地下水的渗透,需要对雨水检查井进行防水处理。
使用防水材料对墙体和盖板进行覆盖,确保密封性。
4. 施工质量控制在施工过程中,要加强质量控制,确保施工质量符合设计要求。
砖砌雨水检查井施工方案
1、砌筑前校核基准尺寸及高程,测放出井中及砌筑中线。
砖在砌筑前用水湿润,含水量为10%~15%,砂浆配合比由试验室确定。
2、基础砌筑前,基础垫层面清扫干净,洒水湿润。
3、砌筑时须挂线施工:先挂线对中点,砌筑时经常以此
垂线这中点,用钢尺检查各边尺寸、距离是否符合要求。
保证XXX砌筑时墙体垂直,井形方正。
4、砌筑宜采用一铲灰,一块砖,一挤揉的砌法。
砌体应
分层,上下错缝,内外搭接,砌体的转角处和交接处应同时砌筑,不能同时砌筑的应留梯级差。
5、砌筑检查圆井时要注意圆度。
挂线校核内径,收口段
每皮检查,看有无偏移。
井下部干管伸入处,特别是管底两侧
要用砂浆碎砖捣插密实,务使不渗漏,收口高度事先算出,按
每层缩入2cm,即每圈缩入4cm计算。
6、水泥砂浆必须在4小时内用完,不得使用过夜砂浆。
7、砌筑各类进水井、检查井时必需共同做好施工排水。
砌筑完成后还要待砂浆终凝后(普通3-4小时)才可停止抽水。
8、检查井的井环用1:2水泥砂浆固定。
井环面应与路面标高相同。
9、检查井的预留支管应随砌随安,预留管的直径、方向、标高应满足设计要求,管与井壁衔接处应严密。
检查井接入圆管的管口应与井内壁平齐。
检查井梯踏步安装:砌筑井内的梯踏步应随砌随安,位置准确,踏步安装后,在砌筑砂浆或砼未达到规定抗压强度前不得踩踏。
10、接入雨水检查井的管径d≥600时,井内设流槽;管直d≤600时,井底用C15砼铺平,厚度与管壁厚相同。
检查井砌筑至设计高程后,立即施工井底,安装井圈并盖好井盖,设置在车行道和铺砌路面的检查井,施工完毕后其井盖及盖座其面与路面XXX。
10、接入雨水检查井的管径d≥600时,井内设流槽;管直d≤600时,井底用C15砼铺平,厚度与管壁厚相同。
检查井砌筑至设计高程后,立即施工井底,安装井圈并盖好井盖,设置在车行道和铺砌路面的检查井,施工完毕后其井盖及盖座其面与路面XXX。
