长江三峡水电站决策问题 2
- 格式:ppt
- 大小:2.67 MB
- 文档页数:16


大江截流及二期围堰主要技术问题的决策内容摘要:摘要:二期围堰是影响三峡工程施工成败的关键性建筑物,修建在深水中的淤沙地基上。
大江截流和围堰防渗是二期围堰的两个关键性技术问题。
三峡大江截流最大水深60m、截流流量8480~11600m3/s、日最高抛投强度19.4万m3、截流施工期有通航要求,创造了大江截流四项世界记录。
围堰采用塑性混凝土防渗墙下接惟幕灌浆,墙上接土工膜防渗方案,用不到一年的时间,完成二期上石围堰施工,经受了去年八次洪峰的考验。
基坑渗水量远低于设计预测值。
这说明三峡大江截流及二期围堰的主要技术问题的决策是正确的。
关键词:三峡大江截流二期围堰决策施工导流施工期通航决策1施工导流及施工期通航决策1.1施工导流方案三斗坪坝址河谷宽阔,江中有中堡岛将长江分为主河床及后河,适于采用分期导流方案。
分期导流方案设计必须结合施工期通航和枢纽总体布置一并研究。
在可行性论证和初步设计阶段,对右岸导流明渠施工期通航和不通航两大类型的多种方案进行了大量的技术经济比较工作。
7月,经国务院三峡建设委员会批准,确定为“三期导流,明渠通航”方案。
第一期围右岸(图1)。
一期导流的时间为10月至10月。
在中堡岛左侧及后河上下游修筑一期土石围堰,形成一期基坑,并修建茅坪溪改道工程,将茅坪溪水导引出一期基坑下游。
在一期土石围堰保护下挖除中堡岛,扩宽后河修建导流明渠、混凝土纵向围堰,并预建三期碾压混凝土围堰基础部分的混凝土。
水仍从主河床通过。
一期土石围堰形成后束窄河床约30%。
汛期长江水面宽约1000m,因此船只仍可在主航道航行。
图1一期导流图2二期导流第二期围主河床与左岸(图2)。
二期导流时间为11月至11月。
11月实现大江截流后,立即修建二期上、下游横向围堰将长江主河床截断,与混凝土纵向围堰共同形成二期基坑。
在基坑内修建泄洪坝段、左岸厂房坝段及电站厂房等主体建筑物。
二期导流时,江水由导流明渠宣泄,船舶从导流明渠和左岸已建成的临时船闸通航。

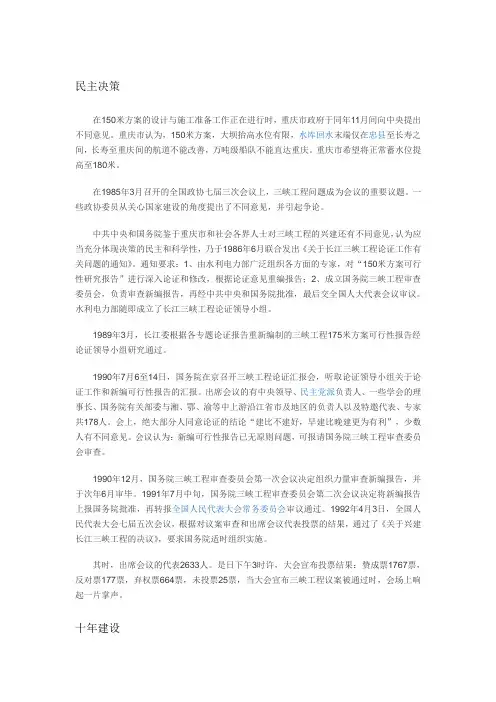

案例分析作业案例1:长江三峡工程决议案的诞生1992年4月3日,是我国领导决策史上极为有意义的一天。
在这一天,全国人大七届五次会议以1767票赞同、171票反对、664票弃权、25人未按表决器的结果,通过了《长江三峡工程决议案》,从此揭开了中国决策史上民主化、科学化进程的新一页。
三峡工程在中华民族的历史上,可以说是继万里长城之后最大的一个工程。
它将创造人类史上蓄水、发电、主题建筑物等多项世界纪录。
国外专家盛赞它是21世纪最大的、最有雄心的土木工程。
三峡工程的研究、设计、论证时间之长,参加专家之多,涉及问题之广泛,在世界建筑史上是十分罕见的。
早在1917年孙中山先生就曾提出过修建三峡水电站,近一个世纪以来,三峡工程的最终决策经历了四上四下,多次反复的过程。
终于全国人大七届五次会议为中华民族这一伟大的梦想画上了圆满的句号。
是否建设三峡工程,一直牵动着全国各族人民的心,仅建国后就论证了四十年,争论了三十年。
在这些激烈的争论中,其间仁者见仁、智者见智。
争论的实质,虽然有一部分是因为工程技术上的不同观点所引发的,但相当大的成分在于人们处于不同的环境,对最终决策建设三峡工程存在着不同的价值和心态。
长江中下游地区是三峡工程的受益者,大都期盼工程能够尽快上马;长江上游地区,由于水库建成后将大面积蓄水,淹没大片的土地和家园,切身利益受到损害,因此有所异议是十分正常的;还有一些专家学者认为,三峡工程建成后,原有的长江水域的许多宝贵的自然和人文的历史遗产必然会受到破坏,即使能够将部分文物迁出,仍然有相当多的文物被淹没在水下,会造成不可估量的损失;全国其他地区也有人认为,三峡工程浩大,担心工程上马后会对整个国民经济形成巨大的冲击等等。
正是因为全国各地人民的不同心态,在三峡的最终建设问题上形成了诸多的意见和建议。
长期以来,三峡工程几上几下,国家的经济实力和工程技术力量固然是重要的影响因素,但我们更应该从中看到,在进行如同三峡工程建设这样超大型建筑工程的决策时,领导者必须慎之又慎。
民主决策在150米方案的设计与施工准备工作正在进行时,重庆市政府于同年11月间向中央提出不同意见。
重庆市认为,150米方案,大坝抬高水位有限,水库回水末端仅在忠县至长寿之间,长寿至重庆间的航道不能改善,万吨级船队不能直达重庆。
重庆市希望将正常蓄水位提高至180米。
在1985年3月召开的全国政协七届三次会议上,三峡工程问题成为会议的重要议题。
一些政协委员从关心国家建设的角度提出了不同意见,并引起争论。
中共中央和国务院鉴于重庆市和社会各界人士对三峡工程的兴建还有不同意见,认为应当充分体现决策的民主和科学性,乃于1986年6月联合发出《关于长江三峡工程论证工作有关问题的通知》。
通知要求:1、由水利电力部广泛组织各方面的专家,对“150米方案可行性研究报告”进行深入论证和修改,根据论证意见重编报告;2、成立国务院三峡工程审查委员会,负责审查新编报告,再经中共中央和国务院批准,最后交全国人大代表会议审议。
水利电力部随即成立了长江三峡工程论证领导小组。
1989年3月,长江委根据各专题论证报告重新编制的三峡工程175米方案可行性报告经论证领导小组研究通过。
1990年7月6至14日,国务院在京召开三峡工程论证汇报会,听取论证领导小组关于论证工作和新编可行性报告的汇报。
出席会议的有中央领导、民主党派负责人、一些学会的理事长、国务院有关部委与湘、鄂、渝等中上游沿江省市及地区的负责人以及特邀代表、专家共178人。
会上,绝大部分人同意论证的结论“建比不建好,早建比晚建更为有利”,少数人有不同意见。
会议认为:新编可行性报告已无原则问题,可报请国务院三峡工程审查委员会审查。
1990年12月,国务院三峡工程审查委员会第一次会议决定组织力量审查新编报告,并于次年6月审毕。
1991年7月中旬,国务院三峡工程审查委员会第二次会议决定将新编报告上报国务院批准,再转报全国人民代表大会常务委员会审议通过。
1992年4月3日,全国人民代表大会七届五次会议,根据对议案审查和出席会议代表投票的结果,通过了《关于兴建长江三峡工程的决议》,要求国务院适时组织实施。

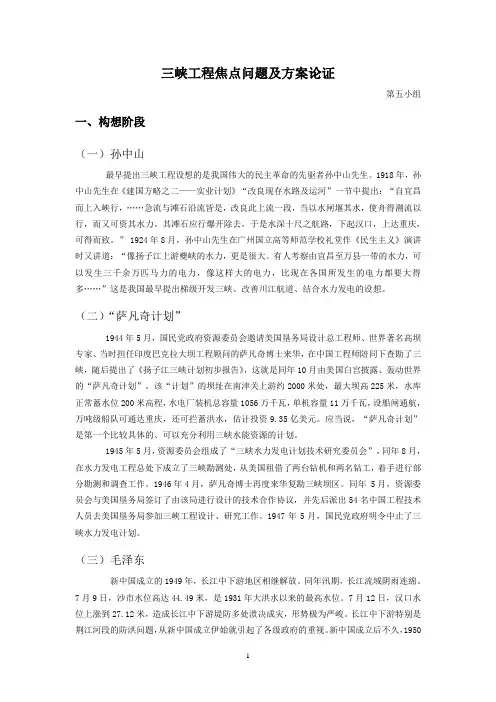

三峡工程焦点问题及方案论证第五小组一、构想阶段(一)孙中山最早提出三峡工程设想的是我国伟大的民主革命的先驱者孙中山先生。
1918年,孙中山先生在《建国方略之二——实业计划》“改良现存水路及运河”一节中提出:“自宜昌而上入峡行,……急流与滩石沿流皆是,改良此上流一段,当以水闸堰其水,使舟得溯流以行,而又可资其水力。
其滩石应行爆开除去,于是水深十尺之航路,下起汉口,上达重庆,可得而致。
” 1924年8月,孙中山先生在广州国立高等师范学校礼堂作《民生主义》演讲时又讲道:“像扬子江上游夔峡的水力,更是很大。
有人考察由宜昌至万县一带的水力,可以发生三千余万匹马力的电力,像这样大的电力,比现在各国所发生的电力都要大得多……”这是我国最早提出梯级开发三峡、改善川江航道、结合水力发电的设想。
(二)“萨凡奇计划”1944年5月,国民党政府资源委员会邀请美国垦务局设计总工程师、世界著名高坝专家、当时担任印度巴克拉大坝工程顾问的萨凡奇博士来华,在中国工程师陪同下查勘了三峡,随后提出了《扬子江三峡计划初步报告》,这就是同年10月由美国白宫披露、轰动世界的“萨凡奇计划”。
该“计划”的坝址在南津关上游约2000米处,最大坝高225米,水库正常蓄水位200米高程,水电厂装机总容量1056万千瓦,单机容量11万千瓦,设船闸通航,万吨级船队可通达重庆,还可拦蓄洪水,估计投资9.35亿美元。
应当说,“萨凡奇计划”是第一个比较具体的、可以充分利用三峡水能资源的计划。
1945年5月,资源委员会组成了“三峡水力发电计划技术研究委员会”,同年8月,在水力发电工程总处下成立了三峡勘测处,从美国租借了两台钻机和两名钻工,着手进行部分勘测和调查工作。
1946年4月,萨凡奇博士再度来华复勘三峡坝区。
同年 5月,资源委员会与美国垦务局签订了由该局进行设计的技术合作协议,并先后派出54名中国工程技术人员去美国垦务局参加三峡工程设计、研究工作。
1947年5月,国民党政府明令中止了三峡水力发电计划。
