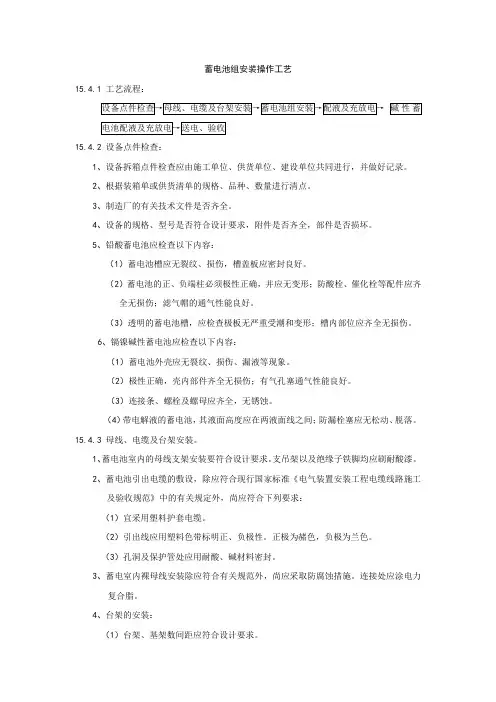

蓄电池组安装操作工艺15.4.1工艺流程:15.4.2设备点件检查:1、设备拆箱点件检查应由施工单位、供货单位、建设单位共同进行,并做好记录。
2、根据装箱单或供货清单的规格、品种、数量进行清点。
3、制造厂的有关技术文件是否齐全。
4、设备的规格、型号是否符合设计要求,附件是否齐全,部件是否损坏。
5、铅酸蓄电池应检查以下内容:(1)蓄电池槽应无裂纹、损伤,槽盖板应密封良好。
(2)蓄电池的正、负端柱必须极性正确,并应无变形;防酸栓、催化栓等配件应齐全无损伤;滤气帽的通气性能良好。
(3)透明的蓄电池槽,应检查极板无严重受潮和变形;槽内部位应齐全无损伤。
6、镉镍碱性蓄电池应检查以下内容:(1)蓄电池外壳应无裂纹、损伤、漏液等现象。
(2)极性正确,壳内部件齐全无损伤;有气孔塞通气性能良好。
(3)连接条、螺栓及螺母应齐全,无锈蚀。
(4)带电解液的蓄电池,其液面高度应在两液面线之间;防漏栓塞应无松动、脱落。
15.4.3母线、电缆及台架安装。
1、蓄电池室内的母线支架安装要符合设计要求。
支吊架以及绝缘子铁脚均应刷耐酸漆。
2、蓄电池引出电缆的敷设,除应符合现行国家标准《电气装置安装工程电缆线路施工及验收规范》中的有关规定外,尚应符合下列要求:(1)宜采用塑料护套电缆。
(2)引出线应用塑料色带标明正、负极性。
正极为赭色,负极为兰色。
(3)孔洞及保护管处应用耐酸、碱材料密封。
3、蓄电室内裸母线安装除应符合有关规范外,尚应采取防腐蚀措施。
连接处应涂电力复合脂。
4、台架的安装:(1)台架、基架数间距应符合设计要求。
(2)台架安装前应刷耐酸漆或焦油沥青;(3)电压高于48伏的蓄电池架,应用绝缘子或绝缘垫与地面绝缘;(4)台架的安装应平整,不得歪斜。
15.4.4蓄电池组安装1、蓄电池安装应按设计图纸及有关技术文件进行施工。
2、蓄电池安装应平稳、间距均匀;同一排列的蓄电池应高度一致,排列整齐。
3、有抗震要求时,其抗震措施应符合有关规定,并牢固可靠。
汽车蓄电池的安装方法1.选择合适的蓄电池:根据汽车的型号和要求,选择适合的蓄电池。
蓄电池的参数包括电压、容量和尺寸等。
确保选购的蓄电池与汽车的需求相匹配。
2.关闭所有电子设备:在安装蓄电池之前,确保汽车的所有电子设备和电器系统都处于关闭状态,包括车灯、音响、空调等。
3.防止触电:在开始安装蓄电池之前,先将汽车的钥匙从点火开关中拔出,以避免触电事故的发生。
4.断开负极连接:首先要断开汽车电池的负极连接。
找到蓄电池上的负极端口,一般是黑色连接头,使用扳手或扳手柄松开螺丝或松动固定圈,使其与蓄电池的负极接触的金属接触头断开连接。
5.断开正极连接:接下来,断开蓄电池的正极连接。
找到蓄电池上的正极端口,一般是红色连接头,同样使用扳手或扳手柄松开螺丝或松动固定圈,使其与蓄电池的正极接触的金属接触头断开连接。
6.移除旧电池:使用扳手或扳手柄将蓄电池的固定松动,将电池从所处的位置上取下。
取下旧电池时,要注意电池的重量,以免造成伤害。
7.准备新电池:将新电池放置在电池托架上,使蓄电池的正负极与对应的连接头相匹配。
8.连接正极:将新电池的正极连接头与汽车上的正极接触的金属接触头相连接,通过扳手或扳手柄拧紧螺丝或固定圈,使其紧密连接。
9.连接负极:将新电池的负极连接头与汽车上的负极接触的金属接触头相连接,通过扳手或扳手柄拧紧螺丝或固定圈,使其紧密连接。
10.检查连接:确认电池连接牢固后,可以轻轻摇动蓄电池,确保其不会松动。
11.固定电池:使用相应的固定装置固定蓄电池,确保其在行驶过程中不会晃动。
12.连接正负极:连接好蓄电池后,将汽车的钥匙插入点火开关,并将电动车窗等电子设备打开,以确保电池正常工作。
13.检查电压:使用电压表测量蓄电池的电压,确保其电压在正常范围之内。
14.关闭电子设备:关闭测试过程中打开的电子设备,包括车窗等,以避免电池过度放电。
15.清理现场:将旧电池和相关的垃圾放入特定的废弃电池回收容器中。
清除安装现场的杂物和脏污。

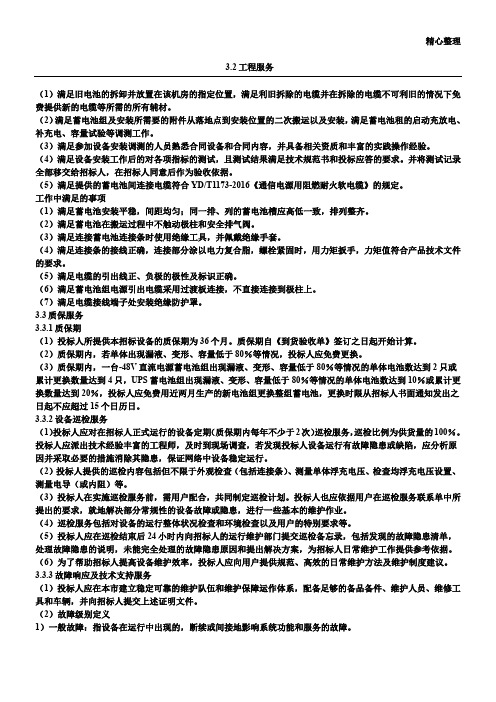

精心整理3.2工程服务(1)满足旧电池的拆卸并放置在该机房的指定位置,满足利旧拆除的电缆并在拆除的电缆不可利旧的情况下免费提供新的电缆等所需的所有辅材。
(2)满足蓄电池组及安装所需要的附件从落地点到安装位置的二次搬运以及安装,满足蓄电池租的启动充放电、补充电、容量试验等调测工作。
(3)满足参加设备安装调测的人员熟悉合同设备和合同内容,并具备相关资质和丰富的实践操作经验。
(4)满足设备安装工作后的对各项指标的测试,且测试结果满足技术规范书和投标应答的要求。
并将测试记录全部移交给招标人,在招标人同意后作为验收依据。
(5)满足提供的蓄电池间连接电缆符合YD/T1173-2016《通信电源用阻燃耐火软电缆》的规定。
(1(2(3(4的要求。
(5(6(73.33.3.1(1(2(32只或3.3.2(1)100%。
(2)(3(4)巡检服务包括对设备的运行整体状况检查和环境检查以及用户的特别要求等。
(5)投标人应在巡检结束后24小时内向招标人的运行维护部门提交巡检备忘录,包括发现的故障隐患清单,处理故障隐患的说明,未能完全处理的故障隐患原因和提出解决方案,为招标人日常维护工作提供参考依据。
(6)为了帮助招标人提高设备维护效率,投标人应向用户提供规范、高效的日常维护方法及维护制度建议。
3.3.3故障响应及技术支持服务(1)投标人应在本市建立稳定可靠的维护队伍和维护保障运作体系,配备足够的备品备件、维护人员、维修工具和车辆,并向招标人提交上述证明文件。
(2)故障级别定义1)一般故障:指设备在运行中出现的,断续或间接地影响系统功能和服务的故障。
精心整理2)重要故障:指设备在运行中出现的直接影响业务、并导致系统性能或业务部分退化的故障,或设备在运行中出现的故障具有潜在的系统瘫痪或服务中断的危险,并可能导致设备的基本功能不能实现或全面退化。
3)重大故障:设备在有效运行年限内,因设备质量原因、功能、性能劣化导致供电中断或服务中断的故障,包括设备原因导致的起火、所服务设备(系统)瘫痪或设备毁损等。
一.总则1.为保证蓄电池组旳工程安装质量,增进工程施工技术水平旳提高,保证蓄电池组旳安全运行,制定本作业指导书,作为统一旳施工作业技术准则。
2.本作业指导书合用于电压为220V及以上,容量为350A·h蓄电池组安装。
3.根据工程实际状况,本指导书重要简介免维护蓄电池施工工艺。
二.工艺流程1.开箱检查设备抵达现场后,应在规定期限内作验收检查,并应符合下列规定:a.包装及密封良好。
b.开箱检查清点数量,型号、规格应符合设计规定;附件齐全,元年无损坏及漏液状况。
c.产品旳技术文献齐全。
d.电池如长期放置,需拧紧密闭气塞,清理洁净,在极柱上涂抹防腐脂。
2.施工准备2.1将蓄电池室打扫洁净,做到清洁、干燥、通风良好。
2.2设备支架安装按照图纸设计尺寸,将厂家所电池支架安装到蓄电池室,找平找正,固定牢固。
如有支架掉漆现象则在电池安装前进行补漆。
2.3半蓄电池逐一用干布擦试洁净,搬运到蓄电池室内。
在搬运摆放过程中,严禁将蓄电池倒置或重叠,严禁是电池正、负极短路。
3.蓄电池安装3.1蓄电池组安装3.1.1蓄电池安装前,应按下列规定进行外观检查:a.蓄电池槽应无裂纹、损伤、槽盖应密封良好。
b.蓄电池旳正、负端柱必须极性对旳,并应无变形;防酸栓、催化栓等部件应齐全无损伤;滤气帽旳勇气性能良好。
c.连接条、螺栓及螺母应齐全。
3.1.2清除蓄电池表面污垢时,应采用酒精擦拭。
3.1.3蓄电池组旳安装应符合下列规定。
a.蓄电池放置旳平台,基架及间距应符合设计规定。
b.蓄电池安装应平稳,间距均匀;同一排、列旳蓄电池应高度一致,排列整洁。
c.连接条及抽头旳接线应对旳,接头连接部分应涂以电力复合脂,螺栓应紧固。
d.有抗需规定期,其抗震设施应符合有关规定,并牢固可靠。
3.1.4蓄电池旳引出电缆旳敷设除应满足《电缆线路施工及二次接线工艺作业指导书》旳内容外,还应满足下列规定:a.电缆旳引出线应用塑料带标明正、负极旳极性,红色为正,兰色为负。
蓄电池设备安装及充放电作业指导书1 工程概况1.1 工程概况××电厂工程直流系统包括动力直流系统和控制直流系统。
动力直流主要给直流负荷提供电源,动力直流负荷主要包括直流油泵、交流不停电电源装置、事故照明及厂用电系统的断路器合闸电源等。
控制直流用于电气设备的控制、测量、保护、信号等,还包括热工专业的控制、保护等。
1.2 工程量和工期1.2.1 工程范围及工程量本项工程的作业范围包括:直流盘安装××面,蓄电池安装××组及蓄电池组充放电。
1.2.2 施工工期施工准备:2天直流盘安装:3—5天蓄电池安装:8—10天蓄电池充放电:每组5—7天2 编制依据3 作业前的条件和准备3.1 技术准备3.1.1施工图纸齐全,并已由专业公司技术负责人组织进行图纸会检,确认图纸无问题。
3.1.2施工方案已确定,并经项目部技术负责人审核批准。
3.1.3施工场地能够满足施工要求,材料预算已批准,设备已到货。
3.1.4施工技术措施编制完毕。
3.1.5技术人员按照施工技术措施,对施工人员进行技术、安全交底,并进行了《专业公司施工技术交底三签记录》。
3.2 作业人员3.3 作业工机具3.4 安全防护用品及其它用品3.5 工序交接3.5.1施工前检查与蓄电池安装有关的建筑物的建筑工程质量,结果应符合国家现行的建筑工程施工及验收规范中的有关规定。
3.5.2蓄电池安装前,建筑工程及其辅助设施尤其是照明、通风及下水应按设计要求全部竣工,并验收合格。
4 作业程序4.1 蓄电池安装4.2 直流系统盘柜安装5 施工方法及步骤5.1蓄电池安装及充放电5.1.1蓄电池支架安装根据安装图纸厂家安装手册,安装蓄电池支架。
蓄电池支架与墙壁之间的距离应与图纸一致。
5.1.2 蓄电池检查及安装1) 设备到现场应由供应部门组织甲方、监理及工地进行开箱检查,结果应符合下列要求:①包装及密封应良好。
②开箱检查,蓄电池型号、规格应符合设计要求,附件齐全,元件无损坏现象。
蓄电池安装施工方法 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】蓄电池安装施工工法1.施工准备1.1主要工器具、量具及防护用品1.1.1防震架安装:电焊机电锤水平仪、米尺、手锤、活口扳手1.1.2蓄电池安装:拖拉机、铲车、撬棍、小拖车、活口扳手、米尺、万用表、倒链(1t)1.1.3蓄电池充放电:塑料大桶、塑料手提桶、漏斗、勺子、塑料大盆、比重计、温度计、万用表、放电电阻1.1.4防护用品:耐酸工作服、耐酸胶靴、耐酸长筒手套、防护眼镜、工作帽、手巾、口罩、灭火器、小苏打2.施工步骤2.1防震架安装2.1.1施工前的准备工作a)在施工前,施工人员首先要熟悉设计图纸及厂家说明书,并进行安全和施工交底。
b)土建移交蓄电池室,达到防震架安装条件。
c)检查工器具是否齐全,检查工器具均应达到安规标准,禁止使用不合格的工器具。
d)蓄电池室门口与直流配电室应有足够的灭火器。
2.1.2防震架安装根据图纸的具体尺寸安装防震架,先将防震架组装好,放到台子上,标出固定的位置,再移下防震架。
用水平仪测出每个固定点的具体标高,找出最高点,用膨胀螺栓固定好最高处的固定点,以此固定点为基准固定好其余的各个固定点。
2.1.3移交土建,防震架验收合格后,移交土建贴耐酸瓷砖。
2.2蓄电池安装2.2.1蓄电池安装前应具备的条件及必要的准备工作a)蓄电池室应有充足的照明,水源、通风等设施,且内部装饰已完工。
b)蓄电池应备有清水及小苏打水,并明显标示。
c)道路畅通。
d)土建移交手续齐全。
e)做一个门形架作为蓄电池就位的临时起吊设施。
宽:1700mm。
高:2200mm。
承载重量:300kg以上。
2.2.2蓄电池运输用铲车将蓄电池装上拖拉机,封车运至现场,再用铲车将蓄电池卸至小拖车上,运至蓄电池室内。
2.2.3开箱a)施工人员用撬棍打开包装箱,注意撬棍的着力点及用力方向,不可损伤蓄电池。
文件编码:TDZB3Z404-2007-I 文件名称: #1机组蓄电池安装作业指导书目录1工程概况及工作量 (1)1.1工程概况 (1)1.2主要工程量 (1)1.3工期计划 (1)2编制依据 (1)3作业前必须具备的条件和应做的准备 (1)3.1技术准备 (1)3.2参加作业人员的资格和职责 (2)3.3所需工机具和仪器仪表的规格及精确度 (3)3.4作业所需防护用品 (3)4施工程序和作业方法 (3)4.1作业程序 (3)4.2施工的作业方法和内容 (4)5工程质量目标及控制点的设置 (7)5.1质量目标 (7)5.2质量通病的预防 (7)5.3质量控制点的设置 (7)5.4作业结束的检查验收和应达到的质量标准 (8)6作业的安全要求和环境条件 (8)6.1作业的安全要求 (8)6.2环境条件 (8)6.3施工危险因素和环境因素辨识及控制对策表:(见附录) (9)6.4 消防管理 (9)7附录 (9)1工程概况及工作量1.1工程概况**电厂新建工程,#1机组由**公司承建。
其中集控楼0米220V蓄电池组安装由**公司负责施工,施工内容主要有蓄电池抗震架安装、电池组就位、电池组连接、蓄电池充放电试验。
设计院有特殊施工要求时按设计院图纸施工,无要求时按作业指导书施工。
集控楼蓄电池室土建交安,具备蓄电池安装条件后开始安装。
充放电设备应已安装并具备进行蓄电池充放电条件。
3.1技术准备3.1.1**设计院所有相关图纸到齐。
3.1.2所需材料和机具到齐备。
3.1.3施工现场具备蓄电池安装条件。
3.1.4检查蓄电池的规格型号和质量是否符合设计要求。
3.1.5蓄电池附件到货满足设计要求。
3.1.6准备好工具及消耗性材料。
3.1.7准备好施工所用的临时电源。
3.1.8蓄电池室内应有充足的照明和良好的通风。
3.1.9施工措施制定落实完。
3.1.10施工图纸会审完,会审中存在的问题已解决,施工方案明确。
3.1.11作业指导书在施工前已审批完。
