盖梁支架搭设方案及验算
一、 工程概况
本工程桥梁大部分是在平地进行修建,仅局部桥墩部分桥墩落在河道或沟浜 之中,因河道和沟浜均较小,水深较浅,拟采用填平河道和沟浜,在平地进行桥 梁下部结构施工,待架梁后再按设计要求疏浚河道。
盖梁施工为拟采用满堂支架施工方法,选用 WDJ碗扣钢管进行搭设。由于 盖梁下面的地基土质松软,地下水位较高,承载能力明显偏低,故在支架搭设前 必须对地基进行加固处理,以满足承重支架对地基的要求。
二、 地基处理
为满足盖梁承重支架对地基的要求。先除去表层土,对基础进行平整及压实, 使其密实度达到90%以上,再铺设20cm厚道碴或碎石,用压路机辗压密实,然 后浇筑15cm厚C20素砼。加固基础的面积为盖梁投影面积四侧加宽 1m。
为保证地基施工排水,在加固的地基的一侧横桥向设置临时排水沟, 将地面 雨水引入路基边沟排走。在浇筑砼地坪时,需确保地面平整度,以保证钢管支架 的平整稳固。
三、 支架搭设

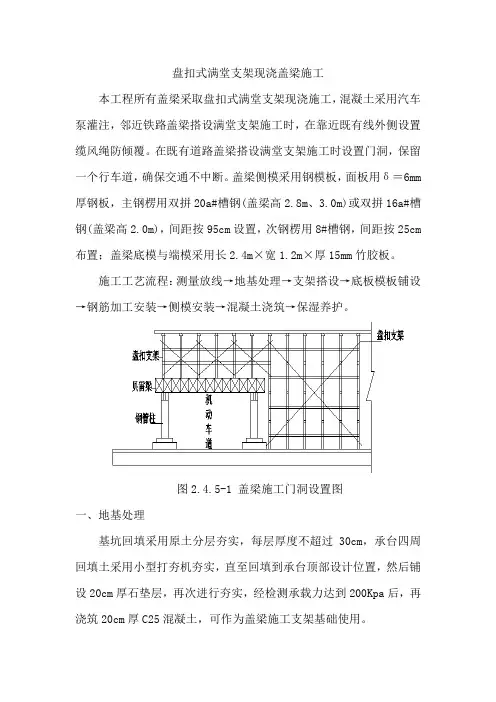

⑴盖梁支架采用碗扣式满堂支架。碗扣式支架的构件是定型模数杆件,其立杆 是轴心受压杆件,横杆是侧向支撑立杆,减小立杆计算长度,从而充分发挥钢杆 件抗压能力。根据盖梁恒载分布特点。盖梁立杆在立柱间平面布置 600X 600伽
(横向X纵向),步距1200伽;
每根立杆底部应设置100X 100X 6mm的钢板衬垫或槽钢,以防局部应力过 大,造成混凝土破坏,导致支撑管下沉。
⑵立杆高度根据盖梁底标高及底模高度而定。立杆规格用 3.0m和2.4m两种 组2
合,错开对接,避免接头在同一平面上,利用可调底座和可调顶托分别调
整以满足支架高度要求。
⑶立杆底座上方,离地20cm左右加设横向和纵向扫地杆, 用扣件与立杆紧固,
水平扫地杆间距控制在间隔 3〜4排立杆。当立杆基础不在同一高度上时,必
须将高出的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于 1m。靠
边坡上方的立杆轴线到边坡的距离大于 0.5m。
⑷横向和纵向均设置剪刀撑。剪力撑由底至顶连续设置,斜杆必须落地,并
与扫地杆紧固,倾斜角度控制在 45。〜60°。纵向每个3排设置一道,横向
每隔4排设置一道。
四、支架验算
4.1支架立杆稳定性验算
(一)、以调头区盖梁进行计算。取两墩柱之间的盖梁自重: 16.05t/m作为结构 荷载对支架立杆进行验算(偏安全)。本工程盖梁支架采用DWJ碗扣式钢管脚手 架.立杆步距为1200mm寸,每根立杆设计荷载为30KN(查《桥梁施工常用手册》, 碗扣式支架设计荷载表6.2 — 3)
(1) 荷载计算:
混凝土重:16.05 X 10/2.0 = 80.25kN/m2
模板及支架重:2kN/mi
施工荷载:4.0 kN/m 2
N= 80.25 + 2+ 4= 86.25kN/m2
(2) 本方案验算的支架纵、横间距为0.6 X 0.6 (横向X纵向),受荷面积为0.6 X
0.6=0.36m2,立杆设置在纵横十字交叉点上。
每根立杆承受的荷载为:N仁0.36X 86.25=28.89KN<30KN.
(3) 方木承载力检算:
方木规格100mnX 100mm间距为300mm跨距为600mm
均布荷载:q=0.3 X 95.2=28.56N/mm 3
跨中最大弯距:M=1/8ql2=0.125 X 16.057 X 6002=722564Nmm
W=bh/6=100 X 1002/6=166666.7mm
截面应力:(T =M/W=4.3N/mmf=17N/mm2
E=10000 I=bh 3/12
跨中最大挠度:f=5ql4/ (384EI) =0.58mm<1.5mm=l/400.
(二八 以A型盖梁进行计算。取两墩柱之间的盖梁自重:10.75t/m作为结构荷 载对支架立杆进行验算。
(1) 荷载计算:
混凝土重:10.75 X 10/1.8 = 67.2kN/m2
模板及支架重: 2kN/mi
施工荷载:4.0 kN/m
N= 67.2 + 2 + 4= 73.2 kN/m
(2) 本方案验算的支架纵、横间距为0.6 X 0.6 (横向X纵向),受荷面积为0.6 X 0.6=0.36m2,立杆设置在纵横十字交叉点上。
每根立杆承受的荷载为:N仁0.36X 73.2=26.352KN<30KN.
(3) 方木承载力检算:
方木规格100mnX 100mm间距为600mm跨距为600mm
均布荷载:q=0.3 X 73.2=43.92N/mm
2 2
跨中最大弯距:M=1/8ql =0.125 X 10.75 X 600 =1976400Nmm
W=bh6=100 X 1002/6=166666.7mm
截面应力:(T =M/W=11.86N/mHlf=17N/mm
E=10000 I=bh 3/12
跨中最大挠度:f=5ql4/ (384EI) =0.9mm<1.5mm=l/400. 4
五、施工要点
5.1基础加固
⑴必须对基础进行平整及压实,使其 密实度达到90%以上,再铺设20cm厚道 碴或碎石,用压路机辗压密实,然后浇筑 15cm厚C20素砼。
⑵加固基础的面积为盖梁投影面积四侧加宽 1m。基础混凝土必须振捣密
实,顶面抹平。
5.2支架搭设
⑴每根立杆底部应设置 100x 100x 6mm的钢板衬垫,以防局部应力过大。 造成混凝土破坏,导致支撑管下沉。
⑵支架立杆应竖直设置, 2m高度的垂直容许偏差为 15mm底模纵梁应
紧靠立杆固定,其偏心距不应大于 20cm。
⑶纵向扫地杆离地面高度 20厘米,横向扫地杆布置在纵向扫地杆的下 方,如有高低,在地势低处(如承台表面) ,加设扫地杆,同时必须将高处
的纵向扫地杆向低处延伸 2跨与立杆固定。
⑷搭设支架过程中要及时设置剪刀撑、斜撑杆,以免搭设过程中发生偏
斜和倾倒。
5.3抛高
考虑到支架的纵向非弹性变形,根据以往经验支架搭设时可考虑设置 10mm 的预抛高值。
5.4支架拆除
(1) 按照先安装后拆除,后安装先拆除的原则,先拆除盖梁侧模、边 模及相应支撑。盖梁采用土工布包裹并安排专人进行湿身养护。
(2) 当盖梁砼 强度达到设计强度100%时,凝期不小于14天后,在进 行第一批预应5
力筋张拉完成后进行底模纵梁落架,并拆除底模与支架。
六、 施工脚手架搭设
(1 )施工脚手架采用 ①48*3.5扣件式钢管搭设,搭设时严格执行《建筑施 工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中相关要求。
(2) 脚手架采用环绕盖梁四周封闭式双排钢管支架形式,内侧与盖梁承重 碗扣支架分离。立杆纵距不大于 1.8m,横距1.2 m,立杆底部地基应采用人工夯 实并选用6*25cm长度不小于2跨的木板进行支垫。在立杆距地面20cm处设置扫 地杆,纵横水平杆步距不大于 1.5m。为保证支架的稳定,每四跨外侧设置一道 剪刀撑。剪刀撑采用旋转扣件与相关杆件进行连接。
(3) 脚手架顶部施工平台宽1.0m ,采用5cm厚木板铺垫在横担上,横担间 距不大于60cm,板头应采用10号铁丝与横担进行捆绑,板头搭接部分应在下部 增设横担。平台外侧设置20cm高的当脚板,并设置1.2m高的栏杆,分别在0.6m、 1.2m处各设置一道横栏和扶手。
(4) 上下盖梁的跑梯采用钢管搭设,跑梯宽 1.0m,坡度i=1 : 3,沿盖
梁纵向布置。跑梯支架上铺设 5cm厚木板,木板采用铁丝与钢管捆牢,木
板上间隔50cm钉一道2cm厚的防滑木条。跑道两侧设置 1.2m高的栏杆,挡
脚板与横栏、扶手搭设同施工平台。跑梯顶部设置1.5*1.0m2平台与盖梁施工操 作平台相连,方便施工人员上下。
七、 安全保证措施
7.1支架搭设要求及措施
(1) 支架钢管必须要有足够的强度、刚度。要采用现行国家标准中的规定。 钢管上严禁打孔。
(2) 支架搭设人员必须是经过培训考核合格的专业架子工,并经体检合格。 搭设人员6
必须戴好安全帽、系安全带、穿防滑鞋。
(3) 支架搭设必须按照本方案验算合格的规格进行布置,施工前对施工人员 进行详细的技术交底。
(4) 地基处理要按要求进行施工,以保证有足够的地基承栽力。
(5) 脚手架及支架构配件质量必须合格,有产品合格证并按规定要求进行检 查验收,不合格产品不得使用。
(6) 支架布设时,所有的水平杆和剪刀撑必须按照支架构造与整体稳定性要 求布置到位;剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设, 以免搭设过程中发生偏斜和倾倒。
(7) 支架布设完成后,要经过有关人员验收合格后,方可进行使用,进入下 道工序的施工,验收合格的支架要进行挂牌。
(8) 在盖梁四周,采用绿网设置1.8m高的围护措施,防止高空坠物伤人。
7.2构件吊装要求及措施
(1) 构件吊装前应对起重机传动部分运转一次,检查各操作系统是否正常, 同时检查所有起重索具是否符合规定。
(2) 起重机的行走通道、停车位置应事先检查、整修、加固,以满足起重机 的工作稳定要求。
(3) 在起重机有效的工作半径和有效高度范围内不得有障碍物。
(4) 起吊时速度要均匀,构件要平稳,专人指挥,通行信号,做到紧密配合, 动作协调一致,慢提轻放,禁止忽快忽慢、突然制动。
(5) 严格遵守“十不吊”规定,六级以上大风或大雨等恶劣天气应停止施工。
(6) 所有参加工程施工人员必须进行安全教育,接收安全交底,做到人人心 中有数,不盲目施工。
