双电源(自备电源)管理办法(修订)第一条本办法对双回路供电、客户自备电源的安装以及投入运行的管理进行规定,适用于营业、用电检查受理客户申请双回路供电、安装自备电源以及投入运行的管理。
第二条营销部客户服务中心营业窗口负责受理客户双回路供电、安装自备电源的申请,营销部客户服务中心负责客户双回路供电、安装自备电源投入运行的管理。
第三条营销部客户服务中心窗口按客户负荷重要性、用电容量和供电可能性,受理下列客户的双回路供电申请:(一)中断供电将会造成人身伤亡;造成环境严重污染;造成重要设备损坏,连续性生产企业长期不能恢复;造成重大的政治和社会影响的单位。
(二)重要科研单位、军工企业、医疗单位,电气化生活小区。
第四条因受电网供电条件限制,暂不可能向上列客户提供双回路供电,客户可以自备发电机组作为备用电源。
第五条营业窗口受理双回路供电或者自备发电机组申请后,应在规定时限内通知勘测人员或用电检查人员现场勘测,双回路供电应由营销部客户服务中心会同生技、调度共同审查,经公司领导审批后方可实施.第六条客户的保安电源由客户自行解决.第七条公司营销部应就双回路供电、自备发电机组投入运行的安全事项与用电客户签订双电源(自备电源)协议书,明确责任。
协议书正、副本由公司和用电客户各执一份。
第八条双电源(自备电源)的切换装置和接线要求。
(一)常、备用电源切换操作装置,原则上应安装于同一变电室内;(二)高压双电源供电的,电源侧的刀闸应尽量采用机械闭锁装置.(三)供电可靠性有特殊要求的,可采用电气联锁,保证在任何情况下,只有一路电源投入运行而无误并列的可能。
(四)低压双电源供电的,应在双电源进线端(包括零线),装设四极双投刀闸,由此转换电源。
如双电源的进户点距离过远,四极双投刀闸前的电源进线,应采用电缆,防止误接用电设备而造成电源倒送。
(五)自备发电机作为备用电源的,不得同时使用电网电源和自备发电机电源。
如发电机装设地点较远,应采用电缆布线,严禁在四极双投刀闸前接用任何电器设备.如是高压供电客户,因受发电机容量限制,只能供给一部分车间或保安设备的,其线路应与由电网供电的线路严格分开架设,不得同杆架设或混接。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤矿供电及“双回路、双电源”的相关规定(新编版)Safety management is an important part of production management. Safety and production are inthe implementation process煤矿供电及“双回路、双电源”的相关规定(新编版)根据相关资料整理敬请指正1、矿井地面变电所、配电所的高压及低压母线应采用单母线分段接线,以保证供电连续性。
高压母线亦可采用分段单母线带旁路母线或双母线的接线。
2、矿井应有两回路电源线路。
当任一回路发生故障停止供电时,另一回路应能担负矿井全部负荷。
年产60000t以下的矿井采用单回路供电时,必须有备用电源;备用电源的容量必须满足通风、排水、提升等的要求。
矿井的两回路电源线路上都不得分接任何负荷。
正常情况下,矿井电源应采用分列运行方式,一回路运行时另一回路必须带电备用,以保证供电的连续性。
10kV及其以下的矿井架空电源线路不得共杆架设。
矿井电源线路上严禁装设负荷定量器。
3、对井下各水平中央变(配)电所、主排水泵房和下山开采的采区排水泵房供电的线路,不得少于两回路。
当任一回路停止供电时,其余回路应能担负全部负荷。
4、主要通风机、提升人员的立井绞车、抽放瓦斯泵等主要设备房,应各有两回路直接由变(配)电所馈出的供电线路;受条件限制时,其中的一回路可引自上述同种设备房的配电装置。
本条上述供电线路应来自各自的变压器和母线段,线路上不应分接任何负荷。
本条上述设备的控制回路和辅助设备,必须有与主要设备同等可靠的备用电源。
5、下列用电设备应按一级用电负荷供电,其配电装置必须由两回路或两回路以上电源线路供电。
煤矿供电及双回路、双电源”的相关规定1、矿井地面变电所、配电所的高压及低压母线应采用单母线分段接线,以保证供电连续性。
高压母线亦可采用分段单母线带旁路母线或双母线的接线。
2、矿井应有两回路电源线路。
当任一回路发生故障停止供电时,另一回路应能担负矿井全部负荷。
年产60000t以下的矿井采用单回路供电时,必须有备用电源;备用电源的容量必须满足通风、排水、提升等的要求。
矿井的两回路电源线路上都不得分接任何负荷。
正常情况下,矿井电源应采用分列运行方式,一回路运行时另一回路必须带电备用,以保证供电的连续性。
10kV及其以下的矿井架空电源线路不得共杆架设。
矿井电源线路上严禁装设负荷定量器。
3、对井下各水平中央变(配)电所、主排水泵房和下山开采的采区排水泵房供电的线路,不得少于两回路。
当任一回路停止供电时,其余回路应能担负全部负荷。
3、主要通风机、提升人员的立井绞车、抽放瓦斯泵等主要设备房,应各有两回路直接由变(配)电所馈出的供电线路;受条件限制时,其中的一回路可引自上述同种设备房的配电装置。
本条上述供电线路应来自各自的变压器和母线段,线路上不应分接任何负荷。
本条上述设备的控制回路和辅助设备,必须有与主要设备同等可靠的备用电源。
4、下列用电设备应按一级用电负荷供电,其配电装置必须由两回路或两回路以上电源线路供电。
电源线路应引自不同的变压器和母线段,且线路上不应分接任何其他负荷。
1)井下主排水泵:2)下山采区排水泵:3)兼作矿井主排水泵的井下煤水泵:4)经常升降人员的暗副立井绞车;5)井下移动式瓦斯抽放泵站。
5、下列用电设备应按二级用电负荷供电,其配电装置宜由两回电源线路供电,并宜引自不同的变压器和母线段。
当条件受限制时,其中一回电源线路可引自本条规定的同种设备的配电点处。
1)暗主井提升设备、主井装载设备、大巷强力带式输送机、主运输用的井下电机车充电及整流设备;2)经常升降人员的暗副斜井提升设备、副井井底操车设备、无轨运输换装设备;3)供综合机械化采煤的采区变(配)电所;4)煤与瓦斯突出矿井的采区变(配)电所;5)井下移动式制氮机;6)井下集中制冷站;7)不兼作矿井主排水泵的井下煤水泵、井底水窝水泵;8)井下运输信号系统;9)井下安全监控系统分站。

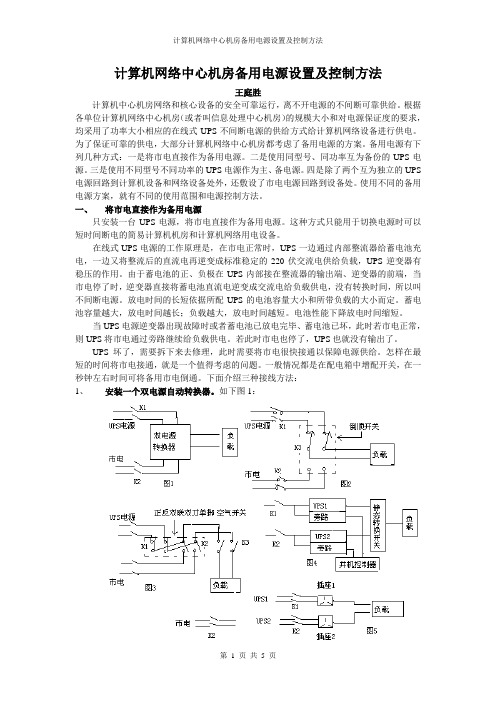

计算机网络中心机房备用电源设置及控制方法王庭胜计算机中心机房网络和核心设备的安全可靠运行,离不开电源的不间断可靠供给。
根据各单位计算机网络中心机房(或者叫信息处理中心机房)的规模大小和对电源保证度的要求,均采用了功率大小相应的在线式UPS不间断电源的供给方式给计算机网络设备进行供电。
为了保证可靠的供电,大部分计算机网络中心机房都考虑了备用电源的方案。
备用电源有下列几种方式:一是将市电直接作为备用电源。
二是使用同型号、同功率互为备份的UPS电源。
三是使用不同型号不同功率的UPS电源作为主、备电源。
四是除了两个互为独立的UPS 电源回路到计算机设备和网络设备处外,还敷设了市电电源回路到设备处。
使用不同的备用电源方案,就有不同的使用范围和电源控制方法。
一、将市电直接作为备用电源只安装一台UPS电源,将市电直接作为备用电源。
这种方式只能用于切换电源时可以短时间断电的简易计算机机房和计算机网络用电设备。
在线式UPS电源的工作原理是,在市电正常时,UPS一边通过内部整流器给蓄电池充电,一边又将整流后的直流电再逆变成标准稳定的220伏交流电供给负载,UPS逆变器有稳压的作用。
由于蓄电池的正、负极在UPS内部接在整流器的输出端、逆变器的前端,当市电停了时,逆变器直接将蓄电池直流电逆变成交流电给负载供电,没有转换时间,所以叫不间断电源。
放电时间的长短依据所配UPS的电池容量大小和所带负载的大小而定。
蓄电池容量越大,放电时间越长;负载越大,放电时间越短。
电池性能下降放电时间缩短。
当UPS电源逆变器出现故障时或者蓄电池已放电完毕、蓄电池已坏,此时若市电正常,则UPS将市电通过旁路继续给负载供电。
若此时市电也停了,UPS也就没有输出了。
UPS坏了,需要拆下来去修理,此时需要将市电很快接通以保障电源供给。
怎样在最短的时间将市电接通,就是一个值得考虑的问题。
一般情况都是在配电箱中增配开关,在一秒钟左右时间可将备用市电倒通。
煤矿供电及双回路、双电源的相关规定目的和适用范围本规定旨在规范煤矿供电及双回路、双电源的管理,确保煤矿生产照明、通讯、供电等相关设施的稳定运行,保障员工的安全和煤矿的正常生产,适用于全部煤矿的供电设备的管理和维护。
术语和缩略语•煤矿:指煤矿企业或煤矿场合。
•双回路:指煤矿供电系统由两个回路相互备份。
•双电源:指煤矿供电系统由两个电源相互备份。
管理标准供电设施管理1.煤矿应设立专职配电工,负责煤矿的供电设施的管理和维护。
2.煤矿供电设施应定期检查和维护,确保其工作正常。
3.供电设施的维护记录应认真、准确,并依据实际情况及时修复和更换设备。
4.供电设施的设计、改造和维护应符合国家相关标准和规范。
双回路管理1.煤矿供电系统应采用双回路进行供电,确保电力的连续和稳定供应。
2.双回路应采用分别沿不同走向铺设的方式,避开因设备故障或线路故障导致供电停止。
3.双回路的线路应在物理上相互独立,相互不受影响。
4.双回路的线路应有明确的标识和记录,方便维护和管理人员的查找和维护和修理。
双电源管理1.煤矿供电系统应配置两个独立的电源,确保在一个电源发生故障时能够自动切换到另一个电源。
2.双电源之间的切换应快速可靠,不得影响煤矿生产设施的正常运行。
3.双电源之间的切换过程应进行记录,并定期进行测试和演练,确保切换的准确性和稳定性。
4.双电源的状态应定期检查,确保其正常工作,并及时进行维护和更换。
考核标准供电设施管理考核1.煤矿配电工的工作情况和绩效验收。
2.供电设施的检查和维护记录是否完整、准确。
3.供电设施的维护和修复情况是否及时有效。
4.供电设施的设计和改造是否符合相关标准和规范。
双回路管理考核1.双回路的铺设情况和线路的独立性。
2.双回路的标识和记录是否清楚可查。
3.双回路的故障维护和修理和处理情况。
4.双回路的供电连续性和稳定性。
双电源管理考核1.双电源的配置和切换装置的工作情况。
2.双电源切换的速度和稳定性。
双电源供电与双回路供电的区别是什么双回路供电是指二个变电所或一个变电所二个仓位出来的同等电压的二条线路。
当一条线路有停机停电时,另一条线路可以马上切换投入使用。
双电源供电和双回路供电,人们一般都认为是一码事,互相混叫。
但是本人说是有一些区别所说的。
双电源官方版供电当然是引自两个电源(性质不同),馈电线路当然是两条;一用一备如果指的是电源,那它就是双电源供电。
一用一备如果指的是馈电线路,就不能称之为双电源供电了。
但是不是应该称之为双回路供电呢,我本人也其实有些不妥,具体应该怎样称呼我也说不好。
规范对双回路的供电不是这样解释的,双电源比双回路可靠,但对建筑单体来说,两者似乎好象没有什么区别,但是事实上是有很大很大差别的。
一、双电源供电双电源供电当然是引自两个电源(性质不同),馈电线路当然是两条;一用一备如果指的是电源,那它就是双电源供电。
一般情况下,保有下列条件之一者,可同意双电源供电:(1)重要的党、政、军机关,国防、科研研究重点工程项目,由于电源中断,将会造成严重后果的。
(2)重要的新闻、广播中心、交通通讯枢纽,公共事业、医疗卫生单位,由于电源中断,保卡坦博省造成严重后果的。
(3)军工单位、工厂企业由于仪电源中断将会造成人身和仪器事故,原料大量损失,产品大量报废,停产停工,长期不能恢复。
(4)重要的公共场所。
(5)根据生产的特点,对供电的连续性有特殊要求的。
二、双回路供电双回路供电是指二个变电所或一个变电所二个仓位出来的同等电压的二条线路。
当一条线路有故障淹水时,另一条铁路线可以马上切换三条投入使用。
多用于学校企事业单位,方便快捷。
例如:XX轻轨有两个独立电站输电,采用“双回路”供电系统,即使遇到停电,也能保证其正常客货运输。
一用一备如果指的是馈电线路,就不能电力称之为双电源供电了。
双电源比双回路可靠,但对建筑复合来说,两者看起来好象没有什么区别,很多情况下都是两路进线。
双电源有一种情况是这样的:两路进线接自不同的区域变电站;而对应,双回路有一种情况是这样的:两路进线接自同一区域变电站的不同母线。
根据现行的相关设计规范,从低压配电系统的组成要素、基本概念、供电可靠性、可行性及经济性等方面进行分析,阐明正确的低压配电系统的双电源或双回路电源(低压配电系统的双电源或双回路电源以下简称“双电源”)的切换位置。
一、引言如何设置“双电源”的切换位置,关系到重要负荷的供电可靠性。
如果设置不当,将无法保证重要负荷的可靠运行,从而可能造成人身伤害或重大的损失和影响。
所以,我们必须认真研究、深刻理解相关规范的规定,正确设置“双电源”的切换位置。
二、“双电源”的切换位置在配电系统中,电源、配电线路、电器、用电负荷,这四要素缺一不可。
由于用电负荷是在配电系统的末端,往往被称作“末端负荷”,有时简称“末端”。
给末端负荷配电的配电箱,称作“最末一级配电箱”或“末端配电箱”。
对于各行各业中的重要负荷,必须保证其供电可靠性:首先,在电源上要根据其所在建筑物的分类等工程具体情况,确定其负荷分级,进而确定其供电电源的型式。
对于一级负荷中特别重要的负荷、一级负荷、二级负荷,应分别对应地选用三电源、双电源、双回路电源的电源型式。
其次,要保证配电线路的可靠性。
按《供配电系统设计规范》GB50052-2009(以下简称《供配电规范》)第3.0.7条的条文说明,“双电源”中的主电源和备用电源,应由各自独立的两个回路配电;并且按《建筑设计防火规范》GB50016-2014(以下简称《建筑防火规范》)的强制性条文第10.1.8条及其条文说明,这两个独立的配电回路应在最末一级配电箱处设自动切换电器装置。
在实际建筑电气设计中,时常有一概而论地将“双电源”的切换位置,叙述成在“末端切换”的情况。
这种叙述的不足之处有两点:1.没使用规范语言;混淆了“末端”与“末端配电箱”的概念区别。
2.对于各种重要负荷,应根据负荷容量大小、分布等不同因素,合理确定“双电源”的切换位置。
在理论概念上,“末端切换”对重要负荷来说,供电的可靠性更高。
但是在实践中,由于各种重要负荷的容量大小及分布场所千差万别,要完全实现“末端切换”,在线路和电器设备设置等方面太繁琐,既会增加运行、维护难度,又会造成线路、设备、材料的用量大幅增加,使投资加大。
煤矿供电及“双回路、双电源”的相关规定一、概述为了保障煤矿供电的安全和稳定,以及应对突发情况对供电系统的影响,订立本规定。
本规定适用于全部供电系统,要求确保煤矿供电系统的可靠性和安全性。
二、管理标准2.1 供电系统维护1.煤矿供电系统应定期进行维护和检修,保持设备的正常运行。
2.维护和检修工作应由专业的电气维护和修理团队进行,确保工作的质量和安全。
3.检修计划应提前订立,并通过定期巡检和设备测试进行执行。
4.检修记录应认真记录,并保管至少两年。
2.2 供电设备备份1.煤矿供电系统应具备双回路、双电源的配备,确保在一条线路或电源发生故障时,能够快速切换到备用线路或电源。
2.双电源系统应依据供电负荷的大小进行设计和投入使用。
3.双回路系统应确保回路之间相互独立,避开单一故障导致整个系统的瘫痪。
2.3 供电系统测试1.煤矿供电系统应定期进行测试,验证备用线路和电源的可靠性。
2.测试应由专业团队进行,确保测试的准确性。
3.测试应包含备用线路和电源的切换速度、切换成功率等指标的评估。
4.测试结果应认真记录,并保管至少两年。
2.4 突发情况应对1.当发生突发情况,例如供电线路或电源故障,应及时进行故障切换,并通知相关人员。
2.在故障切换过程中,应确保煤矿正常运行,尽量减少对生产的影响。
3.突发情况应当进行事后分析,查明原因,并采取措施防止再次显现仿佛情况。
三、考核标准3.1 供电系统可靠性1.使用双回路、双电源的供电系统的可靠性应实现98%以上。
2.在测试过程中,备用线路和电源的切换成功率应实现99%以上。
3.2 供电系统维护和检修1.维护和检修工作应定时完成,计划执行率应实现95%以上。
2.检修记录应准确、认真,无紧要信息遗漏。
3.3 突发情况应对1.突发情况下的故障切换时间应掌控在30秒以内。
2.突发情况应对的准确性和效率应得到相关部门的确定。
四、总结本规定旨在确保煤矿供电系统的可靠性和安全性。
通过管理标准的执行和考核标准的监测,能够及时发现并解决供电系统中的问题,保障煤矿的正常运行和安全生产。
东莞市社保局中心机房双电源双回路供电系统项目监理服务需求书一、项目背景开展社会保障卡跨省应用是实现全国社会保障一卡通的基本要求,也是支持跨省异地就医结算的重要基础。
为更好适应跨省异地用卡、异地卡服务等业务需求,为广大群众提供更加高效、便捷的公共服务,人力资源和社会保障部办公厅下发了《关于开展社会保障卡跨省应用工作的通知》(人社厅发【2016】105号】文)、人力资源和社会保障部信息化领导小组办公室《关于印发社会保障卡读写终端接口规范的通知》(人社信息函【2016】38号)和《关于印发社会保障卡读写终端接口规范补充说明的通知》(人社信息函【2016】59号)。
广东省人力资源和社会保障厅办公室在《关于转发社会保障卡跨省应用工作有关文件的通知》(粤人社办【2016】244号)中明确要求各地市要加强领导,做好组织协调、制定计划,抓紧推进社保卡规范发行、用卡环境该、联调测试、异地卡服务等工作,确保社保卡跨省应用工作任务顺利进行。
同时要求各地根据实际情况做好终端升级更新工作,结合业务场景,按照社会保障卡读写终端接口规范对业务系统进行动态库升级、接口改造,实现医保就刷卡联网结算。
文件同时要求,2017年2月1日起,广东省内(函跨省、跨市)社保卡读写终端接口标准按照38号文和59号文要求执行。
为切实增强公平性、适应流动性、保证可持续性,加快推进基本医疗保险全国联网和异地就医住院医疗费用直接结算工作,更好保障人民群众基本医疗保险权益,按照党中央、国务院要求,根据《关于进一步做好基本医疗保险异地就医医疗费用结算工作的指导意见》(人社部发〔2014〕93号),人力资源和社会保障部、财政部于2016年12月联合下发了《人力资源社会保障部财政部关于做好基本医疗保险跨省异地就医住院医疗费用直接结算工作的通知》(人社部发〔2016〕120号)。
通知要求2016年底基本实现全国联网,启动跨省异地安置退休人员住院医疗费用直接结算工作;2017年开始逐步解决跨省异地安置退休人员住院医疗费用直接结算,年底扩大到符合转诊规定人员的异地就医住院医疗费用直接结算。
结合本地户籍和居住证制度改革,逐步将异地长期居住人员和常驻异地工作人员纳入异地就医住院医疗费用直接结算覆盖范围。
广东省人力资源和社会保障厅、广东省财政厅为贯彻落实“人社部发〔2016〕120号文”精神,在《转发人力资源社会保障部财政部关于做好基本医疗保险跨省异地就医住院医疗费用直接结算工作的通知》(粤人社函〔2017〕355号)文件中对广东省跨省异地就医工作作出了部署。
要求在2017年6月底前,全省各统筹区经由省异地就医结算系统与国家异地就医结算系统进行对接,实现跨省异地安置退休人员住院费用的直接结算。
2017年底前逐步扩大到符合转诊规定人员的异地就医住院医疗费用的直接结算。
二、监理范围子项目1:东莞市社保局中心机房双电源双回路供电系统项目全过程监理服务。
子项目2:东莞市社保局中心机房双电源双回路供电系统建设工程项目全过程监理服务。
三、监理目标(一)、投资目标确保项目费用不超过合同规定金额。
(二)、工期目标确保项目在合同规定的期限内竣工验收,并投入使用。
(三)、质量目标实现合同和建设方案的各项功能,并符合建设方案的质量标准,成一个先进、实用、体现当代高新技术水平的信息化建设工程,同时保证系统的可靠性、安全性和高性能。
四、监理服务工作要求(一)、服务要求监理单位应在“东莞市社保局中心机房双电源双回路供电系统项目”范围内开展监理工作,对东东莞市社保局中心机房双电源双回路供电系统项目的相关内容工作提出意见和建议。
(二)、服务方式现场服务:自合同双方签字之日起至东莞市社保局中心机房双电源双回路供电系统项目全部完成并通过最终验收为止。
(三)、项目整体设计,组织及实施方案的总体把关对工程的整体设计、组织及实施方案的总体把关:1、审核和确认项目承建单位的实施人员组织和实施计划安排;2、协助项目采购人单位审核和确认项目设计方案、实施方案的可行性和安全性;3、审核和确认项目承建单位的实施人员组织和实施计划安排;4、审核和确认项目承建单位制定的项目标准规范;5、审核和确认项目承建单位的质量保证计划;6、审核和确认项目承建单位的进度控制计划。
(四)、质量控制1、应用系统开发质量的控制1)应用系统开发的阶段性计划的审核和确认;2)在对项目建设详细了解的基础上,协助项目设计单位、系统集成单位和采购人,对各个分系统、子系统应用软件的详细需求分析、详细设计、编码测试、系统安装调试、系统试运行进行把关;3)对承建单位的开发质量进行审核;4)对源代码、开发文档进行移交验收。
2、系统集成质量的控制1)依据合同要求和有关技术标准,审查、监督、控制本项目系统软件、设备采购和安装的质量;2)采取事前预防、事中控制、事后纠正的方式,依据国家法律、法规、标准以及项目合同、设计方案、监理规划、监理实施细则等文件控制工程质量;每月按项目对各项目文档进行查阅审核,提供监理简报;3)协助采购人审核系统软件、设备选型方案和系统集成方案;4)对采购的系统软件和设备的质量进行检验、测试和验收审核并提供相应文档;5)根据工程的特点,制定工程的验收标准,验收方法;6)对系统软件和设备的安装调试进行验收审核。
3、技术培训质量的控制1)审核确认承建单位的培训计划;2)监督承建单位实施培训计划,并征求采购人的反馈意见;3)审核确认承建单位的培训总结报告。
(五) 进度控制1、审核承建单位的进度分解计划,确认分解计划可以保证总体计划目标,监督检查项目进度执行情况;2、组织召开进度协调会议,解决进度控制中的重大问题,签发会议纪要;3、对项目实施进度进行实时跟踪,并要求承建单位对进度计划进行动态调整,以确保项目的阶段和总体进度目标的实现;4、当工期严重偏离计划时,应及时指出,并提出对策建议,同时督促承建单位尽快采取措施;5、采用先进的项目管理工具,控制项目施工进度。
(六)项目投资的控制1、通过对工程实施方案的优化,确保投资控制在合理、性价比高的范围内;2、协助采购人做好工程支付预算的流量表,及时向采购人提供项目质量和工程进度审核结果,以使付款进度能够与工程质量和工程进度结合起来。
3、当发现资金使用严重偏离计划时,应及时指出,并提出对策建议,同时督促承建单位尽快采取措施(七)合同管理1、协助采购人签订合同;2、跟踪检查合同的执行情况,确保承建单位按时履约;3、对合同工期的延误和延期进行解释,协助采购人处理项目实施的每个过程出现的合同变更、违约、索赔、延期、分包、纠纷调解及仲裁等问题。
4、对工程暂停、复工等事宜进行审核确认;5、根据合同约定,审核承建商提交的付款申请,签发付款凭证。
(八)项目信息管理1、及时向采购人提交反映项目动态和监理工作情况的项目文档;2、建立全面、准确反映项目各阶段工程状况的图表、文档,收集、管理项目各类文档和资料;3、督促、检查集成商及时完成各阶段资料、工程技术资料的整理和归档工作;4、转发采购人发出的一切指示、通知和业务联系单。
(九) 项目文件的管理1、中标人应负责以下文档的编写:2、项目建设监理日记、周报、月报(包括反映业务需求的处理情况)及项目大事记;3、项目协调会、技术研讨会等各类会议的纪要;4、阶段性项目监理总结、各类监理通知;5、做好各阶段的监理文档(监理规划、监理工作实施细则、专题监理报告、验收监理报告及监理工作总结报告等),并按时提交给采购人。
6、中标人应参与以下文档的管理:7、项目实施期间各类技术文件;8、合同执行过程中的各类往来文件及存档(十)项目安全的管理1、负责监督项目建设过程中所涉及的政府数据和资料的安全保护,保证不被非授权使用;2、负责项目建设施工过程中安全控制,确保不出现安全事故。
(十一)知识产权的管理1、协助用户对项目建设过程中所产生成果的知识产权进行保护,防止被非授权使用;2、负责项目建设过程中涉及知识产权的产品和系统的使用审核,保证不在本项目建设中出现违反知识产权的行为。
(十二)项目会议制度为保证监理工作的开展和实施协调,中标人可组织必要的会议来保证并出具会议纪要:1、项目协调会;2、项目周例会;3、专题研讨会;4、项目问题通报会;5、项目阶段及最终验收会。
6、项目专家论证评审会;7、项目阶段工作总结会。
(十三)组织协调1、监督各方履行职责,综合协调各方的工作计划、进度及工作关系;2、建立畅通的沟通平台和沟通渠道,采取有效措施使项目信息在有关各方之间保持顺畅流通,积极协调项目各方之间的关系,推动项目实施过程中问题的解决;3、确立项目安全监督的工作目标。
(十四)测试的要求1、审核软件系统的测试和验收方案,对软件开发过程进行监控和测试;2、组织对系统进行测试和验收;3、协助采购人对第三方测试单位的测试方案进行确认和配合第三方测试工作;4、依据国家信息技术服务标准(ITSS)对承建商的工作质量和服务质量进行评估,督促承建商对存在问题进行改进。
(十四)对监理单位(投标人)的要求1、总监理工程师具有本科学历和高级职称证书;具有建设部和人事部联合颁发全国注册监理工程师资格证书;具有同类项目的项目管理工作经验;具有十年以上全国注册咨询工程师(主专业必须为通信信息)资格证书;从事信息系统工程项目监理工作5年以上;近三年担负过500万以上信息系统工程项目的总监理工程师;其他具有国家人力资源与社会保障部相关部门颁发的高级软件评测工程师证书、具有信息系统审计师证书从优。
2、监理工程师要求★1)、必须安排1名的监理工程师,提供针对本项目的全职的监理服务。
2)、投标人承诺根据项目实际需要,为保证被监理项目的按计划实施,应采购人要求及时增加监理工程师到场开展监理工作。
(十五)参考依据(包括但不限于)1、监理行业的有关文件信部信[2002]570号《信息系统项目监理暂行规定》信息系统工程监理单位资质管理办法信息系统工程监理工程师资格管理办法EIA/TIATSB67 《无屏蔽双绞线系统现场测试传输性能规范》GB/T2887-2000 《电子计算机场地通用规范》GB/T 17544-1998《信息技术软件包质量要求和测试》GB/T12504-1990 《计算机软件质量保证计划规范》GB/T12505-1990 《计算机软件配置管理计划规范》GB 8567-88《计算机软件产品开发文件编制指南》《计算机信息系统安全保护条例》文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.《计算机信息网络国际互联网管理暂行规定》《计算机信息网络国际互联网管理暂行规定实施办法》《计算机信息网络国际互联网安全保护管理办法》《计算机信息网络国际互联网管理规定》《计算机病毒防治管理办法》(十六)付款方式:1、本合同签订之日起15个工作日内,向监理单位支付合同总额的50%;2、项目系统上线后15个工作日内,向监理单位支付合同总额的45%;3、项目完成最终验收之后的15个工作日内,向监理单位支付合同总额的5%;11。
