工程价款结算与调整计算(很实用)
- 格式:ppt
- 大小:2.26 MB
- 文档页数:30

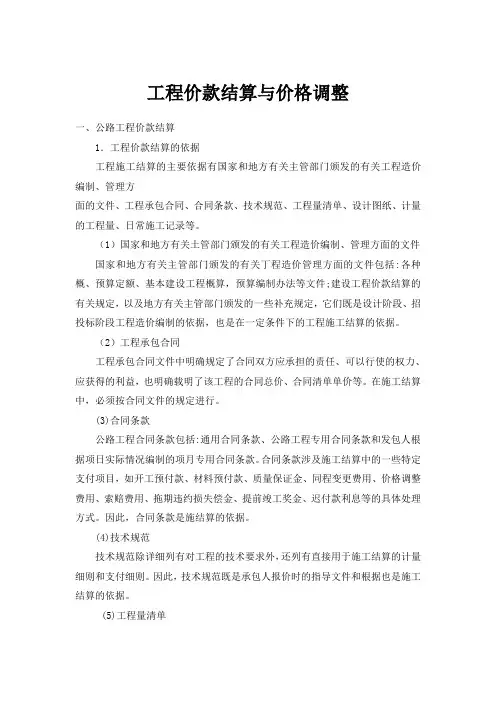

工程价款结算与价格调整一、公路工程价款结算1.工程价款结算的依据工程施工结算的主要依据有国家和地方有关主管部门颁发的有关工程造价编制、管理方面的文件、工程承包合同、合同条款、技术规范、工程量清单、设计图纸、计量的工程量、日常施工记录等。
(1)国家和地方有关土管部门颁发的有关工程造价编制、管理方面的文件国家和地方有关主管部门颁发的有关丁程造价管理方面的文件包括:各种概、预算定额、基本建设工程概算,预算编制办法等文件;建设工程价款结算的有关规定,以及地方有关主管部门颁发的一些补充规定,它们既是设计阶段、招投标阶段工程造价编制的依据,也是在一定条件下的工程施工结算的依据。
(2)工程承包合同工程承包合同文件中明确规定了合同双方应承担的责任、可以行使的权力、应获得的利益,也明确载明了该工程的合同总价、合同清单单价等。
在施工结算中,必须按合同文件的规定进行。
(3)合同条款公路工程合同条款包括:通用合同条款、公路工程专用合同条款和发包人根据项日实际情况编制的项月专用合同条款。
合同条款涉及施工结算中的一些特定支付项目,如开工预付款、材料预付款、质量保证金、同程变更费用、价格调整费用、索赔费用、拖期违约损失偿金、提前竣工奖金、迟付款利息等的具体处理方式。
因此,合同条款是施结算的依据。
(4)技术规范技术规范除详细列有对工程的技术要求外,还列有直接用于施工结算的计量细则和支付细则。
因此,技术规范既是承包人报价时的指导文件和根据也是施工结算的依据。
(5)工程量清单作为合同文件重要组成部分的同清单,其中列有支付细目编号,项目名称、计量单位、数量和承包人所报的单价。
在施工结算中,细目编号、项目名称、计量单位特别是单价是计算工程价款和进行施工结算的重要依据。
(6)计量的工程量根据通用条款的规定,.工程量清单中开列的工程量是根据本工程的设计提供的预计工程量.不能作为承包人在履行合同义务中应予完成工程的实际和准确数量。
除合同另有规定外,监理人应根据工程计量的要求和合同文件规定,对承包人提出的已完工程量通过计量来核实工程量和确定其价值。
工程经济合同价款调整计算一、合同价款调整的基本原则在进行合同价款的调整时,应遵循公平、公正和透明的原则。
任何一方提出的调整要求都应有充分的依据,并通过双方协商一致后才能生效。
二、合同价款调整的情形合同价款的调整通常发生在以下几种情形:1. 原材料价格大幅波动超出合同约定范围;2. 工程设计发生变更;3. 实际施工量与合同约定有较大出入;4. 法律法规或政策性调整导致成本变化;5. 其他不可抗力因素导致工程成本增加。
三、合同价款调整的计算方法材料价格调整当市场价格与合同约定的材料价格出现较大偏差时,可以按以下公式进行调整:调整后价款 = 原合同价款 ± (实际采购价格 - 合同价格) × 材料用量设计变更调整设计变更导致的价款调整应根据变更后的工程量及相应的单价重新计算,并考虑对总工期的影响。
调整后价款 = 原合同价款 + 变更工程量 × 变更后单价工程量调整工程量的实际增减应根据实际完成的工作量来调整合同价款。
调整后价款 = 原合同价款 ± (实际工程量 - 合同约定工程量) × 单价法律政策性调整因法律、法规或政策性调整导致成本变化的,应当根据具体变化情况协商确定调整金额。
四、合同价款调整的流程1. 提出申请:由受影响方向对方提出书面的价款调整申请,并附上充分的证据材料;2. 审核评估:接收方应对申请进行审核,必要时可委托第三方进行评估;3. 协商一致:双方基于评估结果进行协商,达成一致意见;4. 签订补充协议:将调整后的价款及其他相关事项以补充协议的形式确认下来;5. 执行调整:按照补充协议执行新的合同价款。
五、注意事项1. 所有调整必须基于合同条款和相关法律法规;2. 调整过程中应保持沟通透明,确保信息公开;3. 任何调整都应有详细的书面记录,以便日后核查。
工程合同结算价格公式模板一、概述本工程合同结算价格公式模板是根据我国建设市场实际情况,结合工程合同的特点和管理需要,总结出的适用于各类工程合同的结算价格计算方法。
该模板涵盖了工程量清单计价、固定总价、变动总价、成本加酬金等不同合同类型的结算价格公式,为工程合同双方提供了公平、合理、透明的结算依据。
二、工程量清单计价结算价格公式1. 工程量清单计价是指根据工程量清单中列出的项目和数量,按照相应的综合单价计算工程造价的方法。
2. 结算价格 = 工程量清单总金额 + 变更金额 + 现场签证金额 + 物价波动调整金额 + 其他应计费用。
3. 工程量清单总金额= Σ(项目名称× 项目数量× 综合单价)。
4. 变更金额= Σ(变更项目名称× 变更项目数量× 变更综合单价)。
5. 现场签证金额= Σ(签证项目名称× 签证项目数量× 签证综合单价)。
6. 物价波动调整金额= P × [A(B1Ft1/Fo1B2Ft2/Fo2B3Ft3/Fo3BnFtn/Fon)-1]。
7. 其他应计费用= Σ(其他项目名称× 其他项目金额)。
其中,P为付款证书中承包人应得到的已完成工作量的金额;Po为工程量清单总金额;A为定值权重;B1,B2,B3,,Bn为各可调因子的变值权重;Ft1,Ft2,Ft3,,Ftn为各可调因子的当期价格指数;Fo1,Fo2,Fo3,,Fon为各可调因子的基准价格指数。
三、固定总价结算价格公式1. 固定总价合同是指合同双方在签订合同时,已确定完成工程的总价,不再因工程量的增减、材料价格的波动等因素调整合同价格。
2. 结算价格 = 合同总价。
3. 合同总价= Σ(项目名称× 项目数量× 合同单价)。
四、变动总价结算价格公式1. 变动总价合同是指合同双方在签订合同时,约定合同总价可以根据工程量、材料价格等因素的变动进行调整。
工程价款计算与调整工程价款管理是指对工程预付款、工程进度款、签证款、工程结算款、保修金的管理工作,建设单位和施工单位在遵守国家现有法律法规的基础上,按照合同专用条款的约定开展相关工作。
一、工程预付款和进度款的计算工程预付款又称材料备料款或材料预付款。
它是发包人为了帮助承包人解决工程施工前期资金紧张的困难而提前给付的一笔款项,为该承包工程开工准备和准备主要材料、结构件所需的流动资金,不得挪作他用。
工程是否实行预付款,取决于工程性质、承包工程量的大小以及发包人在招标文件中的规定。
工程实行预付款的,合同双方应根据合同通用条款及价款结算办法的有关规定,在合同专用条款中约定并履行。
同一工程由于不同的承包方式造成工程总造价的不同,所以在计算工程预付款时,对工程总造价予以区分,不得包含不属于承包商使用的费用,例如暂列金额。
预付款的预付时间应不迟于约定的开工日期前7天。
发包人没有按时支付预付款的,承包人可催告发包人支付;发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工。
发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。
(一)预付款额度的确定方法1.百分比法:百分比法是按中标的合同造价(减去不属于承包商的费用,以下同)的一定比例确定预付备料款额度的一种方法,也有以年度完成工作量为基数确定预付款,前者较为常用。
工程预付款=中标合同价X预付款比例2.数学计算法:数学计算法是根据主要材料(含结构件等)占年度承包工程总价的比重、材料储备定额天数和年度施工天数等因素,通过数学公式计算预付备料款额度的一种方法。
其计算公式是:工程备料款数额=合同造价X材料比重(%)X材料储备天数/年度施工天数公式中:年度施工天数按365天日历天计算;材料储备天数由当地材料供应的在途天数、加工天数、整理天数、供应间隔天数、保险天数等因素决定。
(二)预付备料款的回扣在实际工作中,预付备料款的回扣方法可由发包人和承包人通过洽商用合同的形式予以确定,也可针对工程实际情况具体处理。
