54室炭素阳极焙烧炉施工方案设计
- 格式:docx
- 大小:115.47 KB
- 文档页数:21
云南源鑫炭素有限公司3#焙烧启动方案编制:审核:批准:二〇一七年五月十八日目录一、方案说明 (3)二、启动组织 (3)三、启动要求 (6)四、启动期间安全环保制度 (6)五、启动前的准备工作 (7)5.1启动前须具备的条件 (7)5.2人员的准备 (8)5.4原材料的准备 (9)5.6辅助材料的准备 (10)5.7备品备件的准备 (11)5.8通信器材的准备 (11)5.9消防器材的准备 (11)5.10其它用品的准备 (11)六、启动前的检查工作 (12)七、启动及故障处理 (12)八、启动过程控制及维护管理 (30)一、方案说明1.1 本方案适用于云南源鑫炭素有限公司600kt/a二期工程第一阶段3#焙烧炉的启动。
启动应在土建、设备安装、单机调试及联动空负荷试车完成并经验收合格、上下工序及相关辅助工序完全满足启动要求、所有准备工作到位的条件下方可进行。
启动作业由启动工作小组根据生产工艺流程及启动领导小组安排组织实施。
1.2 本启动方案是根据本工序的设计要求、技术规范和安全技术要求、控制技术要求等规范编制而成。
1.3 本工序工艺概述:焙烧是把从成型生产的生阳极炭块在隔绝空气的条件下,按一定的升温曲线进行间接加热,使其中的沥青粘结剂结焦,使炭块转变为一个坚固的、均匀的整体的过程。
本工序采用54室敞开环式阳极焙烧炉,以天然气为燃料,焙烧好的炭块经外观清理检验合格后销售至电解铝厂,焙烧升温过程所产生的烟气经净化系统处理达标后排空,新砌筑的焙烧炉在投入正常生产之前必须烘炉,然后逐步转入正常生产。
二、启动组织为保障3#焙烧炉安全、有序的启动,特制定本启动方案。
2.1成立启动领导小组:组长:杨晓平副组长:杨光德、刘胜、叶松波、周泽贤成员:杨志兵、李再芳、唐劲松、张永利、邹敏、吕春林、惠永涛、陈石平、段欣江、总包单位负责人2.1.1相关职责:2.1.1.1组长和副组长①确定试生产启动前后相关工作任务和要求;②安排检查试生产启动前后工作的落实情况;③协调解决试生产启动过程中存在和出现的问题;2.1.1.2启动领导小组各成员职责:负责各自所管理部门的相应启动准备和启动工作的协调,在组长和副组长的领导下开展和落实好生产启动协调配合工作;1)工程部负责监督管理和协调总包单位完成设备单机试车、联动试车任务,达到带负荷试生产条件,协调总包单位和设备安装单位处理启动试生产过程中各种设备问题;协调处理和落实土建工程验收事务;负责协调总包单位收集归档工程图纸及设备技术资料并移交公司管理。

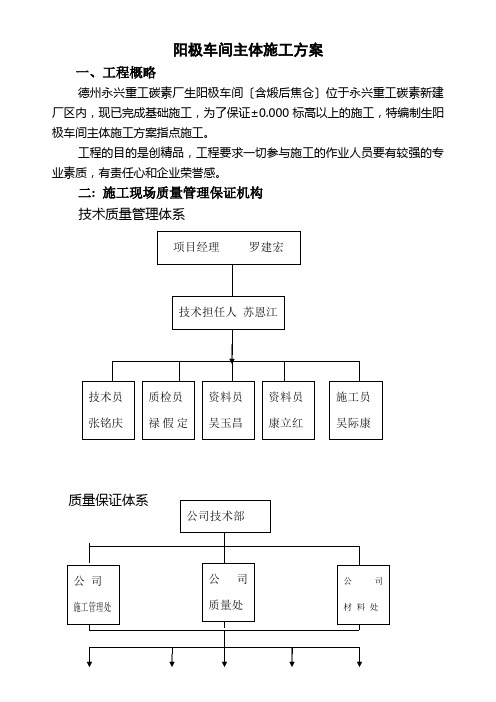

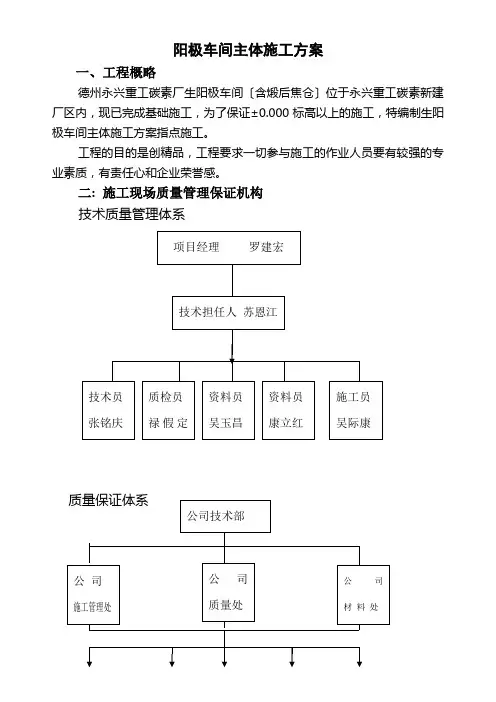

阳极车间主体施工方案一、工程概略德州永兴重工碳素厂生阳极车间〔含煅后焦仓〕位于永兴重工碳素新建厂区内,现已完成基础施工,为了保证±0.000标高以上的施工,特编制生阳极车间主体施工方案指点施工。
工程的目的是创精品,工程要求一切参与施工的作业人员要有较强的专业素质,有责任心和企业荣誉感。
二:施工现场质量管理保证机构技术质量管理体系〔-〕现场管理机构设置1.本工程选派一名有丰厚的施工阅历并经培训合格的同志担任该工程的项目经理,对该工程实施片面协谐和管理任务,再选技术高、责任心强的人员担任本工程的技术担任人〔详见现场管理机构图〕。
项目部实行规范化管理,下设备工现场技术管理体系、质量管理体系和管理体系专项管理机构。
2.技术质量管理体系本工程技术管理体系由总公司工程师、公司主任工程师、项目技术担任人、各专业工长和劳务层技术担任人组成,项目部技术担任人对本项目的技术效果负主要责任,对普通性的技术效果有决策权,对严重技术效果要及时报告公司技术担任人停止研讨处置,项目技术担任人对工长下达技术指令,由工长担任停止实施,项目技术管理体系要活期和不活期召开技术会议,停止技术方案的研讨,施工方法的制定和施工工艺的提高。
3.质量管理体系项目工程质理管理体系由总公司质量管理处、公司消费处、项目经理、项目技术责任人、专职质检员、各专业工长组成,项目专职质检员对项目的工程质量负有反省责任,工程中发现的质量效果及时向项目经理反应,由质量管理体系停止剖析、制定措施后,下达指令,各专业工长担任落实。
质检员和各专业工长要对各工序质量停止反省,以保证各个环节的质量,专职质检员作为单位工程的质量监视者,有权视工程质量优劣对施工队伍和施工人员停止奖罚。
4.项目平安管理体系本工程平安管理体系由公司平安处、公司消费处、项目担任人、专职平安员、各专业工长和各专业班长组成,项目平安员对平安消费负有反省责任,对工程发现的平安隐患及时向项目经理反应,由平安管理体系剖析制定措施后,下达平安指令,各专业工长担任落实,各专业班长指导全班遵守平安规章制度,仔细执行平安技术交底,组织班组展开平安教育,开好班前平安会议,根绝平安事故的发作。
碳素焙烧炉施工方案及技术措施作者:李振国张源源董轩来源:《硅谷》2014年第05期摘要碳素焙烧炉是一种焙烧设备,目前在碳素的生产系统中广泛使用,近年来企业对焙烧炉的施工质量要求越来越高,因为它的质量好坏直接会给焙烧炉的正常使用带来影响。
文章主要以碳素焙烧炉为研究对象,通过对焙烧炉施工之前的准备、焙烧炉的施工条件、焙烧炉的质量规定以及焙烧炉的技术措施和施工程序几个方面对碳素焙烧炉施工方案及技术措施进行探讨。
关键词碳素;焙烧炉;施工方案;措施中图分类号:TF046 文献标识码:A 文章编号:1671-7597(2014)05-0097-02焙烧炉是碳素生产系统中非常重要的一项设备,近年来使用的非常广泛。
它的重要用途是焙烧碳素生产系统的核心原料。
生炭块在密封的焙烧炉内,按照一定的温度来加热,让碳素颗粒表层上的沥青焦化,之后形成炭焦网格,然后再把不同的骨料颗粒坚固的结合在到一块儿,通过焙烧,生炭块的机械强度比较稳定,原料抗氧化能力得到提高的同时,其导电性能、导热性能以及耐高温的性能都有明显的提高。
1 焙烧炉施工之前的准备1)对施工设施的准备。
在焙烧炉施工之前,一定要搭建好临时的生活和生产设施,这个是焙烧炉施工的前提。
2)对施工工具的准备。
在焙烧炉施工之前还要做好安装、检查以及调试施工设备等各项工作,从而保证施工过程的顺利进行。
3)对施工技术的准备。
所有的相关技术人员一定要对施工的图纸、技术文件、施工的规范等进行全面掌握,同时还要把焙烧炉施工的相关指导编写成文稿,之后再与施工的人员做好技术交底工作。
4)对施工耐火材料的准备。
在焙烧炉施工过程中所需要的耐火材料数量非常大,而且种类也比较多,因此在施工之前一定要尽早的联系好供应商,并做好详细的材料进货计划,之后再从施工的具体情况来对耐火材料进行储备,另外还要注意,材料进场后要对其采取一些防护的措施。
2 焙烧炉的施工条件一般情况下,焙烧炉施工的条件主要有以下几点。
碳素厂焙烧炉筑炉施工方案一、前言碳素厂焙烧炉是工业生产中非常重要的设备,其筑炉施工方案的制定对于设备的稳定运行和生产效率有着至关重要的影响。
本文将从方案的制定、施工准备、具体施工步骤等方面进行详细介绍。
二、方案制定在进行碳素厂焙烧炉筑炉施工方案的制定过程中,需要综合考虑以下几个因素:1. 设备类型和规格:根据具体的焙烧炉设备类型和规格,确定筑炉施工方案的具体要求。
2. 施工环境和条件:考虑施工现场的环境和条件,进行施工方案的合理制定。
3. 施工周期和预算:根据项目需求确定施工周期和预算,并据此进行施工方案的制定。
三、施工准备在进行碳素厂焙烧炉筑炉施工之前,需要做好充分的准备工作,包括: 1. 确定施工人员和监理人员:根据项目需求确定施工人员和监理人员的具体分工和职责。
2. 准备施工所需材料和设备:根据方案要求,准备好所需的施工材料和设备。
3.制定施工计划:在确保施工安全和顺利进行的前提下,制定合理的施工计划,明确各项工作任务和时间节点。
四、具体施工步骤1.施工前期准备:对施工现场进行清理和勘察,确保施工环境安全。
2.基础施工:进行焙烧炉基础的浇筑和打桩等施工工作。
3.炉体搭建:根据设计要求,进行焙烧炉炉体的搭建和安装。
4.设备安装:将各种焙烧炉设备进行组装和安装,确保设备运行正常。
5.炉体调试:进行焙烧炉炉体的调试工作,检查设备的运行状态和效果。
6.施工验收:对整个焙烧炉筑炉施工过程进行验收,确保施工质量和安全。
五、总结碳素厂焙烧炉筑炉施工方案的制定和实施是一个复杂的工程,需要专业团队和严密的管理。
通过本文的介绍,可以更全面地了解碳素厂焙烧炉的筑炉施工方案,为碳素厂的正常生产提供有力支持。
焙烧炉筑炉施工方案
在炼化工业中,焙烧炉是一个关键的设备,用于对原材料进行加热处理以实现特定的化学反应。
为确保焙烧炉的效率和安全性,施工方案的设计至关重要。
下面将介绍焙烧炉筑炉的施工方案。
1. 选址
焙烧炉的选址至关重要,必须远离易燃易爆物品,同时通风情况良好,以便排放烟气和废气。
2. 土建工程
•基础施工:根据焙烧炉的具体要求进行基础施工,确保基础平整牢固。
•筑墙:选择耐高温、耐腐蚀的材料进行炉墙施工,确保炉体结构稳固。
•砌筑炉顶:炉顶采用高温耐火材料,确保耐高温。
3. 设备安装
•炉膛:根据焙烧的工艺要求安装合适的炉膛。
•加热设备:安装高效的加热设备,确保温度均匀。
•烟道:设置烟道以排放烟气,防止二次污染。
4. 电气工程
•电力供应:设计电力供应系统,确保焙烧炉正常运行。
•控制系统:安装自动控制系统,提高运行效率和安全性。
5. 环保措施
•废气处理:安装废气处理设备,达到排放标准。
•灰渣处理:设计有效的灰渣处理系统,避免环境污染。
6. 验收
完成焙烧炉筑炉后,进行严格的验收,确保设备符合安全、环保标准,方可投入使用。
结语
焙烧炉筑炉是一个复杂的工程,需要严格按照施工方案进行操作,确保设备的安全性和稳定性。
只有合理、规范的施工才能确保焙烧炉正常运行,为炼化工业的发展做出贡献。
炭素公司焙烧车间阳极焙烧炉整体大修工程施工组织设计目录一、工程概述与特点 (3)二、施工组织措施 (6)三、质量保证措施 (11)四、工期保证措施 (13)五、安全措施 (14)六、技术措施 (20)七、材料管理措施 (31)八、文明施工措施 (32)九、工期进度图 (33)十、施工现场平面布置图 (33)一、工程概述与特点1、编制依据1.1 **铝镁设计研究院34室焙烧炉施工图纸。
1.1 **铝镁设计研究院砌筑规程1.1《工业炉砌筑工程施工及验收规范》GB502111.1《工业炉砌筑工程检验评定标准》1.1《炉窑砌筑工程施工工艺手册》1.1《筑炉工手册》1.1炭素分公司编组系统、解组系统设备图纸2、工程概况本项目为**桥头铝电股份有限公司炭素分公司(简称**桥电炭素分公司)焙烧一车间34室阳极焙烧炉整体大修工程。
**桥电炭素分公司焙烧一车间34室阳极焙烧炉是阳极生产的核心生产设备,于2003年10月建成投产,至今持续运行超过11年,已经超过炉室设计寿命。
该焙烧炉的投运时间过长,炉墙破损严重,焙烧炉炉况极差,严重影响了阳极产品质量和能耗,也给安全生产带来了严重隐患。
为提高阳极产品质量,节能减排,需对焙烧炉进行大修大修,本着循序渐进,合理安排生产调度的原则,现在准备进行整体大修。
原34室焙烧炉设计时的焙烧生阳极尺寸为:1570x665x575mm,料箱尺寸为5246x703x5360mm(L×W×H)。
随着电解槽强化的需要,焙烧生阳极尺寸改为:1570x665x615mm。
和原设计阳极尺寸相比加高了40mm,而焙烧炉料箱尺寸无法改变,这就导致了炭块装炉后原料箱间隙减小,多功能天车在装、出炉过程中更容易出现刮坏炉墙、挂弯多功能天车吸料管及布料管的现象。
因此,现设计料箱尺寸定为5246(长)x753(宽)x5360(深)。
由于料箱尺寸宽度每个料箱加宽50毫米,每个炉室有八个料箱,车间南北方向一共有16个料箱,总共加宽800毫米。
碳素厂焙烧炉筑炉施工方案一、项目背景碳素厂是一种重要的工业生产设施,主要用于制造高品质的碳素制品。
而焙烧炉则是碳素制品生产过程中的关键设备,负责将原材料进行高温烘烤,使其转变为具备所需性能的碳素制品。
因此,焙烧炉筑炉施工方案的设计与实施,对于确保焙烧炉的稳定运行和高质量的碳素制品产出具有至关重要的作用。
二、施工方案1.前期准备根据焙烧炉的规划设计图纸确定施工地点,并开展相应的场地清理和平整工作。
评估地质条件和承重能力等因素,并进行必要的地基处理。
在施工现场设立施工区域,确保安全与便利性。
并准备好所需要的施工设备、工具和材料。
2.浇筑基础根据焙烧炉的尺寸和重量确定基础的规格。
首先清理好施工区域,然后进行基坑的挖掘,并按设计要求进行土方的回填和夯实。
在基坑内铺设钢筋,按设计要求进行焊接、绑扎和固定。
然后进行混凝土浇筑,并进行养护。
3.砌筑外壳和隔热层根据焙烧炉的结构设计,开始砌筑外壳。
根据设计要求选择适当的耐火砖、砂浆和砌筑工艺。
保证砌筑质量的同时,确保外壳的密封性和耐火性。
同时,根据焙烧炉的使用要求,在外壳上进行隔热层的施工,以防止能量损失和温度波动。
4.安装燃烧设备和控制系统根据焙烧炉的设计要求和使用需求,进行燃烧设备的安装。
包括燃烧器、燃烧室和燃烧风机等。
确保设备的安装正确、稳固和可靠。
同时,根据焙烧炉的智能化要求,进行控制系统的安装。
包括温度、压力和流量传感器、自动调节阀和监控仪表等。
5.连接输送设备和排放系统焙烧炉作为碳素制品生产线的重要环节,需要与其他设备和系统进行连接。
根据焙烧炉的设计要求和生产线的布局,将输送设备和排放系统与焙烧炉进行连接。
确保物料的输入和产物的输出流畅和顺利。
6.完善安全与环保设施焙烧炉筑炉施工过程中要充分考虑到安全和环保因素。
在施工现场设置必要的安全警示标志和安全防护设施。
同时,根据环保要求安装烟气净化设备和废气处理装置,确保排放物的含量和浓度符合国家标准。
三、总结焙烧炉筑炉施工方案是碳素厂建设过程中至关重要的环节。
焙烧炉施工方案范文焙烧炉是一种用于将陶瓷制品进行烧结的高温设备,其施工方案需要考虑多方面的因素,包括施工材料、施工工艺、设备选型等。
下面是一份关于焙烧炉施工方案的详细说明。
一、施工材料1.耐火材料:焙烧炉的内部温度可高达1500℃以上,因此需要使用高温耐火材料进行内衬,以保证炉体的稳定性和使用寿命。
一般选择云母板、高铝质的耐火砖或耐火浇注料等材料。
2.施工胶粘剂:焙烧炉的内衬需要使用耐高温的胶粘剂进行粘接,以确保内衬的稳定性。
一般使用耐高温胶或烧石膏等粘接剂。
3.施工辅助材料:包括耐高温的绝缘材料、密封材料、衬底材料等。
这些材料可以起到保温、密封和防震的作用,提高焙烧炉的工作效率和安全性。
二、施工工艺1.设计方案:在施工焙烧炉之前,需要进行详细的设计方案,包括焙烧炉的型号、尺寸、机械结构等。
设计方案要与实际需要相符,保证炉体具有良好的热稳定性和结构稳定性。
2.施工准备:施工之前,需要对焙烧炉的施工区域进行清理和整理,确保施工的环境整洁和安全。
同时,准备好所需的施工材料和工具,以便施工过程中能够顺利进行。
3.施工步骤:焙烧炉的施工一般包括以下步骤:a.炉体组装:按照设计方案,将焙烧炉的各个组件进行组装。
确保各个组件之间的连接牢固可靠。
b.内衬施工:先将耐火材料按照要求进行切割和制备,然后使用耐高温胶粘剂将耐火材料粘接在炉体内部。
确保内衬的平整度和连接的牢固性。
c.辅助设备安装:将焙烧炉的辅助设备,如加热器、风机、温度控制器等进行安装和连接。
确保设备能够正常运行和控制。
d.密封和绝缘:使用密封材料和绝缘材料对焙烧炉进行密封和绝缘处理。
确保焙烧炉的工作环境温度稳定并不受外界环境的影响。
e.测试和调试:在施工完毕后,需要对焙烧炉进行测试和调试,确保其正常运行和工作效果符合要求。
如出现问题,需要及时进行调整和修复。
三、设备选型1.焙烧炉的选型需要根据具体需求来确定,包括烧结材料、烧结温度、工作规模等。
可根据焙烧炉的类型、品牌和参数来选择适合的设备。
碳素焙烧炉施工方案及技术措施摘要:碳素焙烧炉是一种焙烧设备,就目前而言,碳素在生产系统当中有着十分广泛的应用。
近几年,企业对焙烧炉的施工质量的要求不断提升,近年来企业对焙烧炉的施工质量要求越来越高,因为它的质量水平对于焙烧炉的正常平稳运行有着至关重要的影响。
本文中以碳素焙烧炉作为主要的研究目标,通过研究焙烧炉施工之前的准备、焙烧炉的施工条件、焙烧炉的质量规定以及焙烧炉的技术措施和施工程序等等几个方面,对碳素焙烧炉施工方案及技术措施进行了深入的探讨。
关键词:碳素焙烧炉、生产系统、施工质量、施工条件、施工程序引言:焙烧炉作为碳素生产系统当中一个关键的设备,近几年得到了十分广泛的认可和应用。
其最为主要的的用途就是焙烧碳素生产系统当中的重要原料。
生炭块在封闭的焙烧炉当中,根据规定的温度进行加热,使得碳素颗粒表面上的沥青被焦化,然后,形成炭焦的网格,之后再将不同的骨髓颗粒坚固的结合在一起,进行焙烧。
生炭块具备稳定的机械强度,在提高原料抗氧化能力的同时,其导热性能、导电性能和耐高温性能都得到了显著的提升。
一、焙烧炉施工的前期准备工作1、施工设备方面的准备工作在进行焙烧炉施工之前,必须要搭建好临时的生产生活设施,这是焙烧炉施工稳定有序开展的前提和基础。
2、施工工具方面的准备工作在焙烧炉进行施工之前要做好安装、调试、检查等相关的各项工作,进而为施工过程的顺利进行奠定一定的基础。
3、在施工技术方面需要做的准备工作全部的有关技术人员必须要深入、全面的了解施工的图纸、技术文件、施工相关规定等等信息,另外,还需要将焙烧炉施工的有关指导编写成书面的文件,方便于之后与其他施工人员做好技术交底工作。
4、施工耐火材料方面需要做的准备工作焙烧炉在进行施工的过程当中,需要耗费大量的耐火材料,并且,其种类也是纷繁复杂的。
所以,在开始施工之前必须要尽快的和供应商联系好,并制定细致完善的材料进货计划,然后,再根据施工的实际情况储备部分耐火材料,另外,要特别注意的是,材料在进场以后要适当的采取一些防护措施进行保护。
焙烧炉工程施工方案概述焙烧炉是指用于焙烧矿石或其他材料的设备,在矿业、冶金等领域起着重要作用。
本文针对焙烧炉工程施工提出了一套详细的方案,旨在确保施工过程安全、高效、质量可控。
1. 前期准备在开始施工前,首先应制定详细的施工计划和方案。
确定施工周期、人员配置、材料采购等关键信息。
同时,需对施工现场进行仔细的勘测,确认地形地貌、土壤条件,为后续施工提供参考。
2. 施工流程2.1 地基处理在确定施工地点后,应对地基进行处理。
根据实际情况选择合适的地基处理方法,确保地基承载能力符合要求。
2.2 基础施工基础是焙烧炉的重要支撑部分,其施工质量直接影响设备稳定性。
采用混凝土浇筑方式,确保基础强度和稳定性。
2.3 炉体安装炉体安装是整个施工过程中的关键环节。
根据设计图纸和要求,按照严格的安装程序进行,确保各部件连接稳固、位置准确。
2.4 配套设备安装焙烧炉配套设备如鼓风机、燃烧器等也需按照要求进行安装调试。
保证设备正常运转。
3. 施工质量控制3.1 施工监督在施工期间,应有专人负责施工现场的监督管理,及时发现和解决问题。
3.2 质量检测在每个施工阶段,都应进行质量检测。
确保每个环节符合相关标准和要求。
4. 安全管理焙烧炉施工过程中存在一定风险,安全管理至关重要。
严格执行安全操作规程,做好安全防护工作。
结语在焙烧炉工程施工过程中,严格按照施工方案执行,确保施工质量和进度。
同时,加强施工管理和安全管理,最大程度降低施工风险,保障施工人员安全。
