工程量计算规则及单价说明工程量计算规则及单价说明目录1.0 总则2.0 打桩工程3.0 其它种类打桩工程4.0 土石方工程5.0 结构工程6.0 砌体工程7.0 门与卷帘工程8.0 饰面工程9.0 屋面工程10.0 玻璃工程11.0 电气工程12.0 给排水工程13.0 工程基本措施项目之价款说明14.0 钢筋暂定价之说明1.0 总则1.1 基本规则1.1.1 目的本“工程量计算规则”的目的是为计算“工程量清单”内的数量而提供统一的计算单位和标准的工程计量方法,以便承包人能在统一的基础下自算工程量及编制准确可行的报价。
不论是由发包人提供之“工程暂定数量”项目的工程量,或由承包人自算的工程量,所有工程量必须按照本计算规则来计算。
任何对工程变更的费用,工程暂定数量或其它价款均须按本计算规则进行估算及决算。
“单价说明”是针对工程量计算规则中所有计费项目的性质与内容给予描述与定义。
工程量清单中各项目必须根据“单价说明”及“工程量计算规则”的要求与依据来投价。
1.1.2 计量单位除后面另有说明外,须一致采用以下计量单位:(1) 物理计量单位:(i) 以重量为单位之项目-公斤(kg)(ii) 以体积为单位之项目-立方米 (m³)(iii) 以面积为单位之项目-平方米 (m²)(iv) 以长度为单位之项目-延长米 (m)(2) 自然计量单位:(v) 以个数为单位之项目-个(No.)(vi) 综合计量某项工作-项(item)每项工程量须计算至最接近的 10 毫米(即 5 毫米或以上作 10毫米计算,5 毫米以下则不计)。
如要在项目中说明尺寸时,本项规则不适用。
1.1.3 编制工程量清单的单位精度(1) 当编制工程量清单的单位为米时,工程量须以最接近的整数编入工程量清单,不足一半的小数则不算,所有其它小数则进位作整数计算。
(2) 当编制工程量清单的单位为公斤时,工程量须以最接近的整数编入单位,不足一半的小数则不算,其余小数则进位作整数计算。
工程量计算规则及单价说明1.工程量计算规则引用2008-12-01施行的《建设工程工程量清单计价规范(GB50500-2008)。
业主的工程量清单计价表中所列的项目特征仅是概括性的,除特别说明外,项目特征应包含完成某一工作所需要而项目特征未说明的工序或尽管做了说明可能存在描述上的某些差异,业主将当作承包人完全理解了所要表达的内容而不得以任何理由向业主索取任何赔偿。
工程量为按此规则计算之净量,但不得再加任何损耗系数,其损耗应分摊计入供应单价。
甲供材料/设备按照招标文件中的“甲供材料设备表”原则办理。
2.工程量计算划分本次招标,业主将提供标准格式的工程量清单(本次业主提供了工程量,不管业主提供工程量与否,业主对工程量的准确性不承担任何责任,均由投标人自行承担)。
工程量清单划分为:(1)开办费项目;(2)室外给水管网;(3)地库电气;(4)地库给排水;(5)通风(不含各塔楼通风、各塔楼通风包含在塔楼给排水清单中报价);(6)2/4/6/8栋电气;(7)10/12/14栋电气;(8)2/4/6/8栋给排水;(9)10/12/14栋给排水;(10)商业1座机电。
本工程7栋住宅均为带装修、1栋商业、地库(商务休闲中心)。
2.1电气专业2.1.1地库电气根据不同用途分为:动力、照明、防雷接地和消防、弱电预埋、以及人防电气(含高低压桥架或线槽以及含消防、弱电的电缆桥架或线槽)。
电缆桥架地库和塔楼的分界点:出地库顶板1米以内的为地库,1米以上部位的为塔楼;而对于电线管和电线电缆则根据用途分;计算到各自清单中报价。
2.1.2塔楼电气根据不同部位分为:住户电气、公共部分电气、防雷接地和消防预埋、弱电预埋(含消防、弱电的电缆桥架或线槽)。
2.1.3消防预留预埋:分地库和塔楼。
消防和弱电用的电缆桥架分别计算到地库或塔楼的消防、预埋清单中。
2.1.4弱电预留预埋:分地库和塔楼。
地库不分子系统,塔楼需按不同子系统分为:电视、电话/宽带网络、可视对讲/门铃;其余同消防预留预埋。

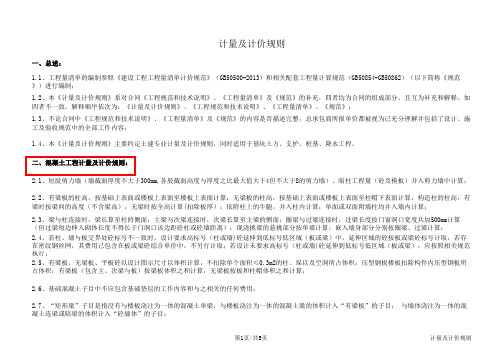

计量及计价规则一、总述:1.1、工程量清单的编制参照《建设工程工程量清单计价规范》(GB50500-2013)和相关配套工程量计算规范(GB50854-GB50862)(以下简称《规范》)进行编制;1.2、本《计量及计价规则》系对合同《工程规范和技术说明》、《工程量清单》及《规范》的补充,四者均为合同的组成部分,且互为补充和解释。
如四者不一致,解释顺序依次为:《计量及计价规则》、《工程规范和技术说明》、《工程量清单》、《规范》;1.3、不论合同中《工程规范和技术说明》、《工程量清单》及《规范》的内容是否描述完整,总承包商所报单价都被视为已充分理解并包括了设计、施工及验收规范中的全部工作内容;1.4、本《计量及计价规则》主要约定土建专业计量及计价规则,同时适用于基坑土方、支护、桩基、降水工程。
二、混凝土工程计量及计价规则:2.1、短肢剪力墙(墙截面厚度不大于300mm,各肢截面高度与厚度之比最大值大于4但不大于8的剪力墙)、暗柱工程量(砼及模板)并入剪力墙中计算;2.2、有梁板的柱高,按基础上表面或楼板上表面至楼板上表面计算;无梁板的柱高,按基础上表面或楼板上表面至柱帽下表面计算;构造柱的柱高,有梁时按梁间的高度(不含梁高),无梁时按全高计算(扣除板厚);依附柱上的牛腿,并入柱内计算;单面或双面附墙柱均并入墙内计算;2.3、梁与柱连接时,梁长算至柱的侧面;主梁与次梁连接时,次梁长算至主梁的侧面;圈梁与过梁连接时,过梁长度按门窗洞口宽度共加500mm计算(但过梁每边伸入砌体长度不得长于门洞口该边距砼柱或砼墙距离);现浇挑梁的悬挑部分按单梁计算,嵌入墙身部分分别按圈梁、过梁计算;2.4、若柱、墙与板交界处砼标号不一致时,设计要求高标号(柱或墙)砼延伸到低标号低区域(板或梁)中,延伸区域的砼按板或梁砼标号计取,若存在密纹钢丝网,其费用已包含在板或梁砼综合单价中,不另行计取;若设计未要求高标号(柱或墙)砼延伸到低标号低区域(板或梁),应按照相关规范执行;2.5、有梁板、无梁板、平板砼以设计图示尺寸以体积计算,不扣除单个面积≤0.3m2的柱、垛以及空洞所占体积;压型钢板楼板扣除构件内压型钢板所占体积;有梁板(包含主、次梁与板)按梁板体积之和计算,无梁板按板和柱帽体积之和计算;2.6、基础混凝土子目中不应包含基础垫层的工作内容和与之相关的任何费用;2.7、“矩形梁”子目是指没有与楼板浇注为一体的混凝土单梁,与楼板浇注为一体的混凝土梁的体积计入“有梁板”的子目; 与墙体浇注为一体的混凝土连梁或暗梁的体积计入“砼墙体”的子目;计量及计价规则2.8、混凝土工程中 若采用细石砼浇筑,套用相应的清单子项,再计取与对应子项砼的含税差价;2.9、混凝土中添加外加剂或抗渗砼(除后浇带外)均套用相应砼清单子项,再计取与同标号砼的含税差价。
「工程量计算规则及单价说明」一、工程量计算规则1.清单计价法清单计价法是工程量计算中最常用的方法之一,它通过编制详细的工程项目清单来计算工程量。
清单包括工程项目的名称、单位、数量、单价等信息,通过对这些信息进行合理的计算,可以得出工程的总量和总价。
2.综合计价法综合计价法是将同一种类的工程项目按一定比例综合计算工程量的方法。
它适用于那些难以明确计算的工程项目,比如土方工程、脱模养护工程等。
3.直接计价法直接计价法是根据工程项目的具体情况,直接计算工程量和工程价格的方法。
它适用于那些不适合使用清单计价法和综合计价法的工程项目,比如特殊的施工工序或者工程项目。
二、工程量计算单价说明1.土方工程土方工程是建筑工程中非常重要的一项工作,它包括土方开挖、填方、压实等工序。
土方工程的计算单价通常是按照每方计算,根据不同的土质和开挖深度,单价会有所不同。
2.混凝土工程混凝土工程是建筑工程中常见的一项工作,它包括混凝土搅拌、浇筑、养护等工序。
混凝土工程的计算单价通常是按照每立方米计算,根据混凝土的配方和强度等级,单价会有所不同。
3.钢筋工程钢筋工程是建筑工程中重要的一项工作,它包括钢筋的制作、加工、安装等工序。
钢筋工程的计算单价通常是按照每公斤计算,根据钢筋的规格和数量,单价会有所不同。
4.砌筑工程砌筑工程是建筑工程中常见的一项工作,它包括砖砌、石砌、拱肋砌等工序。
砌筑工程的计算单价通常是按照每平方米计算,根据墙面的面积和砌筑的难度,单价会有所不同。
5.油漆工程油漆工程是建筑工程中常见的一项工作,它包括基层处理、油漆涂刷等工序。
油漆工程的计算单价通常是按照每平方米计算,根据涂刷层数和涂料的质量,单价会有所不同。
总结:通过以上对工程量计算规则及单价说明的介绍,可以看出工程量计算是一项非常重要的工作,它直接影响到项目的成本和质量。
准确的工程量计算需要我们对各种工程项目有深入的了解,同时也需要结合实际情况进行科学合理的计算。
1. 工程计量原则与单价内容说明之适用1.1 本工程计量原则与单价内容说明旨在说明工程量清单的计算规则及单价或合价或总计价格所包含的费用。
1.2 本工程计量原则与单价内容说明适用于工程量清单的编制,亦适用于工程之所有结算。
2. 计量2.1 工程应按设计施工图纸要求完成的工程之净量计量,而每一数量应计算至小数点后两位数;但此原则不适用于项目说明内所述的尺寸。
2.2 除另有说明外,不应从以面积计量的项目内扣除不足0.3平方米的空位。
2.3 空间的最低扣除量只限于所计量面积的边缘以内的空间;在计量面积边缘的空间,则无论大小均应扣除。
2.4 除另有说明外,在工程量清单内使用的工程量计量单位须如下:i 以重量计算的项目- 千克或吨kg或tii 以体积计算的项目- 立方米m3iii 以面积计算的项目- 平方米m2iv 以长度计算的项目- 延长米mv 以个数计算的项目- 个(或其它适当的单位)vi 其它项目- 以其它适当的单位2.5 工程量清单内之数量按全进位的方法以整数表示,最少的数量为1。
如果以吨作为计量单位,则数量应保留至小数点后三位数。
3. 项目说明3.1 除另有规定外,所有材料和操作工艺应符合有关工程规范条款、施工图及施工详图的规定。
填入工程量清单内的单价应包括按照有关工程规范条款、施工图及施工详图所执行的工程。
3.2 包括在工程量清单内的项目说明的“按规定”一词即指工程规范的有关条款、工程量计算方法与单价工作内容说明及“图集”所规定的内容。
3.3 包括在工程量清单内的项目说明的“连”一词应指“连同并包括”的意思。
3.4 以个数计量或需另项计量的项目应详细说明。
3.5 以长度计量的项目应注明断面尺寸和形状、周长或周长范围或该等可能适用的其它资料;半径12m或以上均不归纳为圆弧形。
3.6 以面积计量的项目应注明厚度或该等可能适用的其它资料。
3.7 以重量计量的项目应注明材料厚度和其单位重量(如适用时) (例如干管工程)。
工程量计算规则及单价说明工程量计算规则及单价说明目录1.0 总则2.0 打桩工程3.0 其它种类打桩工程4.0 土石方工程5.0 结构工程6.0 砌体工程7.0 门与卷帘工程8.0 饰面工程9.0 屋面工程10.0 玻璃工程11.0 电气工程12.0 给排水工程13.0 工程基本措施项目之价款说明14.0 钢筋暂定价之说明1.0 总则1.1 基本规则1.1.1 目的本“工程量计算规则”的目的是为计算“工程量清单”内的数量而提供统一的计算单位和标准的工程计量方法,以便承包人能在统一的基础下自算工程量及编制准确可行的报价。
不论是由发包人提供之“工程暂定数量”项目的工程量,或由承包人自算的工程量,所有工程量必须按照本计算规则来计算。
任何对工程变更的费用,工程暂定数量或其它价款均须按本计算规则进行估算及决算。
“单价说明”是针对工程量计算规则中所有计费项目的性质与内容给予描述与定义。
工程量清单中各项目必须根据“单价说明”及“工程量计算规则”的要求与依据来投价。
1.1.2 计量单位除后面另有说明外,须一致采用以下计量单位:(1) 物理计量单位:(i) 以重量为单位之项目-公斤(kg)(ii) 以体积为单位之项目-立方米 (m³)(iii) 以面积为单位之项目-平方米 (m²)(iv) 以长度为单位之项目-延长米 (m)(2) 自然计量单位:(v) 以个数为单位之项目-个(No.)(vi) 综合计量某项工作-项(item)每项工程量须计算至最接近的 10 毫米(即 5 毫米或以上作 10毫米计算,5 毫米以下则不计)。
如要在项目中说明尺寸时,本项规则不适用。
1.1.3 编制工程量清单的单位精度(1) 当编制工程量清单的单位为米时,工程量须以最接近的整数编入工程量清单,不足一半的小数则不算,所有其它小数则进位作整数计算。
(2) 当编制工程量清单的单位为公斤时,工程量须以最接近的整数编入单位,不足一半的小数则不算,其余小数则进位作整数计算。
北京 01定额计算规则解释2001年《北京市建设工程预算定额》说明解释(第一号一、建筑工程1.水泥砂浆板通风道工程量如何计算?答:水泥砂浆板通风道按层高以米计算。
2.灰土垫层工程量如何计算?答:灰土垫层按水平投影面积乘厚度以立方米计算。
3. CFG(水泥粉煤灰碎石桩定额项目中包括哪些工作内容?答:成孔、灌注、土方运输等。
4.人工挖土打钎拍底如何执行定额?答:人工挖土的打钎拍底已包括在人工挖土方的相应定额子目中。
二、装饰工程1.拼花楼地面工程量如何计算?答:拼花楼地面按拼花部分图示尺寸以平方米计算。
2.通廊、室外消防爬梯、钢楼梯的铁栏杆工程量如何计算?答:通廊、室外消防爬梯、钢楼梯的铁栏杆以吨计算。
三、给排水、采暖、燃气工程1.燃气聚乙烯管道铺设及井砌筑如何执行定额和取费?答:燃气聚乙烯管道管外径≤315,管道铺设执行本册第八章相应子目,井砌筑执行第一册《建筑工程》相应子目,其它费用按相应定额的取费规定计取;管外径>315时,管道铺设另做补充项目,井砌筑执行第八册《市政管道工程》相应子目,其它费用按市政管道计取。
2.安装前集中刷漆如何执行定额?答:刷漆定额是按安装地点就地刷漆考虑,如安装前集中刷漆,人工乘以系数0.7(暖气片除外。
3.铸铁管刷漆工程量如何计算?答:可参照“钢管与保温层表面积计算表”乘以系数 1.05计算。
4.室外热源碰头、室外给水铸铁管加三通水源接头项目适用于何种情况?答:室外热源碰头、室外给水铸铁管加三通水源接头项目适用于新建或扩建工程管道与原(旧有管道不带介质碰头。
四、通风、空调工程1.冷水机组工程量如何计算?答:冷水机组按制冷量以台(或块计算。
2.钢板密闭门工程量如何计算?答:钢板密闭门分形式及规格以个计算。
3.人防设备支架工程量如何计算?答:人防设备支架按各类设备型号以台计算。
五、市政管道工程1.管道工程土方合槽如何计算?答:两条或两条以上市政管线同期设计、同期施工,其管线外皮水平间距≤2米时, 应按合槽考虑计算土方工程量。
工程量计算规则及单价说明工程量计算规则及单价说明1.本清单采用综合单价包干,工程量按发包方确认施工蓝图计量结算,后续变更签证均以发包方确认施工蓝图基础上下发。
综合单价(除税金外)包括人工、材料(含损耗)、机械、管理费、规费、利润等达到图纸、招标方的技术要求所需的一切费用,除约定可调差材料外(明确人工费不参与调差),其余材料等费用均不得调整。
清单里开列的项目均需填报综合单价。
2.总承包单位认为需要补充的项目可在措施费项目中补充,否则一旦定标则认为其他未列措施事项均已综合考虑在报价中。
3.本清单工程量计算与报价除特殊说明外均依据GB50500-2013《建设工程工程量清单计价规范》中的计价规则,单价为施工企业依据自身实际情况自主报价产生。
4.材料调差详见合同专用条款16.2.4条。
5.建筑部分计量范围详见本清单后附《建筑做法》,如有修改标准做法必须获得融创公司的书面许可,否则不予计量。
6.钢筋计算问题:6.1、钢筋为甲限品牌,设计搭接给予计算;由于定尺长度产生的搭接及措施钢筋综合考虑在报价中,不单独计算工程量。
6.2、直径小于等于12的钢筋计算时搭接长度按设计说明及规范计算,直径大于12的构件钢筋只计算净长,不计算搭接长度。
构件直径大于12mm的钢筋无论投标人采用何种连接方式,均不计算机械连接工程量,以上投标人需综合考虑在钢筋施工综合单价中;构造柱及其他二次结构所涉及的植筋费用应综合考虑在钢筋施工的综合单价中,不另增加费用。
钢筋的损耗综合考虑在材料费中,损耗率不得超过《陕西省建筑、装饰及安装工程消耗量定额(2009)》规定的损耗率;如施工图纸结构设计说明与清单要求不符,需在审图阶段提出,保持与清单要求一致。
6.3、本工程设计图纸表示的φ6的钢筋,如果实际无法购买,导致施工使用φ6.5钢筋代替,清单工程量按图示钢筋规格及比重计算,在综合单价中综合考虑比重差异。
6.4、措施钢筋是指现浇构件中固定位置的支撑钢筋(包含地下室底板马凳筋、承台支撑钢筋)、双层钢筋用的“隔铁、砼垫块等”、伸出构件的锚固钢筋、预制构件的吊钩,全部在措施项目费用中考虑,不在钢筋工程量中计量计价。
工程量计算规则及单价说明1.本清单采用综合单价包干,工程量按发包方确认施工蓝图计量结算,后续变更签证均以发包方确认施工蓝图基础上下发。
综合单价(除税金外)包括人工、材料(含损耗)、机械、管理费、规费、利润等达到图纸、招标方的技术要求所需的一切费用,除约定可调差材料外(明确人工费不参与调差),其余材料等费用均不得调整。
清单里开列的项目均需填报综合单价。
2.总承包单位认为需要补充的项目可在措施费项目中补充,否则一旦定标则认为其他未列措施事项均已综合考虑在报价中。
3.本清单工程量计算与报价除特殊说明外均依据GB50500-2013《建设工程工程量清单计价规范》中的计价规则,单价为施工企业依据自身实际情况自主报价产生。
4.材料调差详见合同专用条款16.2.4条。
5.建筑部分计量范围详见本清单后附《建筑做法》,如有修改标准做法必须获得融创公司的书面许可,否则不予计量。
6.钢筋计算问题:6.1、钢筋为甲限品牌,设计搭接给予计算;由于定尺长度产生的搭接及措施钢筋综合考虑在报价中,不单独计算工程量。
6.2、直径小于等于12的钢筋计算时搭接长度按设计说明及规范计算,直径大于12的构件钢筋只计算净长,不计算搭接长度。
构件直径大于12mm的钢筋无论投标人采用何种连接方式,均不计算机械连接工程量,以上投标人需综合考虑在钢筋施工综合单价中;构造柱及其他二次结构所涉及的植筋费用应综合考虑在钢筋施工的综合单价中,不另增加费用。
钢筋的损耗综合考虑在材料费中,损耗率不得超过《陕西省建筑、装饰及安装工程消耗量定额(2009)》规定的损耗率;如施工图纸结构设计说明与清单要求不符,需在审图阶段提出,保持与清单要求一致。
6.3、本工程设计图纸表示的φ6的钢筋,如果实际无法购买,导致施工使用φ6.5钢筋代替,清单工程量按图示钢筋规格及比重计算,在综合单价中综合考虑比重差异。
6.4、措施钢筋是指现浇构件中固定位置的支撑钢筋(包含地下室底板马凳筋、承台支撑钢筋)、双层钢筋用的“隔铁、砼垫块等”、伸出构件的锚固钢筋、预制构件的吊钩,全部在措施项目费用中考虑,不在钢筋工程量中计量计价。
目录页号1. 总则2. 工程基本措施项目之价款说明3. 配合费之价款说明4. 其他说明5. 幕墙1. 总则1.1 基本规则1.1.1 目的本“工程量计算规则”的目的是为计算“合同价款清单”内的数量而提供统一的计算单位和标准的工程计量方法,以便承包人能在统一的基础下自算工程量及编制准确可行的报价。
不论是由发包人提供之“工程暂定数量”项目的工程量,或由承包人自算的工程量,所有工程量必须按照本计算规则来计算。
任何对工程变更的费用,工程暂定数量或其它价款均须按本计算规则进行估算及结算。
“单价说明”是针对工程量计算规则中所有计费项目的性质与内容给予描述与定义。
合同价款清单中各项目必须根据“单价说明”及“工程量计算规则”的要求与依据来报价。
1.1.2 计量单位除后面另有说明外,须一致采用以下计量单位:(1) 物理计量单位:(i)以重量为单位之项目-公斤(kg)(ii)以体积为单位之项目-立方米(m³)(iii)以面积为单位之项目-平方米(m²)(iv)以长度为单位之项目-延长米(m)(2) 自然计量单位:(v)以个数计量单位之项目-个、樘、件、套(No.)除非另有说明,所有装饰饰面工程以被覆盖之结构面积计算。
以物理计量单位kg、m3、m2、m计量之项目,应保留整数,小数位后第一位四舍五入(其中:钢筋、钢材、钢结构以“吨”为单位,保留小数点后两位数字,第三位四舍五入);以自然计量单位之项目,应取整数。
如要在项目中说明尺寸时,本项规则不适用。
(3) 价格单位(vi)价格以人民币计算,如无特别说明,以元为单位。
(4) 分级说明(vii) 当本工程量清单中的项目是分级说明时,例如“1.50-3.00m深”或“周长75-150mm”,该等说明分别应按下列含义解释:“超过1.50m但不超过3.00m深”或“周长超过75mm但不超过150mm”。
1.1.3 编制合同价款清单的单位精度(1)如果使用本条规则会导致删除整个项目,那么该项目的小数则进位以整数计算。
(2)在项目变更或增减时,项目工程量之增减须计算至0.1米或1公斤。
(3)在合同价款清单说明中未注明单位的尺寸均为毫米。
1.1.4净值除另有说明外,所有项目均以安装就位后的净值计算。
除非另有说明,所有装饰饰面工程以被覆盖之结构面积计算。
1.1.5 尺寸表达的次序在注明尺寸时,按照长、宽(阔)、高(深)的次序编制。
1.1.6 弧形工程弧形工程须分别说明,但不分弧度大小。
超过12m半径之弧形工程则当直线工程计算。
1.1.7 项目已包括的费用除另有说明外,每个项目的单价或价款应已包括:(1) 人工和一切有关的费用。
(2) 材料、货物和一切有关的费用(例如运输、交付、卸货、贮存、退还包装材料、搬运、吊升、放下)。
(3) 材料和货物的就位装配和安装。
(4) 施工机械工具的提供及使用。
(5) 所有的搭接和损耗,切削和修复及样本。
(6) 管理费、利润、税金、风险、安全监护费。
(7) 使用的易损耗的物料与器具费用。
(8) 以大规模量施工与小规模施工之费用差别。
(9) 对该项目所用材料、设施的保管及竣工前的维护与清洁费用。
(10) 按照有关的图纸及规范所述的物料及操作工艺。
(11) 其它一切虽然在图纸、工程规范、合同价款清单、单价说明中没有提及但按常规应该实施的做法。
(12) 分包人在工程量清单任何项目填上“零”单价或未填,投标总价仍将被视为已包括该项目所需之费用。
(13) 清单所有项目描述仅为提醒分包人参考报价,分包人应同时参考招标文件、招标图纸、其它有关图纸及文件资料,若上述图纸/资料有任何差异,则以发包人确认之实样为准。
1.2 专用术语1.2.1 “项目”或“no.”当合同价款清单项目说明的数量单位中出现“项”或“no.”字样,则该项目的造价由承包人承担风险,结算时不作调整,若此类项目没有报价,造价即视为已包括在合同合同价款清单之其它单价中。
1.2.2 “暂定料值”的调整若合同价款清单之项目说明中出现“暂定料值”,承包人所投该项目之单价除应包括“暂定料值”本身的价额外,还需包括损耗、存储、保管、装卸、人工、机械、工地内二次运输、切割、安装、利润、税金及所需要的辅助材料如饰面油漆、装饰线条、水泥、砂浆找平及抹灰层、钢架、龙骨、螺拴、螺丝、钉子、胶水、硅胶等所有其它类似材料和作业的费用和其他间接费用。
涉及“暂定料值”的项目,按合同通用条款及专用条款第24条内容规定付款及结算。
1.2.3 “工程暂定数量”“合同价款清单中除有特别说明外,其余均为包干数量,特别说明的暂定数量工程量应按合同规定重新作出算量计价,暂定数量项目的报价金额应全部从合同金额中扣除,然后按照本合同价款清单内的计量原则及施工(竣工)图纸所显示的工程量重新计算,最后所有重新计量项目与合同价款清单内适用的合同单价作出计价,并调整合同金额”1.2.4 重叠搭接量除非工程计量规则中有特别规定,工程量中是不包括任何重叠量的。
任何须有不同程度重叠搭接要求的材料,如钢筋网柔性垫料或类似材料,投报的单价中须已含此等重叠、搭接的数量。
1.2.5 暂定金额如因工程之性质不清及资料不足而无法予以量度,那么此部份的工程费用以“暂定金额”来包括。
发包人有权指示如何使用“暂定金额”如实际情况无须动用或仅需部份动用此笔款项,则可整项或将剩余部份金额从承包金额扣除。
投标价应包括所有指明的“暂定金额”,其金额应以合同价款清单内所提供的数目为依据,不应作增减后计算。
1.2.6 复原“复原”一词是指在损坏地方加以修复至周围原有部件具有一样的表面、颜色、纹理等。
该项费用应包含所有人工及材料,并包括涂漆、着色、及加工至与周围现存部份相称,并令发包人完全满意为止。
1.2.7 如所述在合同价款清单说明中出现“如所述”字样是指相关的工程计算规则及单价说明所要求的材料及工艺标准。
1.2.8 如前所述/同上说明中包括“如前所述”或“同上”、“同前”字样是省略了合同价款清单中上一项工程项目曾经出现过的相同的项目说明。
1.2.9 认可诸如“由……认可”,“认可”、“按指示”等类似的语句,均是指发包人认可及指示。
发包人或许会考虑承包人所建议的代用材料或施工方法,但未得到发包人认可前不可实施。
除非额外工程费在发生前已得到发包人同意,认可的借用材料或施工方法不可增加工程费用。
在任何的情况下发生的认可都不会解除承包人在合约条款上所述之责任。
所有认可必须以书面形式,否则无效。
1.2.10 附加在项目说明内如出现“附加”、“额外工作”等字句,是指除先前已量度之项目外,还须另加上某些工序或组件。
1.2.11 最小扣除量当本原则涉及空位的最少扣除量时,它们应仅指从计算范围的边界线内的孔洞或缺口,因计算范围的边界线出现突出部份做成的孔洞和缺口,无论大小,应一律扣除。
面积不超过0.30m2的空位不予扣除。
1.2.12 深化设计深化设计是指在业主或设计顾问提供的招标图的基础上,结合施工现场实际情况,对图纸进行细化、补充和完善,可用于直接指导施工。
深化设计后的图纸满足业主或设计顾问的技术要求,符合相关地域的设计规范和施工规范,并通过审查。
深化设计不应对产品功能、效果做出改变,不应对主要材料品牌、规格、材质、产地、主要配件进行替换和改变。
任何因深化设计对原招标图纸作出修改、完善所增减的费用已考虑在投标报价中,分包人应按招标文件要求在投标时附深化图纸,除发包人要求,任何基于该深化图纸之修改,应考虑在投标报价中。
1.2.13 优化设计优化设计只能在现有招标图纸的系统下进行,确保外立面效果,所有面材及背板材料性质不允许改变。
允许对结构构件进行优化,但结构构件材质及表面处理不变。
所有针对招标图纸优化设计必须在技术标中明确列项说明并附相关图纸,确保满足国家规范且得到发包人及发包人顾问的认可并审图通过。
2. 工程基本措施项目之价款说明2.1 工程基本措施项目的目的旨在说明工程的概况及发包人对本工程的基本要求,以便让承包人对整个项目以及各种可能影响单价的因素有一个全面的了解。
所以承包人在投标时及以后承包人在施工时应注意及遵从本部分的综合要求。
2.2 承包人必须把为履行此基本要求及合同条款所规定的所有费用(统称“工程基本措施项目费用”)算在投标价内。
对于适宜于在实物工程量的单价内考虑的费用,则可计算在工程单价内,对于适宜独立计算的费用,则可计算/填报于程单价表中“工程基本措施项目费”中的对应项目内。
对于任何没有填上价款的项目,其所需费用在本合同中视作已包括在其它项目的价款或工程单价中,不再另外计取费用。
2.3 “工程基本措施项目费用”在本合同中是一项固定的费用,除非合同另有约定外,无论实物工程量有否变化,该费用不能更改。
同时,“工程基本措施项目费用”适用于本合同内的所有工作内容,承包人所投的单价视为可应用在所有相同的工作项目上以及合同范围内的一切工程变更中。
2.4 除非本合同条款中另有规定,否则承包人须全部承担在“工程基本措施项目”所报价款的风险,也即由承包人包干使用,不论实际情况与承包人的估计有多大出入,亦不论设计变更与否,该价款一律不予调整。
2.5 所有形成本合同文件的文本相互之间可以补充,解释。
所以在“工程基本措施项目”项目内所填报的任何单价亦视为已包含了为满足合同条款,合同价款清单计算规则,招标图纸的全部要求而所需的费用。
2.6 承包人若在“工程基本措施项目”单价表内只填上一个总价,他将会被要求列出每一个项目的价款。
2.7 对“工程基本措施项目”单价表内的项目支付工程款时,都应按其性质分摊为下列三个部分:a) 最初设立的费用b) 中期定期发生的费用c) 最后拆除迁走的费用2.8 对于“工程基本措施项目”单价表内通常在合同初期就应全部或大部分支付的项目(如保险),无论承包人/分包人是否能证明该部分费用在合同初期就已经全部或大部分支付出去,发包人均按承包人/分包人所完成之工程估价按承包金额(不包括工程基本措施项目)中的比例支付,而非按时间比例分摊。
2.9 至于“工程基本措施项目”单价表中与工期有关的项目费用,如加班费、机械费、管理费、门卫等费用,其价款将按承包人/分包人所完成之工程估价按承包金额(不包括工程基本措施项目)中的比例支付,而非按时间比例分摊。
2.10 若发包人将拆分该标段的各个单体,则该单体的基本措施费将以该单体的投标价(不含基本措施费)占该单体所在标段的投标总价(不含基本措施费)的百分比来计算。
2.11 分包人按工程的特性,为在基本措施项目清单计价表内未有列项,但其认为有需要的项目而在“其他项目”栏内作出补充的其他措施项目。
即措施项目费中,除包含措施项目清单计价表内所描述的措施项目外,还包括分包商于实施分包合同中直接项目以外的其他部份工作时所必须遵守的行为及工作,其中涉及就具体工程实施的一般要求、其它直接费项目、不可量化但涉及费用的工作。
