浅谈土方边坡坍塌的危害及防治措施
- 格式:doc
- 大小:38.50 KB
- 文档页数:7

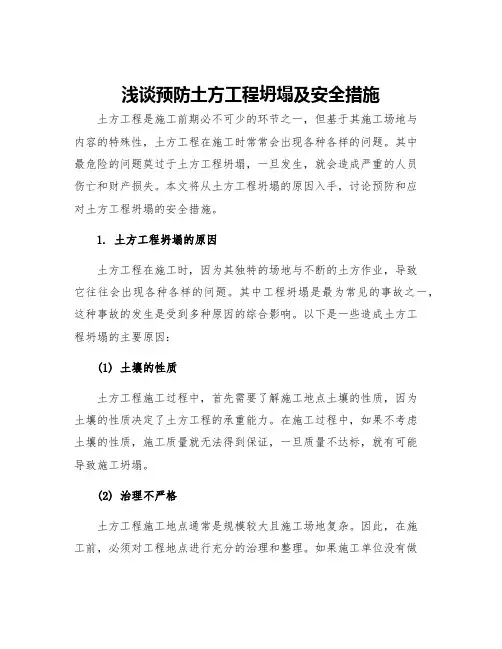

浅谈预防土方工程坍塌及安全措施土方工程是施工前期必不可少的环节之一,但基于其施工场地与内容的特殊性,土方工程在施工时常常会出现各种各样的问题。
其中最危险的问题莫过于土方工程坍塌,一旦发生,就会造成严重的人员伤亡和财产损失。
本文将从土方工程坍塌的原因入手,讨论预防和应对土方工程坍塌的安全措施。
1. 土方工程坍塌的原因土方工程在施工时,因为其独特的场地与不断的土方作业,导致它往往会出现各种各样的问题。
其中工程坍塌是最为常见的事故之一,这种事故的发生是受到多种原因的综合影响。
以下是一些造成土方工程坍塌的主要原因:(1) 土壤的性质土方工程施工过程中,首先需要了解施工地点土壤的性质,因为土壤的性质决定了土方工程的承重能力。
在施工过程中,如果不考虑土壤的性质,施工质量就无法得到保证,一旦质量不达标,就有可能导致施工坍塌。
(2) 治理不严格土方工程施工地点通常是规模较大且施工场地复杂。
因此,在施工前,必须对工程地点进行充分的治理和整理。
如果施工单位没有做好该项工作,往往会导致地面的不平整,加之土方作业的挖掘又比较深,容易导致土壤松散和地基不稳定,从而引起坍塌。
(3) 施工过程中的疏忽大意在实际施工过程中,很多施工人员因为疏忽大意或者对安全的重视不够,往往造成地面支撑力的下降,甚至形成泥土方块的滑落和之后的坍塌。
这些问题往往是由于施工阶段的疏忽造成的,所以需要在施工过程中进行预防和控制。
(4) 自然因素自然因素如地震、暴雨、泥石流等自然灾害,也可能导致土方工程的坍塌。
当然,这种情况是在施工的前期,施工单位必须考虑到这些风险,并进行有效的预防和防范措施。
2. 预防土方工程坍塌的措施土方工程的坍塌事件造成的影响极大,因此需要采取预防措施。
在进行土方工程施工时,必须充分考虑以下方面:(1) 土方工程的设计土方工程在前期的设计中,必须充分考虑到施工地点的复杂程度、地形地貌、土壤的坚硬程度、地下水状况等因素。
对于复杂的建设环境,成功的土方工程施工必须要有一份详尽的工程地质勘查报告和安全报告,同时也应该针对相关的风险因素进行详细的评估。

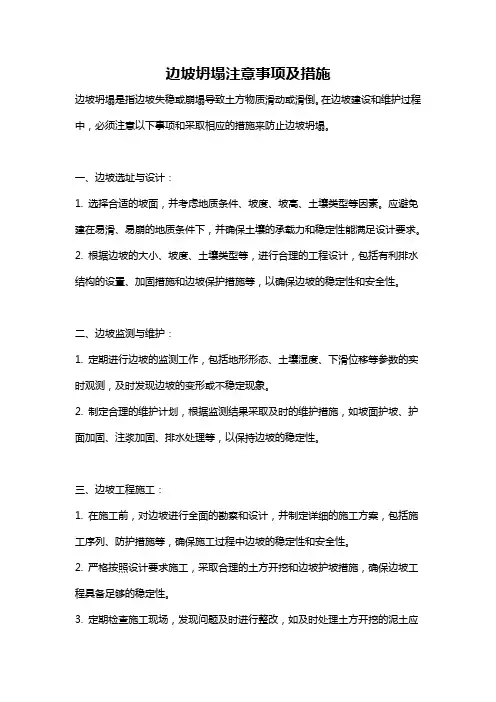

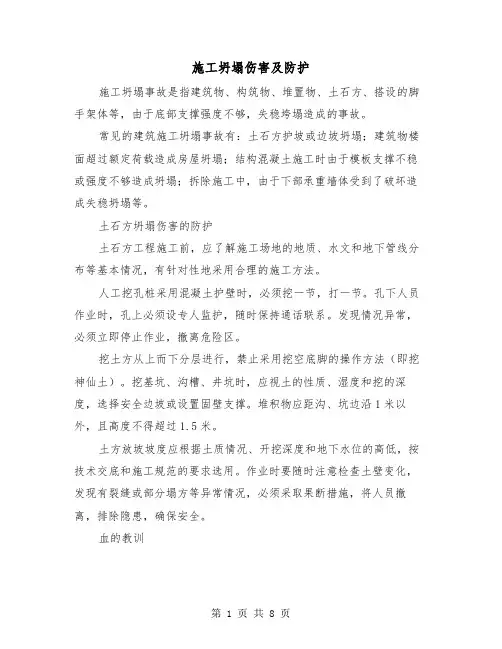

施工坍塌伤害及防护施工坍塌事故是指建筑物、构筑物、堆置物、土石方、搭设的脚手架体等,由于底部支撑强度不够,失稳垮塌造成的事故。
常见的建筑施工坍塌事故有:土石方护坡或边坡坍塌;建筑物楼面超过额定荷载造成房屋坍塌;结构混凝土施工时由于模板支撑不稳或强度不够造成坍塌;拆除施工中,由于下部承重墙体受到了破坏造成失稳坍塌等。
土石方坍塌伤害的防护土石方工程施工前,应了解施工场地的地质、水文和地下管线分布等基本情况,有针对性地采用合理的施工方法。
人工挖孔桩采用混凝土护壁时,必须挖一节,打一节。
孔下人员作业时,孔上必须设专人监护,随时保持通话联系。
发现情况异常,必须立即停止作业,撤离危险区。
挖土方从上而下分层进行,禁止采用挖空底脚的操作方法(即挖神仙土)。
挖基坑、沟槽、井坑时,应视土的性质、湿度和挖的深度,选择安全边坡或设置固壁支撑。
堆积物应距沟、坑边沿1米以外,且高度不得超过1.5米。
土方放坡坡度应根据土质情况、开挖深度和地下水位的高低,按技术交底和施工规范的要求选用。
作业时要随时注意检查土壁变化,发现有裂缝或部分塌方等异常情况,必须采取果断措施,将人员撤离,排除隐患,确保安全。
血的教训某锅炉房工程,8名施工作业人员在基坑南侧修理边坡时,由于在基础下部进行掏挖,造成土方坍塌,其中7人被埋在土下,经挖掘抢救,5人死亡,2人轻伤。
专家提醒修理边坡一定要按照自上而下的顺序施工,不能在基础下部进行掏挖。
施工时,要随时对土方边坡上部进行观测,一旦发现土方发生位移,要立即撤离。
拆除工程伤害的防护从事拆除工程的施工企业必须具有拆除工程专业承包资质。
拆除工程施工前,应先将电线、管道等通向建筑物的支线切断或迁移。
拆除建筑物应自上而下进行,先拆非承重部分,后拆承重部分,禁止数层同时拆除。
禁止采用掏挖和人力推倒墙体的方法,更不准将墙体推倒在楼板上。
血的教训某市旧城改造,一栋三层砖混结构房屋要拆除。
2名施工作业人员在二楼拆门窗,5名施工作业人员在三楼拆墙体。

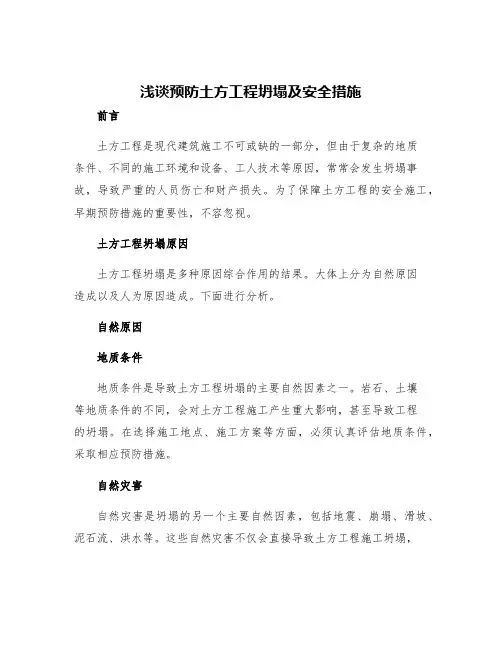

浅谈预防土方工程坍塌及安全措施前言土方工程是现代建筑施工不可或缺的一部分,但由于复杂的地质条件、不同的施工环境和设备、工人技术等原因,常常会发生坍塌事故,导致严重的人员伤亡和财产损失。
为了保障土方工程的安全施工,早期预防措施的重要性,不容忽视。
土方工程坍塌原因土方工程坍塌是多种原因综合作用的结果。
大体上分为自然原因造成以及人为原因造成。
下面进行分析。
自然原因地质条件地质条件是导致土方工程坍塌的主要自然因素之一。
岩石、土壤等地质条件的不同,会对土方工程施工产生重大影响,甚至导致工程的坍塌。
在选择施工地点、施工方案等方面,必须认真评估地质条件,采取相应预防措施。
自然灾害自然灾害是坍塌的另一个主要自然因素,包括地震、崩塌、滑坡、泥石流、洪水等。
这些自然灾害不仅会直接导致土方工程施工坍塌,还会对土方工程施工产生间接影响,例如洪水可以冲刷土方工程,导致土壤不稳定性增大,进而导致坍塌。
人为原因设备原因施工人员在选择设备时不当或使用设备不当都是人为原因之一。
如果施工人员未能正确地评估设备性能,也就未能想到并采取必要的措施来防止坍塌。
另一方面,施工人员在使用设备时,也可能没有完成它的调试,或是忽略了不能使用它的废弃密封设备等,这些都会对土方工程造成极大的不稳定性。
施工方案施工方案是土方工程建设中最重要的因素之一。
施工方案的不合理性,包括土方分层错误、墙体施工分裂度过大或开挖过程控制不当,其结果是会造成土方工程的坍塌。
预防土方工程坍塌的安全措施为了避免土方工程坍塌,我们可以采取以下几种安全措施:土方工程施工前的评估评估适合的建设方案和设备,考虑地质条件,预测可能出现的自然灾害通过数字化,简化复杂的地质环境,建立科学的模型,推进计算机模拟。
土方工程施工中的实时监控这一步是由现代仪器来完成,可以互相协作,以追踪和控制在施工过程中突发的变化因素。
土方工程施工后的定期检查为了保证土方工程施工的稳定性和安全性,各种潜在风险需要进行长期定期检查,如需要,及时进行维护和修复。
边坡塌方原因和处理措施
一、边坡塌方的主要原因是:
(1)基坑(槽)开挖坡度不够或通过不同土层时,没有根据土的特性分别放成不同坡度,致使边坡失稳而塌方。
(2)在有地表水、地下水作用的土层开挖时,未采取有效的降排水措施,土层湿化,内聚力降低,引起塌方。
(3)边坡顶部堆载过大,或受外力振动影响,使边坡内剪切应力增大,土体失稳而塌方。
(4)土质松软,开挖次序、方法不当而造成塌方。
(5)护壁或支撑不足以支撑土的压力而塌方。
(6)在沟槽边堆放重物,如沟槽土,大型施工机械等,也会造成沟槽边坡塌方。
(7)还有其他因素引起沟槽边坡受力不稳定而塌方的原因。
二、边坡塌方的治理方法:
(1)对坑(槽)塌方,应清除塌方后做临时性支护措施。
(2)对永久性边坡局部塌方,应清除塌方后用块石填砌或用2:8、3:7灰土回填嵌补,与土接触部位做成台阶搭接,防止滑动或将坡度改缓。
(3)做好地面排水和降低地下水位的工作。
(4)边坡的修复先清除滑坡、塌方的土体,可在坡脚外作临时性的支护(如堆装土的草袋、坡脚桩、设支撑、砌护墙等)措施,再按实际情况放坡,也可放缓边坡。
土方工程塌方处理措施方案一、塌方原因分析塌方是指土质的边坡或者挖方在承受自然或人为力量作用下,导致土体发生移动、坍塌、破裂等现象。
土方工程塌方的原因主要包括以下几点:1. 地质因素:地质构造、地层岩性、构造裂隙等地质因素影响导致土方塌方。
2. 水文因素:地下水位变动、大雨等水文因素会加剧土方的塌方问题。
3. 开挖施工因素:土方开挖施工过程中可能受到机械振动、扰动等因素的影响,导致土方塌方。
4. 自然因素:地震、台风等自然灾害的影响也会引发土方塌方问题。
二、塌方处理措施方案1. 土方塌方治理前的准备工作在进行土方塌方治理前,首先需要对塌方区域的情况进行详细的勘察和分析,了解塌方的原因和范围。
同时,还需要对周边环境、地形地貌等情况进行全面的调查和分析。
这些工作有利于制定合理的塌方治理措施方案,以及保障治理过程中的安全。
2. 应急措施和安全防护在进行土方塌方治理时,首先需要进行应急措施和安全防护。
对于发生塌方的区域,应立即进行标志和封锁,并采取必要的措施对塌方区域进行封闭,以避免人员和设备的进入,确保安全。
3. 土方加固治理针对土方塌方问题,需要进行土方的加固处理。
具体的加固方法可以采用钢丝网加固、植被加固、护坡加固等方式进行治理。
通过加固措施,可以有效地提高土方的稳定性,减少塌方的发生。
4. 排水处理在进行土方塌方治理时,对于地下水位较高的区域,需要进行排水处理。
这可以通过设置排水管道、进行排水井的方式,将地下水及时排除,减少地下水对土方稳定性的影响。
5. 预警和监测在进行土方塌方治理时,需要进行塌方区域的预警和监测。
可以通过设置监测点、采用遥感技术等手段对塌方区域进行实时监测,一旦发现异常情况,能够及时采取相应的措施进行处理。
6. 生态修复在土方塌方治理完成后,需要进行生态修复工作,通过植被恢复等方式,使得塌方区域的生态环境得到良好的恢复,减少对周边环境的影响。
7. 治理效果评估在进行土方塌方治理后,需要对治理效果进行评估。
2024年施工坍塌伤害及防护随着城市化进程的加速推进,建设行业迅猛发展。
然而,在建筑施工过程中,坍塌事故时有发生,给工人和周围环境带来重大伤害和损失。
因此,提高施工坍塌伤害及防护水平,成为了现代建筑工业发展的重要课题。
一、施工坍塌伤害的危害施工坍塌事故的发生会给建筑工人的生命和财产安全带来严重威胁,也会给周围环境和公众安全造成重大影响。
施工工地发生坍塌事故,可能会导致以下几个方面的伤害:1.人员伤害:施工工地是一个高风险的场所,坍塌事故会导致塔吊翻倒、脚手架溃塌等各种危险情况,工人可能被压埋、掉落、砸伤或者被工具和材料刺伤,甚至因此丧失生命。
2.设备损失:施工工地上的机械设备和施工工具往往价值不菲,坍塌事故会导致设备被损坏、丢失,给施工单位带来经济损失。
3.环境污染:施工工地常常会使用各种化学材料,坍塌事故可能导致这些物质溢出,对周围环境造成污染,尤其是对地下水和土壤造成的污染会更严重。
4.社会影响:坍塌事故常常引起公众的关注和关切,严重的事故不仅会影响施工单位的声誉,还可能引发社会的不安和抗议,对建设单位造成不良影响。
二、施工坍塌伤害的原因施工坍塌事故的原因多种多样,主要包括以下几类:1. 设计和施工缺陷:施工过程中的设计和施工细节问题是常见的坍塌事故原因。
如不合理的结构设计、疏忽大意导致的施工质量问题等。
2.力学失稳:建筑物本身的结构失稳是坍塌的一个重要原因。
如由于建筑物承载力不足、地基沉降等引起的失稳。
3.自然灾害:自然灾害也是施工坍塌的原因之一。
如地震、风暴等自然灾害发生时,建筑物可能无法承受外界的冲击而坍塌。
4.不当使用和维护:施工工地上的机械设备和工具如果不加以适当的维护和保养,可能会发生故障,导致事故发生。
5.安全管理不到位:缺乏有效的安全管理制度和措施,工人对安全意识的缺乏,也是导致坍塌事故的原因之一。
三、施工坍塌伤害的防护措施为了降低施工坍塌事故的发生率,减少人员伤害和财产损失,建议从以下几个方面加强防护措施:1.加强设计与监督:建筑设计和施工监督应更加谨慎,确保结构的安全稳定性,规范施工现场操作。

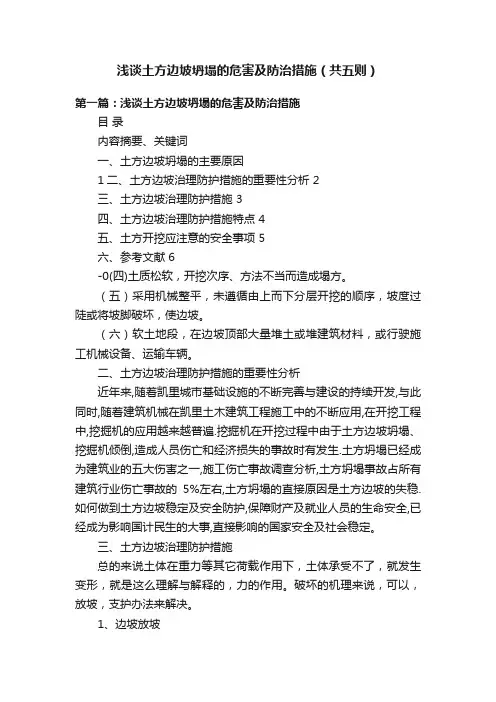

浅谈土方边坡坍塌的危害及防治措施(共五则)第一篇:浅谈土方边坡坍塌的危害及防治措施目录内容摘要、关键词一、土方边坡坍塌的主要原因1二、土方边坡治理防护措施的重要性分析 2三、土方边坡治理防护措施 3四、土方边坡治理防护措施特点 4五、土方开挖应注意的安全事项 5六、参考文献 6-0(四)土质松软,开挖次序、方法不当而造成塌方。
(五)采用机械整平,未遵循由上而下分层开挖的顺序,坡度过陡或将坡脚破坏,使边坡。
(六)软土地段,在边坡顶部大量堆土或堆建筑材料,或行驶施工机械设备、运输车辆。
二、土方边坡治理防护措施的重要性分析近年来,随着凯里城市基础设施的不断完善与建设的持续开发,与此同时,随着建筑机械在凯里土木建筑工程施工中的不断应用,在开挖工程中,挖掘机的应用越来越普遍.挖掘机在开挖过程中由于土方边坡坍塌、挖掘机倾倒,造成人员伤亡和经济损失的事故时有发生.土方坍塌已经成为建筑业的五大伤害之一,施工伤亡事故调查分析,土方坍塌事故占所有建筑行业伤亡事故的5%左右,土方坍塌的直接原因是土方边坡的失稳.如何做到土方边坡稳定及安全防护,保障财产及就业人员的生命安全,已经成为影响国计民生的大事,直接影响的国家安全及社会稳定。
三、土方边坡治理防护措施总的来说土体在重力等其它荷载作用下,土体承受不了,就发生变形,就是这么理解与解释的,力的作用。
破坏的机理来说,可以,放坡,支护办法来解决。
1、边坡放坡(1).根据GB50202-2002土方开挖要求,临时边坡值(高宽比)根据土阶形,使中间具有数个平台以增加稳定,土质不同时,可按不同土质削成不同坡度,一般可使坡度角小于土的内磨擦角。
(6)对开挖深度大、施工时间长、坑边要停放机械等应按规定的允许坡度适当地放平缓些。
(7)开挖时,若因场地限制不能放坡或放坡后所增加的土方量太大,为防止边坡塌方,可采用设置挡土支撑的方法。
(8)防治地表水流人坑漕和渗流人土坡体。
(9)严格控制坡顶护道内的静荷载或较大的动荷载。
目录
内容摘要、关键词
一、土方边坡坍塌的主要原因1
二、土方边坡治理防护措施的重要性分析 2
三、土方边坡治理防护措施 3
四、土方边坡治理防护措施特点 4
五、土方开挖应注意的安全事项 5
六、参考文献 6
浅谈土方边坡坍塌的危害及防治措施
【内容摘要】:因开挖坡度不够,或通过不同土层时,没有根据土的特性分别放成不同坡度,致使边坡失稳而塌方。
边坡堆载过大,或受外力振动影响,使边坡内剪切应力增大,边坡土体承载力不足,土体失稳而塌方。
土质松软,开挖次序、方法不当造成塌方。
或下雨使土体含水量增加,导致土体的自重增加和水在土中渗流产生一定的动水压力,以及土体裂缝中的水产生静水压力,引起土体剪力增加而产生塌方的事故数不胜数。
因而土方边坡治理防护措施就成为重中之重。
【关键词】:土方,边坡,护理
山体滑坡治理及边坡防护是土方工程中经常遇到的问题。
山体及边坡的稳定是影响工程能否安全、环保和高效运行的主要因素之一,因此,做好山体滑坡治理和高边坡加固成为土方工程工作的重中之重。
一、土方边坡坍塌的主要原因
(一)开挖较深,放坡不够;或挖方尺寸不够,将坡脚挖去;或通过不同土层时,没有根据土的特性分别放成不同坡度,致使边坡失去稳定而造成塌方。
(二) 在有地表水、地下水作用的土层开挖时,未采取有效的降、排水措施,使土层湿化,粘聚力降低,在重力作用下失去稳定而引起塌方。
(三) 边坡顶部堆载过大,或受车辆、施工机械等外力振动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方。
(四)土质松软,开挖次序、方法不当而造成塌方。
(五)采用机械整平,未遵循由上而下分层开挖的顺序,坡度过陡或将坡脚破坏,使边坡。
(六)软土地段,在边坡顶部大量堆土或堆建筑材料,或行驶施工机械设备、运输车辆。
二、土方边坡治理防护措施的重要性分析
近年来,随着凯里城市基础设施的不断完善与建设的持续开发,与此同时,随着建筑机械在凯里土木建筑工程施工中的不断应用,在开挖工程中,挖掘机的应用越来越普遍.挖掘机在开挖过程中由于土方边坡坍塌、挖掘机倾倒,造成人员伤亡和经济损失的事故时有发生.土方坍塌已经成为建筑业的五大伤害之一,施工伤亡事故调查分析,土方坍塌事故占所有建筑行业伤亡事故的5%左右,土方坍塌的直接原因是土方边坡的失稳.如何做到土方边坡稳定及安全防护,保障财产及就业人员的生命安全,已经成为影响国计民生的大事,直接影响的国家安全及社会稳定。
三、土方边坡治理防护措施
总的来说土体在重力等其它荷载作用下,土体承受不了,就发生变形,就是这么理解与解释的,力的作用。
破坏的机理来说,可以,放坡,支护办法来解决。
1、边坡放坡
(1).根据GB50202-2002土方开挖要求,临时边坡值(高宽比)根据土
质来确定①沙土(不含细沙和粉沙)为1:1.25~1:1.5。
②一般性粘土:硬性1:0.75~1:1,硬塑性1:1~1.25,软性1:1.5。
③碎石类:充填坚硬及硬塑粘性土1:0.5~1:1,充填沙土1:1~1:1.5以上允许开挖深度软土不大于4m 硬性土不大于8m,超过允许开挖深度的根据场地情况,可采取坡度放缓或进行支护。
挖边坡应根据使用时间(临时或永久性)、土的种类、物理力学性质(内摩擦角、粘聚力、密度、湿度)、水文情况等确定。
对于永久性场地,挖边坡坡度应按设计要求放坡。
2、边坡支护(土钉墙、)
土钉墙是一种原位土体加筋技术。
将基坑边坡通过由钢筋制成的土钉进行加固,边坡表面铺设一道钢筋网再喷射一层砼面层和土方边坡相结合的边坡加固型支护施工方法。
其构造为设置在坡体中的加筋杆件(即土钉或锚杆)与其周围土体牢固粘结形成的复合体,以及面层所构成的类似重力挡土墙的支护结构。
3、排水:
(1).将滑坡范围以外的地表水设置多道环形截水沟,使水不流人滑坡区域以内。
(2).为迅速排出在滑坡范围以内的地表水和减少下渗,应修设排水系统缩短地表水流经的距离,主沟应与滑坡方向一致,并铺砌防渗层,支沟一般与滑坡方向成30°~45°斜交。
(3).妥善处理生产、生活、施工用水,严防水的浸入。
(4).对于滑坡体内的地下水,则应采取疏干和引出的原则,可在滑坡体内修筑地下渗沟,沟底应在滑动面以下,主沟应与滑坡方向一致。
(5)使边坡有足够的坡度,并应尽量将土坡削成较平缓的坡度或做成台
阶形,使中间具有数个平台以增加稳定,土质不同时,可按不同土质削成不同坡度,一般可使坡度角小于土的内磨擦角。
(6)对开挖深度大、施工时间长、坑边要停放机械等应按规定的允许坡度适当地放平缓些。
(7)开挖时,若因场地限制不能放坡或放坡后所增加的土方量太大,为防止边坡塌方,可采用设置挡土支撑的方法。
(8)防治地表水流人坑漕和渗流人土坡体。
(9)严格控制坡顶护道内的静荷载或较大的动荷载。
(10)由于边坡太陡,土体本身的稳定性不够而发生塌方。
(11)气候干燥,基坑暴露时间长,使土质松软或粘土中的夹层因浸水而产生润滑作用。
(12)边坡顶面附近有动荷载,或下雨使土体的含水量增加,导致土体的自重增加和水在土中渗流产生一定的动水压力,以及土体裂缝中的水产生静水压力等原因,引起土体剪应力的增加而产生塌方。
四、土方边坡治理防护措施特点
1. 土钉墙其外固端同喷网面层联为一体,可把边壁不稳定的倾向转移到内固段及其附近并消除。
钢筋网可使喷层具有更好的整体性和柔性,能有效地调整喷层与土钉内应力分布。
故土钉支护体系与传统的支护体系相比较,具有以下优点:
(1)工期短。
土钉支护在施工工艺上采用了边开挖边支护的方法,因此不占用单独作业时间,节省了时间,有的甚至可将工期缩短一半。
(2)造价低。
土钉支护将土体作为支护结构的一部分,土方开挖量和混凝
土工程施工量均较少,全部土钉连同面层钢筋网的用钢量也甚为有限,材料用量远低于桩支护和连续墙支护。
在我国人工费用相对低廉,而机械台班费用昂贵。
(3)施工简便。
土钉的制造和成孔不需要太复杂的技术和大型的机械设备,施工方法灵活,对环境干扰小,特别适合人口密集的生活住宅区。
考虑到人工费用的低廉,国内常用洛阳铲人工成孔。
(4)应用广泛。
土钉支护施工所需场地小,能贴近已有建筑物进行基坑开挖,这是桩、墙等其它支护所难以做到的。
土钉支护一般适用于地下水位以上或经过降排水措施后的杂填土、普通粘性土、非松散沙土边坡,即使有局部的软塑粘性土层,在采取一定措施后有可能采用土钉支护。
(5)安全可靠。
土钉支护施工采用边开挖边支护,安全程度较高。
由于土钉数量众多并作为群体起作用,即使个别土钉出现质量问题或失效对整体影响不大。
五、土方开挖应注意的安全事项
1.在土方开挖过程中须随时做好轴线及标高测量、降排水等相关配合工作
2. 土方挖掘方法、挖掘顺序应根据支护方案和降排水要求进行,当采用局部或全部放坡开挖时,放坡坡度应满足其稳定性要求
3. 挖掘应自上而下进行,严禁先挖坡脚。
施工中如发现不能辨认的物品时,应停止施工,保护现场,并立即报告所在地有关部门处理,严禁随意敲击或玩弄。
4.配合挖土机作业人员,应在其作业半径以外工作,当挖土机停止回转
并制动后,方可进入作业半径内工作。
参考文献:
[1]赵绍华. 土石方工程施工. 水利水电出版社2010-5-1
[2]房树田.建筑工程施工.2010-01
[3]何世玲.地基与基础工程.2007-4-1
[4]中华人民共和国住房和城乡建设部.建筑施工土石方工程安全技术规范JGJ 180-2009.2009-6-18。
