某水电站大坝项目专题会汇报材料
- 格式:doc
- 大小:124.50 KB
- 文档页数:10
水库项目的情况汇报
首先,我要向大家汇报我们水库项目的最新情况。
自从项目启动以来,我们团队一直在全力推进工程建设,取得了一系列积极成果。
在项目规划阶段,我们充分考虑了当地的地理环境、水资源情况以及周边生态环境,制定了科学合理的水库设计方案。
在设计过程中,我们充分考虑了水库的防洪、供水、发电等多种功能,确保项目能够最大限度地发挥综合效益。
在施工阶段,我们严格按照设计方案和相关标准进行施工,确保工程质量。
同时,我们高度重视安全生产,严格执行各项安全规定,确保施工过程中没有发生安全事故。
目前,水库主体工程已经完成,进入了蓄水和试运行阶段。
我们对水库的蓄水性能进行了全面测试,确保水库的蓄水能力和安全性能达到设计要求。
同时,我们也对水库的供水和发电设施进行了调试,确保设施正常运行。
在项目建设过程中,我们还积极开展了与当地政府和相关部门的沟通和协调工作,确保项目顺利推进。
我们还积极开展了环境保护和生态恢复工作,努力减少对周边生态环境的影响,保护当地的生态平衡。
未来,我们将继续密切关注水库的运行情况,做好水库的管理和维护工作,确保水库能够长期稳定运行,为当地的防洪、供水和发电等方面提供有力支持。
总的来说,我们水库项目的建设取得了阶段性的成果,但也面临着一些挑战和问题。
我们将继续努力,确保项目的顺利完成,为当地经济社会发展做出更大的贡献。
感谢大家对我们项目的支持和关注!。
水利工程总结汇报尊敬的领导、各位同事:大家好!我很荣幸能够在这里向大家汇报我所负责的水利工程项目的情况。
在过去的一年中,我们团队在水利工程方面取得了一些重要的成就,也遇到了一些挑战。
接下来,我将就项目的进展、成果和下一步的计划进行总结汇报。
首先,让我来谈谈我们项目的进展情况。
在过去的一年里,我们主要致力于水利设施的建设和改造工作。
我们成功完成了一座大型水库的修建,该水库将为当地居民提供稳定的灌溉水源和防洪保护。
同时,我们还对一些老旧的水渠和水闸进行了改造和维护,确保了水利设施的正常运行和维护。
其次,我想分享一下我们在水利工程方面取得的成果。
通过我们的努力,当地农民的灌溉条件得到了显著改善,农作物的产量也有了明显的提升。
同时,我们的防洪工程也为当地居民提供了更加安全的生活环境。
这些成果不仅得到了当地政府和居民的认可,也为我们团队赢得了良好的口碑。
最后,让我谈谈我们未来的计划。
在接下来的一年里,我们将继续致力于水利设施的建设和改造工作。
我们计划对一些老旧的水利设施进行全面的检修和维护,确保它们能够继续为当地居民服务。
同时,我们还将开展一些水资源管理和保护的工作,为当地的可持续发展做出更大的贡献。
总的来说,过去的一年对我们团队来说是充实而又忙碌的一年。
我们在水利工程方面取得了一些重要的成就,也面临了一些挑战。
但我相信,在大家的共同努力下,我们一定能够克服困难,取得更大的成就。
谢谢大家!以上就是我对水利工程项目的总结汇报,谢谢大家的聆听。
希望我们团队在未来的工作中能够再接再厉,为水利工程事业做出更大的贡献!。
水库项目工程情况汇报范文
水库项目工程情况汇报。
尊敬的领导:
我是水库项目工程的负责人,现在向您汇报我所负责的水库项
目工程情况。
首先,我要向您汇报的是项目的进展情况。
自从项目启动以来,我们一直在按照预定的计划进行工程建设。
目前,项目已经完成了
初步的勘察和设计工作,同时也已经完成了土地征用和施工准备工作。
在接下来的工程进程中,我们将按照计划进行水库大坝的建设,并逐步完成相关的水利设施建设。
其次,我要向您汇报的是工程质量情况。
我们在工程建设过程中,始终严格按照国家相关标准和规范进行施工,保证了工程质量
的稳定和可靠。
我们注重工程的细节和工艺,严格把控每一个环节,确保了工程质量的可控和可靠。
再次,我要向您汇报的是工程安全情况。
在工程建设过程中,
我们高度重视工程安全,采取了一系列的安全措施,确保了工程建
设过程中的安全生产。
我们注重工人的安全教育和培训,提高了工
人的安全意识和自我防护能力,有效地保障了工程施工的安全。
最后,我要向您汇报的是项目的预算情况。
在工程建设过程中,我们始终严格控制项目的成本,合理规划和利用项目资金,确保了
项目的预算不超支。
我们注重做好项目的财务管理工作,做到了精
打细算,确保了项目的资金使用的合理性和效益。
总之,水库项目工程情况汇报至此结束。
在接下来的工程建设
过程中,我们将继续严格按照计划进行工程建设,确保项目的顺利
进行。
同时,我们也将继续注重工程质量和安全,做好项目的财务
管理工作,确保项目的圆满完成。
谢谢!。
枕头坝电站项目情况汇报
尊敬的领导:
我是枕头坝电站项目的负责人,今天我向大家汇报一下我们项目的情况。
首先,我要向大家介绍一下我们项目的基本情况。
枕头坝电站是位于XX省
XX市的一座大型水电站,总装机容量为XXX兆瓦,是我国重要的水电能源基地
之一。
该项目于XX年开始建设,目前已完成XX%的工程进度,计划于XX年底
投入运营。
接下来,我将详细介绍一下项目的建设情况。
在过去的一年中,我们项目组全
力以赴,克服了各种困难和挑战,取得了一系列重要的成果。
首先,我们顺利完成了水电站主体工程的建设,包括大坝、发电厂房、水轮发电机组等设施的建设工作。
其次,我们成功完成了与水电站相关的配套工程,包括输电线路、变电站等设施的建设。
此外,我们还积极推进了环保和生态恢复工作,确保了项目建设与环境保护的良好结合。
在项目建设过程中,我们还积极开展了科技创新工作。
我们与多家科研院所合作,开展了水电站的智能化监控系统研发工作,为项目的安全运行提供了强有力的技术支持。
同时,我们还引进了先进的水电站管理理念和技术,不断提升项目的管理水平和运行效率。
在未来的工作中,我们将继续全力推进项目建设,确保按时完成各项工程任务。
同时,我们还将加强与当地政府和相关部门的沟通与合作,做好项目的后续运营管理工作。
我们相信,在各级领导的关心支持下,枕头坝电站项目一定能够取得更大的成就,为当地经济社会发展和能源保障作出更大的贡献。
以上就是我对枕头坝电站项目情况的汇报,谢谢大家。

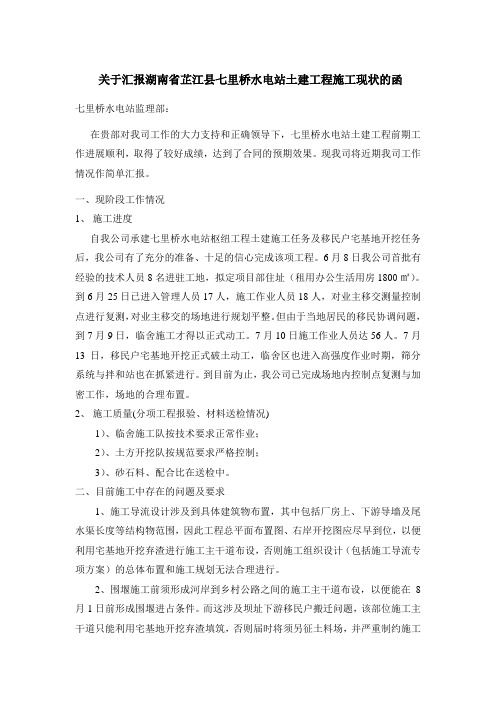

关于汇报湖南省芷江县七里桥水电站土建工程施工现状的函七里桥水电站监理部:在贵部对我司工作的大力支持和正确领导下,七里桥水电站土建工程前期工作进展顺利,取得了较好成绩,达到了合同的预期效果。
现我司将近期我司工作情况作简单汇报。
一、现阶段工作情况1、施工进度自我公司承建七里桥水电站枢纽工程土建施工任务及移民户宅基地开挖任务后,我公司有了充分的准备、十足的信心完成该项工程。
6月8日我公司首批有经验的技术人员8名进驻工地,拟定项目部住址(租用办公生活用房1800㎡)。
到6月25日已进入管理人员17人,施工作业人员18人,对业主移交测量控制点进行复测,对业主移交的场地进行规划平整。
但由于当地居民的移民协调问题,到7月9日,临舍施工才得以正式动工。
7月10日施工作业人员达56人。
7月13日,移民户宅基地开挖正式破土动工,临舍区也进入高强度作业时期,筛分系统与拌和站也在抓紧进行。
到目前为止,我公司已完成场地内控制点复测与加密工作,场地的合理布置。
2、施工质量(分项工程报验、材料送检情况)1)、临舍施工队按技术要求正常作业;2)、土方开挖队按规范要求严格控制;3)、砂石料、配合比在送检中。
二、目前施工中存在的问题及要求1、施工导流设计涉及到具体建筑物布置,其中包括厂房上、下游导墙及尾水渠长度等结构物范围,因此工程总平面布置图、右岸开挖图应尽早到位,以便利用宅基地开挖弃渣进行施工主干道布设,否则施工组织设计(包括施工导流专项方案)的总体布置和施工规划无法合理进行。
2、围堰施工前须形成河岸到乡村公路之间的施工主干道布设,以便能在8月1日前形成围堰进占条件。
而这涉及坝址下游移民户搬迁问题,该部位施工主干道只能利用宅基地开挖弃渣填筑,否则届时将须另征土料场,并严重制约施工导流、基坑开挖等工期目标的按期实现。
3、宅基地开挖考虑到本工程的特殊性,特别是明年汛期是厂房主体工程上部结构和右岸重力坝的砼施工高峰期,届时取料和外购砂砾石料都将比较困难,对此筛分场的毛料堆储备用地的规划较大,且拟在筛分场毛料堆一侧建造炸药库,除砼拌和系统和筛分制砂系统外,无法再将其他加工厂和作业工人住宿营地设置在内;且如将工人营地设置于筛分场内,届时将因两大系统24小时作业产生的噪音等干扰而影响工人休息和身体健康。
蒲西水电站建设情况汇报蒲西水电站是我国西南地区的重要水电工程,位于云南省怒江傈僳族自治州兰坪县蒲西乡境内,是怒江上游的一座大型水电站。
自项目启动以来,我们始终秉承“绿色、清洁、高效”的建设理念,严格按照国家相关法律法规和环保要求,全力推进项目建设,取得了一系列阶段性成果。
一、项目背景和规划。
蒲西水电站总装机容量为3.6GW,计划建设6台600MW级水轮发电机组,年平均发电量达到140亿千瓦时。
项目建成后,将有效改善怒江流域的电力供应短缺状况,提升当地电网的稳定性和可靠性,为西南地区乃至整个国家的电力供应做出重要贡献。
二、建设进展。
自项目启动以来,我们严格按照国家相关法律法规和环保要求,加强与当地政府、村民的沟通和协调,做好生态环境保护和生态补偿工作。
目前,项目已完成水电站主体工程设计,大坝、发电厂房等主要建设工程已经开工,取得了阶段性的建设成果。
同时,我们还加强了对周边环境的监测和保护工作,确保项目建设过程中对生态环境的影响最小化。
三、技术创新和安全保障。
在项目建设过程中,我们注重技术创新和安全保障工作。
引进了国内外先进的水电站建设技术和管理经验,确保工程质量和进度。
同时,我们严格执行安全生产标准,加强施工现场的安全管理,确保工人的人身安全和项目的顺利进行。
四、社会效益和环境保护。
蒲西水电站建成后,将为当地乃至整个西南地区的经济发展和社会稳定做出重要贡献。
项目建设过程中,我们注重与当地村民的沟通和协调,积极开展生态补偿和扶贫工作,助力当地经济的发展和改善村民的生活水平。
同时,我们还加强了对周边环境的保护和修复工作,确保项目建设过程中对生态环境的影响最小化。
五、展望和未来计划。
蒲西水电站建设是一项长期而艰巨的任务,我们将继续秉承“绿色、清洁、高效”的建设理念,全力推进项目建设,确保工程质量和进度。
同时,我们将继续加强与当地政府、村民的沟通和协调,做好生态环境保护和生态补偿工作,为项目的顺利建设和未来的可持续发展做出更大的努力。
水坝维修情况汇报
尊敬的领导:
根据最近的水坝维修情况,我向您汇报如下:
首先,我们对水坝进行了全面的检查和评估。
经过专业人员的认真勘察,发现了一些潜在的安全隐患和损坏部位。
其中,水坝左侧出现了一些裂缝,需要及时修复以确保水坝的安全稳定。
针对水坝的维修工作,我们已经制定了详细的计划和方案。
首先,我们将对水坝的结构进行加固,修复裂缝和损坏部位。
其次,我们将对水坝的泄洪设施进行检修和维护,以确保在紧急情况下能够有效地泄洪,保障周边地区的安全。
在实施维修计划的过程中,我们将严格按照相关标准和规范进行操作,确保维修工作的质量和安全。
我们将组织专业的施工队伍,配备必要的设备和材料,全力以赴完成水坝的维修工作。
另外,为了最大程度地减少维修对周边环境和居民生活的影响,我们将采取有效的措施,加强与周边社区的沟通和协调,确保维修工作的顺利进行。
同时,我们也将加强对水坝周边地质和水文情况的监测,及时发现并解决可能出现的问题。
最后,我们将定期向相关部门和领导汇报水坝维修的进展情况,及时反馈工作中遇到的问题和困难,确保水坝维修工作的顺利进行。
综上所述,我们将全力以赴,做好水坝维修工作,确保水坝的安全稳定,为周边地区的安全和发展做出应有的贡献。
谨此汇报。
此致。
敬礼。
金沙峡水电站大坝安全运行总结报告尊敬的领导:根据您的要求,我对金沙峡水电站大坝安全运行进行了总结报告。
经过多年的运行,金沙峡水电站大坝取得了较为显著的成绩,但仍存在一定的安全隐患和问题,需要进一步加强管理和改进措施。
一、大坝安全运行情况1.资金不足:金沙峡水电站大坝建设资金投入不足,对设备维修和改进措施的实施造成了困难。
2.水库沉积问题:由于长期存在的人为活动和自然因素,金沙峡水库中存在沉积物过多的问题,导致水库容量减少,堆积作用加剧,增大了大坝的风险。
3.缺乏应急预案:金沙峡水电站大坝在面临突发事件时缺乏完备的应急预案和处置措施,容易导致灾害扩大和人员伤亡。
4.设备老化:金沙峡水电站建设时间较长,一些设备已经老化,运行效率较低,维护费用高,需要及时更新和维修。
二、改进和加强管理措施为了保证金沙峡水电站大坝的安全运行,我提出以下几点改进和加强管理的措施:1.增加资金投入:向上级政府申请相应的资金,用于大坝设备的维修和更新,以提高大坝的运行效率和安全性。
2.加强沉积物清理工作:组织专业人员对水库进行清淤工作,并定期检查沉积的情况,及时采取措施,减少沉积物对大坝的影响。
3.制定应急预案:组织专业团队,制定完备的应急预案和处置措施,提前进行演练,并做好应对突发事件的准备工作。
4.加强设备维护工作:定期对大坝相关设备进行检修和维护,确保设备的正常运行和安全性能。
5.加强人员培训:加强对相关人员的培训和技能提升,提高其应对突发事件和处理紧急情况的能力。
三、结论再次向您汇报金沙峡水电站大坝安全运行情况,并提出改进和加强管理的措施,以期能够获得您的支持和指导。
谢谢!此致敬礼。
水电站完成情况汇报尊敬的领导:根据水电站建设计划,我单位自去年开始筹备,经过一年多的努力,现将水电站建设情况进行汇报如下:一、项目进展情况。
自去年年初开始,我们团队就全力投入到水电站的建设工作中。
经过前期的勘察、规划和设计,我们成功选址并启动了水电站的建设工作。
在各级领导的关心支持下,项目进展顺利,目前已完成了水电站的主体工程建设,包括水库、引水渠和发电厂房等主要设施的建设工作。
同时,我们还加强了与当地政府和相关部门的沟通与协调,确保了项目的顺利进行。
二、技术设备情况。
在建设过程中,我们注重引进先进的技术设备,采用了国内外领先的水电发电技术,确保了水电站的安全、高效运行。
目前,水电站的主要设备已经全部到位,正在进行调试和联调工作,预计很快就能实现并网发电。
三、环保和安全工作。
在建设过程中,我们高度重视环境保护和安全生产工作。
严格按照相关法律法规和标准,采取了一系列的环保措施,确保了水电站建设过程中的环境保护工作。
同时,我们还加强了安全生产管理,做好了安全防护工作,确保了施工过程中的安全生产。
四、后续计划。
水电站的建设工作还在继续进行中,我们将继续加大投入,全力以赴,确保项目如期完工。
同时,我们将加强与当地政府和相关部门的沟通与协调,做好后续的发电和运营工作,为当地经济发展和能源保障做出贡献。
综上所述,我单位水电站建设工作取得了阶段性的成果,但仍面临着一些挑战和困难。
我们将继续努力,确保项目圆满完成,为当地经济社会发展做出更大的贡献。
谨此汇报。
此致。
敬礼。
百度文库文档创作者。
日期,XXXX年XX月XX日。
水电站完成情况汇报
尊敬的领导:
根据安排,我对水电站的建设情况进行了汇报。
目前,水电站的建设工作已经
完成了80%,具体情况如下:
一、水电站项目进展情况。
1. 水电站选址已经完成,经过专业的勘察和评估,确定了最佳的建设地点,确
保了水电站的安全性和稳定性。
2. 水电站的水利工程已经完成了70%,包括水库的建设、引水渠的修建等工作,确保了水源的充足和稳定。
3. 水电站的发电设备已经完成了90%,包括水轮发电机组的安装、调试等工作,确保了发电设备的正常运转。
4. 水电站的输电线路已经完成了60%,确保了发电后的电能能够正常输送至用户。
二、水电站项目存在的问题及解决措施。
1. 在建设过程中,遇到了一些自然环境的挑战,如地质条件复杂、气候变化等,我们已经采取了相应的技术措施,确保了项目的顺利进行。
2. 在建设过程中,遇到了一些人力资源的短缺问题,我们已经加大了人员招聘
和培训力度,确保了项目的正常施工。
3. 在建设过程中,遇到了一些资金紧张的情况,我们已经与相关部门积极沟通,争取到了资金支持,确保了项目的资金保障。
三、水电站项目下一步工作计划。
1. 加快水电站的建设进度,力争在规定时间内完成项目建设,确保项目能够按
时投产。
2. 加强对水电站建设过程中的安全管理,确保工程施工过程中的安全生产。
3. 加强水电站建设过程中的环境保护,确保项目建设过程中对环境的影响最小化。
4. 加强与相关部门的沟通与协调,确保项目建设过程中的政策和法律遵守。
以上就是水电站建设情况的汇报,希望领导能够对我们的工作给予指导和支持,谢谢!。
柬埔寨额勒赛下游水电站大坝工程施工项目部工作汇报二〇一〇年十二月二十七日目录一、项目概况: (2)二、工程进展情况: (2)三、人员及设备组织情况: (4)四、经营结算情况: (6)五、质量安全环保情况: (6)六、职工生活保障和思想情况: (7)七、下步主要工作安排: (7)八、目前需要解决的问题: (8)柬埔寨额勒赛下游水电站大坝项目专题会汇报材料尊敬的邢总:现就柬埔寨额勒赛下游水电站大坝标开工至今项目实施情况向您进行汇报,请您检查并予以指导工作。
一、项目概况:额勒赛下游水电站电站由相距约8km的上、下电站两个梯级组成。
1、上电站大坝承担项目概况:上电站正常蓄水位为263m,最大坝高约为124m,总库容约为4.018亿m3,电站装机容量为2×103MW。
大坝为混凝土面板堆石坝,溢洪道布置在右岸,采用有闸门的结构形式。
本工程采用断流围堰一次拦断河流,枯水期围堰挡水,导流隧洞泄流,汛期坝体临时断面挡水,导流隧洞与永久泄洪放空洞联合泄流,基坑全年施工的导流方式。
2、下电站大坝承担项目概况:下电站枢纽布置采用碾压混凝土重力坝+左岸地面厂房方案,混合式开发,正常蓄水位为108m,最大坝高58.5m,设置2台混流式水轮发电机组,总装机容量为132MW。
下电站拦河坝施工导流采用断流围堰一次拦断河流,枯水期围堰挡水、导流隧洞泄流,汛期基坑和导流隧洞联合泄流的导流方式。
二、工程进展情况:1、截止到2010年12月25日,上大坝达到的形象进度为:(1)坝基开挖:左岸:完成左坝肩高程265.8m以上开挖,土石方开挖总量1.45万m3,其中石方开挖0.38万m3。
坝基边坡开挖约5.6万m3。
右岸:完成右坝基边坡削坡开挖约5.2万m3。
河床及左右岸坡孤石开挖2.8万m3。
合计坝基开挖完成工程量15.05万m3。
坝基设计开挖总量66.3万m3,目前完成设计工程量22.7%。
(2)引水系统进水口:引水系统进水口原设计5.7万m3,通过设计变更之后设计开挖量减少到3万m3左右。
目前完成开挖约0.3万m3,完成10%。
(3)溢洪道开挖:溢洪道完成高程258m以上开挖约5.5万m3。
溢洪道设计开挖总量66.5万m3,目前完成设计工程量8.2%。
(4)导流工程:目前已经形成截流道路,完成左右侧围堰基础的树木和覆盖层清表6000m2,岸坡开挖0.3万m3。
完成上游围堰的截流预进占,填筑方量约2.8万m3。
(5)施工道路:在进场后1个月时间修筑道路总长度超过7.5km,道路砍树清表超过8万m2,路基挖填6万m3。
左岸完成道路挖填约4万m3,其中石方约0.825万m3;右岸完成道路挖填2万m3,其中石方爆破约0.9万m3。
(6)临建设施:1)砂石系统:砂石系统目前场平施工已经基本完成,场平面积约3.5万m2,设备和金属结构已经起运,预计12月底到港。
目前正在进行土建施工。
2)生活办公营地:在2010年11月1日开始修建,至2010年12月18日初步具备入住条件。
3)截流会场(新增项目):截流会场场平结合溢洪道开挖进行,回填主要在本工程开挖范围外。
高程258m平台回填约1.2万m3,停机坪回填约3万m3,浇筑混凝土地坪约1500m2。
4)完成导流洞出口30.48m钢贝雷桥一座(新增项目)。
2、下大坝施工形象为:(1)完成1#永久道路清表施工3.0公里,具备临时通车条件;(2) 完成8#进场道路清表及道路两侧排水沟施工1.5公里,具备临时通车条件;(3)完成下大坝生活及办公营地建设;(4)业主下电站信号塔施工完成60%(新增项目)。
3、A1包施工形象为:(1)路基累计完成21km,路面手摆片石完成12km,路面水泥稳定砂砾料面层完成14.8km(其中新建段2.5 km,148公路路面恢复12.3 km);(2)三座临时钢贝雷桥全部完成,盖板涵洞完成55座,PK河永久桥下部结构完成除2#、3#墩第2层外的全部基础及墩(台身),A河永久桥完成0#、1#、2#基础,国内材料已运输到达现场。
三、人员及设备组织情况:1、人员到位情况:从10月9日首批人员5人进场开始,项目部管理及生产人员分7批次先后迅速进场,目前项目部中方人员共计133人,其中:项目部领导9人,管理人员66人,生产人员42人,生产辅助人员16人。
另外项目部目前使用柬籍劳务41人。
2、设备组织情况(1)项目部现有自有设备总共113台套,主要有:自卸车30台、挖掘机4台、推土机2台、振动碾1台、装载机2台、吊车2台、发电机14台套及空压机10台套等设备,自有设备主要来源于新购设备及印尼阿萨汉项目部调拨设备,第一批于2010年11月6日到港,分5批次进场(第5批预计12月30日到港)。
上述设备到场后,保障了现场主力设备基本配置需求。
序号设备名称国内印尼调拨柬埔寨合计自购向家坝调拨自购1 挖掘机2 2 42 自卸汽车20 10 303 装载机 2 24 振动碾 1 15 推土机 1 1 26 汽车起重机2 27 发电机11 3 148 柴油空压机2 4 69 电动空压机4 410 混凝土泵 2 211 其他设备38 8 4627 11 64 11 113(2)采用属地化管理,充分利用当地资源项目部人员进场后,利用A1包施工区前期掌握的设备资源,迅速租赁设备8台套进场施工,形成了良好的开局。
根据现场实际需求,又陆续租赁部分当地设备,保证了A1包、左右坝肩开挖及下大坝的需求。
目前三个作业施工区已利用当地设备有:1)上大坝设备:挖掘机18台、推土机4台、装载机1台、振动碾1台、自卸车22台及各类钻机18台套等共计64套。
2)下大坝设备:挖掘机2台。
3)A1包设备:挖掘机2台、装载机1台。
四、经营结算情况:1、上大坝生产经营结算情况:(1)11月工程进度款61.18万美元已办结,待支付;(2)12月完成产值预计165万美元。
2、下大坝经营结算情况:(1)11月工程进度款51.38万美元已办结,待支付;(2)12月完成产值预计35万美元。
3、A1标经营结算情况:(1)1~10月份实际完成产值248.67万美元(共4期结算)。
(2)11月工程进度款29.98万美元已办结,待支付。
(3)12月完成产值预计110万美元。
4、近期新增及变更项目经营情况:预计12月份新增及变更项目产值为86万美元。
主要有:(1)A1包12月道路保通项目,预计新增产值40万美元;(2)上电站大坝截流会场观礼台及停机坪等项目,预计新增产值35万美元;(3)上电站导流洞出口30米临时钢贝雷桥项目,预计新增产值8万美元;(4)下电站业主信号塔项目,预计新增产值3万美元;五、质量安全环保情况:自10月中旬上大坝开工以来,左右岸坝肩开挖、趾板开挖、围堰戗堤填筑、料场开挖等施工项目已全面展开,A1包公路施工也进入了最后冲刺阶段。
点多面广,2010年项目部在质量、环境与职业健康安全管理工作方面整体受控。
未发生质量事故、重大人身伤亡事故、火灾事故、重大交通事故、环境污染事件、大面积传染病和集体食物中毒事件。
截至11月份在建工程共完成单元工程验收199个,单元工程合格率100%,质量工艺培训210人次,安全教育培训380人次,伤害疫苗接种133人次。
六、职工生活保障和思想情况:1、关心职工生活,项目部先后购置了蒸饭车、油气燃油灶、组合冰柜等生活用具,保障职工下班后有可口的饭菜,下步着力解决职工饮水问题。
2、改善居住环境,做好日常生活服务,项目部在主营地安装了活动板房100间,于12月18日开始入住,解决了职工住宿问题。
3、提高认识。
统一职工思想,创建文明工区,加强职工的归属感、凝聚力。
如今广大干部职工思想稳定,工作热情高涨。
七、下步主要工作安排:下步工作重心将紧紧围绕2011年度汛目标开展工作,2011年上半年上大坝有两个节点目标,即2011年5月31日拦河坝坝体临时断面填筑到195m,6月30到达203m;下大坝导流洞土石方明挖及洞挖需在汛前完成;A1包在2010年1月30日到达竣工验收条件。
工期紧,任务重,我们将:1、进一步明确工作思路,深入研究项目特点,抓住工程施工的重点和难点,加强各标段之间的配合协作,统筹兼顾,组织好项目施工。
优化施工方案,制定切实有效的工期保障措施,合理安排好施工程序,以确保本合同工程控制性工期的实现。
2、加强计划管理,认真研究招、投标文件,确保计划的科学性、指导性和实用性。
制定详细的施工网络进度计划及月、旬施工计划表,以及周和日进度计划,保证关键线路上的工期,由计划管理工作指导项目各项工作,一切工作严格服从于项目主合同。
以计划管理为核心,以合同管理为手段,确保合同全面履约。
3、以物资、设备供应为保障,以项目实施为最终落脚点,力争所有工作做到筹划在前、计划在先。
同时认真研究资源的优化配置,确保资源配置的合理性。
提高提高设备的生产率、利用率和施工机械化作业程度。
4、加强外协队和劳务管理,建立和谐的劳资关系,避免出现劳务纠纷。
实行外协队伍履约保证制度,对外协队伍进行严格审核,选择实力强、信誉好的外协队伍,在用工问题上扎实推进劳务属地化管理。
5、找准变更索赔的契机,搞好变更索赔将是额勒赛项目盈利最根本的途径。
6、强化沟通协调机制,在与EPC、业主及监理交往过程中,力求相互之间从相识到相知,从相知到相帮,从相帮到相谋,从相谋到相通。
通过改善关系,尽量求得各有关单位的理解和配合,做到变外部环境的不利因素为有利因素。
八、目前需要解决的问题:1、关于整个项目财务合署办公的工作财务合署办公,利用投资方享受建设期免税优惠条件可以规避上电站大坝标10%及下电站大坝标4%的增值税的上缴,涉及金额1036.08万美元,折合人民币7031.46万元。
前期项目部积极与华电(香港)公司就整合工作进行了接洽,并取得了一定效果,但由于该工作涉及面广,项目部将继续推动该项工作。
2、设备和材料的组织经过2个月生产运行,我们对比发现:租赁设备尤其自卸车虽数量不少,但设备质量和现场服务态度差,出工不出力,效率低下,为此,项目部计划以专题报告形式向邢总汇报。
本项目从项目部组建至今近3个月,期间经历了雨季末期的影响(雨季11月24日才基本结束),但是我们应对得力,管理有序,进展迅速。
在异国他乡,集合设备及人员进场施工,在初期就掀起一片施工建设热潮。
特别项目部在11月24日发出了“大干三十天,实现大江截流”的倡议后,工地更是一片繁忙、紧张且有序的施工景象,彰显了葛洲坝人诚信守约、克难攻坚的精神,体现了葛洲坝人走到哪都是“铁军”的面貌。
我们坚信:在分公司正确指引下,在姚副总现场指导和协调下,在公司各部门的大力支持下,项目部广大干部职工一定能够迎难而上、精诚团结、艰苦努力,做好项目部生产经营各项工作,确保合同全面履约。
