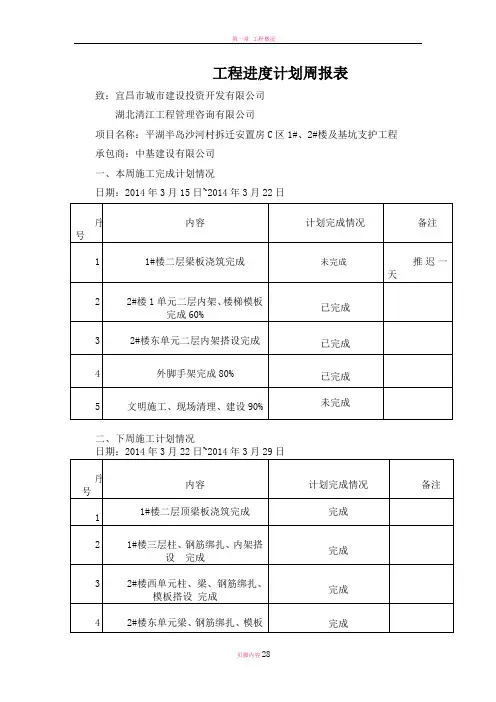

工程进度计划周报表
- 格式:doc
- 大小:240.50 KB
- 文档页数:29
工程进度方案周报表
致:宜昌市城市建立投资开发
湖北清江工程管理咨询
工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程
承包商:中基建立
一、本周施工完成方案情况
日期:2021年3月15日~2021年3月22日
序号
内容
方案完成情况
备注
1 1#楼二层梁板浇筑完成 未完成
推迟一天
2
2#楼1单元二层内架、楼梯模板完成60%
已完成
3
2#楼东单元二层内架搭设完成
已完成
4
外脚手架完成80%
已完成
5
文明施工、现场清理、建立90% 未完成
二、下周施工方案情况
日期:2021年3月22日~2021年3月29日
序号
内容
方案完成情况
备注
1 1#楼二层顶梁板浇筑完成 完成
2
1#楼三层柱、钢筋绑扎、内架搭设
完成
完成
3
2#楼西单元柱、梁、钢筋绑扎、
模板搭设 完成
完成
4
2#楼东单元梁、钢筋绑扎、模板搭设完成
完成
5
文明施工完成90%
完成
6
外脚手架跟进施工 完成
7
场内清理、整理完成90% 完成
三、本周方案投入作业人员及设备
序号
工种
出勤人数
工种
出勤人数
1
瓦工
5人
砼工
5人
2
钢筋工
25人
电工
3人
3
杂工
5人
架子工
7人
4
木工
64人
四、现场平安文明施工:
1、对现场道路进展清扫,将模板等材料分堆安放。
4、无平安事故发生。
5、对电线绝缘全面检查,对有问题电源开关、配电箱进展更换
6、对进场工人进展平安教育
五、平安施工方面:
1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。
六、质量方面
1、严格控制模板标高。
2、模板支撑系统检查,对薄弱部位进展补充支撑。
3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建立
2021年3月21日
工程进度方案周报表
致:宜昌市城市建立投资开发
湖北清江工程管理咨询
工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程
承包商:中基建立
一、本周施工完成方案情况
日期:2021年1月10日~2021年1月17日
序号
内容
方案完成情况
备注
1 2#楼东头剪力墙〔内、外〕砼浇筑 已完成100%
2
2#楼东头梁板模板完成90%
已完成100%
3
2#楼东头内脚手架
已完成100%
4
2#楼东头钢筋绑扎完成80%
已完成95%
二、下周施工方案情况
日期:2021年1月17日~2021年1月24日
序号
内容
方案完成情况
备注
1 2#楼东头地下室顶板砼浇筑 完成 预计1月19日浇筑
2
1#楼一层内架完成80%
完成
3
1#楼、2#楼模板整理、码堆
完成
4
24日前发放农民工工资
完成
5 安排值班人手、对防火防盗进展检查 完成
6 准备2月8日进场开工相关工作 完成
三、本周方案投入作业人员及设备
序号
工种
出勤人数
工种
出勤人数
1
瓦工
6人
砼工
16人
2
钢筋工
29人
电工
3人
3
杂工
5人
4
木工
62人
四、现场平安文明施工:
1、对现场道路进展清扫,将模板等材料分堆安放。
2、对塔吊进展螺栓防锈。
3、工完场清,垃圾归堆,集中处理,做好安防值班工作。
4、无平安事故发生。
5、对电线绝缘全面检查,配电柜检查防雨措施。对给水管道进展保温防冻处理。
6、检查临边防护做好春节假期防范工作
五、平安施工方面:
1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。
2、对塔吊全面检查,对标准节螺栓涂油防锈处理。
六、质量方面
1、严格控制板厚、标高。
2、浇筑后,对轻微麻面进展素浆粉刷。
3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。
中基建立 2021年1月17日
工程进度方案周报
致:宜昌市城市建立投资开发沙河工程部
湖北清江工程管理咨询
工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室
承包商:中基建立
一、本周施工完成方案情况
日期:2021年10月11日~2021年10月18日
序号
内容
方案完成情况
备注
1
1#楼、2#楼嵌岩根底、人工挖孔墩的开挖任务
完成
2
根底承载力、钻芯两种检测任务
完成
3
局部钢筋、箍筋加工
完成
二、下周施工方案情况
日期:2021年10月18日~2021年10月25日
序号
内容
方案完成情况
备注
1 1#楼、2#楼由质监站、地勘、设计、业主、监理、施工六方共同验收,局部嵌岩基需要加深任务,2天完成
2
1#楼完成梁槽砖、梁模60%
3
1#楼柱、梁底、垫层、墩芯浇筑
4
1#楼人工墩底扩底任务
三、本周方案投入作业人员及设备
序号
工种
出勤人数
工种
出勤人数
1
瓦工
10人
砼工
6人
2
钢筋工
8人
挖土石方工
20人
3
杂工
5人
四、平安文明施工情况:
对钢筋制作、安装、模板、混凝土、临时用电、塔吊进展了平安技术交底,本周无平安事故发生。
工程进度方案周报
致:宜昌市城市建立投资开发沙河工程部
湖北清江工程管理咨询
工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室
施工单位:中基建立
一、本周施工完成方案情况
日期:2021年10月18日~2021年10月25日
序号 内容 方案完成情况 备注
1 1#楼、2#楼由质监站、地勘、设计、业主、监理、施工六方共同验收,局部嵌岩基需要加深任务,2天完成 完成
2 1#楼完成梁槽砖、梁模60% 完成
3 1#楼柱、梁底、垫层、墩芯浇筑 完成
4 1#楼人工墩底扩底任务 完成
二、下周施工方案情况
日期:2021年10月25日~2021年11月01日
序号 内容 方案完成情况 备注
1 1#楼垫层、防水、扎钢筋
2 2#楼砖模,承台模,回填〔60%〕
3 2#楼垫层〔50%〕
三、本周方案投入作业人员及设备
序号 工种 出勤人数 工种 出勤人数
1 瓦工 10人 砼工 6人
2 钢筋工 8人 挖土石方工 20人 3 杂工 5人
四、平安文明施工情况:
对钢筋制作、安装、模板、混凝土、临时用电、塔吊进展了平安技术交底,本周无平安事故发生。
工程进度方案周报表
致:宜昌市城市建立投资开发
湖北清江工程管理咨询
工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室
承包商:中基建立
一、本周施工完成方案情况
日期:2021年10月25日~2021年11月01日
序号
内容
方案完成情况
备注
1
1#楼垫层、防水、扎钢筋
砖模未完成(完成了80%) 因下雨及要检测
2
2#楼砖模、承台模、回填60%
砖模未完成(完成了40%) 雨天及塔吊未到位
3
2#楼垫层50%. 2#楼墩基浇完毕
已完成
二、下周施工方案情况
日期:2021年11月01日~2021年11月07日
序号
内容
方案完成情况
备注
1 1#楼砖模、垫层、防水 完成
2
1#楼保护层、开场扎底板钢筋
完成
3
2#楼凿桩头、砖模、垫层60%
完成
三、本周方案投入作业人员及设备
序号
工种
出勤人数
工种
出勤人数
