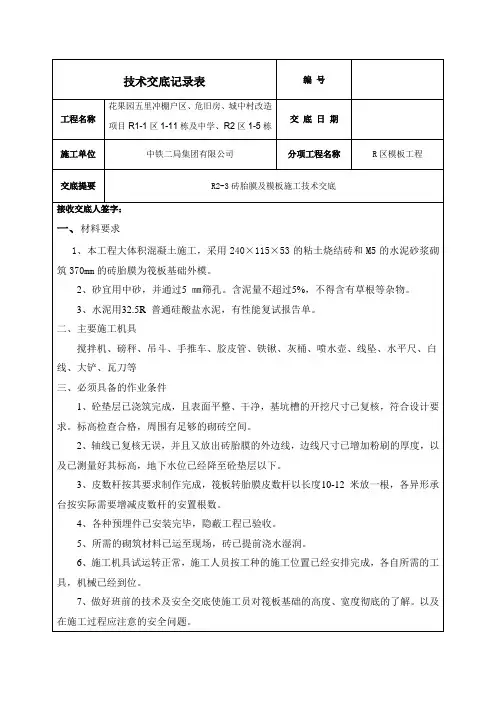

砖胎膜-技术交底

  • 格式:docx
  • 大小:10.22 KB
  • 文档页数:8

工程名称 蔡塘社区发展中心 施工部位 基础底板

交底内容 基础砖胎膜施工 日期

交底内容:

1交底说明

本交底根据《砌体工程质量验收规范》 、《模

板工程方案》、蔡塘社区发展中心施工图编制;

本交底依据现行规范、施工手册、设计更改通知单;

相关人员应仔细阅读本交底,有问题及时提出,交底未尽事

宜按相关规程操作;

本砖胎膜工程技术交底包括地梁、承台及底板四周和集水坑

和电梯井斜坡。

2作业条件

经复核基坑尺寸符合设计要求、人工清底已完毕、斜坡处坡

度符合设计图纸要求;

砌筑砖胎膜处基槽已经建设、监理、地勘、设计和质量监督

部门共同验收完毕;

砖胎模处所用材料已到场,垫层已施工完毕且已弹出砖胎膜

位置线。

3施工准备

砌筑人员:满足现场施工进度需要;

机具:两个作业班组各一台搅拌机,共 台。 工程名称 蔡塘社区发展中心 施工部位 基础底板

交底内容 基础砖胎膜施工 日期

、砖胎膜设计

底板四周:按照设计图纸上的尺寸在垫层上砌筑砖胎膜,

采用 多孔砖和 砂浆砌筑,砖胎模宽度

0高度高出底板 。砖胎模表面抹1 水泥

砂浆面层,并抹平压光。在阴阳角处抹成圆角,阴阳角处 半径为 。砖胎模抹面砂浆完成天后回填素土,

夯真密实,避免浇筑底板时砖胎膜倒塌。回填过程中,注

意砖胎膜的变形,以免回填过程中破坏砖胎膜。

斜坡:本工程基础集水坑及电梯井按照设计要求做成斜坡,

为保证结构的截面尺寸和加快工程施工进度,采用 多孔砖和 砂浆砌筑,并在抹灰前在斜坡

上下边缘对齐拉线,然后在表面抹 厚1水泥砂浆, 施工中应注意斜坡的平整、顺直;

、施工操作

地梁、承台及底板四周

工艺流程

弹砖胎膜砌筑线f砖胎模砌筑f表面抹灰f砖胎模外回填土f 检查验收

操作要求 工程名称 蔡塘社区发展中心 施工部位 基础底板

交底内容 基础砖胎膜施工 日期

)、弹线:在弹砖胎膜砌筑线时,每边预留出 厚抹灰层和

防水层及防水保护层,以保证砼结构底板的截面尺寸。同

一轴线边的砖胎膜砌筑线应顺直,不因不是主体结构线而

轻心马虎。

)、砌筑砂浆的拌制

① 砂浆的配合比采用重量比,在砂浆搅拌过程中严格按照配合

比计量;

② 耗资应具有良好的和易性和保水性,水泥砂浆搅拌时间不少

于 。砂浆的分层度不大于 ,砂浆的稠度宜为

9砂浆随拦随用。

③ 落地砂浆在初凝前及时回收使用,但不得夹有杂物;

)、砖胎膜砌筑

① 砌体浇水湿润:提前 浇水湿润,湿润程度达到水浸砖体

为宜,含水率为 -不宜在砌筑时临时浇水,

严禁使用干砖。

② 砌筑方法:采用“三一”砌筑法(一铲灰、一匹砖、一挤揉);

③ 砌筑要求:上下错缝,灰缝平直,砂浆饱满。砌筑时随手将

挤出的砂浆刮去。通过对砖的挤揉,使砂浆进入砖的竖 缝内,并使砂浆粘结饱满,增加砖体间粘结能力;

工程名称 蔡塘社区发展中心 施工部位 基础底板

交底内容 基础砖胎膜施工 日期

④砖缝宽度:砖胎膜砌筑灰缝应横平竖直、上下错位

砖搭砌。水平灰缝厚度为 ,确保灰缝砂浆粘结

饱满度达 0竖向灰缝宽度应控制在 ,饱满度

不应低于 0

⑤挂线:每层砖都要穿线看平,水平缝均匀一致,平直通

顺;

)、抹灰:砖胎膜砌筑的高度符合要求后,达到一定强度后,表面及

时抹灰。 厚抹灰层分两次施工。待底层灰六七层干时

开始抹罩面灰。同时在阴阳角处抹成圆角,阴阳角处半径 为 5

)、土方回填:砖胎膜抹完灰 天后,即可进行砖胎膜外的土方回填,

回填土采用素土。回填采用分层回填的方法。边回填边观察 砖胎膜的变形,当砖胎模表面由于回填土夯实挤压出现裂缝 应立刻停止回填,待处理后,方可继续回填。严禁一次回填 到顶。

砖砌斜坡

工艺流程

弹线f挂线清坡f挂线砌筑f表面抹灰f检查验收 施工操作要求

工程名称 蔡塘社区发展中心 施工部位 基础底板

交底内容 基础砖胎膜施工 日期

)、弹线:垫层浇筑完毕后,弹出砖砌斜坡的下口线位置;

)、挂线清坡:机械开挖出高低差的坡度后,人工在高低差坡处上下

口挂通线,对斜坡进行清理。保证斜坡的角度符合设计要求;

)、砌筑砂浆的拌制:同地梁、承台及底板四周砖胎膜;

)、挂线砌筑:同地梁、承台及底板四周砖胎膜;

)、抹灰:斜坡砌筑完毕,达到一定强度后,表面及时抹灰。在斜坡

上下口挂线,用 厚1水泥砂浆抹灰分两次施工。待底 层灰六七成干时开始抹罩面灰。同时在阴阳角处抹灰圆角, 阴阳角半径为 。斜坡面要平整,上下口顺直。

)、对于局部斜坡由于超挖部分,采用水泥与砂夹石拌合后回填,水

泥与砂夹石比例为1 。在回填的水泥与砂夹石的拌合物

上砌筑斜坡。

、雨期施工措施

雨天不施工砖胎膜和砖砌斜坡以及抹灰;

对于刚施工的砖胎膜以及抹灰工程,及时采用彩条布遮盖,以免

雨水冲刷;

、质量标准

抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿 润; 工程名称 蔡塘社区发展中心 施工部位 基础底板

交底内容 基础砖胎膜施工 日期

抹灰完基层表面应平整,同一轴线梁应顺直,不出现孔洞、裂缝 7安全生产措施

在操作之前必须检查操作环境是否符合安全要求,道路是否畅

通,机具是否完好牢固,安全设施用品是否齐全,经检查符

合要求后方可施工;

用塔吊吊砖要用砖笼,吊砂浆的料斗不能装得过满,吊杆回转范

围内不得有人停留;

现在施工人员必须正确配戴安全帽;

建立健全安全环保责任制度、技术交底制度、检查制度等各项管

理制度;

现场施工用电严格按照《施工现场临时用电安全技术规程》

执行;

施工机械严格按照《建筑机械使用安全技术规程》 执行

未尽事宜按相关规范规定执行。

项目经

技术负

责人

接交人

交底人
