预制楼梯施工方案随着工业化的不断推进,预制楼梯得到了越来越广泛的应用。
预制楼梯具有工序少、质量好、成本低等优点,受到了建筑施工方的青睐。
预制楼梯施工方案非常重要,下面我们就来详细了解一下。
一、预制楼梯施工流程预制楼梯的制作包括准备、铺模、钢筋绑扎、浇筑混泥土、振捣和养护等几个步骤。
制作好的预制楼梯需要通过吊装和安装的方法安装在预留的位置上。
二、预制楼梯施工注意事项1.制作钢模时,需要做到模具结实、平整、牢固,确保模具不变形。
2.铺设预制楼梯时,要保证安装的平整、高度一致,尤其要注意楼梯的水平度。
3.预制楼梯在安装后,需要进行精细调整,确保楼梯的美观和稳定性。
4.养护期间,楼梯需要保持湿润状态,不得受到日晒雨淋。
特别是在潮湿地区,需要加强养护措施。
三、预制楼梯施工方案优势1.预制楼梯形成于工厂中,施工现场只需进行一些简单的安装工作,施工速度大大提高。
2.预制楼梯的质量能得到有效的保障,一定程度上可以避免因施工现场和施工工人的原因带来的失误。
3.预制楼梯使用混凝土浇筑成型,相比其他类型的楼梯,具有较高的安全性能、耐久性和防火性能。
四、预制楼梯施工的不足之处1.预制楼梯需要提前做好准备工作,比如制作模板等,增加了前期工作量。
2.预制楼梯的制作和安装需要大量的设备和技术人员,增加了项目的成本。
3.如果在预制楼梯制作时发现质量问题,将会对整个项目造成巨大的经济和时间上的损失。
五、结语预制楼梯具有较好的施工性能和使用性能,但在施工过程中需要严格按照标准操作。
预制楼梯施工方案设计合理、优化安排,可以提高施工效率,降低项目成本。
预制楼梯安装工程技术和标准一、施工准备(一)作业条件1、休息扳、踏步板运至现场进行码放,并应仔细检查构件质量,构件如有缺损应退货。
其码放场地应进行平整、夯实,码放的垫木厚度要高于吊钩,上下对正,且应在同一垂直线上。
码放地点应便于吊运。
2、在墙上先弹好踏步板、休息板、楼梯梁等构件的位置线、标高线,控制好上下楼梯之间的水平距离和标高,绝对要避免楼梯端安装时支撑不够或安装不下。
在构件两端画出支座位置线。
3、首层第一跑楼梯段的梁断面及标高必须仔细校查,符合图纸要求,其强度必须达到设计强度的75%。
(二)材料要求钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁,水泥、中砂及粒径0.5~1.2cm碎石、焊条,需附出厂合格证,对存有缺陷的构件要退货。
需作复试的要进行复试,合格方准使用。
(三)施工机具电焊机,方木,撬杠等。
二、质量要求质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
表2-16三、工艺流程测量放线→铺水泥砂浆→吊装休息板,安装踏步板→焊接→灌缝四、操作工艺(一)水泥砂浆安装休息板之前,首先检查墙休息板的位置及标高线并在墙体上做好标记,确定无误后用灰砂比为1:2,厚为30~50mm的水泥砂浆浇于预留洞口处并保证与墙体按触密实,平整。
(二)安装休息板将挂钩吊于构件吊环上,起吊后对准楼梯休息板安装位置缓缓下落,同时注意其支座置线,用撬棍校正。
(三)安装踏步板将挂钩挂于吊环上,并调整吊绳长,使踏步板呈水平状态,浇水湿润休息板的搭接处,并用灰砂比为1:2,厚度为30~50mm的水泥砂浆铺于支座上,使休息板和踏步板接触严密,如不平整,用铁楔临时找平,找准位置后,再用水泥砂浆嵌缝密实。
(四)焊接楼梯段安装校正位置后,用连接钢板按设计要求将楼梯踏步板与休息板上的预埋铁件进行围焊,焊缝应饱满并满足焊缝工艺标准。
(五)灌缝每层板的楼梯段安装完毕后,应及时将休息板两端和与墙体之间的缝隙用细石混凝土进行填实。
预制厂房、爬梯等设备安装项目施工方案一、抹灰1、工艺流程基层清理→浇水润湿→吊垂直、套方、找规矩、抹灰饼→抹底灰→抹罩面灰2、操作工艺(1)基层清理砖基体:应清除表面杂物,残留灰浆、舌头灰、尘土等。
(2)浇水湿润一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。
(3)吊垂直、套方、找规矩、做灰饼根据设计要求的抹灰质量及基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。
当墙面凹度较大时应该分层衬平,每层厚度不于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1∶2.5水泥沙浆抹成5cm见方形状。
(4)抹底灰抹底灰前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹,用木杠刮、找平整,用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴阳角交接处、墙顶板交接处是否光滑平整、顺直,并用托毛板检查墙面垂直与平整情况。
散热器后面的墙面抹灰,应在散热器安装前进行,抹灰面接槎应平顺,地面踢脚板或墙裙,管道背后应及时清理干净,做到活完底清。
(5)抹罩面灰应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。
依先上后下的顺序进行,然后赶实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处理干净。
施工时整面墙不宜甩破活,如遇有预留施工洞时,可甩下整面墙待抹为宜。
3、成品保护(1)抹灰完成后应对墙面加以清洁保护。
(2)在施工过程中,搬运材料、机具以及使用小手推车时,要特别小心,防止碰、撞、磕划墙面。
后期施工操作人员严禁蹬踩墙面以防损坏棱角。
(3)拆除脚手架、跳板时要加倍小心,轻拿轻放,集中堆放整齐,以免撞坏墙面或棱角等。

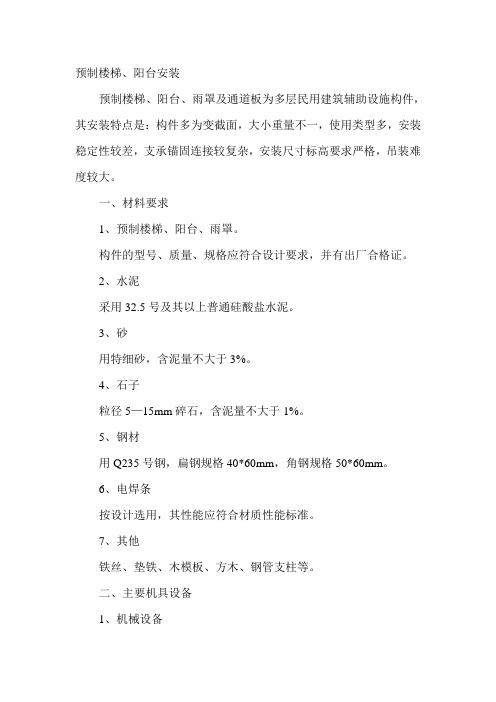

预制楼梯、阳台安装预制楼梯、阳台、雨罩及通道板为多层民用建筑辅助设施构件,其安装特点是:构件多为变截面,大小重量不一,使用类型多,安装稳定性较差,支承锚固连接较复杂,安装尺寸标高要求严格,吊装难度较大。
一、材料要求1、预制楼梯、阳台、雨罩。
构件的型号、质量、规格应符合设计要求,并有出厂合格证。
2、水泥采用32.5号及其以上普通硅酸盐水泥。
3、砂用特细砂,含泥量不大于3%。
4、石子粒径5—15mm碎石,含泥量不大于1%。
5、钢材用Q235号钢,扁钢规格40*60mm,角钢规格50*60mm。
6、电焊条按设计选用,其性能应符合材质性能标准。
7、其他铁丝、垫铁、木模板、方木、钢管支柱等。
二、主要机具设备1、机械设备塔式起重机、电焊机等。
2、主要工具钢丝绳、撬棍、插钎、吊具、吊索、手电钻、灰桶、大铲、瓦刀、抹子、平锹、水平尺、线坠、靠尺、垫木及支撑等。
三、作业条件1、清理构件安装支承面垃圾杂物等;校核标高,按支承标高抹好水泥砂浆找平层;预留安装洞口,按标高剔凿、抹平或补抹砂浆。
2、在构件和墙上弹好构件标高线、位置线或构件外挑尺寸控制线及两侧边线。
3、凿出并调直构件内的预埋吊环、外伸锚固钢筋,检查直径及外露长度是否符合设计要求,如不符合,应会同设计单位进行处理。
4、对构件质量、型号、规格进行复查,凡不符合质量要求的不得使用,并作出明显标记。
构件如有缺陷,应会同设计单位共同研究,提出处理的技术方案,办理核定单,并认真进行修补或补强后,方可使用。
5、大模板墙体混凝土强度达到4Mpa以上,砖砌体强度达到50%以上。
6、对挑出构件搭设必要的临时脚手架或临时支撑,要求有足够的强度和稳定性。
四、施工操作工艺1、楼梯安装包括楼梯休息板、楼梯段、单跑楼梯梁等构件。
安装次序一般为先安休息板,然后安楼梯梁和楼梯段。
2、安装休息板时,先在找平层上浇水泥浆(水灰比为0.5,下同)一层,然后随即将板按线安上,以保证板与墙体接触密实。
预制楼梯板施工方案一、工程概况与目标本工程为预制楼梯板施工,旨在通过高效、精确的施工工艺,确保楼梯板的质量、安全及稳定性。
工程位于[具体地址],涉及[具体数量]块预制楼梯板的安装。
我们的目标是在保证质量的前提下,提高施工效率,确保工期,并最大限度地减少对环境的影响。
二、材料准备与检验材料采购:选择符合国家标准的预制楼梯板,供应商需具备相应的生产资质和质量保证体系。
材料运输:采用专用运输车辆,确保在运输过程中楼梯板不受损坏。
材料检验:进场前对预制楼梯板进行外观检查,确认无裂缝、无破损;同时进行力学性能测试,确保其承载能力满足设计要求。
三、施工流程与工艺楼梯板定位:根据设计图纸,在施工现场对楼梯板进行准确定位。
基层处理:确保楼梯安装位置的基层平整、无杂物,满足安装要求。
安装固定:采用专用连接件将预制楼梯板与基层牢固连接,确保安装稳固。
校正调整:安装完成后,对楼梯板的水平度、垂直度进行检查,确保符合设计要求。
四、安全措施与规范施工现场需设置明显的安全警示标志,确保施工人员和过往行人的安全。
施工人员必须佩戴安全防护用品,如安全帽、防滑鞋等。
定期对施工设备进行维护保养,确保设备处于良好状态。
严格执行施工规范和安全操作规程,严禁违章作业。
五、质量控制与验收施工过程中,进行全程质量控制,确保每一道工序符合设计要求。
定期对施工质量进行检查,发现问题及时整改。
施工完成后,组织专业人员进行验收,确保预制楼梯板安装质量符合国家标准。
六、工期进度与安排制定详细的施工进度计划,明确各阶段的施工任务和时间节点。
加强施工现场管理,确保施工按计划顺利进行。
定期对施工进度进行检查,及时调整计划,确保工期目标实现。
七、环境保护与治理施工现场应设置垃圾收集点,及时清理建筑垃圾,保持环境整洁。
严格控制噪声、扬尘等污染物的排放,采取有效措施减少对周边环境的影响。
施工结束后,进行场地恢复工作,确保施工区域的环境质量得到恢复。
八、施工总结与反馈对施工过程中的经验教训进行总结,形成书面报告,为后续类似工程提供参考。

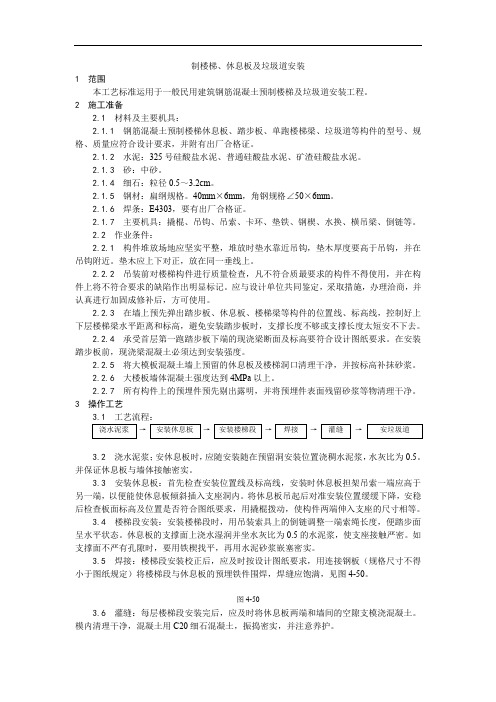

制楼梯、休息板及垃圾道安装1 范围本工艺标准运用于一般民用建筑钢筋混凝土预制楼梯及垃圾道安装工程。
2 施工准备2.1 材料及主要机具:2.1.1 钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁、垃圾道等构件的型号、规格、质量应符合设计要求,并附有出厂合格证。
2.1.2 水泥:325号硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥。
2.1.3 砂:中砂。
2.1.4 细石:粒径0.5~3.2cm。
2.1.5 钢材:扁纲规格。
40mm×6mm,角钢规格∠50×6mm。
2.1.6 焊条:E4303,要有出厂合格证。
2.1.7 主要机具:撬棍、吊钩、吊索、卡环、垫铁、钢楔、水换、横吊梁、倒链等。
2.2 作业条件:2.2.1 构件堆放场地应坚实平整,堆放时垫水靠近吊钩,垫木厚度要高于吊钩,并在吊钩附近。
垫木应上下对正,放在同一垂线上。
2.2.2 吊装前对楼梯构件进行质量检查,凡不符合质最要求的构件不得使用,并在构件上将不符合要求的缺陷作出明显标记。
应与设计单位共同鉴定,采取措施,办理洽商,并认真进行加固成修补后,方可使用。
2.2.3 在墙上预先弹出踏步板、休息板、楼梯梁等构件的位置线、标高线,控制好上下层楼梯梁水平距离和标高,避免安装踏步板时,支撑长度不够或支撑长度太短安不下去。
2.2.4 承受首层第一跑踏步板下端的现浇梁断面及标高要符合设计图纸要求。
在安装踏步板前,现浇梁混凝土必须达到安装强度。
2.2.5 将大模板混凝土墙上预留的休息板及楼梯洞口清理干净,并按标高补抹砂浆。
2.2.6 大楼板墙体混凝土强度达到4MPa以上。
2.2.7 所有构件上的预埋件预先剔出露明,并将预埋件表面残留砂浆等物清理干净。
3 操作工艺3.1 工艺流程:→→→→→3.2 浇水泥浆;安休息板时,应随安装随在预留洞安装位置浇稠水泥浆,水灰比为0.5。
并保证休息板与墙体接触密实。
3.3 安装休息板:首先检查安装位置线及标高线,安装时休息板担架吊索一端应高于另一端,以便能使休息板倾斜插入支座洞内。
预制楼梯吊装施工工艺预制楼梯吊装施工工艺在预制楼梯的吊装过程中,需要注意以下几个方面:一、构件吊装方式在吊装构件时,现场工程师需要在楼上旁边站着监督。
安全员每天排班巡查,巡查内容包括吊点验收、吊钩吊梁悬挂检查(试吊30秒)。
构件起吊时,首先由信号工读出构件总重,上报至塔司,复核塔吊吊钩此处吊运重量是否满足实际需求,复核满足要求后,方可进行起吊。
起吊后劳务队伍挂钩工人需对构件吊点进行检查,起吊0.5米后停滞一段时间,从而保证构件吊装时吊点、吊具、吊索的安全。
二、构件工艺流程构件进场后,需要进行吊装前的准备工作,包括预制楼梯起吊、涂抹砂浆找平、螺栓是否对孔、预留螺栓定位、检测及校正等步骤。
在吊装过程中,需要进行位置、标高确认,如果发现不合格的情况,需要使用撬棍进行调节或重新起吊落位。
对于螺栓是否对孔的问题,需要利用镜子进行观察是否对孔。
在吊装完成后,端头处需要使用细石混凝土封堵。
三、构件吊装方法及技术措施要求在吊装过程中,需要进行测量、确认待吊构件及起吊、构件落位及安装、构件校核及取钩、搁置式楼梯搭接节点等步骤。
需要注意的是,在测量时需要复核梯段搁置处梯梁标高,并标出垫块防止位置及标高差额检查梯段下支撑是否有效可靠。
在确认待吊构件时,需要对照吊装顺序图,选择合适长度钢丝绳,挂钩梯段4个吊钉并起起吊后静停,确保梯段重心位置与塔吊吊钩吊,注意检查吊钉周边混凝土质量在一条垂线上,保证梯段平稳。
在构件落位及安装时,需要根据测好数据放置垫块,在没垫块位置铺设坐浆,坐浆高度略高于垫块标高上下两名操作人员,指挥梯段缓慢下降落位根据边线和梯段位置对梯段进行调整。
在构件校核及取钩时,需要复合梯段与墙面边的安装缝隙,检查梯段上下端是否水平,检查上下端搭接长度是否符合要求。
在搁置式楼梯搭接节点时,需要进行楼梯上部搭接和梯段下部搭接。
以上是预制楼梯吊装施工工艺的相关内容,需要在施工过程中严格按照要求进行操作,确保施工质量和安全。
预制楼梯施工工法一、前言预制楼梯施工工法是一种高效、节省时间和成本的楼梯施工方式。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点预制楼梯施工工法的主要特点是:1. 工期短:采用预制模块化构件,可以在工厂内先进行预制,减少现场施工时间。
2. 成本低:预制构件可以进行批量生产,减少人工成本和材料浪费。
3. 质量可控:在工厂内进行预制,可以严格控制构件质量,提高施工质量稳定性。
4. 适用范围广:适用于各类建筑项目,如住宅、商业建筑、公共设施等。
三、适应范围预制楼梯施工工法适用于各种楼梯形式,如直梯、扶梯、曲线梯等。
它可以满足不同施工要求,适用于新建项目和改造项目。
四、工艺原理预制楼梯施工工法的核心原理是将楼梯预先制作成模块,然后再运输到现场进行安装。
通过对模块进行精确设计和加工,可以达到快速安装、高质量施工的效果。
在实际应用中,工法采取以下技术措施:1. 模块化设计:将楼梯分解为若干模块,每个模块的尺寸和结构都是标准化的,便于生产和运输。
2. 预先加工:在工厂内对构件进行预先加工,如喷涂防腐层、精确裁剪、焊接等,使得构件在运输和安装过程中更加方便和可靠。
3. 现场拼装:将预制好的楼梯模块运输到现场后,通过精确的连接方式进行组装,形成稳固的整体结构。
五、施工工艺预制楼梯施工工法的施工工艺可以按以下步骤进行:1.设计与制定施工方案:根据项目需求和现场条件,设计楼梯结构和制定施工方案。
2. 材料准备:准备预制楼梯所需的材料,包括钢材、混凝土等。
3. 模具制作:根据设计要求制作楼梯模具。
4. 模块预制:在工厂内根据模具进行楼梯模块的预制,包括裁剪、加工和喷涂等工序。
5. 运输和安装:将预制好的模块运输到现场,按照设计要求进行拼装和安装。
6. 精加工和调整:进行楼梯的精加工和调整,确保每个模块的精度和质量。
7. 防腐处理:对楼梯进行防腐处理,增加使用寿命。
预制楼梯安装工程技术交底1. 前言预制楼梯作为建筑工程的重要组成部分,在施工过程中需要严格按照安装规范进行施工。
本文就预制楼梯安装过程中需要注意的技术细节进行详细的介绍和交底。
2. 现场施工2.1 现场验收在进行预制楼梯安装之前,需要先对楼梯进行现场验收,检查楼梯是否符合设计图纸要求,尺寸是否合适,质量是否良好,是否有损伤或者破损等情况。
2.2 安全防护在进行预制楼梯安装前,需要对现场进行安全防护,包括设置安全门、警示标志,保护现场人员的安全。
2.3 搭建支架在安装预制楼梯之前,需要先搭建支架,支架的材料必须符合规范要求,搭建过程中需要注意支架的平整度和稳定性,以保证在安装楼梯的过程中支架不会晃动或者倒塌。
2.4 钢骨架制作在进行预制楼梯安装之前,需要先制作钢骨架,钢骨架的制作必须符合相关规范,同时需要检查钢骨架的尺寸是否准确,焊接是否牢固。
2.5 安装预制楼梯在进行预制楼梯安装过程中,需要注意以下几个方面:•将预制楼梯缓缓放置在支架上,并将楼梯与支架紧密贴合。
•使用水平仪检查楼梯是否水平,调整楼梯的位置,使其完全水平。
•用锁紧卡将楼梯固定在支架上。
•安装钢骨架,并将钢骨架与楼梯牢固连接。
•使用尺子检查楼梯的尺寸是否满足设计要求,调整位置,使其与设计要求完全一致。
•检查楼梯是否稳定,是否有晃动,调整支架或锁紧卡等位置,保证楼梯的稳定性和安全性。
3. 安装质量控制在进行预制楼梯安装过程中,需要进行质量控制,确保安装质量符合相关要求。
3.1 规格检查在预制楼梯安装之后,首先需要进行规格检查,检查楼梯是否符合设计要求,尺寸是否正确,颜色、外观等是否正确。
3.2 品质检验在预制楼梯安装之后,还需要进行品质检验,确保楼梯的质量达到要求。
品质检验包括材料质量、技术是否达标等方面,确保逐步将各项指标提升到最佳水平。
3.3 安装质量检查在预制楼梯安装之后,还需要进行安装质量检查,检查楼梯是否符合相关安装规范要求,是否牢固,使用中是否会出现安全隐患等。
一、施工准备
(一)作业条件
1、休息扳、踏步板运至现场进行码放,并应仔细检查
构件质量,构件如有缺损应退货。
其码放场地应进
行平整、夯实,码放的垫木厚度要高于吊钩,上下
对正,且应在同一垂直线上。
码放地点应便于吊运。
2、在墙上先弹好踏步板、休息板、楼梯梁等构件的位
置线、标高线,控制好上下楼梯之间的水平距离和
标高,绝对要避免楼梯端安装时支撑不够或安装不
下。
在构件两端画出支座位置线。
3、首层第一跑楼梯段的梁断面及标高必须仔细校查,
符合图纸要求,其强度必须达到设计强度的75%。
(二)材料要求
钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁,水泥、中砂及粒径0.5~1.2cm碎石、焊条,需附出厂合格证,对存有缺陷的构件要退货。
需作复试的要进行复试,合格方准使用。
(三)施工机具
电焊机,方木,撬杠等。
二、质量要求
质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
表2-16
三、工艺流程
测量放线→铺水泥砂浆→吊装休息板,安装踏步板→焊接→灌缝
四、操作工艺
(一)水泥砂浆
安装休息板之前,首先检查墙休息板的位置及标高线并在墙体上做好标记,确定无误后用灰砂比为1:2,厚为30~50mm的水泥砂浆浇于预留洞口处并保证与墙体按触密实,平整。
(二)安装休息板
将挂钩吊于构件吊环上,起吊后对准楼梯休息板安
装位置缓缓下落,同时注意其支座置线,用撬棍校正。
(三)安装踏步板
将挂钩挂于吊环上,并调整吊绳长,使踏步板呈水平状态,浇水湿润休息板的搭接处,并用灰砂比为1:2,厚度为30~50mm的水泥砂浆铺于支座上,使休息板和踏步板接触严密,如不平整,用铁楔临时找平,找准位置后,再用水泥砂浆嵌缝密实。
(四)焊接
楼梯段安装校正位置后,用连接钢板按设计要求将楼梯踏步板与休息板上的预埋铁件进行围焊,焊缝应饱满并满足焊缝工艺标准。
(五)灌缝
每层板的楼梯段安装完毕后,应及时将休息板两端和与墙体之间的缝隙用细石混凝土进行填实。
首先将缝内垃圾清理干净,再用C20细石混凝土浇筑振捣密实,并注意混凝土的养护。
五、成品保护
1、楼梯段、休息板应采取正向吊装、运输和堆放。
构
件运输和堆放时,垫木应放在吊环附近,并高于吊
环,上下对齐。
垃圾道宜竖向堆放。
2、堆放场地应平整夯实,下面铺垫板。
楼梯段每垛码
放不宜超过6块,休息板每垛不超过10块。
3、楼梯安装后,应及时将踏步面加以保护,避免施工
中将踏步梭角损坏。
4、安装休息板及楼梯段时,不得碰撞两侧砖墙或混凝
土墙体。
六、应注意的质量问题
1、楼梯段支承不良:主要原因是支座处接触不实或搭
接长度不够。
安装休息板时要校对标高,安装楼梯
段时除校对标高外,还应校对楼梯段斜向长度。
2、楼梯段不平:主要原因是操作不当,安装时没有坐
浆,不平浮搁,安装找正后未及时灌缝。
安装时应
严格按设计要求铺水泥浆,安装后及时灌缝。
3、焊接不符合要求:构件连接仅采用短钢筋两端点
焊,影响结构整体性能。
应按设计要求,用连按铁
件将四周围焊牢固。
4、休息板面与踏步板面接搓高低不符合要求:主要原
因是抄平放线不准,安装标高不符合设计要求。
安
装休息板应注意标高及水平位置线的准确性。
楼梯段左右反向:安装时应注意扶手栏杆预埋件的位置。
