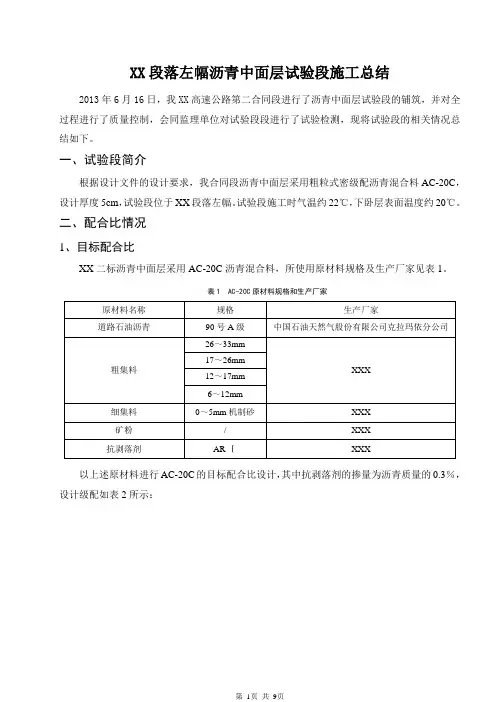

××××××路面工程AC-20C中粒式沥青砼试验段施工总结我项目部于××××××认真地按照呈报的“AC-20C中粒式沥青砼试验段施工方案”及设计文件和施工规范的要求,在××××××段右幅第一次进行了AC-20C型中粒式沥青砼试验段的铺筑。
经过对试验段的各项指标的检测,所完成的中粒式沥青砼试验段完全满足设计文件和施工技术规范的要求。
通过试验段的铺筑,验证了沥青混合料生产配合比设计,确定出生产用的标准配合比和最佳沥青用量;确定了沥青混合料的生产工艺;确定了合理的摊铺和碾压工艺;确定了沥青混合料的松铺系数;确定了对结构层的高程、横坡、平整度、厚度、宽度等几何尺寸的有效控制方法;检验了拌和、运输、摊铺、碾压设备的类型、数量及组合方式是否匹配;检验了施工工艺、机械设备及人员配置能否满足施工要求等各项目的,对全线中粒式沥青砼大面积施工具有指导作用。
现将试验段铺筑情况总结如下:一、试验段施工时间施工时间为1天:××××××二、试验段里程桩号施工桩号为:××××××长度205米。
三、试验段人员配置为了顺利完成AC-20C型中粒式沥青砼试验段的施工,我部建立了合理的组织管理机构:项目经理××××××负责组织安排人、机、料及诸方面的衔接协调;××××××负责技术交底、施工中的技术指导;××××××负责前场施工;××××××负责后场生产和机料保证工作;××××××负责试验检测工作;××××××负责试验段成果分析总结。
(组织机构图附后)沥青稳定碎石上基层实验段组织结构图四、机械设备技术负责人安全负责人实验负责人 后场负责人 前场负责人材料拌和机前场实验 后场实验测量放线施工管理总负责 段勇总 负责 实验段成果分析试验段施工机械设备配置为:1台摊铺机、2台装载机、3台双钢轮振动压路机、2台胶轮压路机、1辆水车、17辆30T自卸车、1套沥青砼拌和楼、1台空压机(详见机械设备一览表):机械设备一览表序号机械设备名称规格型号单位数量1 摊铺机三一重工LTU120C 台 12 轮胎式压路机徐工XP302 台 13 轮胎式压路机夏工XG6301P 台 14双钢轮振动压路机沃尔沃DD136HF 台 35 装载机龙工LG850 台 26 空压机英格索兰台 17 自卸车30t 辆178 沥青混合料拌和设备LB-4000 套 19 洒水车一汽解放辆 1五、主要试验、测量仪器设备序号试验、测量仪器设备名称规格型号单位数量1 沥青抽提仪江苏台 12 标准筛成都套 13 烘箱南京HWZ-L 台 14 脱模器TYT-3 台 15 马歇尔击实仪TG702-93 台 16 沥青混合料马歇尔稳定度仪HDMS-Ⅲ台 17 恒温水槽台 18 真空泵、真空表、真空干燥器TLD-LMⅡ台 19 浸水天平台 110 取芯钻孔机江苏台 111 全站仪索佳台 112 水准仪B20 台 213 钢尺30m 把 214 平整度尺3m 把 1六、拌和场的建设热拌场于××××××完成了全部场内临建设施的建设,安装调试好一套LB-4000型沥青砼拌和楼,完成了生产、生活、试验室等临时用房的修建;完成了各种试验和测量仪器设备、拌和楼计量和温控系统的标定;生产用电、用水设施齐全;完成了场内分级料隔墙的修建、堆料区和进出场便道的硬化。
七、原材料1、沥青:AC-20C中粒式沥青砼采用进口AH-70号A级道路石油沥青,经检验,沥青的各项指标均满足设计要求。
AH-70号A级道路石油沥青检测结果检测项目检测结果技术要求针入度(25℃,100g、5s)(0.1mm)68 60~80 针入度指数PI -1.2 -1.5~+1.0软化点(℃)48.5 ≥46延度15℃(cm)>131.7 ≥100 密度(15℃)(g/cm3) 1.032 /薄膜加热试验(163℃,5h)质量变化(%)0.01 ≤±0.8 残留针入度比(%)73.7 ≥612、粗集料:采用大型联合式碎石机(一级鄂破、两级反击破)将8cm 以上灰岩轧制而成,灰岩坚硬、洁净。
加工出的粗集料共分五级:1#(13.2~19mm)、2#(4.75~13.2mm)、3#(2.36~4.75mm)、4#(0~2.36mm)5#(砂),形状为接近立方体颗粒。
不同粒径的集料采用隔墙隔开,分级堆放;经检验,我部轧制的粗集料质量符合设计文件的要求。
粗集料试验检测结果指标检测结果技术要求压碎值(%)12.3 ≧28 洛杉矶磨耗损失(%)19 ≧30 表观相对密度 2.637 ≦2.5吸水率(%)0.36-1.14 ≧3 与沥青的粘附性(级) 4 ≦5水性法<0.075mm颗粒含量(%)<1 ≧13、细集料:采用硬质灰岩加工的机制砂(0~2.36mm),生产出的机制砂耐嵌挤,颗粒饱满,不含其它杂物。
经检验,我部加工的细集料质量符合设计文件的要求。
细集料试验检测结果指标检测结果技术要求表观相对密度 2.702 ≦2.5 坚固性(>0.3mm部分)(%)9 ≧12 砂当量(%)76 ≦60 亚甲蓝值(g/kg)0.8 ≧25 棱角性(流动时间)(s)48 ≦30 4、填料:采用石灰岩磨制的矿粉,矿粉干燥、洁净。
经检验,矿粉的质量符合设计文件的要求。
矿粉试验检测结果指标检测结果技术要求表观密度(t/m3) 2.669 ≦2.5颗粒范围<0.6mm(%) 100 100<0.15mm(%) 99.0 90~100<0.075mm(%) 88.8 75~100 亲水系数0.64 <1 外观无团粒结块无团粒结块加热安定性白色粉状无变化八、沥青砼配合比设计1、目标配合比设计各种原材料在生产稳定后,在监理工程师的旁站下取样进行了原材料试验,试验合格后,再取有代表性的试样,同监理工程师一起送样到山西省交通建设工程质量检测中心进行混合料目标配合比设计,确定目标配合比为1#(13.2~19mm):2#(4.75~13.2mm):3#(2.36~4.75mm):4#(0~2.36mm):砂:矿粉=25:32:13:15:12:3。
推荐最佳油石比为4.5%。
对应参数:γt=2.428,γf=2.522,VV(%)=3.7,VMA(%)=13.0,VFA(%)=71.6,动稳定度DS=1032(次/mm),残留稳定度90.1%,(详见目标配合比设计报告)2、生产配合比设计(1)、冷料仓标定在各种集料料仓满负荷的情况下,在一定时间(2min)下按不同频率放料,并过磅,计算拌和机频率与集料重量的关系。
(线性关系如下:)1#仓(0~2.36mm):R=0.0266*G+9.07552#仓(2.36~4.75mm):R=0.0377G+9.553#仓(4.75~9.5mm):R=0.0321G+8.764#仓(9.5~13.2mm):R=0.0314G+9.525#仓(13.2~19mm):R=0.0856G+8.61注:R—拌和机冷料仓频率(HZ)G—所需分级料重量(Kg)(2)、热仓料第二次筛分根据冷仓料标定的线性关系及目标配合比比例,计算产量为180T/h时,所需的拌和机各冷料仓频率。
1#仓: 2#仓: 3#仓: 4#仓: 5#仓=10:19:26:24:98根据此频率进料,通过LB4000型沥青混合料拌和机振动筛进行二次筛分后,进入各热料仓。
(3)矿料级配通过拌和机振动筛多次筛分稳定后,取得各热仓料进行室内筛分。
确定各热仓级配后,计算生产配比矿料比例。
由此确定的合成级配与目标配合比合成级配主要筛孔通过率基本一致。
(4)马歇尔试验从3.9%-4.8%每间隔0.3%拌制4组沥青混合料,拌料温度160℃,并以140℃制成标准试件,测得各组试件毛体积相对密度,在60℃恒温水浴中浸泡30min后的试验结果如下:试验编号油石比(%)马歇尔试验物理-力学性能指标测定结果汇总表最大理论相对密度毛体积密度(g/cm3)空隙率(%)矿料间隙率(%)沥青饱和度(%)稳定度(KN)流值(0.1mm)1 3.9 2.525 2.403 4.8 13.9 65.1 9.3 23.02 4.2 2.520 2.414 4.2 13.7 69.6 11.0 27.03 4.5 2.515 2.410 3.2 14.1 70.3 8.5 33.04 4.8 2.510 2.402 4.3 14.6 70.7 8.1 36.0技术标准3~6 65~75 不小于820~40(5)确定最佳沥青用量根据马歇尔试验结果绘制沥青用量(油石比)选定图,从选定图得知a1=4.23%、a2=4.11%、a3=4.00%(空隙率中值4%),a4=4.28%,OAC1=4.16%;沥青用量(油石比)范围4.2%-4.5%。
由于本地区属夏炎热地区,在选定沥青用量(油石比)的时候是取用 OAC2=((OACmin+OACmax)/2+OACmin)/2=4.1%计算,故OAC2=4.35%,OAC=4.3%,最佳沥青用量为4.3%。
(6)计算油石比为4.5%的有效沥青用量P ba=23.8%P be=3.89%⑺、计算粉胶比和有效沥青膜厚度粉胶比:FB= 1.1集料比表面积SA=4.57m2/Kg沥青膜有效厚度DA=8.25µm⑻、结论a)矿料级配比例:1#仓(0-3mm):2#仓(3-6mm):3#仓(6-11mm):4#仓(11-17mm):5#仓(17-22mm):矿粉=23:19:16:19:20:3b)建议采用沥青用量4.3%。
(详见生产配合比设计报告)九、施工工艺流程1、稀浆封层顶面的检查和清扫AC-20C中粒式沥青砼试验段施工前,先对稀浆封层顶面进行清扫,特别是有污染的地方用水车冲洗,对于稀浆封层已被破坏的地方进行补铺。
2、测量控制采用全站仪放设中、边桩进行平面定位,纵向间距10m设一铁桩,铁桩距铺筑的沥青稳定碎石边缘均为40cm宽;在中桩和边桩位置设置稳定的横杆,采用水准仪进行水平测量,固定横杆的高程,在横杆上拉挂钢线作为摊铺机自动找平传感器的承托基线。
