台背回填首件工程施工方案为全面开展台背回填工程施工,我标段选择K0+690混凝土盖板涵进行了台背回填首件工程施工。
根据J1总监办批复的《台背回填首件工程施工方案》,我标段在J1总监办、驻地办监理工程师的监督和指导下及项目经理部全体人员的共同努力下,于2017年3月21日完成该台背回填的施工,获得了宝贵的施工数据,为全面展开台背回填工程施工提供了有力的依据。
施工总结如下:一、工程概况K0+690盖板涵涵顶填土高度大于路面结构厚度,且小于路面结构厚度+120cm,石屑填筑高度如上图所示,台背回填高度为垫层低至涵顶下120cm,底宽0.5m坡率1:0.75此段为粘性土封层。
K0+690涵洞砼结构物施工均于2017年2月22日满足龄期,具均经JS1试验中心检测,均为附合设计强度要求。
二、编制依据1、《公路工程质量检验评定标准》(JTG F80/1—2004);2、《公路工程施工安全技术规范与施工规范》(JTG F90—2015);3、《公路桥涵施工技术规范》(JTG/TF50-2011);4、河惠莞高速TJ1合同段施工合同;5、河惠莞高速TJ1合同段招标文件及投标文件;6、河惠莞高速TJ1合同段施工图设计;7、高速公路施工标准化技术指南等有关施工规范要求;8、河惠莞高速TJ1标实施性施工组织设计文件;9、现场施工记录、标准试验、质检资料等;10、业主及监理有关文件要求。
三、施工组织安排3.1施工进度计划根据本项目总体计划工期及控制节点工期要求,充分考虑施工现场的自然条件、人员设备组织安排等因素,台背回填施工计划2017年3月10日开始,到2017年3月25日完成。
实际实施时间为2017年3月11日始,到2017年3月21日完成施工。
3.2主要设备投入施工设备计划表四、施工组织机构我项目部专门成立由项目总工程师、工程部长、质检部长和两名技术员组成的技术小组,负责对台背回填施工进行技术指导,并成立专门的组织机构。
台背回填首件工程施工随着城市化进程的加快,城市道路的建设显得愈加重要,而在道路建设中,路基工程建设是其中非常重要的部分。
作为一项基础工程,路基工程的建设质量直接影响到道路的安全、舒适以及可靠性。
在路基工程建设中,填方工程是其中非常重要的部分,特别是在山区、坡陡地区,回填工程是一项非常重要的环节,因为其建设质量关系到路基的整体稳定性,严重影响道路的使用寿命。
因此,在此文档中,我们将重点介绍一次台背回填首件工程的施工。
一、工程概况台背回填首件工程座落于杭州市,距市区18公里。
因周边区域地形和居民区要求,工程建设区域相对比较狭小。
项目总体包括道路回填工程、边坡处理等,工程建设范围则需要经过筛选。
本次工程的施工周期为45天,总工程量超过2000立方米。
二、工程难点本次台背回填首件工程的难点主要有:1.地形复杂:施工区域周边地形高低错综,道路曲折,施工环境狭小、困难。
2.地质条件不稳定:施工区域地基较弱,固结良好,背填的土石方量大,地质条件不稳定,且影响日后施工安全。
3.安全风险大:本项目所在地受到乡道交通影响较大,施工期间存在道路交通风险。
三、工程方案1.技术选型:本项目选用的是机械回填方式,施工主要采用挖掘机和装载机作为主要工具,依据地形高低复杂、道路曲折的特点,增设部分人员,配合协调,建立顺畅施工流程,保证工期的正常进行,同时安排土石方量、材料存在量,以及工作人员的具体任务。
2.安全措施:为保证施工过程中的安全,必须提前做好施工区域的封闭工作,安排工地保安职员,并制订出实用的安全工作方案,对于各项安全措施必须要有责任人去明确,依据施工场地各种难点,必须做好危险区域的标识和警戒线的设置。
3.质量控制:为了提高工程的质量,保证工程可靠性,开展细致的质量检验工作,确保回填土石垛的高度、坡度符合设计要求,施工效果良好。
四、施工本次台背回填首件工程始于建设者的勇气和对利用现有的自然资源的深刻认识。
在施工过程中,克服了工程难度高,步骤复杂的局面。
台背回填首件工程施工总结一、首件工程概况K261+182盖板涵断面尺寸1-2×2m,交角90度,涵长44.5m,有村道直达,交通条件较好。
本涵为过水通道涵,涵洞基础下设50cm碎石垫层,砼基础采用整体式基础,进出口采用八字墙,进口涵顶填土高度 3.455m、出口为2.90m,涵底坡度为1%。
台背回填处理高度 2.25m,每层厚度为15cm,共计分为15层,回填底宽度为2.025m,回填顶宽度为 3.712m,单侧回填断面面积 6.45m2。
本涵台背回填断面图见下图。
台背回填施工时间为2015年8月2日至2015年8月9日K261+182盖板涵台背回填填筑断面图二、涵洞台背回填施工流程及工艺1、施工流程首件工程报批→测量放样→基坑开挖→15cm刻度划线→回填石屑→分层碾压→自检→报检合格→进入下一道工序施工。
2、施工工艺1)测量放样根据设计图纸及施工规范要求,按1:0.75坡度放出台背回填范围,并使用白灰洒出台背回填施工范围。
2)基坑开挖根据回填范围进行开挖,开挖采用挖掘机配合人工的方式。
台背回填施工范围内的杂物及地表有机土等非适用性材料清理干净。
并开挖好临时排水沟,将地表水引至施工范围外。
3)回填石屑回填石屑产地为世兴石场,回填前对原材料石屑进行了击实、液塑限、颗粒筛分、天然含水率等试验,石屑最大干密度为 2.15g/cm3,最佳含水率为 5.5%,经检测可用于涵洞的台背回填。
对基坑底进行处理合格后,采用分层填筑法对台背进行回填,松铺厚度为20cm,松铺系数为 1.333,压实厚度控制在15cm一层,且两侧对称回填碾压。
使用白油漆在涵洞墙面划出水平横线,每15cm一道,并在横线上标出填筑层次。
4)分层摊铺,分层碾压采用挖机辅以人工进行摊铺,不平的部位人工进行找平,填完每层均进行含水量的检测,待含水量达到最佳含水量±2%时进行碾压,否则补水或者翻晒后再进行含水量测试。
使用压路机进行碾压,碾压顺序由两侧向中间碾压,然后再由中间向两侧碾压,且每次错轮1/3轮宽。
涵洞施工方案总结首件工程总结报告(精选5篇)第一篇:涵洞施工方案总结首件工程总结报告涵洞施工方案总结首件工程总结报告(一)、施工方案涵洞基础:采用挖掘机开挖两边坡按1:0.5取值,基础开挖底宽为涵洞混凝土基础宽度两边各加0.5m施工作业空间。
基础开挖到离基底约有5~10cm时,则采用人工修整。
确保不扰动基底地质层。
人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报驻地办验收,并对基底进行承载力试验,若基底承载力小于设计基底承载力,则上报监理给予处理。
钢筋由加工厂制作。
现场绑扎。
混凝土由搅拌站搅拌,用混凝土罐车运送到施工现场。
(二)、基础施工1、测量:基底验槽合格后,测量人员用全站仪放样出涵洞中心轴线、边线,并安装基础模板。
2、立模:基础模板采用木胶板,一次成形,每节立模长度为3m。
基础模板宽7.44m,厚1.0m。
为了防止模板受到混凝土内应力的影响而变形,保证涵洞基础的线形与美观,在模板纵向每50cm加竖向肋骨一根,横向因为高度只有一米,所以就在上中下各加一条横向肋骨。
两侧模板采用对拉螺栓对拉,并用顶托支撑。
模板内涂刷脱模剂并安装严密,严禁使用废机油。
3、沉降缝:涵洞每6m设置沉降缝1道,按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
4、混凝土浇筑:基础采用C25混凝土现浇而成。
砼采用强制式搅拌机,当混凝土到现场时,检查其坍落度、均匀性等指标,合格后方可使用。
砼振捣采用插入式振捣器,砼振捣应充分密实为止。
密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆现象为止。
对墙身部分进行预埋钢筋,以便基础与墙身更好的相结合。
混凝土基础分段浇筑时,多做一组试块。
当混凝土达到2.5MPa 时,则进行涵洞基础模板的拆除与墙身模板的安装。
(三)、墙身施工:涵身C15片石混凝土在施工前,应准确计算砼、片石的具体数量。
涵洞洞身采用分段一次浇灌成形的施工方法。
涵洞墙身模板的安装时,墙身模板沉降缝按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
台背回填首件工程总结二O一二年四月四日目录一试验段情况 2二试验段的目的 2三施工前准备 2四机械设备及人员配置 2五施工控制 3六试验段得出结论、确定施工工艺 3 七施工注意事项 5根据已经批准的台背回填首件工程施工方案,我们在2012年3月20日-2012年4月3日完成K48+014台背回填首件工程施工,现将首件工程情况进行总结,为以后台背回填施工提供依据。
一、试验段情况试验段选择在K48+014箱型通道,根据路基碎石垫层施工情况,台背回填首件工程做了5层,用石灰土133m3。
二、试验段的目的通过台背回填首件工程铺筑,确定台背回填施工工艺,主要确定碾压遍数确定每层材料的松铺厚度、系数,压实的最佳含水量。
达到人员、机械、车辆等的合理配置及指导施工的目的。
三、机械设备及人员配置:进场机械设备见“进场机械设备一览表”。
进场机械设备一览表序号设备名称规格型号数量技术状况备注1 振动压路机YZ20C 1台良好2 装载机5T 1台良好3 自卸汽车15T 1台良好4 挖掘机CAT220 1台良好5 电动冲击夯CH-4 1台良好6 洒水车8T 1台良好7 稳定土拌和机DGL400 1台良好3、施工人员见“施工人员一览表”。
施工人员一览表序号人员名称姓名人数1 现场负责人 12 技术员 13 质检员 14 安全员 15 机械操作员 56 普工 4四、施工前准备1、将涵洞两侧基坑内杂物和浮土清理干净,整平压实。
2、备土、备石灰,按照设计用量将土和石灰准备好,石灰必须达到Ⅲ级以上的技术指标,尽量缩短石灰的存放时间,石灰在野外堆放时间较长时,应妥善覆盖保管,不应遭日晒雨淋。
在使用前7-10d充分消解。
五、施工工艺1、台背回填施工工序2、在台背每侧的左、中、右位置分别用红漆按每层厚度15cm 标明回填层数。
3、石灰土拌合:采用拌和机异地集中拌和,拌和前先将场地平整压实,然后按计划填筑数量备土并摊平,厚度不大于拌合设备的拌和深度;然后备灰,按照批复的标准试验数据计算石灰用量,计算每100m 3石灰土应用消石灰37.8m 3,消石灰均匀铺在已摊平的土上,用拌和机拌和,拌合后灰土混合料均匀,颜色一致,无无集料抱团现象。
台背回填首件工程总结报告第一篇:台背回填首件工程总结报告大思高速公路第DSTJ-1合同段工程项目台背回填首件工程总结报告一、概述K3+766钢筋砼盖板涵通道右幅台背作为台背回填首件工程,中心里程桩号是K3+766,盖板中心线与道路设计中心线夹角为90°,结构形式为1-4.0m×2.5m(孔数-孔径×净高),涵洞长度为37m,涵背回填采用砂砾石回填。
二、加强对首件工程的理解和认识,建立健全首件工程实施小组1、首件工程的内容与含义在分部分项工程开工前,制定详细施工工艺方案,经监理批准,首先制造出的一件(段)工程样品。
监理工程师对其材料、设备、工艺进行检查评估;对报检程序、表格进行规范;对首件工程各项指标进行检查、验收,并形成对该分项(分部)工程的材料、施工工艺、报检检查程序、样品各项验收指标的结论性意见或报告;作为对后期同类工程施工指导和验收标准。
同时,对首件工程存在不足,提出具体整改意见。
2、首件工程的目的和作用1)由于不同的工程项目是在不同的环境下进行的,材料、人员、设备、工艺、地理条件、安全环保要求等均发生了变化,这些变化将不同程度地影响到工程质量,通过首件工程,可以评价对工程质量影响程度。
2)通过首件工程的实施,便于施工单位施工工艺组合,总结经验,加强管理,为规范化施工创造条件。
3)通过首件工程的实施,可预见施工中遇到的各种问题,特别是解决有可能影响工程质量的各种因素,对出现的问题及时处理,减少了施工单位的损失,避免施工后期造成返工。
4)通过首件工程的实施,熟悉设计规范和技术要求,根据项目特点,确定表面质量等级及验收标准,落实建设单位对具体分项的特殊要求。
大思高速公路第DSTJ-1合同段工程项目3、首件工程理解和认识我项目部根据首件工程的内容与含义,组织各相关人员进行培训学习,从思想上、行动上作了施工前的动员会。
让大家认真学习领会实施首件工程的目的和作用。
以项目部领导为龙头,各部门负责管理协调,层层负责落实的管理机构,从管理机构组织上重视该工程的实施,并明确了各管理层的责任。
台背回填首件工程施工工艺总结根据指挥部及监理组的要求,每一分项工程批量生产前必须进行首件工程认可,为了确保我合同段内的台背回填工程施工质量符合设计要求及技术标准,我部选择K756+996.563盖板通道涵洞台背回填作为首件工程。
一、管理○1、准备台背回填管理卡,注明桩号、时间、层数及施工责任人及监理责任人。
○2、建立台背回填管理台帐,填写各压实层厚度、宽度、材料、压实度及各方签认的信息。
○3在墙背分左中右安排好15cm/层标注各层压实后位置。
二、施工过程及质量控制1、测量放样,台背回填区域为:基坑宽度不小于2.0m,在基坑以上宽度为2+2h(h为基坑底到某层填土的高度,即按1:2放坡)。
测量人员按以上回填区域要求进行放样,确定开挖的范围。
2、基坑开挖,按开挖后基坑宽度不小于2.0m进行开挖。
开挖后对基坑底进行清理、整平、并用小型冲击夯夯实。
3、分层填筑,台阶开挖好后,并对坑底处理合格后,采用分层填筑法进行台背回填,每层填土厚度为松铺20cm,压实后不大于15cm。
填筑范围较窄处,采用小型冲击夯夯。
采用振动压路机压实时,要保证压路机离墙身距离不小于50cm,此50cm采用夯实机夯实。
填筑时,涵洞二侧对称填筑,二侧台后填土高差不大于50cm。
4、含水量的检测,每层灰土填筑后,及时检测填料的含水量,当含水量达到最佳含水量±2%时开始碾压,否则补水或翻晒后再进行含水量测试。
5、辗压时,采用振动压路机先静压一遍,然后再弱振一遍,再进行强振,压至压实度达到设计及规范要求止,最后静压收光。
辗压时先慢后快、先轻后重、由两侧至中间、轮迹重叠1/3、最大速度不超过4km/h,辗压时应确保均匀,无漏压、无死角、无明显轮迹,压路机盲区采用小型冲击夯夯实。
6、填层质量检验,碾压三遍后,进行压实度的检测,按每50m2检测1个点,每层不小于4点的频率进行压实度的检测,压实度不足时继续复压,真至压实度都不小于96%为止。
台背回填施工总结一、工程概况我合同段共有桥梁10座,涵洞7座,通道4座。
二、施工管理1、施工准备本项目台背回填施工队伍为路基施工队伍,共3家,台背回填施工前,由项目工程部编制台背回填开工报告并上报驻地办,开工报告内容齐全,包括墩柱施工组织设计、人员机械进场名单、测量放样资料、试验资料、材料进场报验单,施工计划安排,质量安全保证体系以及其他保证措施等,项目工程部已在台背回填施工前6天,将编制完成并经项目总工程师审批的《台背回填施工技术交底》通过交底会议的方式下发的相关技术人员的手中,并强调台背回填施工质量控制重点,做到工程质量和进度两不误。
2、施工组织管理施工管理机构是为组织、计划、协调和控制全部施工活动而设立的现场指挥决策机关。
我项目施工管理机构根据施工现场的客观需要进行设置,职能部门的设置根据我项目的规模大小及其复杂程度来决定,管理层包括工程部、质检部、试验室、合约部、机材部、安保部、财务部及综合办公室,我项目施工管理机构本着精干、高效的原则。
质量保证体系:我项目质量保证体系是项目经理部为满足工程经营承包合同的要求,满足业主及上级机关质量监督工作的要求,对外建立的质量体系。
只要是通过控制自身在施工过程中的工作质量,最终确保工程质量。
内容包括质量目标、质量保证的组织机构、岗位任职资格、质量责任制、质量管理的规章制度和质量保证措施等。
3、技术质量管理(1)施工方案管理施工方案的选择,是施工组织设计的核心所在,我项目台背回填施工技术方案由工程部负责编制及实施,根据工期要求、材料、机械和劳动力供应情况,以及施工协作队伍和其他现场条件进行周密的考虑。
我项目在编制施工方案时,充分考虑了各种因素,施工方法的选择,抓关键、突出重点、明确了技术措施、质量标准和安全要求。
(2)试验管理我项目部试验室是全线首个通过临时资质验收的工地试验室,试验室配置试验人员共6人,设试验室主任一名,试验设备采用自购和从已完工项目调入的方式进行配置,各项试验设备共计43件。
台背回填首件施工总结目录一、首件情况 (1)二、首件目的 (1)三、工程概况 (1)四、施工准备 (2)4.1现场准备 (2)4.2试验准备.............................................................................................................. 错误!未定义书签。
4.3人员安排 (2)4.4施工机械设备 (3)五、首件施工过程 (3)六、首件施工工艺 (3)6.1 测量放样 (3)6.2 基坑开挖 (3)6.3 基础施工 (4)6.4涵身、台帽施工 (7)七、首件工程总结 (9)7.1蜂窝 (9)7.2麻面 (10)台背回填首件工程施工总结一、首件情况根据施工组织安排,本标段选择盖板涵K9+002台背回填作为首件工程,从2018年4月8日开始基坑开挖,至2018年5月4日完成对盖板涵墙身的浇筑,共历时26天。
现将盖板涵K9+002台背回填施工工艺及所取得的施工参数、试验检测结果分析汇总。
二、首件目的通过在首件制施工中的实验与检测,目的是为了选定工艺流程,确定最佳的施工机械及人员组合。
首件作业成功、资料整理上报,经监理工程师批准后,将作为以后指导涵洞施工作业和施工检查、检测的依据。
三、工程概况序号桩号名称右偏角斜交角孔径-跨径*净高长度/m进出口形式功能1 K9+002.0 钢筋砼盖板涵55°35°1-4.0*3.5m29.45 锥坡机通涵洞挖填参数一览表序号桩号名称最大开挖深度/m 平均填高/m1 K9+002.0 钢筋砼盖板涵0.90 0.20主要设计参数及要点1、涵背全部填筑级配碎石,级配碎石最大粒径不大于10cm,回填级配碎石835.19方。
2、涵底纵坡为0%,涵顶填土高为0.20米。
四、施工准备4.1现场准备在进行台背回填前,根据施工技术图纸,对现场工人进行技术交底。
台背回填首件施工总结一、工程概况为更好的指导我标段台背回填施工,我标段实行首件工程认可制,以保证台背回填施工质量。
根据工程施工情况,我标段选择K17+860 1-6米板式通道台背回填作为首件工程。
K17+860 1-6m板式通道位于填方路段,与路线夹角80度,全长34.10米,属暗涵。
通道盖板已浇筑完成,台身、盖板强度达到设计强度100%,可进行台背回填施工。
其范围为从墙身底部向外距不小于2米,按1: 5的坡度与通道顶等高区段,采用碎石进行回填。
台背回填施工期间,JL八驻地办路基工程师全程监控、检测,并对我部台背回填施工进行了详细指导,总监办、筹建处各位领导也在施工过程中进行检查和指导。
通过台背回填施工,技术人员、施工人员对台背回填的施工工艺、质量控制及施工组织准备情况有了正确的认识,可指导我标段今后台背回填施工。
现将台背回填首件施工情况总结如下:二、施工工艺我标段台背回填前将所使用的原材料准备充足,严格控制填料质量,并对施工机械进行检查,保证施工机械良好运转。
1、基坑修整K17+860板式通道台背回填范围为从基础底外边缘向外200cm按1: 5的坡度与通道顶等高区段。
台背回填清除该区段基底松散物或杂物,并整平夯实,经监理工程师检测其尺寸、标高,并进行拍照后方可进行台背回填施工。
2、台背划格在台背回填的左、中、右按15cm一道划格,并做好标记,从下到上注明层数,施工中严格按此层厚控制施工。
3、台背回填施工台背回填时,在两涵台外侧对称回填,分层压实,每层压实厚度不超过15cm。
(1)备料根据运输车的装料数量及填料虚铺厚度计算每车填料所占面积进行卸车,保证填料松铺厚度。
(2)整平首先用T140型推土机将填料摊铺均匀,在有死角的地方由人工进行整平,清余补缺,保证厚度一致,表面平整。
(3)碾压台背回填采用小型振动夯配合振动压路机进行碾压,首先由压路机进行碾压,第一遍静压,每轮重叠轮宽的三分之一,直至相邻两次压实不再下层(无轮迹)为止,以此作为该层压实厚度达到合格标准的合理碾压遍数;对于压路机压不到得边角部位采用小型振动夯进行夯实,保证压实均匀、不漏压。
目录第一章编制依据及目的 (1)1、编制依据 (1)2、首件目的 (1)第二章工程概况 (1)第三章施工准备 (2)1、管理人员准备 (2)2、施工前准备 (2)第四章施工过程及质量控制 (4)1、工艺流程 (4)2、回填范围清理 (5)3、基坑测量开挖 (5)4、分层填筑 (6)5、检测交验 (7)6、注意事项 (7)第五章施工中存在的不足及整改措施 (8)1、存在问题 (8)2、原因分析 (8)3、整改措施 (8)第六章首件施工总结 (9)1、施工经验总结 (9)2、施工要点总结 (9)3、首件结论 (10)4、附件 (10)桥涵台背回填首件工艺总结第一章编制依据及目的1、编制依据1、(湖北省监利至江陵高速公路JJTJ-2合同段)《投标文件》2、(湖北省监利至江陵高速公路第JJTJ-2合同段)《两阶段施工图设计》3、《公路桥涵施工技术规范》(JTG/T F50—2011);4、《公路工程质量检验评定标准》(JTG F80/1—2004)第一册土建工程;5、我项目部施工技术水平、管理水平和施工机械设备能力以及我项目部对施工现场实地调查情况和类似工程施工经验;6、《施工组织设计》及有关合同文件;7、业主下发的《关于对桥梁、涵洞台背回填施工相关要求的通知》。
2、首件目的为了确保我标段内的桥涵台背回填工程施工质量符合设计及规范要求,我部选择K32+484古堤村大桥桥头台背回填作为首件工程(涵洞台背回填参照桥台台背处理),按照经审批的台背回填施工方案组织施工,使人员熟悉施工工艺流程和各自分工,确定填料的松铺系数和压实厚度,碾压机械组合和碾压遍数,发现和解决施工中存在的问题,总结施工经验。
第二章工程概况本次首件实验段选择古堤村大桥0#桥台,里程桩号为K32+263-K32+268。
台背回填材料采用青砂掺配卵石的混合料为主要填料,桥台形式为肋板式,回填宽度42.8m,沿道路中心线向两边放坡2%。
台背下口宽度为5m、上口宽度为13m、填高7.5m、挖台阶土方130m³、土工格栅572㎡、回填砂石1534m³,压实度不小于96%。
涵背回填首件施工总结为了保证工程质量优质,质量目标明确,减少盲目施工,施工前确定标准的施工工艺,施工工艺通过首件施工确定。
为了确保我合同段内的盖梁工程质量达到标准化要求,我标段根据现场实际情况选取K330+370.01-2×2m钢筋砼盖板涵台背回填第1~3层作为台背回填首件工程。
一、首件工程概况K330+370.01-2×2m钢筋砼盖板涵台背回填第1~3层作为台背回填首件工程,该涵洞涵顶填土高度为114cm(线路中心里程处),为反开挖施工涵洞,回填材料为石渣,最大粒径不大于5cm,回填压实厚度不大于15cm,压实度不小于96%。
二、施工目标2.1质量目标本工程质量目标是合格。
交验项目主要指标合格率要求达到100%。
2.2安全目标重大安全责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故。
2.3环保目标严格按照国家《环境保护法》及地方政府有关规定落实环保工作。
采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,保持生态平衡,创造良好的环境。
2.4首件目的通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,确定最优的施工工艺和施工组织。
三、资源配置情况3.1人员配置3.2机械配备情况首件施工机械配置如下:3.3施工安排K330+370.01-2×2m钢筋砼盖板涵台背回填第1~3层节点安排如下表:表3.3-1 台背回填施工节点计划表四、首件施工过程4.1施工准备K330+370.01-2×2m钢筋砼盖板涵已验收合格,同时墙身及盖板混凝土强度满足规范和设计要求,可进行台背回填施工。
台背回填前,采用挖掘机开挖台背至台背回填设计底高程(垫层底标高),采用压实机具将底层碾压密实,做好施工前工程技术交底和安全技术交底,所有参与涵洞施工的技术人员已熟悉设计文件、图纸及有关资料,掌握该工序的施工工艺及方法,用红色喷漆在涵洞墙身上每隔15cm由下至上标出层数,以利于控制填筑厚度。

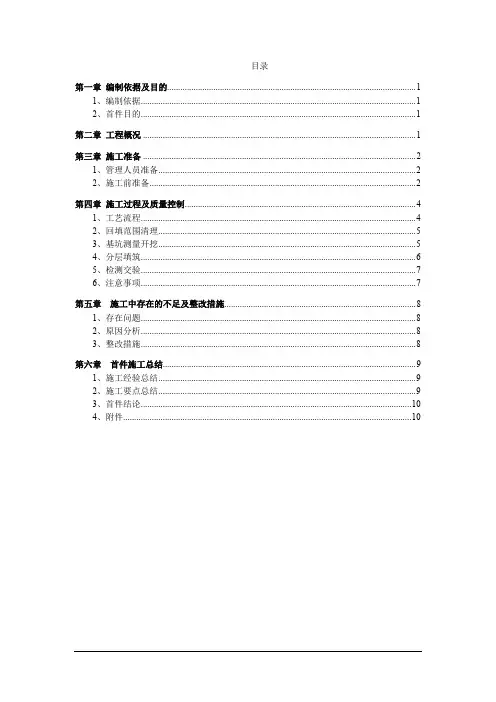

目录一、工程概况 (3)二、机构组织及人员 (3)三、施工工艺 (5)四、质量控制 (7)五、施工记录情况 (8)六、进度计划 (8)七、施工安全及文明施工 (9)八、施工中技术的运用 (9)九、首件工程施工技术总结 (10)十、首件工程结论 (11)十一、首件工程的推广和运用 (11)拱涵首件工程(***+***)总结报告一、工程概况根据规范的要求,涵洞在大面积施工以前,应先施工首件工程。
只有在首件制满足规范及相关要求的基础之上,才能进行大规模的涵洞施工。
根据施工现场的实际情况,选取有代表性的***+***涵洞(已完成***米)作为首件工程,涵洞轴线与路中线夹角为***度,涵长***米,进水口结构形式为一字墙、出水口结构形式为直翼墙。
基础为C20片石混凝土,墙身为C20混凝土,台帽为C25混凝土,拱圈为C30钢筋混凝土,基底浆砌片石换填。
二、机构组织及人员1、设备及人员投入情况主要机械设备及人员配置表人员人数机械名称数量桥涵工程师 1 挖掘机1台施工组长 1 电焊机2台工长 1 自卸车2台质检员 1 装载机1台测量员 3 抽水机1台安全员 1 钢筋弯曲机1台试验员 2 切割机1台技术工人15 100KW发电机1台民工25 振动器2台1、管理机构设置管理机构框图三、施工工艺1、涵洞首件工程(施工)工艺流程图钢筋混凝土拱涵施工工艺流程图基坑开挖 测量放样 基坑内挖设集水坑,采用潜水泵将基坑内积水抽排出基坑外 基底和坑壁采用人工修凿 生 产 班 组 现场工程师 *** 现场安全员 *** 现场质检员 *** 组长:***(项目经理)副组长:*** 副组长:*** 安全负责人:***基底换填基底检查混凝土配比确定结构放样定位混凝土拌制基础混凝土浇筑混凝土运输台身混凝土浇筑砂浆配合比设计圬工养护拌合机拌制砂浆拱圈现浇砂浆运输出入口及护拱浆砌石料清洗与湿润防水层施工石料选择与加工台背回填2、现场施工2.1 涵洞基坑开挖,采用挖掘机开挖两边坡按1:0.5取值,基础开挖底宽为涵洞混凝土基础宽度两边各加0.5m施工作业空间。
XXX项目
路基涵背回填
首件施工总结报告
日期:XX年XX月XX
一、工程概况
该涵位于主线K0+100位置,交角90°,设计为1-4m*3m钢筋砼拱涵,全长60m,拱涵进口为一字墙,出口为八字墙。
拱涵的基础、墙身、拱圈均采用C30钢筋混凝土,涵身每隔4-6米设置一道沉降缝,缝内填以沥青麻絮或不透水材料;八字墙基础采用M10砂浆MU30片石,其墙身,洞外铺砌,隔水墙均采用M10砂浆MU30浆砌片石,拱涵填土高度4m。
二、进度情况
K0+100涵背回填首件工程施工计划从XX年XX月XX日开始进行基坑及填筑台阶开挖,XX年XX月XX日整体填筑完成。
经过我标段科学组织,合理配置劳动力资源,拱涵台背回填首件工程按计划如期完成施工。
三、施工总结
3.1机械及人员配置总结
通过首件工程施工,结合我标段实际情况,满足我标段拱涵台背回填施工要求的人员及机械配置如下:
1、主要管理人员及劳动力配置
项目部管理人员配置表
2、主要劳动力配置情况
3、施工机械设备
涵背回填施工机械设备
3.2 施工工艺总结
3.2.1 施工工艺流程
3.2.2材料选择
1、选择设计要求合格的材料:
碎石土或砂砾:参考公路路面基层施工技术细则(JTG/T F20-2015)P23,天然砾石、砾石土推荐级配;碎石土母材应达到中硬岩以上。
水:应洁净、不含有害物质,人能饮用水。
3.2.3 施工准备
1、原地面压实合格后,首先进行标高测量,计算填筑高度,计算总填筑层数,并经监理工程师认可后,然后用4道红白相间油漆标注在台背上。
2、构造物必须达到规定的龄期和强度及刚度(梁、板施工完成)。
3、用推土机或平地机进行摊铺整平。
用25T压路机进行碾压每层6-8遍。
压实度必须≥96%,抽检频率每50m2每层至少1点。
碎石含量较多,用砂法做压实度有困难时可采用沉降法检测沉降差,标准小于或等于3mm。
检测频率每侧检测一个断面,每个断面检测3个点。
4、必须准备充足的小型振动压实机具,压路机应尽可能靠近构造物墙身进行碾压压路机碾压不到位的边角部位必须配备小型振动压路机械进行碾压,如高性能冲击夯,禁止采用木夯石夯等人工夯实;。
该部位的压实加大抽检频率。
5、施工前,掌握台背回填施工长度与宽度(详见施工图纸),并用灰线洒出标记。
拱涵的回填,要严格按照设计图和有关规定的要求范围及回填材料进行回填,确保锥坡面稳定。
施工中应满足作业平面的区域范围,以利于压路机的往返错碾。
有条件者,也可安排与主线路基同步进行,但必须保证回填范围内的压实度及基本尺寸。
6、开工报告:每一构造物的台背回填,都要单独填写分项工程开工申请报告,该报告应包括台背回填每层的压路机压实范围以及桥路衔接边角部
位(压路机不能到位)利用小型压实机具、夯具的压(夯)实情况,从台背的侧面、平面将压实的层位,不同机具的压实范围,检测的点位,勾画出示意性草图。
7、施工过程中,保持纵横向防排水系统通畅,防止水的侵害,回填结束后,顶部应及时封闭。
3.2.4主要工序
1、施工前应首先对回填范围之内的原地表进行场地清理,清除范围之内地表因钻孔遗留下来的泥浆淤积、湿软土层,或因凿除桩头扩挖的坑穴及土体被扰动的不实部位进行挖除、回填、夯实、整平、清理之后,全面进行填前压实,达到规定的要求,预制梁板企口砼与背墙砼强度达到100%,并验收合格之后,方可进行回填。
2、特殊情况下,涵背回填与路基填筑不能够同步施工时,路基端先开坡直至硬质好的路基上,再开出硬质台阶,台阶宽度符合相关要求,内向坡度4%。
以保证接头处的压实度达到路基同步的压实标准,要求在下层填筑前,所开的未进行填筑的台阶不得小于两个。
台背填筑尺寸必须满足设计要求。
3、填料摊铺及压实:
(1)严格控制松铺厚度;均匀摊铺在指定涵背位置,平整符合纵、横坡要求,严禁超厚。
(2) 注意碎石土的均匀性,施工前对碎石土进行充分拌和,保证材料的级配和均匀性。
(3)混合料的含水量应控制在最佳含水量+1-+2%范围内摊铺;
(4)A:结构物台背回填应严格控制分层压(夯)实,凡压路机能够压到位的地方,应按路基施工的步骤要求,分层填筑和压实。
每层填土的铺压宽度(指边坡及护坡、锥坡、压路机可以到位的下部)应宽出设计的坡线,留出不小于30cm余量,修坡之后,边缘土体达到要求的压实度,确保边坡稳定。
B:压路机不能到位的地方,如桥体、土体之间的衔接部位,柱、肋的周边,护坡、锥坡部分,盖梁、牛腿、翼墙下的边角等处,均应以适宜的小型(手扶式)压实机具或高性能的冲击夯具,采取薄填多压(夯),根据压实机具或夯具种类及操作难易,每层层厚应在10cm左右,要做到精心操作,细心找补,不留隐患。
禁止采用击实性能差的蛙式夯板。
C:为保证台帽底下及护坡前区回填土体的压实与稳定,应安排回填在先,台帽在后的施工方法。
先将桥头回填填压至盖梁底部标高,修平之后,再立模浇注盖梁砼。
个别情况若因施工紧迫,做不到时,对于台帽底下无法压实的部位,应在坚实的土基上,采用水泥砂浆砌块或砖塞实的做法(费用自理),而后再继续完成台前、台后的回填。
(5)检测:压实度≥96%,检测频率每侧每层台背填土,左、中、右至少
测3点,监理抽检2处,采用单点合格来判定。
管理及检测要求:台背回填要求的是整体,以及均匀的压实,均匀的压实面不能仅是压路机所能压到地方的压实度指标。
应该注意压路机压不到的边角、死角,与构筑物的结合部等处(包括一些坑壁、墙体之间狭窄的空间)的检测,每层压实度至少应有三分之一的检测点是在以上区域内。
四、质量控制措施
1、拱涵台背回填因受工作面限制,以及填筑时间相对同部位路基较晚等因素的影响,通常是路基填筑质量难以控制的薄弱环节,也是导致路面早期变形破坏和桥头跳车的重要因素。
加强台背回填质量控制,预防出现桥头跳车或台背填土不均匀沉降等质量病害。
2、因地制宜、就地取材所用材料必须能满足台背填筑相关的质量要求,易于压实到规定的压实度,根据各个拱涵台背的现场地形条件的不同和地质、水位情况的差异,可采用多种涵背填料备用。
3、若涵背回填范围内有软土,必须进行清淤,保持台背地基达到设计规定的承载力。
4、涵背回填时必须设置回填台阶,保证填料与路基结合良好。
5、涵背回填时必须在台背上做好层次标记,以利于监理进行检查验收。
6、开工报告所承诺的机械设备、材料、管理操作人员、检测设备必须到位,并经过监理同意方能施工。
涵背回填是路基试验检测的重点之一,必须每层做孔隙率检测,合格后方可继续填筑,务求不将不合格台背填筑带入路面工程。
五、安全措施
1、施工安全规则要遵循《公路工程施工安全技术规程》、《机械电力设备安全技术操作规程》;参与施工的工作人员工作前严禁喝酒,并应有足够的睡眠。
2、贯彻“安全第一,预防为主”的方针,安全、高效、优质地施工。
3、开工前由项目部安全负责人组织有关人员,进行一次安全技术交底、安全知识教育和一次安全检查,发现问题及时处理。
3、建立统一的调度指挥制度和机械管理制度。
施工中人员、工程车辆、工程机械进行统一指挥。
定期进行安全和纪律教育,杜绝违规操作责任事故。
4、进入施工现场的人员,按规定配戴劳动保护用品和安全用具,作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋。
5、机械设备操作司机、电工等专业工种,必须按GB5036-85《特种作业人员安全技术考核管理规定》经过技术培训,考试合格,发给操作证后方可单独作业。
严禁无证操作。
6、施工现场临时电线路必须符合建设部颁发的《施工临时用电安全技术规范》(JTJ46-88)的要求,严禁任意拉线接电。
六、首件不足与处理措施
1、现场管理人员经验不足,导致现场涵背回填耗时较多。
2、装载机司机在狭小范围内的操作不熟练,摊铺不均,填料摊铺时间长。
针对上述存在的问题,我标段计划下步采取的措施如下:
施工过程中暴露出来的问题,及时加以改正、解决,加强对现场操作人员的交底,加强相互之间的沟通,充分提高各施工队的协作能力,加强现场管理人员信息掌控能力,为下次施工提供最好的方案。
七、首件工程结论
1、通过k0+100拱涵台背回填首件工程施工,总结了机械设备与施工人员的合理配置。
2、台背回填使用碎石进行填筑时,碎石粒径应为2~5cm,最大不超过5cm。
3、通过本次台背首件工程施工,确定了台背回填松铺厚度为18cm,用25T压路机进行2遍静压后4遍振压之后孔隙率为14.9%,压实后厚度为15cm,满足台背回填指标要求,施工总体质量控制优良。
4、施工过程中高度重视施工安全,施工安全技术交底落实到每一个工人,现场施工中各项安全标示标牌立于施工区域醒目位置,整个施工工程中未出现任何安全事故。
5、k0+100拱涵台背回填首件工程施工卓有成效,对我标段其它拱涵台背回填施工具有实质性的指导意义。
6、拱涵台背回填首件工程符合质量评定标准、满足设计要求、是一个合格的工程。
在拱涵台背回填首件工程施工过程中,严格按照首件工程施工方案的要求。
吸取施工中的经验、教训及时调整不能满足施工要求的人、机、料和施工工艺等,通过上述措施避免了质量问题的出现。
总结出了一套比较稳定、成熟的施工方法和工艺。
本成果可以指导我标段其它拱涵台背回填施工,我们将把此首件工程成果推广和应用在以后的施工中。
