自流平环氧地坪漆现场施工要求
- 格式:doc
- 大小:40.00 KB
- 文档页数:6

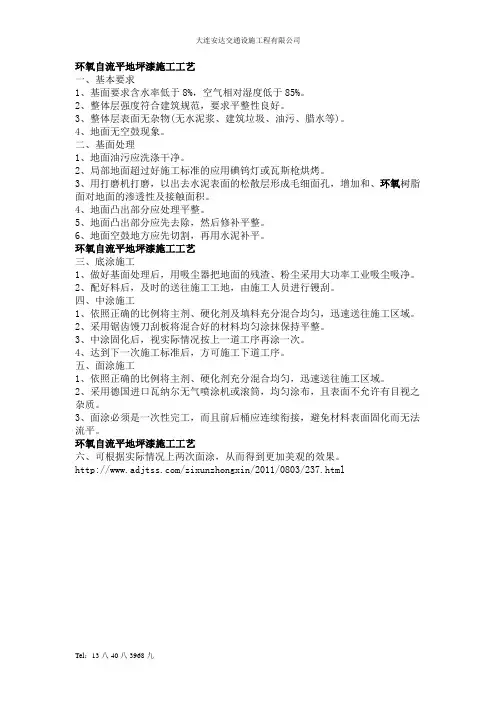

大连安达交通设施工程有限公司环氧自流平地坪漆施工工艺一、基本要求1、基面要求含水率低于8%,空气相对湿度低于85%。
2、整体层强度符合建筑规范,要求平整性良好。
3、整体层表面无杂物(无水泥浆、建筑垃圾、油污、腊水等)。
4、地面无空鼓现象。
二、基面处理1、地面油污应洗涤干净。
2、局部地面超过好施工标准的应用碘钨灯或瓦斯枪烘烤。
3、用打磨机打磨,以出去水泥表面的松散层形成毛细面孔,增加和、环氧树脂面对地面的渗透性及接触面积。
4、地面凸出部分应处理平整。
5、地面凸出部分应先去除,然后修补平整。
6、地面空鼓地方应先切割,再用水泥补平。
环氧自流平地坪漆施工工艺三、底涂施工1、做好基面处理后,用吸尘器把地面的残渣、粉尘采用大功率工业吸尘吸净。
2、配好料后,及时的送往施工工地,由施工人员进行镘刮。
四、中涂施工1、依照正确的比例将主剂、硬化剂及填料充分混合均匀,迅速送往施工区域。
2、采用锯齿馒刀刮板将混合好的材料均匀涂抹保持平整。
3、中涂固化后,视实际情况按上一道工序再涂一次。
4、达到下一次施工标准后,方可施工下道工序。
五、面涂施工1、依照正确的比例将主剂、硬化剂充分混合均匀,迅速送往施工区域。
2、采用德国进口瓦纳尔无气喷涂机或滚筒,均匀涂布,且表面不允许有目视之杂质。
3、面涂必须是一次性完工,而且前后桶应连续衔接,避免材料表面固化而无法流平。
环氧自流平地坪漆施工工艺六、可根据实际情况上两次面涂,从而得到更加美观的效果。
/zixunzhongxin/2011/0803/237.htmlTel:13八40八3968九。
一、自流平环氧地坪漆1、原地面处理基本要求界面剂施工前,必须对水磨石基层进行表面处理,经处理后的基层必须达到下列技术要求:1.1混凝土基层技术要求·1.2、表面处理的目的表面处理的目的是整理地坪,除去污染,凸起和疏松的地块,并敲除空鼓的地表,对地面基础有突出凹凸的区域原楼梯防滑条进行重点打磨;对于严重起壳、起砂的地面,应彻底清除或重新浇注混凝土;打磨后的地面,高度差应该应控制在2m钢尺至±2㎜范围内;1.3、表面处理的方法与措施表面处理的常用方法如下:表面清理方法基层经打磨处理后,可以采用下述方法来检测基层表面的牢固程度:1划格法:采用坚硬的铁钉在混凝土表面交叉划格,若划痕清晰,且无基层脱落,则说明基层比较坚硬;否则需要进行打磨至坚硬牢固的基层表面;2锤击法:采用铁榔头,以适当的力度敲击地面,若声音清脆,且无基层脱落,则基本证明基层的牢固度达到施工要求;经过表面处理后的基层表面必须坚固、平整、洁净,无任何油污及杂质;1.4、缝隙修补方案基层表面经打磨处理后,若出现明显裂缝≥2㎜,此时我们需要对缝隙进行修补处理,具体方法如下:用石材切割机沿裂缝切割一条宽5-6mm,深20mm槽,沿槽每250-300mm间距横段切割宽5深20长80mm的槽,用吸尘器清除槽内垃圾;先灌入少量胶水或环氧树脂,放入加波纹钢条,再灌入环氧至饱满,表面洒入石英砂等待固化;地面粗糙及高低差应进行打磨处理,低洼填补、凸起打磨;轻微起沙地面应采用竹扫把或钢丝刷清理地面数次,清除悬浮沙粒,再做自流平找平;严重起沙的地面应进行返修;2、自流平施工2.1界面剂施工水磨石地面使用密实型界面处理剂进行打底,界面处理剂施工应均匀,无明显积液;待界面处理剂表面风干后,即可进行下一步自流平施工;2.2自流平施工自流平施工工艺是建立在原有自流平施工工艺基础上的施工,具体为:1机械搅拌自流平操作:待二遍底油干透后即可进行自流平搅拌操作;操作搅拌机时应先准备好量水桶,将自流平按材料规定的比例进行配比,同时进行搅拌,必须由专业的技术人员和专人严格控制水的配比量;2自流平浇刮操作:随着自流平浆料送到指定的目的地后,由专业的熟练技术操作员采用专用的自流平刮齿条,只能从一个方向按顺序依次进行均匀涂刮到地面上,自流平刮手一定要速度快,而且还要注意前后呼应,切不能留下接口,应该前后左右同时并进;3放气工艺操作:当自流平浇刮工作开始后,随着自流平均匀的刮到地面上放气工作即可开始进行,由专业技术人和采用专业放气滚筒工具进行,前,后,左,右,的来回滚动,消除气泡,而且还有助流功效,在接口处要多次来回滚动,消除界面高低差;4收边、收头工作:当刮浆工作迅速展开时刮浆手为了抢速度主抓中间大面积,会将周围的边边角角及与其它成品地板交界处的易难处丢在一边,那么本道工艺就是来专门进行收边、收头工作处理;由相当的专业技术员到边边角角进行收头、收边处理,特别是对时间过长的高低处理和其它固定物体交界及已做好的成品地板的特殊处理;5施工现场的保护工作:自流平施工现场施工完毕后,应作好现场一切保护工作,在24小时内严格禁止人、物在自流平地面上行走和运动;6完成自流平施工后必须立即封闭现场,且12小时内禁止通行,24小时内避免外力的冲击;7配好的浆料必须在10分钟内用完;8水泥自流平的厚度根据施工过程的实际情况灵活控制;以保证平整度为控制依据;9自流平施工时,要特别注意该区域是否存在信息盒插座等预埋件;若存在,则需要按照有关工艺做预埋件;2.3自流平的打磨与除尘涂装前必须对自流平表面按照下述措施进行打磨处理:1自流平完成施工48小时后方可进行打磨处理;2情况轻微的自流平不合现象,可以采用打磨进行处理,若情况比较严重,则必须重新进行自流平的施工;3经过打磨处理后的自流平表面,2米直尺内的平整度误差不超过3mm;4自流平基层表面不能出现宽度超过1mm缝隙,否则需要进行修补处理;5打磨处理后的自流平表面若有轻微的损伤,可以采用原子灰进行修补;原子灰干燥后必须进行再次的打磨处理;6采用吸尘器彻底清除打磨过程所生产的粉尘及其他杂质;经过清洁处理后的自流平表面应物任何粉尘、杂质、油污等异物;2.4自流平的验收标准自流平施工完成后的地面,表面应基本平整,顺滑,无明显凹凸不平的区域,原有地板的平整度应有很大的改善;打磨之后的表面无明显缺陷,无松动及空壳的缺陷;连续2米直尺内的平整度误差不超过3mm;2.5自流平的半成品及成品保护措施自流平施工完毕后,必须立即封闭施工区域,并在显眼的位置张贴警示标语,禁止闲杂人员进入施工区域,避免涂层遭到破坏,以及弄脏地面影响粘接牢固度;二、地坪漆施工技术要求:12.6米锅炉侧聚氨酯自流平地面漆施工技术要求:A、基本做法:基层清理——封底漆一遍——中涂漆两遍——面漆两遍B、技术指标:1、漆膜颜色及外观:平整、光滑、无明显色差;2、干燥时间:表干/h≤3、实干/h≤123、附着力/级:≤14、耐冲击/kg.cm:505、柔韧性/mm:≤16、铅笔硬度:≥3H7、耐磨性1000gf1000N:≤30C、技术要求1.清理对地面、设备基座表面设备基础阳角应加塑料阳角条确保阳角顺直进行清理,清除上面粘附的污物混凝土表面钢筋、混凝土模板接缝漏浆、油渍及空鼓风化表面修补缺角和蜂窝麻面并打磨平整;2.修补、填缝按比例配制好中涂漆,对可见的混凝土表面进行批补,直至看不出缝隙;待修补干燥后观察修补处,如不平整则用砂纸打磨平整;对切割缝进行填充,可以分多次填充,直到填平为止;3.涂刷封底漆将封底漆和封底漆固化剂按要求比例配制,并搅拌均匀,用辊筒均匀辊涂在地面上;边角等不易辊涂到的地方用毛刷刷涂,确保整个地面无漏漆;4.中涂漆施工待底漆干燥后6-8小时将中涂漆和中涂漆固化剂按要求比例配置,搅拌均匀,加入漆量60%石英砂80-120目搅拌均匀,用刮板在地面上均匀刮涂一遍,尽量刮平整,减少打磨;第一遍中涂干燥跑固化后,用相同方法配置中途漆,加入漆量60%石英砂120-140目搅拌均匀,再刮涂一遍,如果刮涂时感觉粘度过高,可减少加砂量调节粘度;5.打磨对干燥后的中涂层进行打磨,使基层平整,清理浮灰;6.理平将中涂漆和中涂漆固化剂按要求比例配置搅拌均匀也可加入一定量的大白粉,用刮板均匀刮涂一遍,使地面平整光洁;7.面漆施工面漆共施工两遍,将平涂面漆与面漆固化剂按要求比例配制并搅拌均匀,用刮刀刮涂一遍,边角不易施工处用毛刷处理;第一遍干燥固化后,用短毛滚筒滚涂装第二遍;涂刷总厚度不得小于1.5mm;8.设备基础、磨煤机6米高墙裙参见聚氨酯平涂漆施工技术要求9.行人通道GSB05-1426-2001-30-G02淡绿、其它区域GSB05-1426-2001-7PB06淡蓝、警戒线GSB05-1426-2001-50Y08深黄及黑色、设备基础环氧平涂漆颜色为GSB05-1426-2001-76G10飞机灰色;涂装前投标方应有平面色彩布置图及效果图,招标方确认后方可施工;0米、12.6米层环氧自流平地坪漆施工技术要求:A、基本做法:0米层、12.6米层清除地面、基础瓷砖或油漆,拆除原踢脚线瓷砖;对损坏的地面、墙面、设备基础、挡台修补,在进行基层清理—墙裙铲除原墙面涂料、设备基础、混凝土柱子刮腻子两道打磨平整底漆一遍——中涂漆两遍——面漆两遍B、技术指标:1、原漆状态A组份:透明B组份:粘绸、多色2、干燥时间,h表干≤4实干≤243、硬度H44、抗压强度Kgf/cm21000抗拉强度Kgf/cm2400抗曲张强度Kgf/cm25005、与水泥粘接强度Mpa≤0.5收缩率,%0.1耐磨性1000g/1000转,失重g≤0.3耐H2SO4,50%30天无变化耐HaOH,50%30天无变化耐120汽油、润滑油180天C、技术要求:1.基面要求地面、设备基础、混凝土柱子、墙裙表面必须坚硬、平整、不起砂、一般磨刮不轻易留痕,无油污,若有油污须用稀料清洗,地面含水率不超过8%,不平处可用砂纸或打磨机打平;棱角粘贴塑料阳角条;2.涂装前地面、设备基础表面、混凝土柱子、墙裙墙面铲除原墙面涂料和水泥、瓷砖踢脚线处理;2.1检查地面、设备基础表面是否有空鼓,若有空鼓应将空鼓处砸开,先涂刷环氧底涂,再用环氧砂浆补平;2.2检查地面、设备基础、混凝土柱子、墙裙表面是否有裂缝,如有裂缝应延着裂缝用切割机切成V 字口,先涂刷环氧底涂,再用环氧砂浆补平;2.3清除基层表面残留的砂浆、杂物,用打磨机将地面不平整处打磨平整,清除浮灰;3.涂刷环氧渗透型底漆先将底漆A组份于B组份混合搅拌均匀后,以刮涂或滚涂涂在地面上,与水泥面充分密合,等实干可以行走人后,才可以做中涂;4.中涂施工环氧中涂:将中涂和固化剂按比例调配好,加入石英砂调成环氧腻子,用抹刀均匀抹平地面、坑壁;干燥后打磨、清理干净坑壁、地面,进行第二道涂装:批刮腻子用中涂漆加入大白粉搅拌均匀刮涂一遍;5.面漆涂装先将A组份搅拌均匀,然后根据施工用量将A、B两组份按比例配制,搅拌均匀后即可进行刮涂;用刮刀刮涂一遍,边角不易施工处用毛刷处理;第一遍干燥固化后,用短毛滚筒滚涂装第二遍;涂层总厚度不小于1.5mm;2.1米墙裙铲除原墙面涂料修补、刮腻子两道,面漆做法参见地面做法;6.行人通道GSB05-1426-2001-30-G02淡绿、其它区域GSB05-1426-2001-7PB06淡蓝、警戒线GSB05-1426-2001-50Y08深黄及黑色、设备基础环氧平涂漆颜色为GSB05-1426-2001-76G10飞机灰色;涂装前投标方应有平面色彩布置图及效果图,招标方确认后方可施工;施工注意事项:1.A组分与B组分混合后,须用机械搅拌混合均匀,原则是用多少配多少,以免浪费,A料B料未使用完,应立即密封保存;2.施工场地工作环境应具备通风条件,禁止烟火,地面灰尘须彻底清除,以保持底涂的粘接效果; 3.施工完成应放上警示牌,防止人员入内,直至涂层完全干燥;72小时可压物;4.施工现场相对湿度应小于85%,气温应在5oC以上,否则油漆固化迟缓;5.使用前应充分搅拌均匀,然后按比例加入B组分搅匀;6.施工工具在使用后,应用本产品配套稀释剂尽快清洗;。
环氧地坪漆自流平施工方法一、准备工作环氧地坪漆自流平施工需要进行一些准备工作,以确保施工顺利进行。
首先,要清理施工区域,将地面上的灰尘、油污等污物清除干净。
然后,检查地面是否存在裂缝、凹陷等问题,如有需要进行修补。
接下来,对地面进行打磨处理,以增加地面的附着力。
最后,使用真空吸尘器清理地面,确保地面干净无尘。
二、施工步骤1. 基础处理在施工前,需要对地面进行基础处理。
首先,将环氧地坪漆材料倒入施工桶中,并搅拌均匀。
然后,将环氧地坪漆材料倒在地面上,使用刮刀将其均匀涂抹开。
注意要避免将地坪漆涂抹到墙壁或其他不需要涂漆的地方。
2. 自流平施工将环氧地坪漆涂抹在地面上后,使用铺刮板将其均匀推开。
然后,使用专用的环氧地坪自流平工具进行自流平处理。
将工具放在地面上,轻轻移动,使地坪漆自然流动,填补地面的凹陷。
3. 边角处理在施工过程中,需要注意对边角的处理。
使用刮刀将环氧地坪漆涂抹到墙角和边角处,确保地面的每个角落都被涂覆到。
4. 养护环氧地坪漆自流平施工完成后,需要进行养护。
在养护期间,要避免重物碰撞、水浸泡等情况,以免影响地坪的质量。
同时,要确保养护期间地面保持干燥,避免水或其他液体进入地面。
三、注意事项1. 环氧地坪漆自流平施工需要在适宜的温度和湿度条件下进行,一般要求室内温度在10℃-30℃,相对湿度在40%-70%之间。
2. 施工过程中要注意保护好周边的墙壁、家具等物品,避免受到地坪漆的污染。
3. 施工人员应佩戴好防护用品,如手套、口罩、护目镜等,以保护自身安全。
4. 在施工过程中要注意环氧地坪漆的使用时间,避免漆涂料过早干燥导致施工不均匀。
5. 在施工完毕后,要及时清理施工工具和材料,以免干固后难以清洗。
总结:以上就是环氧地坪漆自流平施工方法的详细步骤和注意事项。
通过合理的准备工作和施工步骤,可以确保环氧地坪漆施工质量,使地面光滑、美观、耐久。
在施工过程中要注意安全,遵循相关的操作规范,以确保施工顺利进行。
环氧自流平地面施工方案为了保证环氧自流平地面的质量,现提出以下施工方案:一、材料准备1.环氧地坪材料:环氧树脂、固化剂、颜料等;2.地面处理材料:砂轮机、高速打磨机、水泥砂浆等。
二、地面处理1.确保地面平整干净,如果有明显凹凸不平的地方,需要进行修复或磨平处理;2.如果地面有明显裂缝,需要先用水泥砂浆进行填补;3.用砂轮机和高速打磨机对地面进行打磨,去除附着物和粘合物,使地面光洁。
三、底涂施工1.根据环氧地坪材料的比例,将环氧树脂和固化剂充分搅拌均匀;2.用辊筒将底涂均匀涂布在地面上,确保涂布厚度均匀一致,避免漏涂或厚度不均。
四、自流平施工1.做好环境温度和湿度控制,确保施工环境符合要求;2.将自流平地坪材料根据比例搅拌均匀,一般是A、B两部分按一定比例混合;3.在地面上预先划分区域,以便快速施工;4.从房间的一个角落开始,将自流平地坪材料倒在地面上,然后用摇摆滚筒迅速将材料均匀推开;5.使用压光器对地面进行压光,排除空气泡沫;6.完成第一层地坪后,根据需要决定是否进行第二次自流平,如果需要,可以在完全干燥后进行。
五、固化处理1.地坪完全干燥后,需要等待一定时间进行固化处理,一般是24小时以上;2.在固化处理期间,需要注意保持施工区域的温度和湿度稳定。
六、清理和保养1.清除施工过程中产生的垃圾和废弃物;2.定期保养和清洁地坪,避免放置锐利物品和重物,以免刮伤或破坏;3.可根据需要对地坪进行修复和更新。
通过以上的施工方案,可以保证环氧自流平地面的施工质量。
在施工过程中,需要注意环境条件的控制和材料的比例搅拌,以及仔细地进行施工工艺的操作。
只有这样,才能确保地面的平整度和强度,在提高美观性的同时,也能增加地面的使用寿命。

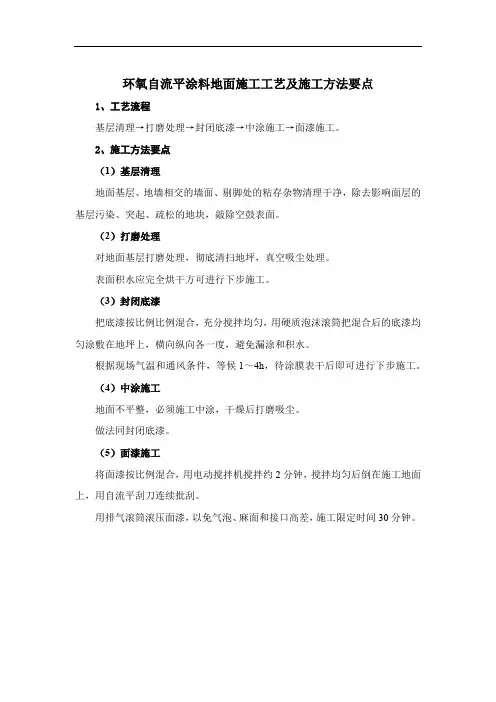

环氧自流平涂料地面施工工艺及施工方法要点
1、工艺流程
基层清理→打磨处理→封闭底漆→中涂施工→面漆施工。
2、施工方法要点
(1)基层清理
地面基层、地墙相交的墙面、剔脚处的粘存杂物清理干净,除去影响面层的基层污染、突起、疏松的地块,敲除空鼓表面。
(2)打磨处理
对地面基层打磨处理,彻底清扫地坪,真空吸尘处理。
表面积水应完全烘干方可进行下步施工。
(3)封闭底漆
把底漆按比例比例混合,充分搅拌均匀,用硬质泡沫滚筒把混合后的底漆均匀涂敷在地坪上,横向纵向各一度,避免漏涂和积水。
根据现场气温和通风条件,等候1~4h,待涂膜表干后即可进行下步施工。
(4)中涂施工
地面不平整,必须施工中涂,干燥后打磨吸尘。
做法同封闭底漆。
(5)面漆施工
将面漆按比例混合,用电动搅拌机搅拌约2分钟,搅拌均匀后倒在施工地面上,用自流平刮刀连续批刮。
用排气滚筒滚压面漆,以免气泡、麻面和接口高差,施工限定时间30分钟。

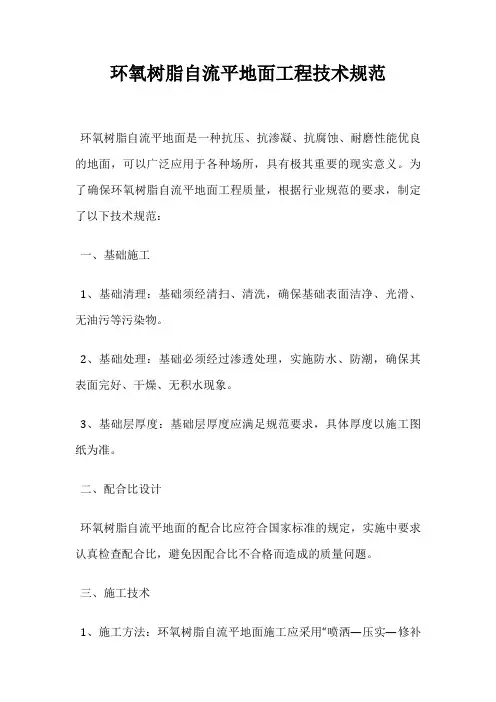

环氧树脂自流平地面工程技术规范
环氧树脂自流平地面是一种抗压、抗渗凝、抗腐蚀、耐磨性能优良的地面,可以广泛应用于各种场所,具有极其重要的现实意义。
为了确保环氧树脂自流平地面工程质量,根据行业规范的要求,制定了以下技术规范:
一、基础施工
1、基础清理:基础须经清扫、清洗,确保基础表面洁净、光滑、无油污等污染物。
2、基础处理:基础必须经过渗透处理,实施防水、防潮,确保其表面完好、干燥、无积水现象。
3、基础层厚度:基础层厚度应满足规范要求,具体厚度以施工图纸为准。
二、配合比设计
环氧树脂自流平地面的配合比应符合国家标准的规定,实施中要求认真检查配合比,避免因配合比不合格而造成的质量问题。
三、施工技术
1、施工方法:环氧树脂自流平地面施工应采用“喷洒—压实—修补
—平整—砂光”的方法。
2、施工工具:施工中使用的工具应保持清洁,以免影响环氧树脂自流平地面质量。
3、施工环境:施工环境温度应在5-35℃范围内,湿度应低于85%,空气须保持流通,避免雾霾等污染物的侵害。
四、质量检查
施工完成后,应进行质量检查,包括表面平整度、缝隙宽度、地面厚度等,确保施工质量达到规范要求,方可投入使用。
以上就是关于环氧树脂自流平地面工程技术规范的介绍,为了保证环氧树脂自流平地面的质量,施工时应严格按照规范要求来进行,并进行有效的质量检查和管理。

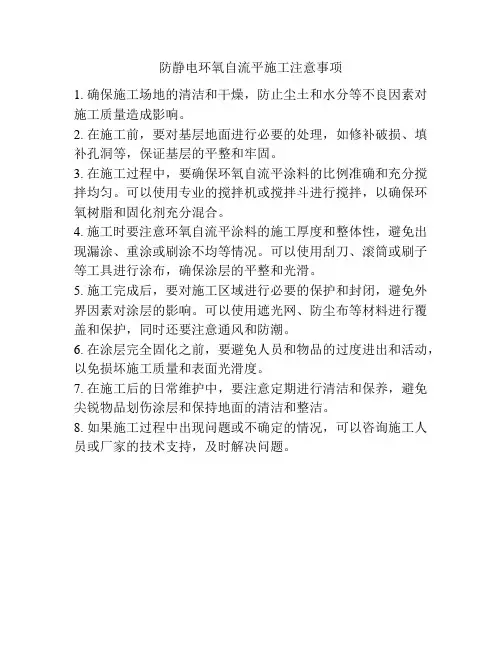

防静电环氧自流平施工注意事项
1. 确保施工场地的清洁和干燥,防止尘土和水分等不良因素对施工质量造成影响。
2. 在施工前,要对基层地面进行必要的处理,如修补破损、填补孔洞等,保证基层的平整和牢固。
3. 在施工过程中,要确保环氧自流平涂料的比例准确和充分搅拌均匀。
可以使用专业的搅拌机或搅拌斗进行搅拌,以确保环氧树脂和固化剂充分混合。
4. 施工时要注意环氧自流平涂料的施工厚度和整体性,避免出现漏涂、重涂或刷涂不均等情况。
可以使用刮刀、滚筒或刷子等工具进行涂布,确保涂层的平整和光滑。
5. 施工完成后,要对施工区域进行必要的保护和封闭,避免外界因素对涂层的影响。
可以使用遮光网、防尘布等材料进行覆盖和保护,同时还要注意通风和防潮。
6. 在涂层完全固化之前,要避免人员和物品的过度进出和活动,以免损坏施工质量和表面光滑度。
7. 在施工后的日常维护中,要注意定期进行清洁和保养,避免尖锐物品划伤涂层和保持地面的清洁和整洁。
8. 如果施工过程中出现问题或不确定的情况,可以咨询施工人员或厂家的技术支持,及时解决问题。
环氧树脂自流平型地坪施工方案以下是环氧树脂自流平型地坪施工方案:1.基面处理:(1)清理:将施工区域的地面清理干净,去除表面的尘土和杂物。
(2)修复:对现有地面进行修补,修复裂缝、坑洼等缺陷。
(3)打磨:使用机械设备对地面进行打磨,以增加基面的粗糙度,提高涂层的附着力。
2.底漆涂刷:(1)搅拌:将环氧树脂底漆按照一定比例与固化剂充分搅拌均匀。
(2)涂刷:使用刷子或滚筒将底漆均匀地涂刷在地面上,保持薄而均匀的涂层。
3.自流平涂布:(1)搅拌:将环氧树脂自流平涂料按照一定比例与固化剂充分搅拌均匀。
(2)倒涂:将搅拌好的涂料倒在地面上,使用刮刀或软铲使其均匀地铺展开来。
(3)去泡:使用针刺辊或气泡刮刀对涂布的地面进行去泡处理,以避免气泡和波纹的产生。
(4)平整:使用铺地机或手动刮刀将涂料均匀地刮平,使其形成平整、光滑的地面。
4.防滑处理:(1)涂刷:在地面自流平涂布干燥后,选择合适的防滑剂,使用滚筒或喷枪将防滑剂均匀涂刷在地面上。
(2)整平:使用刮板或刮刀对涂刷好的防滑剂进行整平处理,以保证地面的平整度和美观度。
5.固化和养护:(1)固化:根据环氧树脂自流平涂料的规定时间,等待涂料固化。
(2)养护:在地面涂好后,根据施工规范和要求进行养护,避免地面受到外界物品的刮擦和碰撞,保持地面的美观和耐久性。
在施工过程中,还需要注意以下几点:1.温度控制:根据环氧树脂自流平涂料的要求,控制施工环境的温度,避免温度过高或过低对施工质量的影响。
2.施工厚度:根据不同的场地和用途要求,控制环氧树脂自流平涂料的施工厚度,以保证地面的坚固度和美观度。
3.操作技巧:熟练掌握涂料的搅拌、涂布、刮平等操作技巧,保证施工质量。
总结:环氧树脂自流平型地坪施工方案需要经过基面处理、底漆涂刷、自流平涂布、防滑处理和固化养护等步骤。
在施工过程中,需要注意温度控制、施工厚度和操作技巧等因素。
通过合理的施工方案和严格的施工过程,可以获得持久耐用、美观实用的环氧树脂自流平型地坪。
环氧树脂防静电自流平施工指南1. 前言环氧树脂防静电自流平是一种常用于工业场所的地面涂料,具有防静电、耐磨、耐化学品等优良性能。
本文档旨在提供环氧树脂防静电自流平施工的指南,以确保工程的质量和施工的效率。
2. 施工准备在进行环氧树脂防静电自流平施工之前,应进行以下准备工作:- 清理地面:保证施工地面的干净、光滑,不得有灰尘、油污等杂质。
- 修补地面:如有裂缝、坑洞等损坏,需要对地面进行修补。
- 确定施工温度:根据环氧树脂涂料的要求,合理控制施工温度。
3. 施工步骤3.1 地面底漆施工在进行环氧树脂防静电自流平施工之前,需要先进行地面底漆施工。
具体步骤如下:1. 搅拌底漆:将底漆倒入中,进行充分的搅拌,确保底漆的均匀和稳定性。
2. 涂布底漆:使用滚筒或刷子,在地面上均匀涂布底漆,确保底漆的厚度均匀一致。
3. 干燥时间:根据底漆的要求,等待底漆干燥的时间。
3.2 自流平涂布在地面底漆完全干燥后,可以进行环氧树脂防静电自流平的施工。
具体步骤如下:1. 搅拌涂料:将环氧树脂防静电自流平涂料倒入中,进行充分的搅拌,确保涂料的均匀和稳定性。
2. 涂布涂料:采用地面自流平涂布工具,在地面上均匀涂布环氧树脂涂料,注意控制涂布的厚度。
3. 拉平涂料:使用刮板或滚筒将涂布的涂料拉平,保持地面的平整度和光滑度。
4. 干燥时间:根据涂料的要求,等待涂料干燥的时间。
4. 施工注意事项在进行环氧树脂防静电自流平施工过程中,需要注意以下事项:- 环境湿度:避免在湿度较高的环境下进行施工,以免影响涂料的干燥效果。
- 施工工具:使用合适的涂布工具,确保施工的均匀性和质量。
- 施工温度:合理控制施工温度,避免过高或过低的施工温度导致涂料的不良品质。
- 人员防护:施工人员应佩戴防护服、手套、口罩等个人防护用品,以避免对健康的影响。
5. 施工总结环氧树脂防静电自流平施工是一项较为复杂的工程,需要严格按照指南进行,确保质量和施工效率。
在施工过程中,需要注意施工前的准备工作以及施工的各个环节,尤其要注意施工温度、湿度和涂布质量的控制。
环氧树脂自流平地面工程技术标准
1、材料要求:环氧树脂涂料应符合国家标准和相关规定,且须经过检验合格才能使用;基础地面要求平整、坚实、无砂石、油污等杂物。
2、施工方法:地面处理:清洁干净、磨光、打磨处理。
底涂:涂刷或滚涂基础涂料,使涂层均匀厚度,不得出现漏涂、浮涂、滴流等现象。
自流平涂层:按照设计要求配制环氧树脂自流平涂料,采用逆流涂布器涂布,使涂层均匀、无气泡、无流痕。
面漆:在自流平涂层干燥后,采用同样方法涂刷环氧树脂面漆,使涂层均匀、光滑、色彩均匀。
3、施工质量:自流平涂层表面平整,不得有坑洼、气泡、流痕等缺陷,涂层厚度符合设计要求,色彩均匀,光泽度良好,无异味。
涂层硬度、附着力等物理性能符合相关标准,耐磨、耐酸碱、防滑等性能符合设计要求。
4、验收标准:施工完成后,应进行质量验收,验收标准应符合国家相关标准与规定。
验收合格后,方可使用。
若发现质量问题,应及时整改。
5、维护保养:经验收合格的环氧树脂自流平地面,在使用过程中应注意避免重物拖拉刮擦,避免酸碱物质直接接触地面。
定期清洁、打蜡、保养,可延长使用寿命。
若发现涂层损坏,应及时维修。
- 1 -。
环氧自流平地坪施工方案环氧自流平地坪是一种常用于工业厂房、仓库等地面的专业地坪材料,具有防尘、耐磨、易清洁等优点。
下面是环氧自流平地坪的施工方案。
一、施工准备1.检查基面,确保基面无裂缝、杂物等;2.清理基面,去除灰尘、油污等;3.修补基面,填补裂缝、平整不平整处;4.打磨基面,增加基面粗糙度,提升附着力。
二、底涂施工1.搅拌环氧底涂料,按照说明添加稀释剂,搅拌均匀;2.使用辊刷或刮刀,均匀涂抹底涂料;3.等底涂料初干后,适当打磨,使表面光滑。
三、中涂施工1.搅拌环氧中涂料,按照说明添加稀释剂,搅拌均匀;2.使用辊刷或刮刀,均匀涂抹中涂料;3.等中涂料初干后,适当打磨,使表面光滑。
四、自流平层施工1.搅拌环氧自流平材料,按照说明添加稀释剂,搅拌均匀;2.在中涂层表面倒上自流平材料,用刮刀均匀推开;3.等自流平材料流平后,用专用工具消除气泡和抹平不平整处;4.等自流平材料完全固化后,进行打磨,使表面光滑。
五、面涂施工1.搅拌环氧面涂料,按照说明添加稀释剂,搅拌均匀;2.使用辊刷均匀涂抹面涂料;3.等面涂料初干后,适当打磨,使表面光滑。
六、防尘封闭施工1.搅拌环氧防尘封闭材料,按照说明添加稀释剂,搅拌均匀;2.使用辊刷或刮刀,均匀涂抹防尘封闭材料;3.等防尘封闭材料完全固化后,进行打磨,使表面光滑。
七、养护1.施工完成后,封锁施工区域,防止人员进入;2.根据环氧地坪材料说明书要求,进行养护,通常养护期为7天;3.养护期结束后,环氧自流平地坪即可正常使用。
以上就是环氧自流平地坪的施工方案。
施工时,需要确保施工人员具备相关经验和技术,以确保施工质量。
同时,在施工过程中,应严格按照材料说明书的要求进行操作,保证施工过程的安全可靠。
环氧自流平的施工工艺要求环氧自流平是一种常用的施工工艺,广泛应用于地坪、墙面和屋顶等建筑表面的装修和保护。
正确的施工工艺对于保证环氧自流平材料的性能和施工效果至关重要。
本文将介绍环氧自流平的施工工艺要求。
首先,环氧自流平施工前需要进行基面处理。
基面处理包括清洁、修补、打磨等步骤。
清洁基面要彻底,确保无灰尘、松散物和油污等。
修补基面的裂缝和破损,并将凹槽封堵。
打磨基面以提高粘结能力和附着力。
其次,选择合适的环氧自流平材料。
根据施工要求和使用环境选择具有适合性能的环氧自流平材料。
材料选择时应注意其流动性、耐磨性、抗压性和耐化学性等特性,以确保施工后的地面满足设计要求和使用需要。
接下来,进行施工准备工作。
施工前要将环氧自流平材料进行充分搅拌,确保其成分均匀混合。
根据施工现场的面积和形状,确定施工的起点和方向,并在施工区域周围铺设薄膜进行保护。
在施工现场设置警示标志,确保施工安全。
然后,逐步施工环氧自流平材料。
根据施工要求和环境温度,确定施工的厚度和施工速度。
通常,环氧自流平材料需要分多层进行施工,每层之间要进行充分的等干时间,以确保下一层材料的附着力和性能。
施工时需要注意材料的均匀性,避免出现荷重不均造成的不平整现象。
最后,进行施工后处理工作。
环氧自流平材料施工后要进行养护,以保证其固化和硬化。
养护期间应避免任何形式的机械冲击和水浸,以免影响施工效果。
在养护结束后,进行最终的表面处理,以提高地面的光亮度和耐磨性。
总之,环氧自流平的施工工艺要求是确保环氧自流平材料性能和施工效果的关键。
正确的基面处理、合适的材料选择、施工准备工作、逐步施工和施工后处理工作是保证施工质量的重要环节。
只有严格按照施工工艺要求进行操作,才能得到高质量的环氧自流平地面。

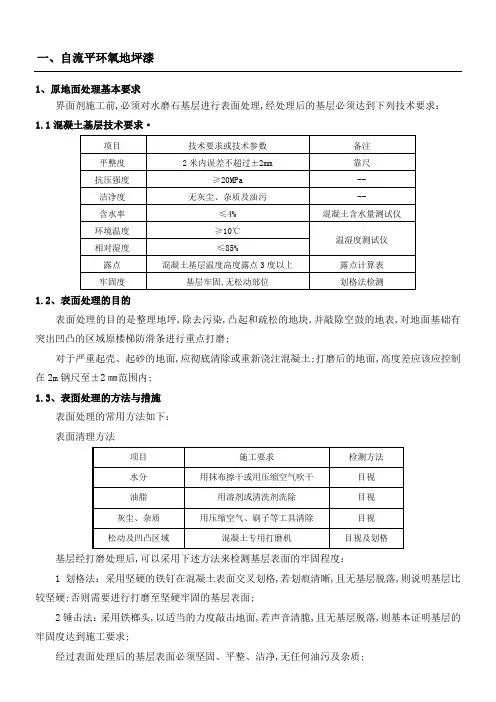

精心整理一、自流平环氧地坪漆1、原地面处理基本要求界面剂施工前,必须对水磨石基层进行表面处理,经处理后的基层必须达到下列技术要求:1.1混凝土基层技术要求·1.2控制在1.3基层经打磨处理后,可以采用下述方法来检测基层表面的牢固程度:(1)划格法:采用坚硬的铁钉在混凝土表面交叉划格,若划痕清晰,且无基层脱落,则说明基层比较坚硬。
否则需要进行打磨至坚硬牢固的基层表面。
(2)锤击法:采用铁榔头,以适当的力度敲击地面,若声音清脆,且无基层脱落,则基本证明基层的牢固度达到施工要求。
经过表面处理后的基层表面必须坚固、平整、洁净,无任何油污及杂质。
1.4、缝隙修补方案基层表面经打磨处理后,若出现明显裂缝(≥2㎜),此时我们需要对缝隙进行修补处理,具体方法如下:用石材切割机沿裂缝切割一条宽5-6mm,深20mm槽,沿槽每250-300mm间距横段切割宽5深20长22.12.2(1(2(3开始进行,由专业技术人和采用专业放气滚筒工具进行,前,后,左,右,的来回滚动,消除气泡,而且还有助流功效,在接口处要多次来回滚动,消除界面高低差。
(4)收边、收头工作:当刮浆工作迅速展开时刮浆手为了抢速度主抓中间大面积,会将周围的边边角角及与其它成品地板交界处的易难处丢在一边,那么本道工艺就是来专门进行收边、收头工作处理。
由相当的专业技术员到边边角角进行收头、收边处理,特别是对时间过长的高低处理和其它固定物体交界及已做好的成品地板的特殊处理。
(5)施工现场的保护工作:自流平施工现场施工完毕后,应作好现场一切保护工作,在24小时内严格禁止人、物在自流平地面上行走和运动。
(6)完成自流平施工后必须立即封闭现场,且12小时内禁止通行,24小时内避免外力的冲击。
(7)配好的浆料必须在10分钟内用完。
(8)水泥自流平的厚度根据施工过程的实际情况灵活控制。
以保证平整度为控制依据。
(9)自流平施工时,要特别注意该区域是否存在信息盒插座等预埋件。
环氧树脂自流平地面工程技术规范一、施工条件1.环氧树脂自流平地面施工技术规范遵循《中华人民共和国建筑法》、《建筑施工安全技术规程》及行业其他相关技术规范。
2.本技术规范适用于环氧树脂自流平地面的施工,施工的工程必须有工程质量验收合格的批复才能施工。
3.基层表面应均匀、光滑、无裂缝,应经大理石、水泥浆浇铺砂浆等事先自流平处理,应具备自流平的条件。
4.环氧树脂自流平地面施工应考虑硬度、抗摩擦性能、抗腐蚀性能、耐磨性能以及维护方便等因素,总厚度建议控制在5mm以内。
二、设备要求1.喷涂设备:如果施工范围较大时,应选用压力式环氧树脂水磨抛光机或高压板条机,确保施工质量。
2.照明设备:工作场地应设置充足的照明设备,以确保施工质量和工作效率。
3.应该备有环氧树脂及其修补、固化料、清洗剂、吸收器、仪器、温控设备、吸收垃圾等必要设备。
三、施工做法1.检验基层:在施工前,应正确检查基层,如基层满足要求,以免影响最终施工质量。
2.底涂材料:在基层表面吸收后,应覆盖底涂材料,一般是环氧树脂底涂材料,使用时要注意按规定的施工要求进行包括试验等。
3.施工:环氧树脂自流平地面由专业施工人员完成,应根据实际情况选择喷涂或滚涂施工工艺,表层厚度适宜在2-5mm之间,建议不超过5mm。
4.固化及保养:完成施工后,应当经过固化处理,增加环氧树脂地面的耐久性,并及时安排应漆或清洗,以达到最佳使用效果。
四、施工质量验收1.检查:在施工完成后,实行质量验收工作,检查地面的形状、硬度、抗摩擦性能、抗腐蚀性能等,满足规定要求,方可通过验收。
2.维护:环氧树脂自流平地面施工完成后,应加强地面保养,定期保洁、保养,以免影响环氧树脂地面的性能及使用寿命。
5.安全措施:施工时,必须按照工程施工安全技术规程的要求进行,严格执行安全施工技术措施,保障建筑施工安全。
环氧地坪漆自流平施工程序一、准备工作1.1 环境准备环氧地坪漆自流平施工需要在相对封闭的空间内进行,因此需要确保施工现场的通风良好,同时需要保持空气湿度在50%左右,避免过于干燥或潮湿的环境对施工产生影响。
1.2 材料准备环氧地坪漆自流平施工所需材料包括:环氧底漆、环氧中涂、环氧面漆、自流平剂、石英砂等。
在开始施工前需要将所有材料准备齐全,并按照配比要求进行混合。
1.3 地面清理在进行环氧地坪漆自流平施工前,需要将地面彻底清洁干净,并确保表面没有油污、灰尘等杂物。
可以使用刮刀或者机械设备将表面不平整处处理平整并清理干净。
二、底漆处理2.1 底漆涂刷在地面清理完毕后,需要将环氧底漆涂刷于地面上,并按照要求进行厚度控制。
建议使用无毒无味的水性环氧底漆,以避免对环境和人体造成影响。
2.2 底漆干燥求。
三、中涂处理3.1 中涂涂刷在底漆干燥后,需要将环氧中涂涂刷于地面上,并按照要求进行厚度控制。
中涂可以增加地面的耐磨性和耐腐蚀性。
3.2 中涂干燥环氧中涂需要在地面上干燥24小时左右,确保表面干燥、硬度达到要求。
四、自流平施工4.1 自流平剂混合将自流平剂按照配比要求混合,并搅拌均匀。
建议使用无毒无味的水性自流平剂,以避免对环境和人体造成影响。
4.2 自流平施工将混合好的自流平剂倒在地面上,并使用滚筒或者刮刀将其均匀分布于整个施工区域。
需要注意控制厚度和均匀度,避免出现不同高度或者起泡等现象。
4.3 石英砂撒布在自流平剂施工完成后,需要将石英砂均匀撒布在地面上,并按照要求进行厚度控制。
石英砂可以增加地面的耐磨性和防滑性。
4.4 自流平干燥求。
五、面漆处理5.1 面漆涂刷在自流平剂干燥后,需要将环氧面漆涂刷于地面上,并按照要求进行厚度控制。
建议使用无毒无味的水性环氧面漆,以避免对环境和人体造成影响。
5.2 面漆干燥环氧面漆需要在地面上干燥24小时左右,确保表面干燥、硬度达到要求。
六、验收处理6.1 视觉检查施工完成后需要对整个施工区域进行视觉检查,确保表面平整、颜色均匀、无明显缺陷等。
环氧树脂自流平地面施工方案一、准备工作1.平整地面:确保施工地面平整、无凹凸和污渍,如有不平整的地方,需要进行修补和清洁。
2.清洁地面:将施工地面进行彻底清洗,去除油污、粉尘等杂物,以保证环氧树脂能够与地面充分结合。
3.防尘处理:使用专业防尘处理剂对施工地面进行处理,以防止粉尘的产生。
4.填缝处理:对地面的破损、裂缝等进行修复和填补。
二、施工步骤1.底涂处理:选择合适的环氧底涂材料,按照说明进行稀释和混合,将底涂材料均匀地涂布在地面上,覆盖整个施工区域,确保地面与底涂材料充分接触。
2.自流平施工:用环氧自流平涂料将地面进行施工,具体操作如下:1)涂布环氧树脂材料:将环氧树脂涂料按照规定的配比混合均匀,然后倒在已经处理好的地面上。
2)推平涂料:使用批刀或推刀将涂料均匀推开,使其自行流平,并将气泡尽量排除。
3)环氧砂浆涂布:在自流平涂料未干透的状态下,均匀撒布环氧砂浆,使其与涂料充分结合。
4)刮磨处理:在环氧树脂材料固化前,使用刮磨机对地面进行刮磨处理,除去表面的不平整和砂浆。
三、材料要求1.环氧底涂材料:具有良好的附着力和渗透性,能够有效与地面结合。
2.环氧自流平材料:具有较低的粘度和自流平性能,能够快速自行流平且不留痕迹。
3.环氧砂浆:具有较高的硬度和耐磨性,能够增加地面的耐磨性能。
4.刮磨机:能够对环氧树脂进行刮磨处理,使其表面更加平整。
四、安全注意事项1.施工现场要保持通风良好,避免环氧树脂材料造成空气污染。
2.施工人员应佩戴好防护用品,如手套、口罩、护目镜等。
3.在施工过程中,应注意防止材料进入眼睛、口鼻等敏感部位,如不慎溅入眼中,应及时用清水冲洗并就医。
4.施工完毕后,要注意对施工区域进行封堵,以防止未固化的环氧树脂材料流入其他区域。
第 1 页 自流平地面工艺标准及施工要点
一、工艺标准
(1) 自流平地面面层应洁净,色泽一致,无接茬痕迹,与地面埋件、预留洞口处接缝顺直,收边整齐。
(2) 满足GB/T 50589《环氧树脂自流平地面工程技术规范》和JGJ/T 175《自流平地面工程技术规程》的相关要求。
(3) 表面平整度偏差≤1mm
二、施工要点
(1) 材料采用无溶剂环氧树脂复合涂料。
(2)
施工环境要求:地面应干燥,温度宜为15~30℃,地面相对湿度不宜大于85%;不要有过强的穿堂风,以免造成局部过早干燥。
若夏季宜选择夜间施工。
(3) 基层处理:基层混凝土强度应≥C25,厚度不应小于150mm 基层含水率应在6%以下,除去浮浆和附着的杂物、油污等,清扫干净,使地平面清洁平整。
地面受到破损或有小凹陷,可采用环氧树脂加石英砂修补;较大裂缝,可采用环氧 树脂灌缝修补满足GB/T 50589 相关要求。
(4) 施工用水宜用洁净自来水,以免影响表面观感质量。
(5) 在寒冷的情况下,要用温水(水温不超过35℃)搅拌。
(6) 施工完成后设备安装前应对地面采取保护措施,避免出现划痕和油渍污迹
自流平地面。
精心整理
一、自流平环氧地坪漆
1、原地面处理基本要求
界面剂施工前,必须对水磨石基层进行表面处理,经处理后的基层必须达到下列技术要求:1.1混凝土基层技术要求·
1.2
制在2m
1.3
基层经打磨处理后,可以采用下述方法来检测基层表面的牢固程度:
(1)划格法:采用坚硬的铁钉在混凝土表面交叉划格,若划痕清晰,且无基层脱落,则说明基层比较坚硬。
否则需要进行打磨至坚硬牢固的基层表面。
(2)锤击法:采用铁榔头,以适当的力度敲击地面,若声音清脆,且无基层脱落,则基本证明基层的牢固度达到施工要求。
经过表面处理后的基层表面必须坚固、平整、洁净,无任何油污及杂质。
1.4、缝隙修补方案
基层表面经打磨处理后,若出现明显裂缝(≥2㎜),此时我们需要对缝隙进行修补处理,具体方法如下:
用石材切割机沿裂缝切割一条宽5-6mm,深20mm槽,沿槽每250-300mm间距横段切割宽5深20长80mm的槽,用吸尘器清除槽内垃圾。
先灌入少量胶水或环氧树脂,放入加波纹钢条,再灌入环氧至饱满,表面洒入石英砂等待固化。
地面粗糙及高低差应进行打磨处理,低洼填补、凸起打磨。
轻微起沙地面应采用竹扫把或钢丝
2
2.1
2.2
(1
(2
(3
(4)收边、收头工作:当刮浆工作迅速展开时刮浆手为了抢速度主抓中间大面积,会将周围的边边角角及与其它成品地板交界处的易难处丢在一边,那么本道工艺就是来专门进行收边、收头工作处理。
由相当的专业技术员到边边角角进行收头、收边处理,特别是对时间过长的高低处理和其它固定物体交界及已做好的成品地板的特殊处理。
(5)施工现场的保护工作:自流平施工现场施工完毕后,应作好现场一切保护工作,在24小时内严格禁止人、物在自流平地面上行走和运动。
(6)完成自流平施工后必须立即封闭现场,且12小时内禁止通行,24小时内避免外力的冲
击。
(7)配好的浆料必须在10分钟内用完。
(8)水泥自流平的厚度根据施工过程的实际情况灵活控制。
以保证平整度为控制依据。
(9)自流平施工时,要特别注意该区域是否存在信息盒插座等预埋件。
若存在,则需要按照有关工艺做预埋件。
2.3自流平的打磨与除尘
涂装前必须对自流平表面按照下述措施进行打磨处理:
(1)自流平完成施工48小时后方可进行打磨处理。
(2
(3
(4
(5
(6
2.4
2.5
12.6米锅炉侧聚氨酯自流平地面漆施工技术要求:
A、基本做法:
基层清理——封底漆一遍——中涂漆两遍——面漆两遍
B、技术指标:
1、漆膜颜色及外观:平整、光滑、无明显色差。
2、干燥时间:表干/h≤
3、实干/h≤12
3、附着力/级:≤1
4、耐冲击/kg.cm:50
5、柔韧性/mm:≤1
6、铅笔硬度:≥3H
7、耐磨性(1000gf1000N):≤30
C、技术要求
1.清理
对地面、设备基座表面(设备基础阳角应加塑料阳角条确保阳角顺直)进行清理,清除上面粘附的污物(混凝土表面钢筋、混凝土模板接缝漏浆)、油渍及空鼓风化表面修补缺角和蜂窝麻面并
2.
3.
4.
60%
5.打磨
6.理平
刮涂一遍,使地面平整光洁。
7.面漆施工
面漆共施工两遍,将平涂面漆与面漆固化剂按要求比例配制并搅拌均匀,用刮刀刮涂一遍,边角不易施工处用毛刷处理。
第一遍干燥固化后,用短毛滚筒滚涂装第二遍。
涂刷总厚度不得小于1.5mm。
8.设备基础、磨煤机(6米高墙裙)参见聚氨酯平涂漆施工技术要求
9.行人通道GSB05-1426-2001-30-G02淡绿、其它区域GSB05-1426-2001-7PB06淡蓝、警戒线GSB05-1426-2001-50Y08深黄及黑色、设备基础环氧平涂漆颜色为GSB05-1426-2001-76G10飞机灰
色。
涂装前投标方应有平面色彩布置图及效果图,招标方确认后方可施工。
0米、12.6米层环氧自流平地坪漆施工技术要求:
A、基本做法:
0米层、12.6米层清除地面、基础瓷砖或油漆,拆除原踢脚线瓷砖。
对损坏的地面、墙面、设备基础、挡台修补,在进行基层清理—(墙裙铲除原墙面涂料、设备基础、混凝土柱子刮腻子两道打磨平整)底漆一遍——中涂漆两遍——面漆两遍
B、技术指标:
1
2
3、
4、
5耐
C
1
地面、
角条。
2
处理。
2.1
2.2
V
2.3清除基层表面残留的砂浆、杂物,用打磨机将地面不平整处打磨平整,清除浮灰。
3.涂刷环氧(渗透型)底漆
先将底漆A组份于B组份混合搅拌均匀后,以刮涂或滚涂涂在地面上,与水泥面充分密合,等实干(可以行走人)后,才可以做中涂。
4.中涂施工
环氧中涂:将中涂和固化剂按比例调配好,加入石英砂调成环氧腻子,用抹刀均匀抹平地面、坑壁。
干燥后打磨、清理干净坑壁、地面,进行第二道涂装:批刮腻子(用中涂漆加入大白粉搅拌均
匀刮涂一遍)。
5.面漆涂装
先将A组份搅拌均匀,然后根据施工用量将A、B两组份按比例配制,搅拌均匀后即可进行刮涂。
用刮刀刮涂一遍,边角不易施工处用毛刷处理。
第一遍干燥固化后,用短毛滚筒滚涂装第二遍。
涂层总厚度不小于1.5mm。
2.1米墙裙铲除原墙面涂料修补、刮腻子两道,面漆做法参见地面做法。
6.行人通道GSB05-1426-2001-30-G02淡绿、其它区域GSB05-1426-2001-7PB06淡蓝、警戒线GSB05-1426-2001-50Y08深黄及黑色、设备基础环氧平涂漆颜色为GSB05-1426-2001-76G10飞机灰色。
涂装前投标方应有平面色彩布置图及效果图,招标方确认后方可施工。
