混凝土施工施工组织方案(精品文档)
- 格式:doc
- 大小:132.00 KB
- 文档页数:27

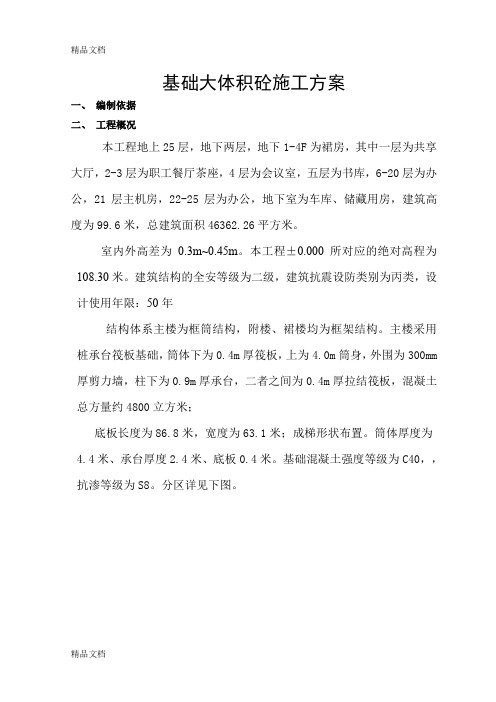

基础大体积砼施工方案一、编制依据二、工程概况本工程地上25层,地下两层,地下1-4F为裙房,其中一层为共享大厅,2-3层为职工餐厅茶座,4层为会议室,五层为书库,6-20层为办公,21层主机房,22-25层为办公,地下室为车库、储藏用房,建筑高度为99.6米,总建筑面积46362.26平方米。
室内外高差为0.3m~0.45m。
本工程±0.000所对应的绝对高程为108.30米。
建筑结构的全安等级为二级,建筑抗震设防类别为丙类,设计使用年限:50年结构体系主楼为框筒结构,附楼、裙楼均为框架结构。
主楼采用桩承台筏板基础,筒体下为0.4m厚筏板,上为4.0m筒身,外围为300mm 厚剪力墙,柱下为0.9m厚承台,二者之间为0.4m厚拉结筏板,混凝土总方量约4800立方米;底板长度为86.8米,宽度为63.1米;成梯形状布置。
筒体厚度为4.4米、承台厚度2.4米、底板0.4米。
基础混凝土强度等级为C40,,抗渗等级为S8。
分区详见下图。
三、施工部署1. 施工组织1.1. 项目部成立以经理柯荣香为组长的领导小组,负责底板大体积砼的浇筑的质量,人员分工如下∶1.2. 施工队人员组织:成立由队长为组长的领导班子,成立班组,明确人员分工,,施工时班组人员∶组长∶交通指挥2人,记录2人,振捣手12人,后台放料8人,布料、拆管10人,抹压、摊平12人,看模2人,调钢筋2人,临水2人,临电2人。
1.3. 施工顺序根据现场实际情况,底板分四个分区浇筑。
第一分区浇筑结束后,进行第三分区、第四分区作业,第二分区作为钢筋加工场地,待其它三个分区施工到±0.00以后再进行。
施工顺序为筒体筏板区→筒体周边承台→中间连接筏板区,施工时先浇筑筒体及电梯井侧墙、底板和集水坑部位,然后浇筑其他部位。
1.4. 施工计划安排底板砼浇筑安排在3月下旬进行。
2. 施工准备2.1. 技术准备2.1.1.项目部提前选定外加剂,做好试配,同时提前三天做好预拌砼的确定施工计划。
目录一、编制依据...。
.。
.。
.。
.。
....。
..。
.。
...。
.。
....。
.。
.。
.。
.。
1二、工程概况。
.。
....。
.。
..。
..。
.。
.。
.。
.。
.。
...。
.。
.....。
1三、施工流水段分..。
...。
.。
.。
.。
.。
..。
.。
.。
..。
..。
.....。
.。
.。
.2四、施工总体安排....。
.。
...。
.。
.。
.....。
.。
.。
...。
...。
.。
.。
.3五、施工方法...。
.。
.。
.。
...。
...。
..。
...。
....。
..。
..。
.。
.。
(6)六、质量要求.。
...。
.。
...。
....。
....。
..。
.。
.。
.。
..。
..。
..11七、质量保证措施.。
...。
.。
.。
.。
.。
.。
..。
.。
.。
.。
.。
..。
..。
..。
.。
11八、质量通病防治。
..。
..。
.。
.。
.....。
...。
..。
..。
.。
...。
..。
.。
.12九、成品保护措施。
..。
.。
..。
..。
.。
...。
.。
.。
..。
.。
.。
....。
12十、环保措施.。
.。
..。
...。
....。
.......。
.。
.。
..。
.。
.。
.。
...。
13十一、安全措施.。
..。
....。
.。
.。
..。
.。
...。
...。
...。
..。
...。
13武昌站改扩建站房工程混凝土施工方案一、编制依据1.《混凝土结构工程施工及验收规范》(GB50204-2002)2。
《建筑地基基础工程施工质量验收规范》(GB50202—2002)3.武昌站改扩建工程施工组织设计4.武昌站西站房基础资料图二、工程概况1.建筑概况武昌站为既有铁路客运站的改造,位于武汉市武昌区西南,晒湖西侧,处于闹市区,东临静安路,西靠中山路,南临楚雄大街,北与规划中的紫阳东路接壤。
武昌站改扩建由西侧主站房和东侧子站房组成。
西站房建筑面积31446m2,东站房建筑面积2938m2,高架桥7005m2。
武昌站西侧主站房除临站台侧外均有高架桥,主站房西侧为宽20。
透水混凝土施工专项方案编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(透水混凝土施工专项方案)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为透水混凝土施工专项方案的全部内容。
郑东新区龙湖外环西路西侧公园二期施工透水混凝土专项施工方案编制人: 审核:江苏山水环境建设集团股份有限公司二〇一六年六月目录一、............................ 工程概况及编制依据0二、施工准备 01、材料的准备: 02、施工前准备 (1)3、技术准备 (2)三、透水混凝土的施工工艺 (2)1、基层的施工 (2)3、透水混凝土广场及园路的施工 (4)附:透水混凝土路面面层允许偏差表 (7)郑东新区龙湖外环西路西侧公园二期施工透水混凝土专项施工方案一、工程概况及编制依据1、工程概况郑东新区龙湖外环西路西侧公园二期施工项目位于龙湖外环西路与中州大道之间,南至渠北路北至北三环,区域用地性质为公园绿地,北接森林公园,东接居住地,西侧主干道中州大道.主要承担郑东新区西侧城市绿茵屏障与带状公园的功能,占地面积约207118平方米。
本项目主要包括园林绿化和土建建设。
按其结构分为土方工程、砌体工程、钢筋工程、混凝土工程、钢结构工程、安装工程、绿化工程等。
本工程使用的透水混凝土又称多孔混凝土施工(也称排水混凝土),一种新的环保型、生态型的铺筑材料.2、编制依据(1)《透水水泥混凝土路面技术规程》 CCJJ/T135—2009(2)《透水混凝土路面施工及验收规程》 DGJ32/TJ61-2007(3)《城镇道路工程施工与质量验收规范》 CJJ1—2008(4)《混凝土外加剂应用技术规范》 GB50119-2013(5)设计图纸二、施工准备透水混凝土由LDA增强剂、高标号水泥、碎石、水组成。
混凝土专项施工方案(4)
一、施工准备
在进行混凝土专项施工之前,必须进行充分的施工准备工作。
首先,要进行现场勘测,确定工程的基本情况,包括地形地貌、土质情况等。
其次,要制定详细的施工方案,确定施工的流程和步骤。
最后,要准备好所需的施工材料和设备,确保施工顺利进行。
二、施工工艺
1. 模板安装
在进行混凝土浇筑之前,必须首先安装模板。
模板的安装应按照设计要求和图纸要求进行,确保模板的稳固和准确性。
2. 钢筋绑扎
在模板安装完成后,要进行钢筋绑扎工作。
绑扎钢筋时,要按照设计要求和要求进行,确保钢筋的正确位置和数量。
3. 混凝土搅拌
混凝土搅拌是混凝土专项施工中的关键步骤。
要选择质量可靠的搅拌设备,确保混凝土的质量和均匀性。
4. 浇筑与振实
当钢筋绑扎和混凝土搅拌完成后,即可进行混凝土的浇筑和振实工作。
在浇筑过程中,要注意控制浇筑速度和振实程度,确保混凝土的均匀性和密实度。
三、质量验收
在混凝土专项施工完成后,必须进行质量验收工作。
质量验收应按照相关标准和规范进行,确保工程质量符合设计要求。
四、安全措施
在混凝土专项施工过程中,必须严格遵守相关的安全规范和操作规程,确保施工人员和设备的安全。
同时,要做好现场安全管理工作,避免发生安全事故。
五、施工总结
混凝土专项施工是一项复杂的工程,需要施工人员具备丰富的经验和技术知识。
通过本文介绍的施工准备、施工工艺、质量验收、安全措施等内容,可以帮助施工人员更好地进行混凝土专项施工,保证工程质量和安全。
混凝土工程施工方案范本该工程为某某公司在某地区进行的混凝土工程施工项目,施工范围包括混凝土结构的浇筑、维护及相关辅助工程等。
本工程的施工周期为XX个月,总工程量为XXX方,总投资金额为XXX万元。
二、工程施工方案1. 施工组织设计1.1 施工单位应根据工程特点和施工要求,制定项目负责人、工程技术负责人、安全负责人等人员的配备方案,同时建立完善的施工组织管理体系,确保施工按时按质完成。
1.2 施工单位应制定详细的施工计划和进度安排,根据工程需求合理安排施工队伍和施工设备的调配,保证施工进度顺利推进。
1.3 施工单位应建立健全的安全管理体系,确保工程施工过程中安全生产,制定应急预案和安全管理制度,加强现场安全教育和培训,提高工人的安全意识和技能。
2. 施工方案2.1 地基处理:施工前应对工地进行勘察,根据地质情况确定地基处理方案。
对于土质较软的地基,应采取加固措施,确保地基承载力满足工程要求。
2.2 混凝土浇筑:在浇筑混凝土前应进行混凝土配合比的确定和试块的制作,保证混凝土质量符合要求。
浇筑过程中应采取适当的振捣措施,保证混凝土的密实度和均匀性。
2.3 结构施工:根据设计图纸进行结构施工,确保结构的准确性和稳定性。
对于梁、柱等构件的浇筑,应按照工艺要求进行,保证构件的质量和完整性。
2.4 防水和保温:对于需要防水和保温的部位,应采取相应的防水隔离和保温措施,确保工程质量和使用寿命。
2.5 环境保护:在施工过程中,应采取措施减少施工对环境的影响,保护周边环境的安全和卫生。
同时,施工过程中产生的废弃物应分类处理,做到资源化利用和减少对环境的污染。
2.6 施工监测:施工过程中应建立健全的质量监测体系,对混凝土、结构等关键工程质量进行监测和检验,确保施工质量符合设计要求。
3. 施工设备施工单位应根据工程规模和要求合理配置施工设备,包括混凝土搅拌机、混凝土泵车、起重机械、振动器等设备。
确保施工设备的正常运转和及时维护,提高施工效率和质量。
混凝土工程施工方案范本《混凝土工程施工方案范本》1. 施工概况混凝土工程施工方案是根据设计要求和施工现场的实际情况编制的施工指导文件。
本施工方案适用于混凝土施工单位,在施工前应认真阅读并严格执行。
2. 施工准备2.1 确认施工现场及周边环境,保障施工安全。
2.2 准备施工所需的设备、材料和人力。
2.3 制定详细的施工计划和施工人员组织架构。
3. 混凝土配合比3.1 根据设计要求和实验室试验结果,确定混凝土配合比。
3.2 采用合理的水泥、砂、石料比例,确保混凝土的强度和耐久性。
4. 模具及支撑4.1 准备适当的模具和支撑设备,确保混凝土施工的准确性和稳定性。
4.2 检查模具和支撑设备的完好性,并做好防腐和防锈处理。
5. 施工工艺5.1 混凝土搅拌、运输、浇筑和抹平要按照规范要求进行。
5.2 严格控制混凝土的浇筑厚度和均匀性,避免出现空鼓和裂缝。
6. 质量控制6.1 混凝土强度和骨料级配应在施工过程中进行检测和记录。
6.2 对混凝土施工过程进行全程监控,确保混凝土的质量符合规范要求。
7. 安全生产7.1 严格遵守施工现场安全规定,做好安全防护工作。
7.2 做好施工现场的安全路标标识和警示工作,保障施工人员的安全。
8. 环保措施8.1 合理利用资源,减少施工对环境的影响。
8.2 做好施工废水、废渣等的处理和清理工作,确保施工现场的环境卫生。
9. 施工结束9.1 清理施工现场,恢复场地原貌。
9.2 做好混凝土强度试块的养护和送检工作。
以上为《混凝土工程施工方案范本》,希望施工单位能严格按照施工方案要求进行施工,确保施工质量和安全。
混凝土工程工程施工方案一、工程概况本工程为一处商业综合体建筑工程,总建筑面积约为10万平方米,包括商业综合楼、写字楼、停车设施等。
本工程采用钢筋混凝土结构,设计要求严格,建设标准高,是一项具有一定工程技术要求和技术难度的大型工程项目。
根据规划设计要求,本工程建筑高度约为100米,基础为深基础,地下部分为多层地下室。
二、施工准备1. 施工队伍组织本工程由建筑施工队、混凝土浇筑队、钢筋加工队、机械作业队等多个施工队组成。
施工队伍应按需配备技术骨干和各类技术工人,确保施工队伍的整体技术水平和施工质量。
2. 施工装备准备本工程需要的施工设备包括塔吊、混凝土搅拌机、起重设备、电动工具等。
施工前需完成设备的检测、调整,确保施工设备的正常运转。
3. 材料准备本工程所需的材料包括水泥、粗细骨料、钢筋等。
施工前需要对材料进行检验,确保材料的质量符合设计要求。
4. 施工方案编制根据本工程的设计要求和实际情况,编制详细的施工方案,确定施工方法、工序、作业和质量要求,明确施工阶段的施工组织和管理措施。
三、施工工艺1. 基础施工本工程基础采用桩基础,施工前需要对场地进行整理和平整,将场地排水系统建设完善。
桩基础施工前需进行地质勘察,确定桩基础的位置和孔径尺寸,严格遵守桩基础的施工规范。
桩基础施工完成后,进行基础墙和地下室的施工。
2. 主体结构施工本工程主体结构采用钢筋混凝土结构,施工前需对结构进行布筋和模板的搭设,严格按照设计要求和规范进行混凝土浇筑和钢筋的安装,确保结构的完整性和稳定性。
3. 外墙施工本工程外墙采用预制板加固结构,施工前需要对预制板进行检验和验收,安装时需采取防护措施,确保外墙的质量和安全。
4. 屋面施工本工程屋面采用钢筋混凝土板结构,施工时需要严格按照设计要求进行防水处理,确保屋面的防水性能和质量。
5. 设备安装本工程设置了多种设备,包括空调、电梯、消防设施等,施工前需要按照设计要求和规范进行设备的安装和调试,确保设备的运行稳定和安全。
混泥土专项施工方案一、施工前准备在进行混泥土施工前,首先需要进行充分的准备工作。
包括但不限于以下内容:1.确认混凝土强度等级和配合比;2.准备好混凝土搅拌站,保证供应充足;3.准备好必要的施工工具和设备,如搅拌车、扬水机等;4.按照设计要求对施工现场进行勘测,确保施工平整、无障碍。
二、施工流程1.浇筑前准备1.清理施工现场,将杂物清除干净;2.搭建模板支架,检查模板的平整度和固定性;3.进行基础处理,如铺设防水层或者布置钢筋。
2.混合搅拌1.将水和水泥按照一定比例搅拌均匀;2.将骨料、砂和水泥混合,保证颗粒均匀。
3.浇筑1.从模板的低处开始倒入混凝土;2.采用均匀浇筑的方式,防止出现空隙;3.振捣混凝土,以确保混凝土的密实度。
4.养护1.浇筑完混凝土后,及时对混凝土进行养护;2.保持混凝土表面湿润,防止开裂。
三、质量控制在混泥土施工过程中,质量控制至关重要。
以下是一些常见的质量控制措施:1.施工前进行试块的制作,检测混凝土的抗压强度;2.对原材料进行严格的检查和把关,确保质量;3.控制混凝土搅拌的时间和速度,保证混凝土均匀;4.细致检查模板安装的情况,确保不漏浆、不渗水。
四、安全注意事项在施工过程中,安全始终是第一位的。
以下是一些建议:1.穿戴好安全装备,如安全帽、手套等;2.施工现场要保持整洁,防止发生意外;3.严格遵守操作规程,尤其是搅拌机等危险设备的使用规定;4.天气炎热时,注意及时补充水分,避免中暑。
五、施工结束施工结束后,及时清理施工现场,将材料和设备妥善存放。
对混凝土进行养护,避免外界因素影响其固化。
最后,对整个施工过程进行总结和反思,及时纠正问题,提高施工质量。
以上是混泥土专项施工方案的内容总结,希望对混凝土施工过程中的相关人员有所帮助。
砼施工专项方案范文砼施工是建筑工程中常见的一项工作,主要用于建筑结构、地基、围护结构等部分的施工。
为了保证施工过程的顺利进行和质量的合格,需要制定砼施工专项方案。
下面就以建筑工程为例,详细介绍砼施工专项方案的制定。
一、项目概况二、施工目标1.保证工程的施工质量,确保建筑强度、适应性等技术指标满足要求。
2.合理组织施工,确保施工进度按计划进行。
3.充分考虑施工安全,做好施工现场的安全防护工作。
4.控制施工成本,提高施工效率。
三、施工方案1.人员组织根据项目的规模和工期,安排工程人员的人数和工作岗位,如施工队长、班组长、技术员、工人等。
同时要求工程人员具备相应的资质证书,并进行岗前培训和安全教育。
2.材料准备根据工程需要,计算出所需的砼数量,并确定砼配合比。
按照配合比准备相应的水泥、骨料、粉煤灰等原材料,并提前进行试验,确保原材料的质量符合要求。
同时购买或租赁好所需的砼搅拌机、运输车辆等设备。
3.施工流程(1)基坑开挖:按照设计要求进行基坑开挖,同时做好基坑支护工作。
(2)基础施工:根据基础设计图纸进行基础施工,包括土方开挖、基础模板的制作和安装等工作。
(3)钢筋加工:按照结构图纸加工好所需的钢筋,并进行验收。
(4)模板安装:根据设计要求安装模板,并进行验收。
(5)浇筑砼:按照设计要求进行砼浇筑,包括预埋件的安装、振捣等工作。
(6)养护:对已浇筑的砼进行养护,保证其强度的发展和性能的稳定。
4.施工安全(1)制定安全操作规程,并向工程人员进行培训,确保他们掌握安全操作技能。
(2)建立健全的安全管理制度,由专门的安全员负责监督和检查。
(3)配备完善的安全设备,如安全帽、安全绳等,并进行定期检查和维护。
5.质量控制(1)制定施工检查方案,对施工工艺、设备、材料等进行检查,确保符合要求。
(3)建立施工质量档案,对施工全过程进行记录,以备查阅。
四、施工进度和费用控制根据项目工期制定项目进度计划表,包括每个施工阶段的开始时间、结束时间和关键节点。
混凝土施工方案1.编制依据
1.1图纸
1.2国家规范、行业及地方标准
1.3图集
1.4北京市及企业有关文件
2.工程概况
2.1工程简况
北苑居住区604#底商住宅楼,总建筑面积27659m2。
地下两层,地上24层,局部出屋面两层。
地下二层为人防层,地下一层为设备层;地上一层、二层为底商(局部为住宅),地上3-24层为住宅,局部突出屋面两层分别为跃层、电梯机房层。
地下二层高 3.3m,地下一层层高3.7m(局部3.3m),地上底商层高4.5m,住宅层高2.8m,商场设备层层高2.25m,住宅设备层层高2.15m。
本工程为全现浇部分框支剪力墙结构。
抗震设防烈度为八度,抗震等级为二级。
2.2工程各部位混凝土强度等级
人防底板、顶板、地下室外墙混凝土抗渗等级为P8。
3.施工总体安排
3.1混凝土浇筑方案选择
本工程混凝土采用现场搅拌。
混凝土场内运输采用混凝土固定输送泵配合布料杆使用。
3.2施工流水段划分
3.2.1底板混凝土施工不分段,连续浇筑,一次完成。
3.2.2地下部分结构施工分为四个流水段。
3.2.3±0.000以上部分划分为四个流水段,流水段划分详见施工组织设计。
3.3施工进度及劳动力安排
3.3.1混凝土用量汇总表
混凝土用量汇总表
单位:m3
3.3.2计划进度安排
按合同要求2001年12月28日开工,计划2003年9月22日竣工,总工期623日历天。
基础结构工程工期:2001年12月28日——2002年4月30日,工期124日历天。
主体结构工程工期:2002年5月1日——2002年11月6日,工期190日历天。
3.3.3劳动力计划安排
a、泵送混凝土施工中,配备混凝土输送泵司机2人,搅拌机司机4人,指挥信号联络4人,混凝土入泵车前检测坍落度1人,混凝土布料杆操作人4人,机修电工2人,混凝土振捣工10人,整个生产线需25至30人。
混凝土输送泵司机必须经过培训,持证上岗,现场每天必须常驻一名司机,随时听从工地负责人的安排打混凝土,并保证打混凝土期间维修人员随叫随到,配备一定的维修配件,全力保证工程需要。
b、在浇筑底板以上的每段墙和柱混凝土施工过程中,劳动力按每流水段每台班25人安排。
c、在浇筑每段梁板混凝土过程中,劳动力按每流水段每台班30人安排。
