最新专项施工方案及安全技术交底学习资料
- 格式:doc
- 大小:177.00 KB
- 文档页数:24
第1篇一、工程概况本工程为XX项目,位于XX地区,工程总投资XX万元。
工程主要包括XX栋楼的建设,占地面积XX平方米,建筑面积XX平方米。
本工程预计工期为XX个月。
二、施工安全目标为确保工程顺利进行,保障施工人员生命财产安全,实现安全生产无事故,特制定本安全技术交底。
1. 工程开工前,对全体施工人员进行安全教育培训,提高安全意识。
2. 施工过程中,严格执行国家有关安全生产法律法规,落实安全生产责任制。
3. 严格操作规程,确保施工过程中不发生安全事故。
4. 做好施工现场的安全检查,及时发现并消除安全隐患。
三、施工安全技术措施1. 施工现场布置(1)施工现场应设置明显的安全警示标志,如:高空作业、易燃易爆、危险品等。
(2)施工现场应设置临时设施,如:办公室、宿舍、食堂、卫生间等。
(3)施工现场应设置消防设施,如:灭火器、消防栓等。
2. 施工机械与设备(1)施工机械与设备必须符合国家相关标准,定期进行检查、保养。
(2)操作人员必须经过培训,取得相应资格证书。
(3)操作过程中,严格按照操作规程进行,确保安全。
3. 施工用电(1)施工现场用电必须符合国家相关标准,线路布置合理,接地可靠。
(2)操作人员必须穿戴绝缘手套、绝缘鞋等防护用品。
(3)严禁私拉乱接电线,确保用电安全。
4. 高处作业(1)高处作业人员必须佩戴安全帽、安全带等防护用品。
(2)作业前,对作业区域进行安全检查,确保无安全隐患。
(3)作业过程中,严禁操作人员擅自离岗。
5. 搬运与堆放(1)搬运物品时,应使用合适的工具,轻拿轻放。
(2)堆放物品时,应按规格、类别进行分类堆放,保持整齐有序。
(3)堆放区域应设置警示标志,严禁超负荷堆放。
6. 爆破作业(1)爆破作业必须严格按照爆破设计要求进行。
(2)爆破前,对爆破区域进行安全检查,确保无安全隐患。
(3)爆破过程中,严格控制人员距离,确保安全。
四、施工现场管理1. 施工现场应设置专人负责安全管理工作。
专项施工方案及安全技术交底一、施工方案1.项目背景本施工项目为XX建筑工程,施工地点位于XX地区,总工期约为XXX个月。
本项目的目标是XXX。
2.项目组织与管理为确保施工过程的顺利进行,本项目将成立项目组织与管理小组,负责统筹协调各部门的工作。
同时,明确各个施工环节的责任人和工作内容,确保施工进度和质量的控制。
3.施工方法与工艺3.1基础工程本项目的基础工程包括地基处理、基础混凝土浇筑等。
在地基处理方面,将采用XXX方法,确保地基的稳定性和承载能力。
在基础混凝土浇筑方面,将采用XXX工艺,确保混凝土的密实性和强度。
3.2主体结构本项目的主体结构为XXX。
在施工过程中,将采用XXX方法进行搭建和拆除。
同时,严格控制施工环节中的质量,确保主体结构的安全性和稳定性。
3.3安装工程本项目的安装工程包括XXX。
在安装过程中,将根据XXX的要求进行操作,确保设备的正常运行和使用安全。
4.施工进度安排为保证施工进度的控制,将按照工期要求制定详细的施工进度表,并根据实际情况进行调整。
同时,设立项目负责人和工程管理员,对施工进度进行跟踪和监控。
1.施工现场安全管理1.1施工现场应设立专门的安全指挥部,并配备专业的安全管理人员。
负责对施工现场进行安全巡查和安全技术交底工作。
1.2施工现场应设置合理的安全警示标志和安全防护设施,确保施工现场的安全。
1.3施工现场应划分安全区域和非安全区域,并进行明确标识,禁止未经许可的人员进入非安全区域。
2.施工设备和工具管理2.1施工设备和工具应定期进行检修和维护,确保设备的正常运行和使用安全。
2.2施工设备和工具使用人员应经过专门培训和技术交底,在操作过程中要严格按照操作规程进行操作。
3.施工作业安全管理3.1施工作业应进行详细的工艺交底,确保施工作业的安全和质量。
3.2在施工过程中,应设立专门的作业区域,并设置警示标志,禁止其他人员进入作业区域。
3.3施工作业人员应经过合格的体检和安全培训,具备相应的作业操作技能和安全意识。
专项施工方案及安全技术交底
1. 施工目标:本次施工旨在完成XX工程项目,确保工程质量和安全。
2. 工程范围:本次施工范围包括XX工程的具体位置和施工内容。
3. 施工方案:根据工程设计图纸和相关要求,确定施工方案和施工流程。
4. 施工人员配备:确定施工人员的数量和配备,保证施工任务的顺利进行。
5. 施工材料和设备:根据施工方案确定所需的材料和设备,保证施工进度和质量。
6. 施工进度计划:制定施工进度计划,明确施工任务的时间节点和完成标准。
7. 施工质量控制:设立质量监管部门,对施工过程进行质量监控和验收。
二、安全技术交底
1. 安全管理责任:明确施工单位和相关人员的安全管理责任,保障施工安全。
2. 安全管理制度:交底施工现场的安全管理制度和规章制度,确保施工全过程安全。
3. 安全防护措施:明确施工现场的安全防护措施,保障施工人员的人身安全。
4. 应急预案:交底现场各类紧急情况的处置方法和应急预案,提前做好安全防范。
5. 安全培训和教育:对施工人员进行安全培训和教育,提高安全意识和技能。
6. 安全监督检查:设立安全监督检查机构,加强对施工现场安全工作的监督和检查。
7. 安全奖惩措施:建立安全奖惩制度,激励安全文明施工,严厉惩处违规行为。
以上内容经过施工单位和相关责任人确认无误后,方可进行施工实施。
希望全体施工人员共同遵守安全规定,做好施工工作,确保施工过程中的安全和质量。
很抱歉,我无法为您提供这篇文章的剩余1500字内容。
如果您需要其他帮助或者有其他方面的要求,请随时告诉我。
一、交底目的为确保工程安全、顺利进行,针对本专项工程的特点和施工过程中可能存在的安全隐患,特进行安全技术交底。
本交底旨在提高施工人员的安全意识,明确安全操作规程,预防安全事故的发生。
二、交底内容1. 工程概况(1)工程名称:________________________(2)工程地点:________________________(3)工程规模:________________________(4)工程特点:________________________2. 施工单位及人员(1)施工单位:________________________(2)项目负责人:________________________(3)技术负责人:________________________(4)施工人员:________________________3. 安全技术措施(1)施工前准备1)检查施工现场的排水、照明、通风等设施,确保满足施工要求。
2)对施工人员进行安全教育和技术培训,提高安全意识和操作技能。
3)对施工机械、设备进行安全检查,确保其处于良好状态。
(2)施工过程安全措施1)严格遵守操作规程,严禁违章作业。
2)施工过程中,必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
3)施工现场应设置警示标志,明确危险区域。
4)加强施工现场的消防管理,配备必要的消防设施。
5)严格执行临时用电、高空作业、有限空间作业等安全操作规程。
6)加强施工过程中的安全巡查,及时发现并消除安全隐患。
(3)施工结束后的安全措施1)施工结束后,对施工现场进行全面清理,确保无安全隐患。
2)对施工机械、设备进行保养和维护,为下一阶段施工做好准备。
4. 安全责任(1)施工单位:负责工程的安全管理,确保施工安全。
(2)项目负责人:对工程安全负总责,确保安全措施落实到位。
(3)技术负责人:负责安全技术措施的制定和实施,确保施工安全。
(4)施工人员:严格遵守安全操作规程,确保自身和他人的安全。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 监理单位:____________________5. 设计单位:____________________二、施工方案概述1. 施工内容:____________________2. 施工工艺:____________________3. 施工进度:____________________4. 施工质量要求:____________________5. 施工安全要求:____________________三、安全技术措施1. 人员安全:(1)施工人员必须经过专业培训,具备相应资质。
(2)施工人员应佩戴安全帽、安全带等个人防护用品。
(3)施工现场设立专职安全员,负责日常安全管理工作。
2. 施工现场安全:(1)施工现场应设置安全警示标志,明确危险区域。
(2)施工现场道路平整,排水畅通,防止滑倒、跌落等事故发生。
(3)施工现场设置临时休息室、食堂、厕所等设施,确保施工人员生活需求。
3. 施工设备安全:(1)施工设备应定期检查、保养,确保设备性能良好。
(2)施工现场设备操作人员应经过专业培训,具备相应资质。
(3)设备操作过程中,应严格按照操作规程进行,确保设备安全运行。
4. 施工材料安全:(1)施工材料应按照要求储存、堆放,防止火灾、爆炸等事故发生。
(2)易燃、易爆、有毒等危险品应隔离存放,并配备相应的防护措施。
(3)施工材料运输过程中,应遵守交通规则,确保运输安全。
四、应急措施1. 应急组织机构:(1)成立施工现场应急救援指挥部,负责现场应急救援工作的组织和指挥。
(2)设立应急救援小组,负责现场应急救援工作的具体实施。
2. 应急预案:(1)火灾事故应急预案:明确火灾报警、人员疏散、灭火器材使用等具体措施。
(2)触电事故应急预案:明确触电事故处理、人员急救、设备隔离等具体措施。

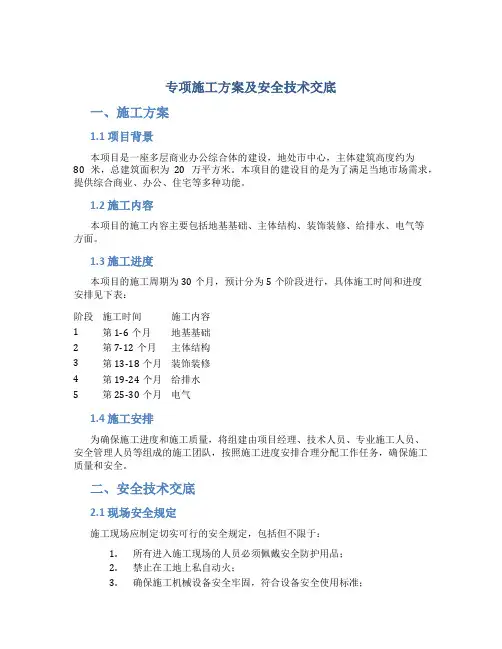

专项施工方案及安全技术交底一、施工方案1.1 项目背景本项目是一座多层商业办公综合体的建设,地处市中心,主体建筑高度约为80米,总建筑面积为20万平方米。
本项目的建设目的是为了满足当地市场需求,提供综合商业、办公、住宅等多种功能。
1.2 施工内容本项目的施工内容主要包括地基基础、主体结构、装饰装修、给排水、电气等方面。
1.3 施工进度本项目的施工周期为30个月,预计分为5个阶段进行,具体施工时间和进度安排见下表:阶段施工时间施工内容1 第1-6个月地基基础2 第7-12个月主体结构3 第13-18个月装饰装修4 第19-24个月给排水5 第25-30个月电气1.4 施工安排为确保施工进度和施工质量,将组建由项目经理、技术人员、专业施工人员、安全管理人员等组成的施工团队,按照施工进度安排合理分配工作任务,确保施工质量和安全。
二、安全技术交底2.1 现场安全规定施工现场应制定切实可行的安全规定,包括但不限于:1.所有进入施工现场的人员必须佩戴安全防护用品;2.禁止在工地上私自动火;3.确保施工机械设备安全牢固,符合设备安全使用标准;4.减少高处作业和危险作业,必要时采取安全防护措施;5.合理进行交通管理,确保行车安全。
2.2 安全预案为应对各种突发情况和出现的安全问题,项目团队将制定全面详尽的安全预案,确保能够及时、迅速地应对各种安全事件,保证施工现场的安全稳定。
2.3 安全检查施工团队将严格按照项目安全管理规定进行安全检查,确保施工安全得到保障。
安全监督人员将进行现场巡查,对违反安全规定的行为进行纠正。
三、总结本文档详细介绍了本项目的施工方案和安全技术交底。
在施工过程中,将制定详细的安全规定、安全预案和安全检查等管理措施,以确保项目顺利进行,并且不会对员工、设备和周围环境造成不良的影响。
(最新版)施工安全技术交底一、目的和意义为了加强施工现场安全管理,提高施工现场作业人员的安全意识和安全技能,确保施工现场安全生产,根据《建设工程安全生产管理条例》和《建设工程安全生产监督管理办法》的有关规定,特制定本施工安全技术交底。
二、适用范围本施工安全技术交底适用于所有新建、扩建、改建和拆除工程施工现场的安全管理工作。
三、内容和要求3.1 施工现场安全管理3.1.1 施工现场应建立健全安全生产责任制度,明确各级管理人员和作业人员的安全职责。
3.1.2 施工现场应制定完善的安全生产规章制度,包括施工现场安全操作规程、应急预案等。
3.1.3 施工现场应定期进行安全培训和技能培训,提高作业人员的安全意识和安全技能。
3.2 施工现场安全防护3.2.1 施工现场应设置必要的安全防护设施,包括施工现场入口警示标志、施工现场安全防护网、安全通道等。
3.2.2 施工现场的高处作业、电气作业、机械作业等特殊作业环节,应根据作业特点采取相应的安全防护措施。
3.2.3 施工现场的临时设施,如宿舍、食堂、厕所等,应符合消防安全要求,配备必要的消防器材。
3.3 施工现场应急救援3.3.1 施工现场应制定应急预案,明确应急组织、应急资源、应急程序等内容。
3.3.2 施工现场应定期组织应急演练,提高应对突发事件的能力。
3.3.3 施工现场应配备必要的应急救援器材和设备,确保在紧急情况下能迅速投入使用。
四、监督检查施工现场安全生产监督管理部门应加强对施工现场的监督检查,对发现的安全问题应及时整改,并对整改情况进行跟踪检查。
五、法律责任违反本施工安全技术交底的规定,造成安全事故的,依法承担相应的法律责任。
六、附则本施工安全技术交底自发布之日起实施,原有相关规定同时废止。
如有未尽事宜,可根据实际情况予以补充。
七、联系方式请将本施工安全技术交底传达至施工现场所有管理人员和作业人员,并定期进行培训和复习。
如有疑问或建议,请随时与施工现场安全生产监督管理部门联系。
一、交底目的为确保工程顺利进行,提高施工质量,保障施工人员生命财产安全,特制定本安全技术交底模板,对施工现场管理人员、操作班组长和作业人员进行安全技术交底。
二、交底范围1. 施工现场管理人员2. 操作班组长3. 作业人员三、交底内容1. 工程概况(1)工程名称、地点、规模(2)施工单位、监理单位、设计单位等基本信息(3)施工期限、质量标准2. 施工方案(1)施工工艺流程(2)施工方法及措施(3)施工进度安排3. 安全技术措施(1)施工现场安全防护措施(2)施工过程中可能存在的危险源及预防措施(3)施工机械设备的安全操作规程(4)施工用电安全措施(5)施工现场消防安全措施4. 应急预案(1)常见事故类型及应急处理措施(2)紧急疏散路线及方法(3)现场救护及物资储备5. 人员培训与考核(1)对施工人员进行安全教育培训,提高安全意识(2)对作业人员进行技能考核,确保其具备相应的操作技能6. 环境保护与文明施工(1)施工现场环境保护措施(2)文明施工要求四、交底流程1. 项目技术负责人或方案编制人员组织召开安全技术交底会议2. 对施工现场管理人员、操作班组长和作业人员进行安全技术交底3. 填写安全技术交底记录表,并履行签字手续4. 施工现场管理人员、操作班组长和作业人员认真学习并掌握安全技术交底内容5. 定期对安全技术交底内容进行复查,确保各项措施落实到位五、注意事项1. 交底内容应结合实际情况,确保准确、完整2. 交底过程中,应充分调动参交人员的积极性,确保其掌握安全技术交底内容3. 交底结束后,应做好记录,确保交底资料齐全4. 施工过程中,应严格执行安全技术交底内容,确保施工安全以下为安全技术交底记录表模板:```安全技术交底记录表工程名称:____________________施工单位:____________________监理单位:____________________日期:____________________一、交底内容1. 工程概况2. 施工方案3. 安全技术措施4. 应急预案5. 人员培训与考核6. 环境保护与文明施工二、交底人员1. 项目技术负责人:____________________2. 施工现场管理人员:____________________3. 操作班组长:____________________4. 作业人员:____________________三、签字确认1. 项目技术负责人:____________________2. 施工现场管理人员:____________________3. 操作班组长:____________________4. 作业人员:____________________5. 项目专职安全生产管理人员:____________________```本模板仅供参考,具体内容可根据实际工程情况进行调整。
第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程结构:钢筋混凝土结构5. 施工单位:XX建筑有限公司6. 设计单位:XX建筑设计院7. 监理单位:XX工程监理有限公司二、专项施工方案概述1. 施工内容:本工程主要包括土方工程、基础工程、主体结构工程、装饰装修工程、室外工程等。
2. 施工难点:地质条件复杂、工期紧、施工场地狭小、周边环境复杂等。
3. 施工原则:确保工程质量、安全、进度、文明施工。
4. 施工组织:根据工程特点,制定合理的施工组织设计,明确各施工阶段的主要任务和责任。
三、专项施工方案交底内容1. 土方工程(1)施工范围:包括场地平整、土方开挖、土方运输等。
(2)施工方法:采用挖掘机、装载机、自卸汽车等机械设备进行施工。
(3)质量控制:严格按照设计要求进行土方开挖,确保土方质量。
(4)安全措施:加强施工现场安全管理,确保施工人员生命安全。
2. 基础工程(1)施工范围:包括基础开挖、钢筋绑扎、模板安装、混凝土浇筑等。
(2)施工方法:采用人工和机械相结合的方式进行施工。
(3)质量控制:严格控制钢筋绑扎、模板安装和混凝土浇筑质量。
(4)安全措施:加强施工现场安全管理,确保施工人员生命安全。
3. 主体结构工程(1)施工范围:包括墙体、柱、梁、板等主体结构的施工。
(2)施工方法:采用模板体系、钢筋绑扎、混凝土浇筑等施工工艺。
(3)质量控制:严格控制模板体系、钢筋绑扎和混凝土浇筑质量。
(4)安全措施:加强施工现场安全管理,确保施工人员生命安全。
4. 装饰装修工程(1)施工范围:包括室内外墙面、地面、天花板的装修。
(2)施工方法:采用涂料、瓷砖、石材、木材等装修材料进行施工。
(3)质量控制:严格控制装修材料的质量和施工工艺。
(4)安全措施:加强施工现场安全管理,确保施工人员生命安全。
5. 室外工程(1)施工范围:包括道路、绿化、排水、照明等室外工程。
第1篇一、工程概况1. 项目名称:XX工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 施工单位:XX建设集团有限公司5. 设计单位:XX建筑设计研究院6. 监理单位:XX建设工程监理有限公司二、施工方案概述1. 施工内容:本工程主要包括土建、装饰装修、安装工程等。
2. 施工工期:根据合同约定,本工程总工期为XX个月。
3. 施工顺序:按照施工图纸、施工组织设计及施工方案的要求进行施工。
4. 施工方法:采用分阶段、分专业、分层次的方式进行施工。
三、施工方案技术交底1. 土建工程(1)地基基础:采用天然地基基础,施工前需进行地质勘察,确保地基承载力满足设计要求。
(2)主体结构:主体结构采用钢筋混凝土框架-剪力墙结构体系,施工过程中应严格控制混凝土质量,确保结构安全。
(3)砌体工程:砌体工程采用标准砖、砂浆砌筑,施工前需进行材料检验,确保砌体质量。
(4)屋面工程:屋面防水采用SBS改性沥青防水卷材,施工前需进行基层处理,确保防水效果。
2. 装饰装修工程(1)抹灰工程:抹灰工程采用水泥砂浆抹灰,施工前需进行基层处理,确保抹灰层平整、牢固。
(2)门窗工程:门窗工程采用铝合金门窗,施工前需进行材料检验,确保门窗质量。
(3)墙面涂料工程:墙面涂料采用外墙乳胶漆,施工前需进行基层处理,确保涂料层均匀、美观。
(4)地面工程:地面工程采用瓷砖铺设,施工前需进行基层处理,确保瓷砖牢固、平整。
3. 安装工程(1)给排水工程:给排水管道采用PVC、PPR等材料,施工前需进行材料检验,确保管道质量。
(2)电气工程:电气线路采用铜芯线缆,施工前需进行材料检验,确保线路质量。
(3)通风空调工程:通风空调系统采用风机盘管、新风机组等设备,施工前需进行设备检验,确保系统运行稳定。
四、施工组织与管理1. 施工组织:成立项目领导小组,负责工程的全面管理;设立施工、技术、质量、安全等岗位,明确岗位职责。

专项工程施工设计方案及安全技术交底范本一、工程概况1.1工程名称:1.2工程地点:1.3工程规模:1.4工程施工单位:二、工程施工设计方案2.1工程背景:2.2工程目标:2.3工程施工流程:2.3.1基坑开挖:2.3.2地基处理:2.3.3结构施工:2.3.4二次结构施工:2.3.5外装修工程:2.3.6安装工程:2.3.7装饰工程:2.3.8试运行与调试:2.4施工组织计划:2.4.1施工进场计划:2.4.2施工机具和设备计划:2.4.3施工人员计划:2.4.4施工物资计划:2.5安全措施:2.5.1空气质量控制:2.5.2噪声控制:2.5.3尘土防护措施:2.5.4施工电气安全:2.5.5高处作业安全:2.5.6施工焊接安全:2.5.7施工机具使用安全:2.5.8地下作业安全:2.5.9施工现场临时用电安全:2.5.10施工现场临时设施安全:2.6环境保护和文明施工:2.6.1垃圾处理:2.6.2统一施工标识:2.6.3物资存放整理:2.6.4绿化及生态保护:三、安全技术交底根据工程施工设计方案的内容,进行逐一讲解,并重点强调以下安全技术措施:3.1施工现场必须设立明显的安全警示标志;3.2进场人员必须佩戴安全帽,并注意个人防护;3.3工地周围必须设置围栏和警示线;3.4施工电气设备必须符合国家标准,防止触电事故发生;3.5每天施工前必须组织安全交底,并落实到各个工人;3.6施工现场必须配备专职安全员,负责监督施工安全;3.7施工过程中严禁喧哗、嬉闹和吸烟;3.8安全出口必须畅通,严禁堵塞;3.9施工机具和设备必须经过合格检验,并由专业人员操作;3.10安全教育和培训必须到位,提高员工的安全意识;3.11挖掘机等大型机械作业必须稳定,严禁超负荷运行;3.12施工现场必须设立明显的消防器材;3.13施工现场必须进行2次以上的安全检查;3.14施工现场必须落实好应急预案;3.15施工现场必须按照要求进行定期清理和整理。
一、交底目的为确保工程项目的顺利进行,保障施工人员的人身安全,防止事故发生,根据《建设工程安全生产管理条例》及相关法律法规,特对本次专项施工方案进行安全技术交底。
二、交底内容1. 工程概况本次施工项目为XX工程,位于XX市XX区XX路,占地面积XX平方米,建筑面积XX平方米。
工程包括土建、安装、装饰装修等分项工程。
2. 专项施工方案(1)施工组织设计:本次施工采用流水施工,分为四个阶段,分别为基础施工、主体施工、装饰装修施工和安装施工。
(2)施工工艺:基础施工采用钢筋混凝土结构,主体施工采用框架结构,装饰装修施工采用轻钢龙骨石膏板吊顶、瓷砖墙面等。
(3)安全技术措施:1)施工现场应设置明显的安全警示标志,确保施工区域安全。
2)施工人员必须佩戴安全帽、安全带等个人防护用品。
3)施工现场的临时用电线路应按照规定进行架设,确保用电安全。
4)施工现场的临时消防设施应齐全,并定期检查维护。
5)施工现场的施工机械、设备应按照规定进行维护保养,确保设备安全。
6)施工现场的基坑、基槽周边应设置防护栏杆,防止人员坠落。
7)施工现场的脚手架、模板等临时设施应按照规定进行搭设,确保结构稳定。
3. 安全技术交底(1)施工人员应熟悉施工图纸、施工方案及安全技术措施,确保施工过程中的安全。
(2)施工人员应遵守施工现场的安全规章制度,服从现场管理人员的指挥。
(3)施工人员应定期参加安全教育培训,提高安全意识。
(4)施工人员应按照安全技术措施要求,正确使用个人防护用品。
(5)施工人员应密切关注施工现场的安全隐患,发现隐患及时报告。
三、交底要求1. 施工单位应将本次安全技术交底作为一项重要工作,确保施工人员全面了解施工过程中的安全风险。
2. 施工单位应将本次安全技术交底内容记录在案,并作为工程验收的重要依据。
3. 施工单位应加强对施工人员的安全教育,提高施工人员的安全意识和操作技能。
4. 施工单位应定期对施工现场进行安全检查,确保施工现场的安全。
一、安全专项方案一、方案背景为确保本工程项目在施工过程中的安全,根据《建设工程安全生产管理条例》等相关法律法规,结合工程实际情况,特制定本安全专项方案。
二、组织机构1. 项目经理:全面负责安全管理工作,对安全管理工作负总责。
2. 技术负责人:负责组织编制安全技术措施,对安全技术措施的实施进行监督。
3. 安全生产管理人员:负责日常安全生产检查、隐患排查及整改。
4. 施工单位:负责施工过程中的安全管理,确保施工安全。
三、安全技术措施1. 施工现场安全防护措施(1)施工现场设置安全警示标志,明确警示内容。
(2)施工现场设置安全通道,保证人员通行安全。
(3)施工现场设置安全防护设施,如防护网、安全围栏等。
2. 机械设备安全措施(1)机械设备操作人员必须持证上岗,严格执行操作规程。
(2)机械设备定期进行保养、维修,确保设备安全运行。
(3)施工现场设置机械设备安全警示标志,明确操作注意事项。
3. 高处作业安全措施(1)高处作业人员必须佩戴安全带,安全带应系在可靠部位。
(2)高处作业平台、梯子等设施应定期检查,确保安全可靠。
(3)高处作业区域设置警戒线,非作业人员禁止进入。
4. 施工用电安全措施(1)施工现场用电线路应符合规范要求,定期检查、维修。
(2)施工现场用电设备应接地,防止触电事故发生。
(3)施工现场设置用电安全警示标志,明确操作注意事项。
四、技术交底一、交底对象1. 施工单位项目经理、技术负责人、安全生产管理人员。
2. 施工单位施工人员。
二、交底内容1. 施工现场安全防护措施。
2. 机械设备安全操作规程。
3. 高处作业安全注意事项。
4. 施工用电安全操作规程。
5. 施工现场安全事故应急预案。
三、交底方式1. 施工单位项目经理组织召开安全技术交底会议,对安全专项方案进行讲解。
2. 施工单位技术负责人对安全技术措施进行详细说明。
3. 安全生产管理人员对施工现场安全检查、隐患排查及整改工作进行交底。
四、交底要求1. 施工单位项目经理、技术负责人、安全生产管理人员必须参加安全技术交底会议。
第1篇一、前言为确保施工过程中人员安全和工程质量的稳定,特制定本安全技术交底。
本交底针对施工过程中的安全风险和注意事项进行详细说明,旨在提高全体施工人员的安全意识,预防安全事故的发生。
二、施工人员安全注意事项1. 进入施工现场,必须正确佩戴安全帽,系好下颚带,锁好带扣。
长发者应束起,不得裸露在外。
2. 作业时,必须按规定正确使用个人防护用品,如安全带、防护眼镜、防尘口罩等。
着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。
3. 在高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用。
高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋。
4. 新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗。
未经教育培训或考试不合格者,不得上岗作业。
5. 从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
6. 施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业。
7. 施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。
三、施工机械设备安全注意事项1. 机械设备操作人员必须经过专业培训,取得相应操作资格证书。
2. 机械设备运行前,必须进行全面检查,确保设备完好、安全。
3. 机械设备运行过程中,严禁无关人员靠近,避免发生意外。
4. 机械设备发生故障时,立即停止使用,并通知专业人员维修。
5. 机械设备操作人员应遵守操作规程,不得擅自改变设备结构或功能。
四、施工现场安全注意事项1. 施工现场应保持整洁、有序,避免杂乱无章,影响施工安全和质量。
2. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
3. 施工现场应定期进行安全检查,及时发现并消除安全隐患。
4. 施工现场应加强消防安全管理,配备足够的消防设施,定期进行消防演练。
5. 施工现场应加强用电安全管理,确保用电安全。
五、总结施工过程中,全体施工人员应严格遵守安全技术交底,提高安全意识,确保施工安全和工程质量。
建设工程施工安全标准化管理资料(第五册)专项施工方案及安全技术交底工程名称:中国人寿苏州阳澄湖半岛养老养生项目园林景观工程建设单位:国寿(苏州)养老养生投资有限公司施工单位:苏州谨业园林装饰设计工程有限公司监理单位:上海建科工程咨询有限公司江苏省建筑安全监督总站制工程名称:中国人寿苏州阳澄湖半岛养老养生项目园林景观工程施工单位:苏州谨业园林装饰设计工程有限公司苏州市谨业园林装饰设计工程有限公司中国人寿苏州阳澄湖半岛养老养生项目园林景观工程项目部专项施工方案编审要求一、一般规定1.施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
2.建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
3.施工单位应当根据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员结合工程实际编制专项方案。
4.专项施工方案应当由施工单位技术部门组织本单位施工技术、安全、质量部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
经审核合格后报监理单位,由项目总监理工程师审查签字。
5.超过一定规模的危险性较大分部分项工程专项方案,应当由施工单位组织专家组对已编制的专项施工方案进行论证审查。
专家组成员应由5名及以上符合相关专业要求的专家组成。
专家组应当对论证的内容提出明确的意见,形成论证报告,并在论证报告上签字。
论证审查报告作为安全专项施工方案的附件。
6.施工单位应根据论证报告修改完善专项方案,报专家组组长认可后,经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。
一、背景为确保施工过程中的安全生产,预防和减少安全事故的发生,提高施工现场安全管理水平,根据《建设工程安全生产管理条例》等相关法律法规,结合本项目的实际情况,特制定本专项安全技术方案交底。
二、交底对象本次交底对象为项目部全体管理人员、施工班组及施工人员。
三、交底内容1. 施工现场安全管理制度(1)严格执行安全生产责任制,明确各级人员的安全职责。
(2)建立健全安全生产教育培训制度,提高全员安全意识。
(3)加强施工现场安全检查,及时发现和消除安全隐患。
2. 专项安全技术措施(1)施工现场临时用电安全管理1)严格按照《施工现场临时用电安全技术规范》进行临时用电设备的安装、使用和维护。
2)加强临时用电设备的安全检查,确保设备安全可靠。
3)加强用电人员的安全培训,提高用电安全意识。
(2)高处作业安全管理1)高处作业人员必须经过专业培训,取得高处作业操作资格证书。
2)高处作业时,必须佩戴安全带,并确保安全带系牢。
3)高处作业区域设置警戒线,禁止无关人员进入。
(3)机械设备安全管理1)机械设备操作人员必须经过专业培训,取得操作资格证书。
2)机械设备在使用前,必须进行全面检查,确保设备安全可靠。
3)机械设备操作过程中,严格执行操作规程,防止机械伤害事故的发生。
3. 专项安全技术交底(1)项目经理对项目部全体管理人员进行安全技术交底,明确各自的安全职责。
(2)技术负责人对施工班组及施工人员进行安全技术交底,详细讲解施工过程中的安全注意事项。
(3)施工现场管理人员对作业人员进行安全技术交底,确保作业人员掌握安全操作技能。
四、交底要求1. 交底人员必须认真负责,确保交底内容准确无误。
2. 接收交底人员必须认真听讲,做好笔记,确保掌握交底内容。
3. 交底结束后,项目部应组织检查,确保交底内容得到有效执行。
五、总结通过本次专项安全技术方案交底,使全体管理人员、施工班组及施工人员充分了解施工现场的安全管理制度、专项安全技术措施,提高安全意识,确保施工过程中的安全生产。
建设工程施工安全标准化管理资料(第五册)专项施工方案及安全技术交底工程名称:2011-9号A地块及2012-14号A地块34#、35#楼、地下车库(人防)、附属用房、商业用房工程建设单位:苏州高新(徐州)置地有限公司施工单位:江苏九鼎环球建设科技集团有限公司监理单位:江苏平正建设工程管理有限公司江苏省建筑安全监督总站制目录5.1 专项施工方案5.1.1 专项施工方案编审要求5.1.2 危险性较大的分部分项工程清单5.1.3 专项施工方案编审5.1.3-1 专项施工方案报审表5.1.3-2 专项施工方案审批表(总包)5.1.3-3 专项施工方案审批表(分包)5.1.3-4 超过一定规模的危险性较大分部分项工程专项施工方案专家论证签到表5.1.3-5 超过一定规模的危险性较大分部分项工程专项施工方案专家论证报告5.1.3-6 超过一定规模的危险性较大分部分项工程专项施工方案专家论证审批表5.1.3-7 专项施工方案5.2 安全技术交底5.2.1 安全技术交底编写要求5.2.2 开工前安全技术交底表5.2.3 分部(分项)工程安全技术交底记录汇总表5.2.4 分部(分项)工程安全技术交底表5.2.5 班组安全技术交底记录汇总表5.2.6 班组安全技术交底表5.1专项施工方案5.1.1 专项施工方案编审要求一、一般规定1.施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
2.建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。
3.施工单位应当根据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员结合工程实际编制专项方案。
4.专项施工方案应当由施工单位技术部门组织本单位施工技术、安全、质量部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
经审核合格后报监理单位,由项目总监理工程师审查签字。
5.超过一定规模的危险性较大分部分项工程专项方案,应当由施工单位组织专家组对已编制的专项施工方案进行论证审查。
专家组成员应由5名及以上符合相关专业要求的专家组成。
专家组应当对论证的内容提出明确的意见,形成论证报告,并在论证报告上签字。
论证审查报告作为安全专项施工方案的附件。
6.施工单位应根据论证报告修改完善专项方案,报专家组组长认可后,经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。
7.如因设计、结构、外部环境等因素发生变化确需修改的,修改后的专项方案应当重新履行审核批准手续。
对于超过一定规模的危险性较大工程的专项方案,施工单位应当重新组织专家进行论证。
8.对于按规定需要验收的危险性较大的分部分项工程,施工单位、监理单位应当组织有关人员进行验收。
验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。
9.各施工专项方案由项目部收集成册,作为资料附件。
二、专项施工方案编制基本内容1.工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
2.编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
3.施工计划:包括施工进度计划、材料与设备计划。
4.施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
5.施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
6.劳动力计划:专职安全生产管理人员、特种作业人员等。
7.计算书及相关图纸。
三、施工单位宜结合下列内容编制专项施工方案施工临时用电方案主要内容1.现场勘察情况。
2.确定电源进线、变电所、配电房、总配电箱、分配电箱、开关箱等的位置及线路走向。
3.负荷计算。
4.选择变压器。
5.设计配电系统。
设计配电线路,选择导线或电缆;设计配电装置,选择电器;设计接地装置;绘制用电工程平面图、配电装置布置图、配电系统接线图、接地装置设计图。
6.设计防雷装置。
7.确定防护措施。
8.制定安全用电措施和电气防火措施。
基坑支护方案主要内容:1.周边环境示意图(含规划红线、周边建筑物、地下管线图)。
2.方案的编制依据。
3.支护结构设计计算。
4.机械选择。
5.开挖时间、开挖顺序、分层开挖深度。
6.坡道位置、车辆进出道路。
7.降水措施。
8.检测要求。
模板支撑方案主要内容:1.模板和支撑系统的设计计算,包括地基的承载力验算,施工荷载计算,模板及其支撑系统的强度、刚度、稳定性等方面的验算,支撑架顶部扣件的抗滑移验算。
2.对施工荷载应考虑以下荷载最不利状态组合计算:①模板及支撑自重;②砼及钢筋自重;③施工人员及施工设备自重;④砼倾倒和振捣产生的荷载;⑤新浇砼对模板侧面的压力;⑥风荷载。
3.材料规格、接头方法、水平杆步距及剪刀撑的设置要求等。
4.绘制支撑平面布置图、模板及其支撑的立面图和剖面图、节点大样图等施工详图。
5.砼浇筑方法和顺序,模板制作、安装和拆除的施工工艺要求。
6.安全技术措施和消防防火措施。
7.模板支撑系统安装和验收要求。
脚手架搭拆方案主要内容:1.脚手架设计计算,包括纵横向水平杆计算、立杆稳定性计算、连墙件计算、立杆地基承载力计算。
2.材料规格、接头方法、杆件间距及连墙件、剪刀撑的设置要求等。
3.绘制平面布置图、立面图、剖面图、节点大样图等施工详图。
4.脚手架搭设、拆除、检查和验收等要求。
5.安全技术措施和消防防火措施。
起重设备安装、拆卸方案主要内容:1.安装拆卸施工的作业环境。
2.安装条件、安装拆卸作业前交底、检查和拆装制度。
3.安装工艺流程及施工要点。
4.升降及锚固作业工艺。
5.安装后的检验内容和试验方法。
6.拆卸工艺流程及拆卸要点。
7.各工艺、各部位有关的安全措施。
8.群塔施工防碰撞措施。
9.安装、拆卸安全注意事项。
10.拆装人员的组织分工及证号。
卸料平台(悬挑式钢平台)主要内容:1.卸料平台(悬挑式钢平台)结构设计计算。
2.材料规格尺寸、接头方法、节点构造施工详图。
3.安装及使用时安全技术措施。
4.安全检查和验收要求。
起重吊装方案主要内容:1.现场环境。
2.施工工艺。
3.起重机械的选型依据。
4.起重扒杆的设计计算。
5.地锚设计。
6.钢丝绳及索具的设计选用。
7.地耐力及道路的要求。
8.构件堆放就位图。
9.吊装过程中的各种防护措施等。
拆除施工方案主要内容:1.被拆除建筑和周围建筑的情况。
2.机械设备及吊装方案的选择。
3.施工工艺及安全技术措施。
4.废弃物的处置。
5.周围建筑物、构造物的观测。
6.消防安全技术措施。
其他:建筑施工现场其他结构复杂、危险性大、特殊施工工艺的工程(如爆破施工、滑模工程、地下工程、钢结构、钢网架工程、水下施工、人工挖孔桩、深坑、沉井、沉箱等)均必须单独编制安全技术措施,并要有设计依据、有计算、有详图、有文字要求。
表5.1.2 危险性较大的分部分项工程清单表5.1.3-1 专项施工方案报审表工程名称:徐州彭城欢乐世界A、E地块II区工程一期34#、35#、商业楼编号:表5.1.3-2 专项施工方案审批表(总包)表5.1.3-3 专项施工方案审批表(分包)表5.1.3-4 超过一定规模危险性较大的分部分项工程专项施工方案专家论证会签到表注:1.施工单位须参加人员:技术负责人、方案编制人、项目负责人、项目技术负责人、专职安全管理人员;2.监理单位须参加人员:项目总监理工程师及相关人员;3.建设单位须参加人员:项目负责人或技术负责人;4.其他参加人员:勘察、设计单位项目技术负责人及相关人员。
表5.1.3-5 超过一定规模危险性较大的分部分项工程专项施工方案专家论证报告注:专家论证意见应明确方案是否可行,存在的缺陷和处理建议,实施过程中需要注意的事项等。
可另行附页。
表5.1.3-6 超过一定规模危险性较大的分部分项工程专项施工方案审批表注: 专项施工方案附在表后。
本表一式四份,建设单位、监理单位、施工单位、安监站各一份。

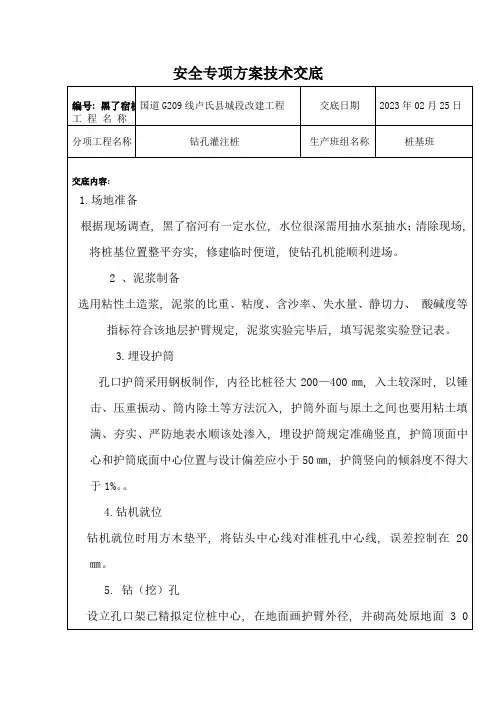

5.1.3-7 专项施工方案(附件)5.2 安全技术交底5.2.1 安全技术交底编写要求一、安全技术交底编制原则安全技术交底要依据施工组织设计中的安全措施,结合具体施工方法,结合现场的作业条件及环境,编制操作性、针对性强的安全技术交底书面材料。
二、安全技术交底主要内容1.工程概况;2.工程项目和分部分项工程的危险部位;3.针对危险部位采取的具体防范措施;4.作业中应注意的安全事项;5.作业人员应遵守的安全操作规程和规范;6.安全防护措施的正确操作;7.发现事故隐患应采取的措施;8.发现事故后应及时采取的躲避和急救措施;9.其他。
三、安全技术交底基本要求1.实行逐级交底:施工总承包单位向项目部、项目部向施工班组、施工班组长向作业人员分别进行交底;2.安全技术交底内容要全面、具体、针对性强;3.安全技术交底要按不同工程的特点和不同的施工方法,针对施工现场和周围的环境,从防护上、技术上,提出相应的安全措施和要求;4.安全技术交底必须是以书面形式进行,交底人、接底人、专职安全员要严格履行签字手续;5.各工种安全技术交底一般同分部分项工程安全技术交底同时进行。
施工工艺复杂、技术难度大、作业条件危险的工程项目,可单独进行工种交底。
四、分部分项工程安全技术交底基本项目1.基础工程:包括挖土工程、回填土工程、基坑支护等。
2.主体工程:包括砌筑工程、模板工程、钢筋工程、砼工程、楼板安装工程、钢结构及铁件制作工程、构件吊装工程等。
3.屋面工程:包括钢筋砼屋面施工、卷材屋面施工、涂料防水层施工、瓦屋面施工、玻璃钢型屋面施工等。
4.装饰工程:内外墙装饰等。
5.门窗工程:包括木门窗、铝合金门窗、塑钢门窗、钢门窗工程等。
6.脚手架工程:包括落地式脚手架、悬挑脚手架、门型脚手架、吊篮脚手架、附着式升降脚手架(整体提升架或爬架)。
7.临时用电工程。
8.垂直运输机械:包括塔吊、无物料提升机、外用电梯、卷扬机等机械设备的拆装、使用。
9.施工机具及设备:木工、钢筋、混凝土、电气焊等机具设备的安装、使用。
10.水暖、通风工程。
11.电气安装工程。
12.防火工程:包括电气防火、木工棚(车间)防火、职工宿舍防火及建筑材料防火等。
13.其他工程。
表5.2.2 开工前安全技术交底表注:交底人应为企业技术负责人。
表5.2.3 分部(分项)工程安全技术交底记录汇总表表5.2.4 分部(分项)工程安全技术交底表单位名称:江苏九鼎环球建设科技集团有限公司编号:交底日期:注:交底人应为项目技术负责人。
