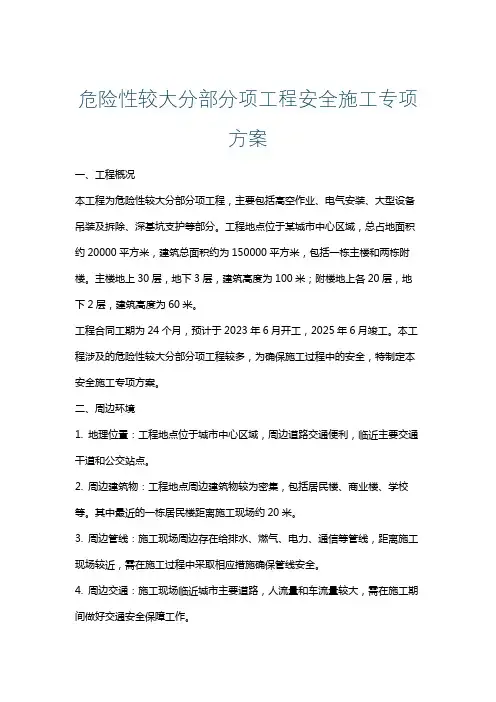

危险性较大分部分项工程安全施工专项方案一、工程概况本工程为危险性较大分部分项工程,主要包括高空作业、电气安装、大型设备吊装及拆除、深基坑支护等部分。
工程地点位于某城市中心区域,总占地面积约20000平方米,建筑总面积约为150000平方米,包括一栋主楼和两栋附楼。
主楼地上30层,地下3层,建筑高度为100米;附楼地上各20层,地下2层,建筑高度为60米。
工程合同工期为24个月,预计于2023年6月开工,2025年6月竣工。
本工程涉及的危险性较大分部分项工程较多,为确保施工过程中的安全,特制定本安全施工专项方案。
二、周边环境1. 地理位置:工程地点位于城市中心区域,周边道路交通便利,临近主要交通干道和公交站点。
2. 周边建筑物:工程地点周边建筑物较为密集,包括居民楼、商业楼、学校等。
其中最近的一栋居民楼距离施工现场约20米。
3. 周边管线:施工现场周边存在给排水、燃气、电力、通信等管线,距离施工现场较近,需在施工过程中采取相应措施确保管线安全。
4. 周边交通:施工现场临近城市主要道路,人流量和车流量较大,需在施工期间做好交通安全保障工作。
5. 周边环境:施工现场周边环境复杂,需在施工过程中充分考虑环境保护,确保施工对周边环境影响降至最低。
三、项目安全管理组织及目标1. 项目安全管理组织:(1)成立项目安全领导小组,负责本项目安全施工的全面领导、组织、协调、监督等工作。
(2)设立安全管理办公室,负责日常安全管理工作的组织实施、检查督促、资料整理等工作。
(3)设立专职安全员,负责施工现场的安全巡查、隐患排查、整改落实等工作。
(4)各施工队伍设立兼职安全员,负责本队伍的安全管理工作。
2. 项目安全管理目标:(1)确保施工过程中无重大安全事故发生,实现安全生产目标。
(2)确保施工现场安全设施齐全、有效,满足国家及地方安全生产法律法规要求。
(3)提高全体施工人员的安全意识,降低一般事故发生率。
(4)加强施工现场环境保护,减少施工对周边环境的影响。

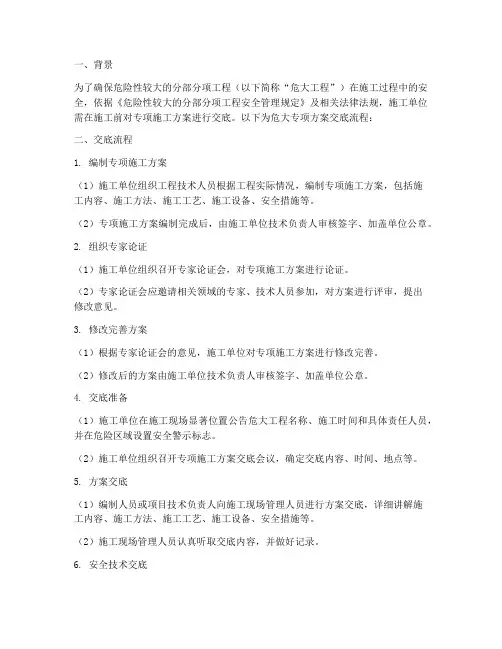

一、背景为了确保危险性较大的分部分项工程(以下简称“危大工程”)在施工过程中的安全,依据《危险性较大的分部分项工程安全管理规定》及相关法律法规,施工单位需在施工前对专项施工方案进行交底。
以下为危大专项方案交底流程:二、交底流程1. 编制专项施工方案(1)施工单位组织工程技术人员根据工程实际情况,编制专项施工方案,包括施工内容、施工方法、施工工艺、施工设备、安全措施等。
(2)专项施工方案编制完成后,由施工单位技术负责人审核签字、加盖单位公章。
2. 组织专家论证(1)施工单位组织召开专家论证会,对专项施工方案进行论证。
(2)专家论证会应邀请相关领域的专家、技术人员参加,对方案进行评审,提出修改意见。
3. 修改完善方案(1)根据专家论证会的意见,施工单位对专项施工方案进行修改完善。
(2)修改后的方案由施工单位技术负责人审核签字、加盖单位公章。
4. 交底准备(1)施工单位在施工现场显著位置公告危大工程名称、施工时间和具体责任人员,并在危险区域设置安全警示标志。
(2)施工单位组织召开专项施工方案交底会议,确定交底内容、时间、地点等。
5. 方案交底(1)编制人员或项目技术负责人向施工现场管理人员进行方案交底,详细讲解施工内容、施工方法、施工工艺、施工设备、安全措施等。
(2)施工现场管理人员认真听取交底内容,并做好记录。
6. 安全技术交底(1)编制人员或项目技术负责人向作业人员进行安全技术交底,讲解安全操作规程、注意事项、应急措施等。
(2)作业人员认真听取交底内容,并签字确认。
7. 签字确认(1)施工现场管理人员、作业人员、项目专职安全生产管理人员共同签字确认,确保各方了解并执行专项施工方案。
(2)施工单位将签字确认的方案存档备查。
8. 监理单位审核(1)监理单位结合危大工程专项施工方案编制监理实施细则,并对危大工程施工实施定期抽查。
(2)监理单位对专项施工方案进行审核,确保施工过程中各项安全措施得到落实。
三、注意事项1. 交底内容应详实、准确,确保各方充分了解施工过程中的安全风险。

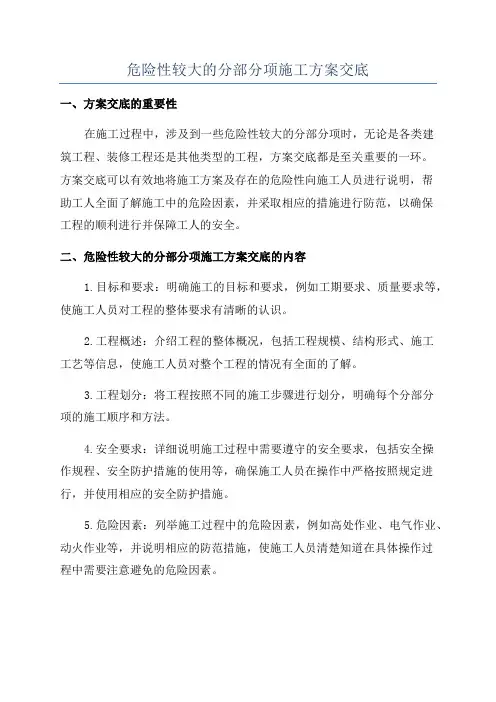

危险性较大的分部分项施工方案交底一、方案交底的重要性在施工过程中,涉及到一些危险性较大的分部分项时,无论是各类建筑工程、装修工程还是其他类型的工程,方案交底都是至关重要的一环。
方案交底可以有效地将施工方案及存在的危险性向施工人员进行说明,帮助工人全面了解施工中的危险因素,并采取相应的措施进行防范,以确保工程的顺利进行并保障工人的安全。
二、危险性较大的分部分项施工方案交底的内容1.目标和要求:明确施工的目标和要求,例如工期要求、质量要求等,使施工人员对工程的整体要求有清晰的认识。
2.工程概述:介绍工程的整体概况,包括工程规模、结构形式、施工工艺等信息,使施工人员对整个工程的情况有全面的了解。
3.工程划分:将工程按照不同的施工步骤进行划分,明确每个分部分项的施工顺序和方法。
4.安全要求:详细说明施工过程中需要遵守的安全要求,包括安全操作规程、安全防护措施的使用等,确保施工人员在操作中严格按照规定进行,并使用相应的安全防护措施。
5.危险因素:列举施工过程中的危险因素,例如高处作业、电气作业、动火作业等,并说明相应的防范措施,使施工人员清楚知道在具体操作过程中需要注意避免的危险因素。
6.施工方法:对危险性较大的分部分项进行施工方法的详细说明,包括必要的工具和设备、施工的步骤和要点等,确保施工人员在施工过程中按照正确的方法进行操作。
7.质量要求:明确施工过程中的质量要求,例如材料的选择、施工工艺的掌握等,以保证工程的质量符合规范。
8.现场指引:针对危险性较大的分部分项施工,现场指引是十分必要的,通过实际的操作示范,帮助施工人员更好地理解方案内容,确保施工人员在实际操作中准确无误地按照方案进行施工。
三、方案交底的方法和要点1.方式选择:方案交底可以以会议形式进行,由项目负责人组织相关人员进行交底,以确保信息的准确传达和对方案内容的深入理解。
2.提前准备:在交底前,需要提前制定好交底计划,准备好相关的资料和资料的解读说明,确保交底的顺利进行。

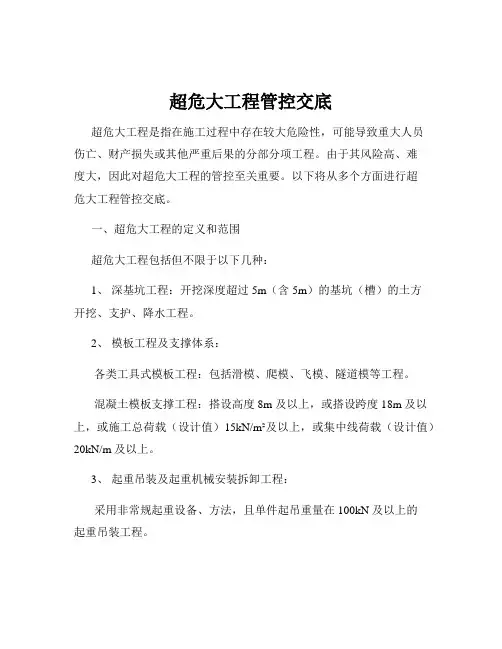

超危大工程管控交底超危大工程是指在施工过程中存在较大危险性,可能导致重大人员伤亡、财产损失或其他严重后果的分部分项工程。
由于其风险高、难度大,因此对超危大工程的管控至关重要。
以下将从多个方面进行超危大工程管控交底。
一、超危大工程的定义和范围超危大工程包括但不限于以下几种:1、深基坑工程:开挖深度超过 5m(含 5m)的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系:各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
混凝土模板支撑工程:搭设高度 8m 及以上,或搭设跨度 18m 及以上,或施工总荷载(设计值)15kN/m²及以上,或集中线荷载(设计值)20kN/m 及以上。
3、起重吊装及起重机械安装拆卸工程:采用非常规起重设备、方法,且单件起吊重量在 100kN 及以上的起重吊装工程。
起重量 300kN 及以上,或搭设总高度 200m 及以上,或搭设基础标高在 200m 及以上的起重机械安装和拆卸工程。
4、脚手架工程:搭设高度 50m 及以上的落地式钢管脚手架工程。
提升高度在 150m 及以上的附着式升降脚手架工程或附着式升降操作平台工程。
分段架体搭设高度 20m 及以上的悬挑式脚手架工程。
5、拆除工程:码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。
6、暗挖工程:采用矿山法、盾构法、顶管法施工的隧道、洞室工程。
7、其他:建筑幕墙安装工程。
钢结构、网架和索膜结构安装工程。
人工挖孔桩工程。
水下作业工程。
装配式建筑混凝土预制构件安装工程。
二、超危大工程管控的重要性超危大工程一旦发生事故,往往会造成极其严重的后果,不仅会导致人员伤亡和财产损失,还会对社会产生不良影响。
因此,加强超危大工程的管控,是保障施工安全、维护社会稳定的重要举措。
1、保障人员生命安全:超危大工程的施工环境复杂,危险因素众多,只有通过有效的管控措施,才能降低事故发生的概率,保障施工人员的生命安全。

危险性较大分部分项工程专项方案交底记录
卸载顺序:先中间,后卸边。
卸载幅度:20%、40%、60%、80%、100%共五步。
全站仪、水准仪实时动态监测下吊点,整个过程,相邻提升吊点水平差严格控制在10mm以内。

5、提升分区及提升点布设
6、提升速度
液压同步提升系统的提升速度取决于泵源系统的流量、同步控制系统调整速度和其他辅助工作所占用的时间。
本工程液压同步提升速度约6~8米/小时。
最大连续提升高度约25米,最大连续提升时间约4小时。
二、高空散装
1、高空散装法是指小拼单元或散件(单根杆件及单个节点)直接在设计位置进行总拼的方法。
2、高空散装分区10、11、12、2共4块,因为场地较为平整,网架支撑格构柱高度均在16-20米,可以进行高空散装
3、就本工程场地条件而言,拟采用吊机辅助+临时支撑高空悬挑法拼装。
4、拼装顺序为:下弦节点→下弦杆→腹杆及上弦节点→上弦杆→校正→全部拧紧螺栓。
5、网架小拼单元(1球4杆或1球3杆)高空散装顺序示意图
6、高空散装临时支撑布设
跨度方向:每间隔3个下弦球3个下弦杆布设一个临时支撑。
安装方向:每间隔2-3个下弦球2个下弦杆布设一个临时支撑。
临时支撑规格:Φ273×6钢管或井子架
临时支撑及底座做法,详见下图。
挠度控制:≤50mm
卸载:32T机械千斤顶及2×10T葫芦协同作业,按20%,40%,60%,80%,100%幅度逐级卸载。
卸载顺序:从中间向两边(或四周)。

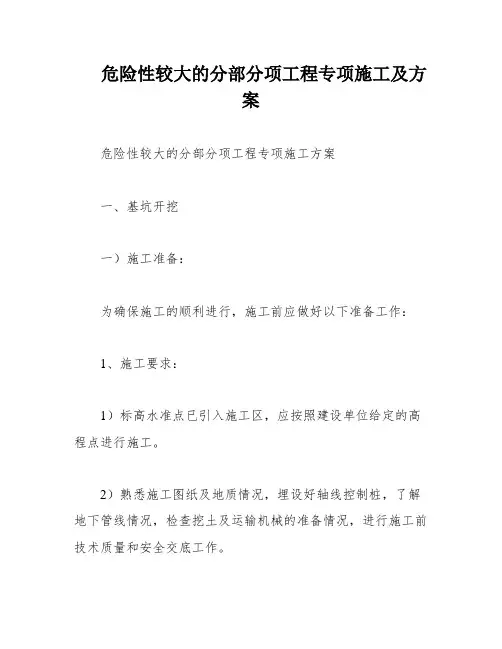

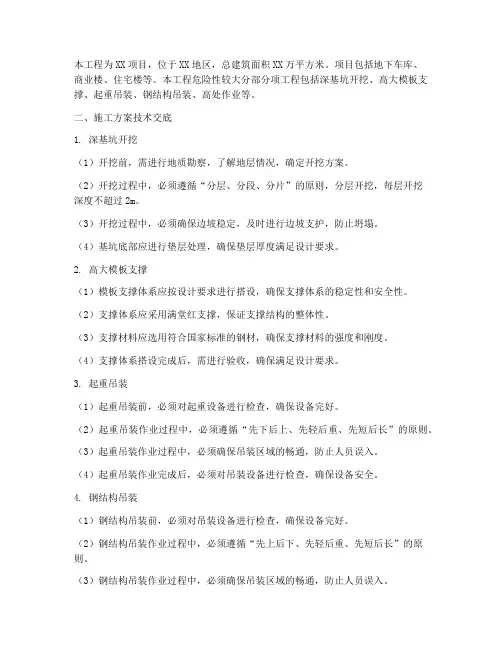

危险性较大的分部分项工程专项施工及方案危险性较大的分部分项工程专项施工方案一、基坑开挖一)施工准备:为确保施工的顺利进行,施工前应做好以下准备工作:1、施工要求:1)标高水准点已引入施工区,应按照建设单位给定的高程点进行施工。
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。
3)制定土方开挖施工方案,并安排好工期计划。
2、现场准备:1)进行定位放线,放出基坑开挖线和边坡线。
2)落实基坑支护队伍,以便开挖与支护同时进行。
3、施工方案:1)施工工艺:测量定位-机械进场-土方开挖-人工修边角-基底平整-基底普探。
2)施工方法:采用两台挖掘机,两台装载机,4辆自卸汽车配合外运。
人工刷坡:待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,放坡系数为1:0.33,人工刷坡与机械开挖同时进行。
要求配合机械挖土的施工人员清楚挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业。
4)基坑支护:依据《建设工程安全生产管理条例》和《强制性条文》的有关规定进行安全防护,东西两侧必须做土钉墙进行支护,土钉墙支护与机械开挖同时进行,做到随挖随支护,支护设计与施工有专门的施工方案。
基坑四周设置扣件钢管栏杆,并绑密目网,设置警示牌,防止人员及物体坠落。
采用扣件和钢管搭设爬梯,供施工人员上、下基坑。
5)施工排水:地面排水遵循先整治后开挖的施工顺序,施工前先做好地面排水,地面排水随地形坡势沿开挖基坑外边缘设30公分高阻水带,再修200×300水渠排水,以防地表水流入坑内。
二)普探与验槽:1、普探基坑挖至设计深度后进行普探,XXX按照《建筑物场地基坑探察与处理暂行规定》对基坑进行探察,会同建设单位有关技术人员进行全面的地质情况负荷,符合设计要求及有关规定后,即可进行灰土回填。
如有地下墓坑、软土层等情况,需由设计单位、监理单位提出处理方案,处理完毕后方可继续施工。

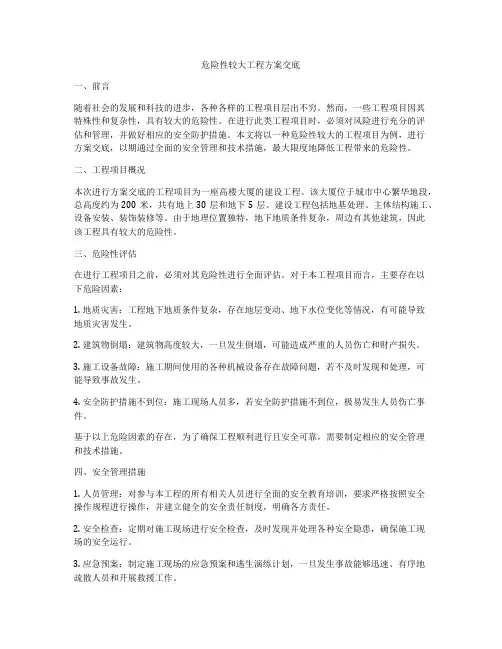

危险性较大工程方案交底一、前言随着社会的发展和科技的进步,各种各样的工程项目层出不穷。
然而,一些工程项目因其特殊性和复杂性,具有较大的危险性。
在进行此类工程项目时,必须对风险进行充分的评估和管理,并做好相应的安全防护措施。
本文将以一种危险性较大的工程项目为例,进行方案交底,以期通过全面的安全管理和技术措施,最大限度地降低工程带来的危险性。
二、工程项目概况本次进行方案交底的工程项目为一座高楼大厦的建设工程。
该大厦位于城市中心繁华地段,总高度约为200米,共有地上30层和地下5层。
建设工程包括地基处理、主体结构施工、设备安装、装饰装修等。
由于地理位置独特,地下地质条件复杂,周边有其他建筑,因此该工程具有较大的危险性。
三、危险性评估在进行工程项目之前,必须对其危险性进行全面评估。
对于本工程项目而言,主要存在以下危险因素:1. 地质灾害:工程地下地质条件复杂,存在地层变动、地下水位变化等情况,有可能导致地质灾害发生。
2. 建筑物倒塌:建筑物高度较大,一旦发生倒塌,可能造成严重的人员伤亡和财产损失。
3. 施工设备故障:施工期间使用的各种机械设备存在故障问题,若不及时发现和处理,可能导致事故发生。
4. 安全防护措施不到位:施工现场人员多,若安全防护措施不到位,极易发生人员伤亡事件。
基于以上危险因素的存在,为了确保工程顺利进行且安全可靠,需要制定相应的安全管理和技术措施。
四、安全管理措施1. 人员管理:对参与本工程的所有相关人员进行全面的安全教育培训,要求严格按照安全操作规程进行操作,并建立健全的安全责任制度,明确各方责任。
2. 安全检查:定期对施工现场进行安全检查,及时发现并处理各种安全隐患,确保施工现场的安全运行。
3. 应急预案:制定施工现场的应急预案和逃生演练计划,一旦发生事故能够迅速、有序地疏散人员和开展救援工作。
4. 安全督导:全程配备专业的安全督导员,对施工现场进行全程监督,确保安全生产。
五、技术安全措施1. 地质勘察:在工程前期进行地质勘察,全面了解地下地质情况,并采取相应的基础处理措施,确保地基牢固可靠。
