施工现场扬尘治理措施
强化施工现场科学管理,满足现场环境要求,创一流管理目标,现场必须严格按照有关建筑工程文明施工的各项管理规定执行,加强施工现场扬尘治理管理,达到标准化施工现场的标准,符合环境管理标准。建立有效的管理制度,并通过实施确保工地施工现场达到扬尘治理检查要求,使扬尘治理工作制度化、规范化。
1.1扬尘治理目标
扬尘防治目标:扬尘治理目标:创建施工扬尘污染控制示范工地;施工扬尘污染控制达标。
1.2扬尘治理组织机构与岗位职责
本工程建立由监理单位监督,施工单位部署,劳务分包单位具体工作的管理网络,逐步进行施工现场扬尘污染控制的策划、组织、落实,各单位从财力、物力、人力上互相协作配合,从而将本工程的施工扬尘控制融入到整个管理中。
1、施工扬尘控制领导小组:
组长:项目经理;
副组长:项目现场负责人;
组员:项目部施工员,劳务分包单位现场负责人。
2、施工扬尘控制领导小组责任分工
组长:负责全面的管理,与有关部门的协调,定期组织检查;
副组长:协助组长的管理工作;制定扬尘治理控制措施,对组员工作进行监督;
组员:根据扬尘治理措施,检查是否按要求执行,负责日常的巡查、上报工作。
1.3扬尘治理保证措施
1.3.1现场封闭管理
施工现场必须连续设置稳固、整齐、美观的围挡(墙);围挡(墙)间无缝隙,底部设置防溢座,顶部设置压顶,围挡(墙)应该按要求设置公益广告或企业形象;出入口位置必须设置包含有企业形象标识和承建工程名称的门头,必须“九牌一图”。

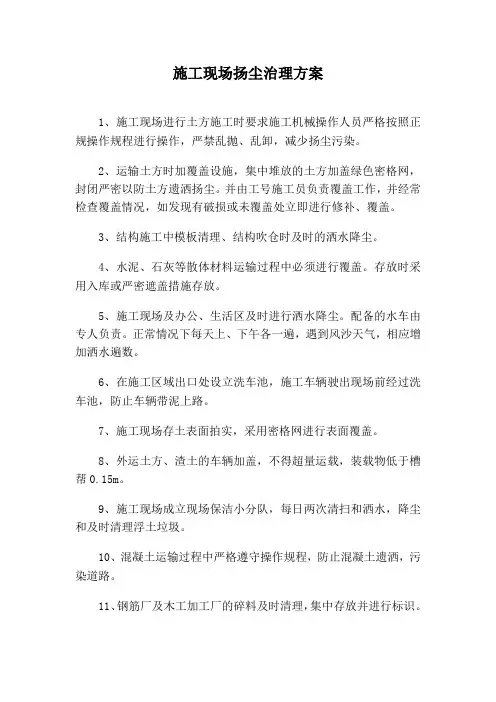

1.3.2现场湿法作业
1、旧桥拆除、土方开挖、回填、施工车辆和筑路机械运行及运输等产生扬尘的施工作业时,必须辅以持续加压洒水或喷淋设施。现场必须配备洒水设备或人员,每天定时洒水降尘。
2、石材切割、清扫施工等作业时,应采取喷(洒)水等降尘措施。
3、道路基层养护期间应根据实际情况及时洒水或采取覆盖措施,确保表面无浮尘。
1.3.3场区道路硬化及清理
按照施工总平面图布置要求在主要道路和场站进出口做好混凝土硬化或绿化处理,确保无露土现象,以达到防尘控制要求。沿线施工便道应硬化,与其他主要道路交叉口应进行水泥混凝土硬化处理,长度不少于80m。 安排保洁人员(佩戴标识)每日对施工现场的道路进行1~2次的清扫,清扫前对路面进行洒水。天气干燥或风力较大时,增加洒水频次,以保持路面的湿润。所产生的生活垃圾和粉尘经分类袋装后及时地投放到指定的地点。
1.3.4渣土物料覆盖
1、施工垃圾、土石方应及时清运,暂无法清运时必须实施覆盖,密目网时目数应不小于800目/100cm²,采用遮阳网时应不少于3针;长期待建时需辅以绿化、硬化措施。
2、需外运或待回填土方需及时覆盖。
3、现场物料应堆放整齐;砂石等建筑材料堆放必须实施全覆盖。
4、现场必须按要求设置垃圾废料池;严禁现场搅拌。
1.3.5物料密闭运输
1、运输车辆必须使用有资质的单位进行清运,并采取密闭运输,防止建筑材料、垃圾和工程渣土洒落和流溢。
2、严禁抛洒和倾倒,保证运输途中不污染道路和环境卫生。
3、土方、砂石等散体材料在运输过程中应遮盖。
1.3.6出入车辆清洗
1、物料运输车辆必须手续齐全、符合防尘要求。
2、在施工现场出入口设置车辆冲洗设施(包含冲洗池、冲洗设备、排水沟、沉淀池等),配备高压水枪;专人负责车辆冲洗,出厂运输车辆轮胎及车厢出来干净,施工场所车辆出口30m以内路面上不应有明显的泥印;现场有条件的设置车辆自动清洗设备。 3、车辆冲洗宜采用循环用水,设置沉淀池,沉淀池应做防渗处理,污水不得直接排入市政管网,沉淀池、排水沟中积存的污泥应定期清理。
1.3.7扬尘视频监控系统
1、在工地主进出口和扬尘重点控制区域安装视频监控设备。远程监控设备应能覆盖项目90%以上区域或采取云台技术360°监控。
2、工程项目应安排人员定期检修监控设备,确保监控正常运行。
3、垃圾运输车辆应安装实时在线卫星定位系统。
4、施工现场应安装扬尘监测与超标报警系统,系统应包含建筑环境监测(PM2.5、PM10监测、噪声监测)、气象环境信息采集等。
5、扬尘监测与超标报警系统应在施工现场主出入口或季风下风向位置安装。
6、扬尘防治单位应及时采集、存储、传递空气质量、气象信息和现场扬尘情况等数据,提升现场扬尘防治应急响应和处置能力。
7、施工现场PM2.5浓度3h平均值大于等于78μg/m³或PM10浓度3h平均值大于等于115μg/m³时,应启动现场喷淋及其他应急措施。
