001基础接地及防雷引下线安装
- 格式:doc
- 大小:46.50 KB
- 文档页数:2
防雷及接地安装施工方案1. 前言防雷及接地对于建筑物、设备及人员的安全有着重要的保障作用。
本文将介绍防雷及接地设施的安装施工方案。
2. 防雷设施的安装2.1 避雷针安装2.1.1 避雷针的位置安排避雷针应设置在建筑物高出周围建筑物或树木等物体40%以上的位置。
避雷针的数量应符合设计图纸的要求。
2.1.2 避雷针的安装•避雷针的安装应遵循相关标准规范,施工人员应持有专业资质证书。
•在安装前,应清理安装区域的杂物和灰尘。
•避雷针的基础与建筑物的基础应同时施工,并达到同一标高,且具备足够的承重力。
•避雷针与基础应通过焊接、膜拜等方式连接,连接密实,不得有疏漏。
2.2 避雷网的安装2.2.1 避雷网的位置安排避雷网应设置在建筑物高出周围建筑物或树木等物体40%以上的位置,并紧贴建筑物的外墙。
避雷网的数量应符合设计图纸的要求。
2.2.2 避雷网的安装•避雷网的安装应遵循相关标准规范,施工人员应持有专业资质证书。
•在安装前,应清理安装区域的杂物和灰尘。
•避雷网的基础与建筑物的基础应同时施工,并达到同一标高,且具备足够的承重力。
•避雷网的连接应使用连接件,不得直接焊接于外墙或柱子上,以免影响建筑物的结构安全。
2.3 避雷接线的安装避雷接线的安装应遵循相关标准规范,施工人员应持有专业资质证书。
在安装过程中,应保证接线的良好接触,同时注意接线的保护措施,以免遭受腐蚀或损坏。
3. 接地设施的安装3.1 接地极的安装3.1.1 接地位置的选定•一般情况下,接地极应位于建筑物主电源进线处。
•如建筑物电力设施较为复杂,应将接地极设置在电力主控室处,并在此处建立一个整流器和充电电源。
3.1.2 接地极的安装•接地极的埋深应符合相关标准规范,最小埋深不低于1.5米。
•钢筋直径应符合标准规范,同时也要注意用水泥封好接地极孔洞,以避免污染接地极。
•竖直方向的接地电阻应符合标准规范,最小值应在5欧姆以内。
在施工中,要注意保证接地极的垂直度,以免影响电位反接。

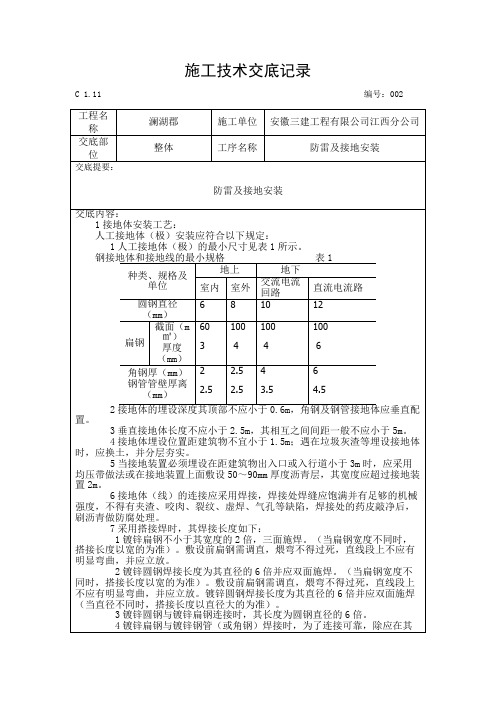

基础接地及防雷引下线施工工程技术交底一、施工准备一、(一)作业条件一、接地体安装:一、利用底板钢筋或深基础做接地体:底板筋与柱筋连接处已绑扎完。
一、(二)材料要求一、电焊条、氧气、乙炔、预埋铁件、防腐油、银粉、黑色油漆等。
一、(三)主要机具一、1、常用电工工具:手锤、钢锯、压力案子、大锤等。
一、2、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等。
一、二、质量要求一、质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
一、三、基础接地一、(1)利用底板钢筋或深基础做接地体:按设计图尺寸位置要求,标好位置,将底板钢筋搭接焊好,再将柱主筋(不少于2根)底部与底板筋搭接焊,并在室外地面以下将主筋焊接连接板,清除药皮,并将两根主筋用色漆做好标记,以便引出和检查。
一、(2)利用柱形桩基及平台钢筋做接地体:按设计图尺寸位置,找好桩基组数位置,把每组桩基四角钢筋搭接封焊,再与柱主筋(不少于2根)焊好,并在室外地面以下,将主筋焊接预埋接地连接板,清除药皮,并将两根主筋用色漆做好标记,便于引出和检查。
四、接地体核验:一、接地体安装完毕后,应及时请监理单位进行隐检核验(签署审核意见,并下审核结论),接地体材质、位置、焊接质量等均应符合施工规范要求。
接地电阻应及时进行测试,当利用自然接地体作为接地装置时,应在底板钢筋绑扎完毕后进行测试;当利用人工接地体作为接地装置时,应在回填土之前进行测试;若阻值达不到设计、规范要求时应补做人工接地极。
接地电阻测试须形成记录。
一、五、避雷引下线敷设一、1、避雷引下线需要装设断接卡子或测试点的部位、数量按图施工设计,无要求时按以下规定设置:一、(1)建、构筑物只有一组接地体时,可不做断接卡子,但要设置测试点。
一、(2)建、构筑物采用多组接地体时,每组接地体均要设置断接卡子。
一、(3)断接卡子或测试点设置的部位应不影响建筑物的外观且应便于测试,距地高度为0.5米。
避雷针、引下线、接地体的安装避雷针、引下线和接地体属于防直击雷系统,在防雷措施中是必不可少的一环,下面介绍一下它们的安装方式及一些问题一、避雷针的安装避雷针(接闪器)的安装主要包括避雷针的安装和避雷带(网)的安装。
(一)避雷针的安装安装注意事项如下:(1)建筑物上的避雷针和建筑物顶部的其他金属物体应连接成一个整体。
(2)不得在避雷针构架上架设低压线路或通讯线路。
(二)避雷带和避雷网的安装1.明装避雷带(网)安装适于安装在建筑物的屋脊、屋檐(坡屋顶)或屋顶边缘及女儿墙(平屋顶)等处。
(1)避雷带在屋面混凝土支座上的安装避雷带(网)的支座可以在建筑物屋面面层施工过程中现场浇制,也可以预制再砌牢或与屋面防水层进行固定。
(2)避雷带在女儿墙或天沟支架上的安装沿女儿墙安装时,应使用支架固定;并应尽量随结构施工预埋支架。
支架的支起高度不应小于150mm。
当条件受限制时,应在墙体施工时预留不小于100mmx100mmx100mm的孔洞,洞口的大小应里外一致。
首先埋设直线段两端的支架,然后拉通线埋设中间支架,其转弯处支架应距转弯中点0.25-0.5m。
直线段支架水平间距为1-1.5m,垂直间距为1.5-2m,且支架间距应平均分布。
避雷带(网)在建筑物天沟上安装使用支架固定时,应随土建施工先设置好预埋件,支架与预埋件进行焊接固定。
(3)避雷带在屋脊或檐口支座、支架上安装使用混凝土支座或支架固定。
现场浇制支座,先将脊瓦敲去一角,使支座与脊瓦内的砂浆连成一体;支架固定时,需用电钻将脊瓦钻孔,再将支架插入孔内,用水泥砂浆填塞牢固。
支座和支架,水平间距为1-1.5m,转弯处为0.25m-0.5m。
引下线的上端与避雷带(网)的交接处,应弯曲成弧形再与避雷带(网)并齐进行搭接焊接。
不同平面的避雷带(网)应至少有两处互相连接,连接应采用焊接。
建筑物屋顶上的突出金属物体,如旗杆、透气管、铁栏杆、爬梯、冷却水塔、电视天线杆等,这些部位的金属导体都必须与避雷带(网)焊接成一体。
房建基础防雷接地施工做法1基础接地极安装主筋焊接时,双面施焊,焊接长度为主筋直径的6倍,不得有夹渣咬肉现象。
基础主筋通长连接。
四根防雷引下线主筋与基础主筋分别连接,在建筑物基础垫层内沿建筑物一周敷设一道40*4mm热度锌扁铁且与四根防雷引下线主筋焊接,在圆钢与扁钢连接时,搭接长度为圆钢直径的6倍,双面施焊。
扁钢与扁钢连接时,搭接长度为扁钢宽度的2倍,至少三面施焊。
焊接后必须去掉药皮,埋于土层内的扁钢,焊接处刷两道沥青。
做防雷引下线主筋用红漆做好标记。
引出屋面用φ10mm热镀锌圆钢焊接避雷带。
φ10mm热镀锌圆钢与防雷引下线主筋连接在一起。
在距地0.5m按图做测试点盒200*200*100mm,采用40*4mm扁钢引入,标高必须准确。
配电间用40*4mm热镀锌扁钢引入配电柜,做重复接地。
所有外窗必须留有焊接钢板与外墙钢筋焊接,并与防雷引下线连接形成防侧击避雷带。
2等电位联结总等电位连接箱设在配电间,用40*4mm热度锌扁钢与配电柜连接,总等电位箱的接地点为2点,用40*4mm扁钢连接,用40*4mm热度锌扁钢引至电梯井、水管进出处、LEB箱,在靠近水管的下方设86盒,热度锌扁钢引到86盒,与管连接时用抱箍卡子,连接导线用4mm2的软铜线。
用40*4热度锌扁钢把电管与接地扁钢相连。
弱电间设LEB 箱,LEB箱分别与弱电箱盒连接,用25*4热镀锌扁钢。
卫生间设LEB 箱,接地线从就近防雷引下线引,LEB箱暗装,距地0.3m。
25*4mm热镀锌扁钢直接引入LEB箱。
无等电位连接扁钢的暗装箱设接地连接扁钢,与线管焊接。
明装箱的暗盒与管接在一起,盒内设接地螺栓,予留等电位连接。
竖井内接地干线选用25*3带护套铜带,与等电位箱连接选用同等截面铜带与干线螺栓固定。
3人工接地极安装人工环型接地极采用一道40*4mm热镀锌扁钢侧放,沿外圈基础焊接成环形,作为防雷接地体,敷设在基础垫层内。
通过外引接地连接线与基础自然接地体可靠焊通。
防雷引下线安装方案1)工艺流程:调直引下线→与接地体连接→引下线做标志→验收2)防雷引下线暗敷设:根据设计要求,利用建筑物框架柱内对角四根主筋作为引下线,按照设计图纸中的指定位置施工,引下线上端与避雷带焊接,下端与建筑物桩基、基础底梁及基础底板轴线上的上下两层钢筋内的两根主筋焊接。
(1)按照设计指定的框架柱,利用框架柱内对角的两根主筋(直径不小于Φ16mm)作引下线,并在基础处与桩基钢筋、基础圈梁连接,做电气联通。
每层用油漆在引下线上作好标识,随钢筋逐层串联焊接至顶层,并焊接出一定长度的引下线,搭接长度不应小于100mm。
引下线与接地极连接参见图10.6-14。
(2)按照规范要求的位置,在距地面0.5m处做测试点。
断接线卡子所用螺栓的直径不得小于10mm,并需加镀锌垫圈和镀锌弹簧垫圈。
(3)及时将引下线的下端与接地体焊接好,或与断接卡子连接好。
随着建筑物的逐步增高,将引下线敷设于建筑物内至屋顶为止。
如需接头则应进行焊接,焊接后应敲掉药皮并刷防锈漆和面漆(现浇混凝土除外),并请有关人员进行隐检验收,做好记录。
(4)利用主筋(直径不少于Ф16mm)作引下线时,按设计要求找出全部主筋位置,用油漆作好标记,按设计位置标高做好焊好测试点,随钢筋逐层串接至顶层,焊接出一定长度的引下线至接闪器,搭接长度不应小于6D,做完后请有关人员进行隐检,做好隐检记录。
4)引下线安装质量要求(1)利用建筑物基础钢筋的接地装置必须在地面以上按设计要求位置设测试点,测试点距地0.5米。
(2)测试接地装置的接地电阻值必须符合设计要求,及不大于1欧姆。
(3)引下线与接地装置及避雷带的焊接应采用搭接焊,搭接长度应符合下列规定:①扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊;②圆钢与圆钢搭接为圆钢直径的6倍,双面施焊;③圆钢与扁钢搭接为圆钢直径的6倍,双面施焊;④扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两侧施焊;⑤除埋设在混凝土中焊接接头外,有防腐措施。
防雷与接地装置安装方案一、工程按二类防雷建筑物设置外部防雷装置,利用钢筋混凝土柱、剪力墙内相互连接两根直径不小于∅16的竖向钢筋作为引下线,跨接线采用≥10mm圆钢,引下线上端与避雷带焊接,下端与接地装置焊接。
相邻的两处引下线间距不大于18米。
接地装置为利用基础桩内及基础底板内主筋焊接形成的接地网,所有设备房、电气竖井、电梯井的接地干线以及预留人工接地极的镀锌扁钢、接地端子板等与接地网可靠焊接。
二、当室外敷设镀锌扁钢做为人工接地体时,敷设前应调直,然后将扁钢放置于沟内,依次将扁钢用电焊焊接,扁钢应侧放而不可平放。
焊接时应将扁钢拉直,焊好后清除药皮,刷沥青做防腐处理。
接地电阻要求不大于0.5Ω,实测不足时,增设人工接地极。
三、接地极连接完毕后,应及时请质检部门进行隐检,接地极材质、位置、焊接质量,接地体(线)的截面规格等均应符合设计及施工验收规范要求,经检验合格后,方可进行回填,分层夯实。
最后将接地电阻摇测数值填写在隐检记录上。
四、利用建筑物钢筋混凝土柱子及剪力墙内主筋通长焊接做防雷引下线,引下线上端与避雷带焊接,下端与基础接地装置焊接形成电气通路。
先按图纸找出全部引下线的位置,向上随着钢筋逐层串联焊接至顶层,并焊接出一定长度,以便与屋顶避雷带连接。
引下线的主筋每层均需用明显的色漆做好标记,以便于引出和检查。
接地电阻测试点设在建筑物的外墙引下线距室外地面上0.5m处。
五、为防侧击雷,45米及以上的楼层利用结构圈梁内的2根主筋贯通焊接形成均压环,并与防雷引下线焊接,外墙上的所有金属构件、金属窗、幕墙框架等金属物及楼板内的钢筋与均压环焊接。
六、在屋顶的外沿和建筑物的突出部位设置避雷带,所有突出屋面的金属突出物,如航空标志灯、节日彩灯、广告灯金属设备和管道以及建筑金属构件等,均与屋面上的防雷装置可靠连接。
七、支架安装应符合下列规定:1、扁钢或圆钢支架埋深不小于80mm。
2、安装前首先根据设计要求进行弹线及分档定位;然后用手锤、錾子进行剔洞,洞的大小应里外一致,之后先埋注一条直线上的两端支架,然后用铅丝拉直线埋注其他支架。
防雷接地安装方法1)工艺流程基础接地I一接地电阻测试I一留画一I预留预埋及引下蜀fI隐蔽验收一I屋面避雷带I-I接地电阻测试I-g⅜2)施工方法及技术措施本工程采用二类防雷,屋面采用“12园钢避雷带,利用柱内主筋引下,再与基础接地网焊通,配电房、发电机房等处,采用-40X4扁铁敷设周围一圈,接地电阻小于1Q。
并在首层室外引下线距地0.5m处留有接地钢板,以便于测试与引地线。
施工中采取如下措施:a利用柱内二根主筋对角通长焊接做防雷引下线,下端接至共用接地网及桩基主筋,中间接头处采用搭接焊,焊接长度为主筋直径的6倍,并应两面焊接,变断面及错位时仍保持二根主筋连续焊接到底,并将引下线钢筋用油漆做好标记,油漆长度以IC I i1为宜,严禁过长污染钢筋。
b9层以上每3层沿四周利用混凝土梁内主筋作为均压环,9层以上每层外墙金属门窗、金属栏杆均与均压环相连接,为施工方便,要求定货时在门窗上预留端子。
高于屋面的金属物体均与避雷带相连,连接点必须焊接。
c 接地体的连接采用焊接,焊接必须牢固无虚焊,接至设备上的接地采用螺栓连接,螺栓必须配足平垫和弹垫。
每个螺栓上最多接两个端子,接两个时,用平垫隔开。
变电房等处的接地扁铁固定时,为避免因焊接固定减小截面和破坏镀锌层,我们特采用在前面“特色”中提到的固定方法。
d接地板的连接采用搭接焊,其焊接长度为:扁钢宽度的2倍(焊三个棱边);圆钢直径的6倍(双面焊);扁钢与钢管焊接时,将扁钢弯成弧形,再焊接;两种不同截面的金属焊接长度的取值,以最大规格的截面为准。
e避雷带的焊接不应有夹渣、咬肉、焊瘤、焊接粗糙、不平整等现象,焊接处在及时清除焊渣后,刷红丹漆防锈。
为避免常规施工中因圆钢与支持件焊接造成截面缩小,本着创优的目的,在本工程中我们特采用“特色”中提到的施工方法。
f 避雷带支持点间距的划分:直线段间距按1米左右均分,同一直线段上的间距必须相同,终端及转角为0.3米,。
g 防雷部分的焊接处不能单独为了美观而用砂轮机打磨,以免损伤避雷带截面,必须在焊接上下功夫。
避雷引下线安装范文一、前言在建筑和设备安装过程中,避雷防护设备的安装显得尤为重要。
因为避雷引下线是为了把雷电引到一个安全的位置,以保护人们的生命财产安全。
因此,避雷引下线的安装至关重要。
本文将通过一个范例,说明避雷引下线的安装过程。
二、准备工作在安装避雷引下线之前,需要先做好以下几个准备工作:1.确定避雷引下线的安装位置。
2.准备好所需要的安装材料和工具,例如:导线、接线盒、连接器、铁棒、钻机等。
3.根据安装需求,选购合适的避雷引下线模型。
三、安装步骤1.安装避雷引导线首先,需要在建筑物的顶部或其他需要避雷的高处,安装避雷引导线,导线一般都使用铜材质,具有导电性,所以可以在雷电击中时把电流引到地下。
这里我们选用的是雷锐AKT35铜片式避雷针。
安装步骤如下:1.找到导线安装位置,清除杂物、污垢。
2.安装铜片式避雷针,在安装过程中需要注意:针头需要与地面保持垂直方向,安装铜板需要延伸到48mm。
3.导线安装完成后,需要对其进行接地处理。
2.连接射流针然后,需要将避雷引下线连接射流针。
这里我们选用的是雷锐AKT30射流针。
连接步骤如下:1.使用钻机,在所安装的位置打孔。
2.在射流针和导线之间,安装铜制连接器,并将导线和射流针连接起来。
3.焊接钢芯铝绞线到接地体最后,需要将避雷引下线焊接到接地体,这里我们选用的是铜线(移动式接地极,直径为8mm)。
焊接步骤如下:1.在需要安装的地面上,挖出一块草皮。
2.在挖出的草皮下,钻一个深度为1米的孔。
然后挂上铜棒和“规定接地面积”。
3.焊接钢芯铝绞线到铜线上,同时切断多余部分。
在焊接过程中应遵循安全规范。
到这里,避雷引下线的安装就完成了。
四、总结以上是避雷引下线的安装过程,尽管该过程看似繁琐,但却极为重要。
只有在正确安装的情况下,避雷引下线才能发挥它的作用,有效地避免雷击对建筑和设备的损害。
