基坑开挖常见事故及对策
- 格式:doc
- 大小:25.50 KB
- 文档页数:3
基坑工程安全事故原因分析及对策一、前言在基础设施建设中,基坑工程作为重要的工程之一,存在着很多安全风险。
基坑工程安全事故不仅会对建设进度产生影响,更会对施工人员的生命安全造成威胁。
因此,及时进行安全风险评估并采取有效的措施进行预防和应对,对保障基坑工程施工过程中的安全具有重要意义。
本文就基坑工程安全事故的原因进行分析,并提出了一些解决方案,供相关人员参考。
二、基坑工程安全事故的原因1. 施工过程中安全意识不强基坑工程施工过程中,当施工人员的安全意识不强时,很容易在施工中松懈警惕,造成各种不安全行为。
例如,不带安全帽、互相扔工具、操作不熟练等等,这些行为都会增加事故发生的概率。
2. 基坑工程设计不合理基坑工程是建筑工程中比较危险的施工之一,所以在基坑工程设计过程中需要特别谨慎。
如果设计不合理,会造成基坑支撑不稳、坑底渗水等问题,给施工过程带来很多安全风险。
3. 基坑边坡稳定性差在基坑工程中,边坡稳定性是一个很重要的因素。
如果边坡稳定性不好,容易发生滑坡、坍塌等事故,这对施工人员的生命安全将产生巨大的威胁。
4. 基坑工程材料不合格基坑工程需要广泛使用许多建筑材料,如混凝土、钢筋等。
如果这些材料的质量不合格,就会对基坑工程的安全造成威胁。
例如,在混凝土浇筑过程中,如果液态混凝土与空气接触时间过长,会引起凝结,出现混凝土缺陷,直接影响基坑的强度和稳定性。
5. 基坑周围建筑物因素在基坑工程施工过程中,周围建筑物的问题也会对安全带来威胁。
例如,施工现场周围有高楼大厦,风险就会加大。
此外,当周围的建筑物不稳定、施工过程中未能预判灾害等因素也是造成基坑安全事故的原因。
三、对策措施在基坑工程中,为了避免安全事故,应采取以下对策措施:1. 安全意识培训施工前需要对施工人员进行安全知识的培训。
通过培训,提高施工人员的安全意识,严格执行安全规章制度, 坚决杜绝安全隐患。
2. 合理设计基坑工程在基坑工程的设计过程中,需要对地质环境情况进行全面了解,综合考虑基坑的深度、面积、临近建筑物等多种因素。
基坑工程安全事故原因分析及对策基坑工程是建筑施工中非常重要的一项工程,主要用于建筑物的基础深掘和支撑,是建筑物稳定性的基础保证。
但是,由于基坑工程的复杂性和危险性,经常发生一些安全事故,例如基坑坍塌、土方车翻等。
为此,本文将从基坑工程安全事故的原因入手,分析其原因,并提出相应的对策,以提高工程施工的安全性和质量。
一、基坑工程安全事故原因分析1. 设计不合理有时候,由于设计不合理,基坑支护结构不够牢固或不符合实际情况,导致基坑工程安全事故的发生。
例如,在不考虑地下水位条件的情况下,设计支撑结构,并未考虑地下水位,造成基坑支撑结构致使在基坑开挖过程中坍塌。
2. 施工不规范在基坑工程施工过程中,有时候由于工人操作不当、没有按照规范流程施工或者没有合理使用机具,导致基坑工程安全事故的发生。
例如,当土方车倾翻时,原因往往是超载或者转弯过急,这一方面是由于操作员缺乏经验;另一方面是由于没有按照规范流程进行施工而造成的。
3. 材料质量不过关在基坑工程的施工中,材料的质量是安全事故的一个因素。
例如,在支撑结构中使用的材料如果存在开裂或者穿孔等问题,可能会导致其支撑能力降低或者支撑结构失效,从而导致安全事故的发生。
二、基坑工程安全事故防范对策1. 设计符合实际情况设计师应该根据基坑工程的实际情况,考虑到所有可能出现的问题,采取合理的设计措施和更好的支撑结构,确保在施工过程中能够有效地实施。
设计师还应该考虑到可能的地下水位和地质条件变化,采取相应的防范措施。
2. 合理使用机具在基坑工程施工过程中,应该加强操作员的培训和技能提升,确保机具的合理使用和操作规范。
针对土方车倾倒的问题,操作者应该严格按照要求操作,并定期进行检测和维护,确保其正常使用,避免安全事故的发生。
3. 材料质量检测在基坑工程施工中,要进行材料质量检测,如果出现问题应及时淘汰和更换。
为了避免材料质量问题,应该在工程开展前选择正规的材料生产厂家,在选购材料时严格控制质量,防止因材料问题导致的安全事故。
基坑开挖中可能出现的问题及应急措施
1、基坑变形过大,基坑顶部位移较大
应急措施:加大监测密度,密切注意其变化趋势。
必要时增加锚索及采取其它措施,情况严重时可对基坑进行局部甚至全面回填以得到临时稳定,进行支护方案调整或支撑加固。
若基坑出现险情,立即安排坑内所有人员有序撤离;坡顶设置警戒线,周边施工道路、路口设专人疏导行人、车辆远离边坡。
2、围护、支撑、周围地表变形,基坑有失稳趋势
应急措施:对基坑进行局部甚至全面回填以得到临时稳定,进行地基处理或支撑加固;若基坑出现险情,立即安排坑内所有人员有序撤离;坑顶5米范围内设置警戒线,周边道路、路口设专人疏导行人、车辆远离边坡。
3、基坑漏水
在基坑开挖过程中遇到局部基坑侧壁冒水或向基坑内喷水时,应及时进行回填,并在基坑外面漏水部位进行注浆加固处理,处理后再进行开挖。
若不立即采取果断措施进行相应处理,由于场地内下部主要为砂层,会随着基坑侧壁冒水而出现流砂,引起地面塌陷。
1 / 1。

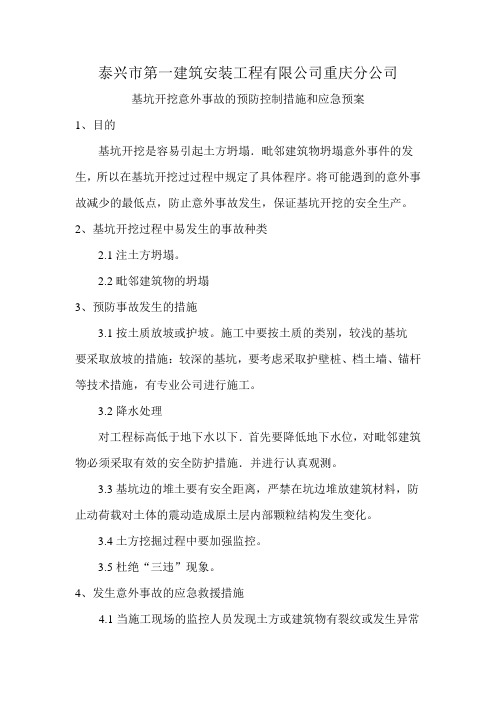

泰兴市第一建筑安装工程有限公司重庆分公司基坑开挖意外事故的预防控制措施和应急预案1、目的基坑开挖是容易引起土方坍塌.毗邻建筑物坍塌意外事件的发生,所以在基坑开挖过过程中规定了具体程序。
将可能遇到的意外事故减少的最低点,防止意外事故发生,保证基坑开挖的安全生产。
2、基坑开挖过程中易发生的事故种类2.1注土方坍塌。
2.2毗邻建筑物的坍塌3、预防事故发生的措施3.1按土质放坡或护坡。
施工中要按土质的类别,较浅的基坑要采取放坡的措施:较深的基坑,要考虑采取护壁桩、档土墙、锚杆等技术措施,有专业公司进行施工。
3.2降水处理对工程标高低于地下水以下.首先要降低地下水位,对毗邻建筑物必须采取有效的安全防护措施.并进行认真观测。
3.3基坑边的堆土要有安全距离,严禁在坑边堆放建筑材料,防止动荷载对土体的震动造成原土层内部颗粒结构发生变化。
3.4土方挖掘过程中要加强监控。
3.5杜绝“三违”现象。
4、发生意外事故的应急救援措施4.1当施工现场的监控人员发现土方或建筑物有裂纹或发生异常声音时,应立即报告应急救援领导小组组长,并立即下令停止作业,并组织施工人员快速撤离到安全地点。
4.2当土方或建筑物发生坍塌后造成人员被埋、被压的情况下,应急救援领导的小组全员上岗.除应立即逐级向上报告主管部门之外,应保护好现场,在确认不会再次发生同类事故的前提下,立即组织人员进行抢救受伤人员4.3当少部分土方坍塌时现场抢救组专业救护人员要用铁锹进行撮土挖掘,并注意不要伤及被埋、被压人员:当建筑物整体倒塌,造成特大事故时,由市应急救援领导小组统一领导和指抨各有关部门协调作战,保证抢险工作有条不紊地进行,要采用吊车挖掘机进行抢救现场指挥并监护,防止机械伤及被埋或被压人员。
4.4被抢救过来的伤员,要由现场医疗室医生或急救组急救中心救护人员进行抢救,用担架把伤员抬到救护车上,对伤势严重的人员要立即进行吸氧和输液,到医院后组织医务人员全力救治伤员4.5当核实所有人员获救后.将受伤人员的位置进行拍照或录像.禁止无关人员进入事故现场,等待事故调查进行调查处理。
常见基坑支护开挖事故的原因分析与处理方法一、事故类型1、支护结构整体失稳。
常见的有两种情况,一是支护结构顶部发生较大位移,严重的向基坑内滑动或倾覆;二是支护桩底发生较大的位移,桩身后仰,支护结构倒塌。
2、支护结构断裂破坏。
3、基坑周围产生过大的地面沉降,影响周围建筑物、地下管线、道路的使用和安全,严重的造成破坏。
4、基坑底部隆起变形。
其后果一是破坏了坑底土体的稳定性,使坑底土体的承载力降低;二是造成基坑周围地面沉降;三是当基坑内设有内支撑时,坑底隆起造成支撑体系中立柱的上抬,使支撑体系破坏。
5、产生流砂。
流砂可以发生在坑底,也可能出现在支护桩的桩体之间。
出现流砂后,基坑周围土随水流失而造成灾害。
二、基坑支护开挖事故的常见原因1、支护结构的强度不足,结构构件发生破坏。
2、支护桩埋深不足。
不仅造成支护结构倾覆或出现超常变形,而且会在坑底产生隆起,有的还出现流砂。
3、支撑体系设计不合理。
对带有内支撑的基坑支护结构,由于支撑设置的数量、设置的位置不合理,或支设置、施加预应力不够及时,支护结构变形很大而造成事故。
4、基底土失稳。
由于基坑开挖使支护结构内外土重量的平衡关系被打破,桩后土重超过坑底内基底土的承载力时,产生坑底隆起现象。
如果支护采用的板桩强度不足,板桩的入土部分破坏,坑底土也会隆起。
此外,当基坑底下有薄的不透水层,而且在其下面有承压水时,基坑会出现由于土重不足以平衡下部承压水向上的顶力而产生隆起。
当坑底部为挤密的桩群时,孔隙水压力不能排出,待基坑开挖后,也会出现坑底隆起。
5、施工质量差与管理不善。
诸如支护用的灌注桩质量不符合要求;桩的垂直度偏差过大,或相邻出现相反方向的倾斜,造成桩体之间出现漏洞;钢支撑的节点连接不牢,支撑构件错位严重;基坑周围乱堆材料设备,任意加大坡顶荷载;挖土方案不合理,不分层进行,一效仿挖至基坑底标高,导致土的自重应力释放过快,加大了桩体变形。
6、不重视现场监测。
决定基坑支护结构的安全因素很多,有许多是设计前不一定能估计到的,因此为了确保支护结构使用中的安全,重视现场监测,随时掌握支护结构的变形与内力情况,采取必要的措施是十分重要的。
基坑开挖危险因素及应急措施(—)危脸因素:1违规违章作业、安全防护措施缺陷,基坑发生坍塌滑坡。
2、受到应力的影响基坑坑底隆起。
3、地质复杂发生涌砂涌水。
4、漏水事故5、高空坠物(二)基坑坍塌滑坡1预防措施(1严格按设计文件和技术交底施工、严格控制基坑开挖坡度。
(2)如果遇到特殊情况,需要基坑停工较长时间,应在平台、基坑边和坡脚设置排水明沟和积水坑,并派专人抽水值班,并对基坑边坡面进行喷射素磴保护。
(3)在进度允许的条件下尽量采用少开工作面的形式,避免暴露太多的基坑工作面。
(4)坡顶严禁堆积荷载,(5)基坑四周设置砖砌或已排水沟;分层开挖,层间设台阶,每层开挖边坡坡率根据地质情况按规定放坡,必要时坡面喷射砂保证稳定。
(6)开挖期间加强监测频率,对监测报表中的数据进行认真分析总结。
2、应急措施:(1)出现险情时,现场人员从安全通道有序疏散,同时对可能造成影响的周边的人员进行疏散。
(2)通知相关管线单位,根据影响程度进行管线监护和处置。
会同相关部门对影响到的周边道路进行调整和交通疏解。
(3)在具备条件和不危及人员安全的前提下补强支撑,并对坡脚处进行土方回填。
(4)尽量减少动载、进行坡顶卸载。
(5)杜绝任何流入基坑边坡内的水源。
3、应急措施:(1)出现险情时,现场人员立即从安全通道有序疏散,同时对可能造成影响的周边单位或住宅内的人员进行疏散。
(2)在失稳的钢支撑旁加设钢支撑,进行坑底加固,如采用注浆、高压喷射注浆等,提高被动区的抗力,同时对周围支撑复查,查找是否有支撑松弛,如果发现有支撑松弛,应立即采取加固措施。
(3)如由于支撑失稳已经引起基坑坍塌,立即对基坑坍塌处回填土方,并清理基坑周边的超载,如果围护结构背土发生土体流失,要立即填充砂或磴,同时对周围支撑复查,查找是否有支撑松弛,如果发现有支撑松弛,应立即加垫木楔,防止失稳现象扩散。
(三)基坑坑底隆起1安全预防措施(1)基坑开挖过程中加强基底隆起监测,对监测报表中的数据要进行认真的分析。
基坑边坡常见的事故处理方法及案例分析基坑工程是指在建筑、工程建设或地下工程中所excavation 出来的大型空间,如建筑物、隧道、水利工程等,这个过程中会产生大量的土方工程,土方工程施工时间较长,工程量较大,在施工过程中,往往会遇到各种各样的问题和难题,其中基坑边坡的事故处理成为重要的一环,对开展土方工程的施工具有重要作用。
基坑边坡常见的事故处理方法有以下几种:1、土方工程的衬砌保护方法作为基坑边坡的保护措施之一,衬砌保护是较为常见的措施,衬砌的材料可以选择砖块、钢板等,根据不同的工程要求,可以采用不同的方案进行衬砌,以起到较好的保护作用。
2、坑壁加固方法在工程施工过程中,如果发现基坑边坡出现了渗漏,可以选择坑壁加固方法来处理,常采用的手段有喷浆、砌石等坑壁固化方法。
这种方法支撑作用较好,但是对施工工序的要求较高,需要进行认真的施工策划和管理。
3、地下室底板暗挖方法在基坑施工中,常规做法是从坑底开始向上逐层开挖,但是该方法在一些情况下会产生深度不够、开挖范围不够等不利因素,导致施工无法继续进行。
此时可以选用地下室底板暗挖方法,通过这种方法,可以将地下室的底板挖出,以便施工完成。
基坑边坡的事故处理方法其实也需要根据复杂的情况来进行分析和处理,下面是一个实际案例。
案例分析XX省某宅院工程项目,地下室挖掘工程快完成,施工工程区域内出现了一些外露边坡现象,原因是由于雨季地质条件较为复杂,盖板未及时加固所致,出现了裂缝等不良情况。
针对此种情况,工程方面采用了加固补救措施:首先,采用加厚加固盖板的方法进行施工,确保其安全性;然后,采用喷锚加固边坡的方法进行加固,加固施工始于边坡的顶层,顺足高度一层一层进行,以确保加固的坚实和稳固。
这种方式不仅有效地解决了土方工程施工中出现的边坡问题,而且保证了施工总体安全性。
最终,工程进度在加固处理的基础下顺利推进,实现了较好的承载值,达到预期效果。
综上所述,基坑边坡的事故处理方法和案例分析是存在的,无论哪种方法,都需要在实际工程施工过程中,具体分析具体问题,科学选择合适的方案进行保护和处理,以确保工程进展的顺利和安全。
基坑安全事故及防范措施随着城市化进程的不断推进,建筑工程也愈发普遍。
而在建筑工程中,基坑的挖掘是不可避免的环节。
然而,基坑的不规范挖掘与施工容易导致安全事故,严重危及施工人员的生命安全。
因此,加强基坑安全意识,努力实现基坑施工无事故是施工企业和管理部门的共同责任。
一、基坑安全事故的类型 1. 塌方事故在基坑挖掘过程中,如果工人没有完整地挖掘或是没有按照设计要求施工容易导致塌方事故。
这种事故发生后,施工人员受到直接威胁,可能会被废墟压死、埋住或被掩埋。
2. 地下水位升高在挖掘基坑时,地下水位升高往往会导致土壤溶解和流动。
对于未及时处理地下水的施工场地,一旦happaned 会发生严重的事故。
特别是对于船坞、河床、桥梁墩等基坑,如果地下水不加控制的话,后果将不堪设想。
3. 安全防护设施不完备在施工过程中,由于基坑施工的重复性和固有风险,施工工人经常会感到疲劳,下意识地破坏了保护设施。
,则容易导致事故的发生,如工人掉落、吊装物品掉落等等。
二、基坑安全事故及其防范措施1. 基坑前期勘探和设计阶段最好防止基坑施工中的安全事故是在设计和勘探阶段设计阶段与勘探阶段,以尽可能降低塌方风险。
同时减少地下水泄漏的排水性能促进地下水的排放。
2. 安装牢固、可靠的保护设施在基坑挖掘过程中,应该建立起牢固的防护设施,保障行人和车流的安全,并加强封闭管理,防止因为意外事故的发生造成伤亡。
如果可能,建议使用机器掘进以增加挖掘安全性。
3. 严格遵循施工规范遵守操作规范和施工地点的变化,理性安排施工进度,控制施工速度,以保证安全的施工。
4. 加强员工教育和技术培训加强工人人身和工作环境卫生、消灭操作疲劳、心理疲劳和操作失误或随意破坏等行为,提升施工工人的安全意识与交通安全意识。
总之,基坑安全问题涉及员工、现场和管理三个层面,对于基坑工程的监理和施工单位,更需要重视相关的安全问题,制定详细的施工规范。
只有从源头上对基坑施工进行管控,才能避免一系列的安全事故,同时提高基坑施工的效率。
基坑开挖常见事故、对策及补救办法- 结构综合资料基坑开挖常见事故、对策及补救办法深基坑工程施工常出现的事故有:边坡失稳;基底隆起;基坑渗流破坏;基坑突涌;周围地面及邻近建筑物沉陷、倾斜、开裂等问题。
如不及时采取应争措施,将导致周围地面沉陷破坏,邻近建筑物的倒塌,地下设施的断裂破坏等,不仅影响工期,而且造成很大经济损失,甚至危及人身安全,影响周围群众的正常生产、生活。
因此,深基坑施工中,要特别重视监测周围建筑物、地下设施的安全,预先做好防患准备;当事故出现后,立即采取应急措施,加以阻止或补救。
1、常见事故原因分析(1)勘察设计的失误勘察不准确,设计参数取值安全储备不够,计算错误,或忽视基坑的稳定性等都会导致事故的发生。
因此,必须认真做好方案的选择、设计与评审工作。
(2)水处理不当水是透发深基坑工程事故出现的另一个高频率因素,特别是高地下水位的砂质土地基更为敏感,由于止水、截水、降水、排水不当或失效而造成的工程事故,不仅量大而且影响范围广,有的大工程基坑因降水不当,引起周围百米外地面和建筑物、管网等沉陷、变形、断裂,甚至危及邻近房屋基础的安全。
另外,基坑顶周围地面排水不当,或遇台风、暴雨、洪水冲刷等因素,也都会导致事故的发生。
因此,必须对水慎重处理。
(3)施工因素当施工组织设计欠妥,开挖顺序不当,开挖速度太快;先打桩后即开挖土方;开挖分层过大;土方超挖;施工机械行走震动过大;基坑周围地面堆载土方、机械、材料等超过设计荷载;基坑开挖到设计标高后,未及时封底处理,暴露时间过长;在已完成的基坑内施工人工挖孔桩、冲钻孔灌注桩等工程桩,形成临空面,降低了被动土区的反压力;施工质量低劣或方法不当,造成锚固结构等失稳;相邻基坑施工对本基坑结构的影响等因素,都会引起事故的发生。
这些因素存在施工方法的错误,质量问题,管理问题,是很常见的原因。
(4)其他方面如盲目降低造价,造成锚固结构简易,安全系数小,施工质量低劣;工程监测布点不合理、太少,及监测系统失灵等也会导致事故的发生。
深基坑开挖作业中的坍塌事件的应急预案深基坑开挖作业中的坍塌事件是一种非常危险和紧急的情况,需要及时采取措施来保障施工人员的安全。
为了应对这样的事件,制定了以下的应急预案。
一、应急预案的制定目的和依据:(1)确保施工现场人员的安全;(2)最大限度减少物质损失;(3)保障周边环境的稳定和安全。
二、应急预案的组织领导机构:(1)项目经理:负责监督和指导整个应急预案的实施;(2)安全主管:负责协调各个部门的应急工作;(3)施工队长:负责调度和组织施工人员;(4)现场安全监督员:负责监督施工现场的安全状况。
三、应急预案的应急措施:(1)事前准备:①人员培训:确保施工人员具备基本的安全意识和应急处置能力;②设备检查:确保所有设备的完好和正常运行;③材料备库:储备一定数量的应急救援物资;④预先规划:制定详细的施工计划和安全预案。
(2)出现坍塌事故时的应急措施:①迅速报警:立即通知项目经理和安全主管,并报警求助;②组织撤离:立即组织施工人员撤离危险区域,并进行人员统计;③设立警戒区:设立警戒线,防止无关人员进入事故现场;④隔离危险区域:立即进行隔离,防止事故扩大;⑤启动应急设备:启动应急设备和救援工具,进行现场抢救和救援;⑥现场控制:限制施工现场范围,控制现场危险因素;⑦联系相关部门:及时联系相关部门协助处理,并提供支持和援助;⑧伤员救治:组织医务人员进行伤员救治;⑨事故调查:组织进行事故调查和分析,找出事故原因,以便防止类似事故的再次发生;⑩恢复施工:在安全的前提下,组织恢复施工。
四、应急预案的防范措施:(1)加强施工现场监督和管理;(2)定期进行施工现场安全检查和隐患排查;(3)严格按照施工标准进行作业,确保施工质量;(4)合理调度施工人员和设备;(5)加强施工人员的安全教育和培训;(6)建立健全的安全管理制度和应急预案。
五、应急预案的经验总结与改进:(1)及时总结事故原因,对照应急预案进行评估,找出不足和问题;(2)根据评估结果,及时调整和完善应急预案的内容;(3)加强施工人员的安全教育和培训,提高其安全意识和应急处置能力;(4)定期组织演练和应急演习,检验应急预案的可行性和有效性;(5)加强部门间的协作和沟通,提高应急预案的执行效果。
基坑开挖常见事故及对策
[摘要]在城市化进程不断加快的大环境下,深基坑的规模和新类型得到不断发展,但是,基坑工程安全事故频发,引起了工程建设者的极大关注。
所以,有必要对深基坑工程施工安全进行深入研究。
本文分析了基坑开挖常见事故及应对策略,希望与大家共同探讨。
【关键词】深基坑;事故;对策;补救
深基坑工程施工常出现的事故有:边坡失稳;基底隆起;基坑渗流破坏;基坑突涌;周围地面及邻近建筑物沉陷、倾斜、开裂等问题。
如不及时采取应争措施,将导致周围地面沉陷破坏,邻近建筑物的倒塌,地下设施的断裂破坏等,不仅影响工期,而且造成很大经济损失,甚至危及人身安全,影响周围群众的正常生产、生活。
因此,深基坑施工中,要特别重视监测周围建筑物、地下设施的安全,预先做好防患准备;当事故出现后,立即采取应急措施,加以阻止或补救。
1、常见事故原因分析
1.1锚杆结构失稳的原因
首先在坡顶或桩后卸载,坑内停止一切作业,在坑内增设锚杆,其它应急措施根据出现事故苗头的原因,因地制宜地选用。
1.2边坡失稳的原因分析
基坑开挖后,如边坡土体中的剪应力大于土的抗剪强度,边坡就会滑动失稳。
所以当出现边坡失稳苗头时,分析研究引起土体抗剪强度降低的原因,有针对性地采取应急措施。
一般在可能的条件下,首先尽快降低坑外地下水位,进行坡顶卸载,加强未滑坡区段的监测和保护,严防事故的继续扩大;其次在坡脚堆筑砂石袋,或在未滑部位打钢板桩、钢管、木桩等以挡土,并尽快灌筑封底混凝土。
1.3基底隆起的原因分析
基坑土方开挖后,土体中的压力减小了,土的弹性效应和坑外向坑内方向挤压,会使基坑底产生一定的回弹变形(隆起),隆起的大小与地质条件、开挖深度、基底面积大小、基坑有否积水、底部有无较大小压力的滞水层,基坑暴露的时间、开挖顺序、开挖速度及所选用的施工机具等因素有关。
对于小基坑,开挖深度浅的,隆起和再压缩变形都比较小,可忽略不计。
对于深基坑,或大面积开挖,特别是大型深基坑的粘性土、膨胀土遇水易膨胀造成底板上凸、开裂,甚至箱形基础、工程桩上拔、断裂等变形。
为此施工时要考虑采取防止基坑土回弹变形过大的措施。
可采取分段开挖,分段施工垫层,土方挖到设计标高时,减少暴露时间,最好随即浇灌混凝土垫层,加快基础底板的施工进度;做好排水,防止坑内浸水。
在基坑设计时,可增设桩基及插入深度等,预防基坑隆起。
在条件允许的情况下,采用换重法进行施工与安装,以控制标高。
1.4坑底突涌的原因分析
由于基坑开挖减小承压含水层上覆不透水层的厚度,致使承压水顶裂或冲毁基坑底板,进行基坑,产生突涌现象。
突涌不仅给基坑施工带来困难,且降低成了革基的强度,危及围护的安全。
1.5周围地面沉降的原因分析
深基坑施工,因基坑外降水过大过快,或坑内流砂、管涌、围护结构倾斜变形引起周围地面沉降,危害性很大,可造成建筑物的不均匀沉防、结构裂缝、甚
至倒塌,地下管网断裂、道路沉陷破坏等。
当出现周围地面沉降时,根据发生的原因,有针对性地采取对策,首先停止坑外降水,采取回灌措施或在围护结构外围施以压力注浆或深层搅拌桩、钢板桩进行隔水。
有流土、管涌根据上述4)、5)方法采取抢救。
如围护结构、支撑变形,进行加固。
2、事故苗头预防对策
杜绝事故关键在于做好预防,一旦出现事故苗头,立即采取应急措施,阻止事故的发展扩大。
根据事故苗头出现的原因,分别采取不同的方法。
2.1 锚杆结构失稳发生较大向内凸变形防治措施
除了勘察设计上和施工中应注意的问题,还应该在一工前准备适量的内撑杆件(如钢管、槽钢、工字钢等)、砂石袋作为备用,一旦出现事故苗头,即可及时处置。
2.2 边坡失稳防治措施
其预防首先是边坡设计根据水文地质条件,严格按规定坡度放坡,做好降水、排水和边坡保护设计与施工;其次在坑内和坡顶做好排水沟、集水井,将渗透水、地面水、雨水排出场外,防止浸泡基坑和边坡;接近边坡处的土方开挖速度要放慢,严禁坡脚掏土和超挖;严格控制地面荷载,严禁在坡项堆土、堆材料设备等。
2.3 基底隆起防治措施
当发现由于基坑隆起过大,将危及结构安全时,一方面在基坑外卸载;另一方面在坑底加压重,堆砂石袋或其它压重材料,或用快凝压力注浆或高压旋喷对基底土体进行加固等;当条件允许时,可在坑内、坑外周围进行深层降水减压,以减小底板的上浮力。
2.4 渗流破坏
渗流破坏现象在地下动水压力作用下引起的,由于破坏现象不同,分为流砂和管涌两种。
a.流土。
当出现流水现象时,根据不同条件,采取以下措施,抑制浪土的产生和扩大。
防治措施:①流土不严惩时,放慢开挖速度,使地下水平稳降落,水力坡度逐渐减小,直到接近或小于临界水力坡度。
当出现较严重流砂时,立即停止挖土,同时有针对性地采取应急措施进行处理。
②因围护桩间距过大产生流砂、流土,而引起地面下沉,应立即停止开挖;采取被桩;或在桩间加挡土板等堵封。
③分别采用各类井点降水,降低基坑内外地下水位。
④条件允许时,适当积累基坑内水,保留一定水深,减小坑内外水头差,以达到减小地下水水力坡度。
⑤在基坑四周设置止水帷幕或支挡结构,使地下水的渗透路径增长,从而达到减小水力坡度。
⑥采用冻结法,使基坑周围一定范围内土体冻结,封冻地下水流动。
⑦在地下水位高的地区,尽量安排在枯水期施工,使最高水位不高于坑底的0.5m。
⑧当基底为砂层,土压力和水压力都较大,地下水丰富,混凝土难于固结,采用化学灌浆快速凝固,进行抢险。
b.管涌。
原因分析:在地下水动水压力作用下,土层某些较细小颗粒被渗透水流带走,使渗流出口处形成空洞,空洞又使渗流途径缩短,水力坡度增大,渗流集中,逐渐形成水流集中管道口,渗流及其携带的泥沙从已形成的管道涌出,称之为管涌。
管涌使土层变松,孔隙增大,强度降低,导致坑壁失稳。
防治措施:防治管涌常采用降低水力坡度和在管涌出处增设反滤层。
具体应急措施基本与流土相同。
2.5 坑底突涌防治措施
当出现突涌时,采取降压井降低承压水头,其余应急措施与流砂处理方法基本相同,首先停止坑内抽水,在采取降低承压水头措施的同时,采取快凝压力注浆或灌筑快凝混凝土等堵住涌口。
基坑围护结构设计前应检查地下承压含水层标高,然后采取降压井降低承压水头,同时止水帷幕墙要进入不透水层,以防止管涌、突涌的出现。
2.6 周围地面沉降防治措施
合理设计围护结构,地下水位高的地区根据土质情况设置止水帷幕墙,对围护结构周围进行止水处理,坑外设置若干回灌井、观察井,或在周围建筑物与围护结构间设隔水墙,防止因降水而影响原有建筑物稳定。
同时建立监测系统,在施工全过程进行对周围地面、建筑物等变形监测,发现苗头,立即进行回灌和其它相应措施。
3、结束语
总之,深基坑工程的施工具有复杂性和风险性,施工单位必须做好充分的施工准备,还要与设计、监理方协调一致,采取有效的预防措施,才有可能避免深基坑施工的相关问题。
