广州市工程建设项目联合测绘实施方案根据《国务院办公厅关于开展工程建设项目审批制度改革试点的通知》(国办发〔〕号)和《广州市工程建设项目审批制度改革试点实施方案》(穗府〔〕号)等文件精神,结合广州实际,就推行我市工程建设项目竣工验收阶段现有的测绘事项实行联合测绘,制定本方案。
一、工作目标通过优化测绘流程,统一业务标准,整合业务平台,实现工程建设项目竣工验收阶段规划条件核实测量、人防测量、不动产测绘统收统发,即一次收件、平行推进、分时办结、成果共享,最大限度缩减测绘环节和时限,切实减少企业递件次数和费用支出,助力工程建设项目行政审批提升效率。
二、适用范围联合测绘实施范围适用于本市范围内新建、改建、扩建工程建设项目,在竣工验收阶段涉及的规划条件核实测量、人防测量、不动产测绘。
已实施部分测量的工程建设项目不纳入联合测绘范围。
三、工作流程及时限要求工作流程如下(附件):(一)收件。
建设单位在广东省网上中介服务超市选取或者自行委托有相应资质条件的测绘单位提供联合测绘服务,到联合测绘窗口进行委托,一次性提交联合测绘必需资料,填写联合测绘事项委托书,签订联合测绘委托须知(附件)。
联合测绘窗口实行容缺受理,并向委托方提交回执、收件清单等材料(附件),明确合同签订、测绘收费等事项,对收件资料进行电子扫描和流转,通过联合测绘共享平台转派给相应测绘机构实施。
鼓励和推行“在线咨询、网上申办、线上缴费、快递送达”的网上受理模式,实现建设单位“零跑腿”快捷办理测绘业务。
(二)外业作业。
测绘机构在收件后个工作日内与委托方联系并组织同步开展规划条件核实测量、人防测量、不动产测绘。
(三)内业作业。
测绘机构完成现场测绘后,按联合测绘作业规程、数据标准进行内业处理,过程数据及时内部共享使用,按时限要求出具《建设工程规划条件核实测量记录册》、《人防工程竣工测量成果报告书》、《房屋建筑面积测绘成果报告书》,测量成果应能满足行政审批的要求和不动产登记的要求(附件)。
CB07 原材料/中间产品进场报验单(黑水电集团[2017]报验001号)合同名称:巴彦县少陵河近期治理工程(二期)第三标段合同编号:SLSGG2017-46-03说明:本表一式份,由承包人填写。
监理机构审核后,发包人份、监理机构份、承包人份。
CB11 施工放样报验单(黑水电集团[2017]放样001号)合同名称:巴彦县少陵河近期治理工程(二期)第三标段合同编号:SLSGG2017-46-03说明:本表一式份,由承包人填写。
监理机构审核后,发包人份、监理机构份、承包人份。

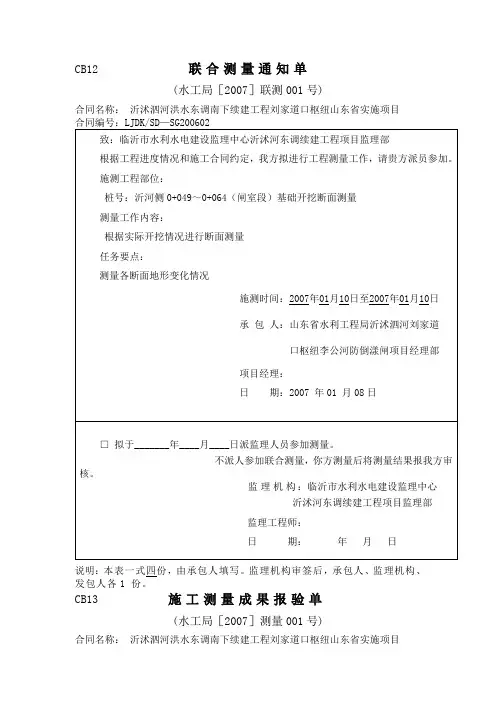

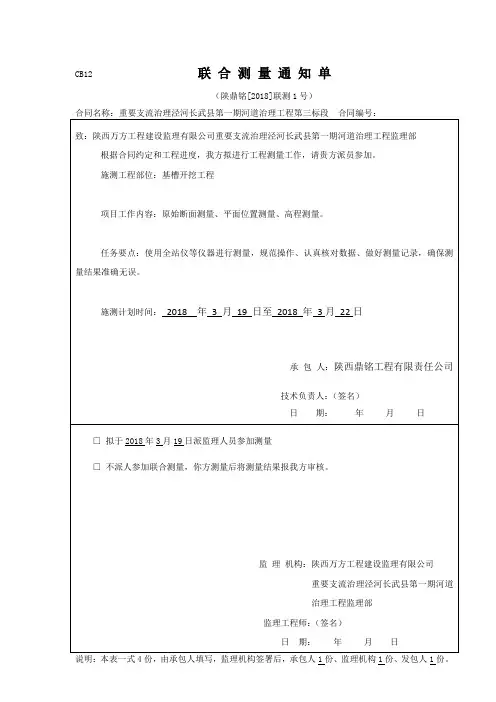

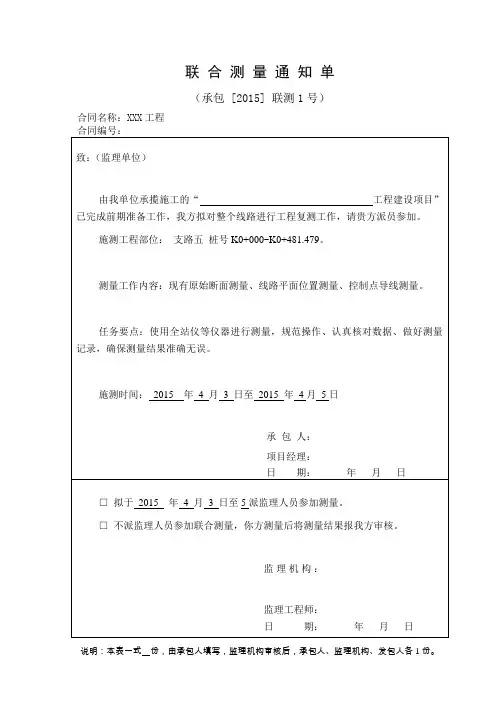

CB12 联合测量通知单(黑水电集团[2017]联测001号)合同名称:巴彦县少陵河近期治理工程(二期)第三标段合同编号:SLSGG2017-46-03致:黑龙江省水利工程建设监理公司巴彦县少陵河近期治理工程(二期)建设监理部根据合同约定和工程进度,我方拟进行工程测量工作,请贵方派员参加。
施测工程部位:桩号28+771~桩号31+528段项目工作内容:水准点引测、高程测量控制网布置任务要点:桩号28+771~桩号31+528段水准点引测、桩号28+771~桩号31+528段高程测量控制网布置施测计划时间:2017 年 5 月8 日至2017 年 5 月8 日承包人:黑龙江省水利水电集团有限公司巴彦县少陵河近期治理工程(二期)第三标段项目部技术负责人:日期:年月日说明:本表一式份,由承包人填写。
监理机构签署后,承包人份、监理机构份、发包人份。
CB13 施工测量成果报验单(黑水电集团[2017]测量001号)合同名称:巴彦县少陵河近期治理工程(二期)第三标段合同编号:SLSGG2017-46-03致: 黑龙江省水利工程建设监理公司巴彦县少陵河近期治理工程(二期)建设监理部我方已完成□∨施工控制测量/□工程计量测量/□地形测量/□施工期变形监测的施工测量工作,经自检合格,请贵方审核。
施工部位:桩号28+771~桩号31+528段施测说明:桩号28+771~桩号31+528段水准点引测、桩号28+771~桩号31+528段高程测量控制网布置附件:□施工控制测量□工程计量测量□地形测量□施工期变形监测1.测量数据。
2024最新水利工程联合测量通知单尊敬的相关单位及人员:您好!为了确保水利工程的顺利进行,保障工程质量和安全,根据工程建设的需要,现决定对具体水利工程项目名称进行联合测量。
本次联合测量将涉及多个专业和部门,旨在获取准确、全面的工程数据,为后续的设计、施工和管理提供可靠依据。
以下是本次联合测量的相关通知内容:一、测量目的本次联合测量的主要目的是:1、对工程区域的地形、地貌进行详细测绘,为工程设计提供基础地形资料。
2、确定工程建筑物的位置、尺寸和高程,保障施工的准确性。
3、监测工程施工过程中的变形情况,及时发现和解决问题。
二、测量范围本次测量范围包括但不限于以下区域:1、水库大坝及周边区域。
2、引水渠道及沿线设施。
3、泵站、水闸等建筑物所在区域。
三、测量时间安排本次联合测量计划于具体开始日期开始,预计在具体结束日期完成。
具体时间安排如下:1、外业测量阶段具体日期区间 1:进行地形测绘和控制点布设。
具体日期区间 2:对建筑物进行测量。
2、内业处理阶段具体日期区间 3:完成数据整理和初步分析。
具体日期区间 4:编制测量报告和成果图。
四、参与单位及人员本次联合测量将由以下单位和人员共同参与:1、测量单位:测量单位名称负责人:_____测量人员:_____2、建设单位:建设单位名称负责人:_____技术人员:_____3、设计单位:设计单位名称负责人:_____设计师:_____4、监理单位:监理单位名称负责人:_____监理工程师:_____五、测量技术要求1、测量精度要求平面控制测量精度应符合具体精度标准 1。
高程控制测量精度应符合具体精度标准 2。
地形测绘精度应满足具体精度标准 3。
2、测量方法采用具体测量方法 1进行平面控制测量。
运用具体测量方法 2进行高程控制测量。
地形测绘采用具体测绘手段。
3、数据处理与成果提交测量数据应经过严格的平差计算和质量检查。
成果提交包括测量报告、控制点成果表、地形图、建筑物测量成果等,成果格式应符合相关规范要求。
新形势下“多测合一、联合测绘”的必要性与发展前景摘要:随着国家城镇化建设的加快,测绘技术也取得了飞速的发展。
在城镇建设的过程中,每一项工程建设项目,从此至终都离不开测绘工作的参与。
建设单位对不同阶段测绘成果的要求和形式不同,精度也参差不齐。
为了实现工程建设项目全过程的测绘工作同步实施、标准统一、精度优良、成果共享,“多测合一、联合测绘”的新型测绘模式应势而生,大大提高了参建各方工作效率、节约了经济成本,同时对测绘行业的健康发展也起到了很好的指导与推进作用。
本文对“多测合一、联合测绘”提出的前提背景和目前存在的问题等进行了简单阐述,也对“多测合一、联合测绘”的发展前景寄予希望。
关键词:新形势、多测合一、联合测绘、必要性、共享、新型测绘模式、健康发展1引言根据《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发2019)11号)文件精神,推进政府职能转变和深化“放管服”改革、优化营商环境,全面开展工程建设项目审批制度改革,基本形成统一的审批流程、统一的信息数据平台、统一的审批管理体系和统一的监管方式,实现工程建设项目审批“四统一”,对于验收涉及的测绘工作,实行“一次委托、联合测绘、成果共享”。
“多测合一、联合测绘”的理念由此提出。
“多测合一、联合测绘”是指将行政审批中的同一个工程建设项目所涉及的测绘业务,通过整合并统一行业测绘规范和数据标准,由原来的多项测绘合并为一个综合性联合测绘项目,由业主单位选择一家具备相应测绘资质和技术能力的服务机构进行该项工程建设项目全阶段所包含的工程测量、不动产等多项测绘业务的新型测绘服务模式。
2 “多测合一、联合测绘”的目的目前我国的城市建设项目所涉及到的测绘类型比较多,所涉及的测绘成果需要多个部门的审批,有规划部门、不动产部门、消防部门等,导致各部门要求的测绘标准不一致,测绘成果形式多样,成果精度不一。
建设单位在各阶段测绘工作中消耗了大量的的时间和金钱,降低了工作效率,同时也给监管部门和资料使用人员带了许多不便。

关于施工测量资料报送要求(1)水准点、导线报送资料
1)CB12联合测量通知单;(见附件2)
2)CB13施工测量成果报验单;(见附件3)
3)水准点复核、导线闭合附件资料。
(2)原地貌测量报送资料
1)CB12联合测量通知单;(见附件2)
2)CB13施工测量成果报验单;(见附件3)
3)原始地貌测量记录表;(见附件4)
4)原始地貌测量断面图。
(见附件5)(3)过程中的施工控制测量、计量等成果资料1)CB13施工测量成果报验单;(见附件3)
2)相关测量附件资料。
(4)过程中的开挖或建筑物等放样资料
1)CB11施工放样报验单;(见附件1)
2)相关放样附件资料。
(5)附件样式
1)附件1:CB11施工放样报验单
2)附件2:CB12联合测量通知单
3)附件3:CB13施工测量成果报验单。

广东省工程建设项目联合测绘规则第一条根据《广东省人民政府关于印发广东省全面开展工程建设项目审批制度改革实施方案的通知》(粤府〔2019〕49号)和《广东省自然资源厅广东省住房和城乡建设厅广东省人民防空办公室关于全面开展工程建设项目联合测绘的通知》(粤自然资函〔2019〕1982号),结合广东实际,制定本规则。
第二条本规则所称联合测绘是指广东省房屋建筑和城市基础设施等工程建设项目(除特殊工程和交通、水利、能源等领域的重大工程外)竣工验收阶段涉及的规划条件核实测量、人防测量和不动产测绘等实施“一次委托、联合测绘、成果共享”。
第三条承担工程建设项目联合测绘的测绘单位应具备以下资格条件:(一)具有自然资源部门颁发的《测绘资质证书》,应具备工程测量(包括规划测量、建筑工程测量和地下管线测量子项)和不动产测绘(包括地籍测绘和房产测绘子项)专业资质。
(二)按照《测绘资质分级标准》中的作业限额承接联合测绘业务。
(三)具有健全的技术质量保证体系、测绘成果档案管理和保密管理制度与能力,以及相应的办公场所和驻场技术人员。
(四)两年内无测绘地理信息行业严重失信信息记录,且不存在因严重违法和严重失信行为被列入失信联合惩戒对象名单的情况。
第四条鼓励承担工程建设项目联合测绘的单位进驻广东省网上中介服务超市。
第五条联合测绘项目应在工程建设项目的各项工程内容施工完成后进行,由建设单位按照国家有关规定自主选择、一次性委托一家测绘单位提供联合测绘服务。
第六条建设单位和测绘单位应按照本地区联合测绘合同范本格式依法签订项目合同或协议,明确测量业务工作量、计费标准、合同金额、工作时限以及提交的成果要求等双方的权利与义务。
测绘单位不得将联合测绘项目分包、转包。
第七条联合测绘项目应当先设计后生产,要科学编制项目设计书或项目实施方案,合理安排人员、工具、工序,明确作业依据和技术要求,原则上对同一标的物只测一次。
不允许边设计边生产,禁止没有设计就进行生产。
CB12 联合测量通知单(承包[2019]联测001号)合同名称:怀集县柑洞水(木兰段、大梨大龙平面村段)治理工程(施工)说明:本表一式 3 份,由承包人填写,监理机构签署后,发包人份、监理机构份、承包人份。
CB13 施工测量成果报验单(承包[2019]测量001号)合同名称:怀集县柑洞水(木兰段、大梨大龙平南村段)治理工程(施工)合同编号:HJGDSZL-SG-01说明:本表一式份,由承包人填写,监理机构审核后,承包人份、监理机构份、发包人份。
怀集县柑洞水(木兰段、大梨大龙平南村段)治理工程(施工)测量控制点复测成果报告测量人:陈伟江记录人:谭天镜广东开元实业有限公司怀集县柑洞水(木兰段、大梨大龙平南村段)治理工程项目部2019年2月19日根据合同文本要求关于首级控制网复测的规定,我项目部于2019年2月18日进行了对各控制点全面的再次复测,依次对广东省水利电力勘测设计研究院测绘工程分院提供的测量控制点GPS19、GPS20、GPS21、GPS22、GPS23、GPS24、GPS25、GPS26进行复测,现就复测成果报告如下:一、要求:根据《全球定位系统(GPS)测量规范》(GB/T18314-2009),GPS19、GPS20、GPS21、GPS22、GPS23、GPS24、GPS25、GPS26点位平均距离在2KM之内。
可按照E级GPS控制网的精度,采用动态的方式进行复测,卫星截止高度角10度,同时观测有效卫星数至少5颗以上,有效观测卫星总数至少5颗以上。
二、编制依据1、广东省水利电力勘测设计研究院测绘工程分院提供的交桩记录表2、《全球定位系统(GPS)测量规范》(GB/T18314-2009)3、《水运工程测量规范》(JTJ203-2001)4、《水运工程测量质量检验标准》(JTS258-2008)三、外业观测记录表详见附件:《控制点测量(复核)记录表》。
四、此次复测采用仪器为华测M5。
水利测量工程监理细则(水库工程)1.总则1.1本细则依据《水利水电工程施工测量规范(SL52-93)》以及现行有关规范编制。
1.2本细则适用于取水工程的泵站工程、取水口工程、管道工程、交叉建筑物工程、净水厂工程及其它监理项目范围内的施工测量。
1.3用于施测的起算数据,技术要求必须经过监理部批准。
2.过程监理2.1测量前准备2.1.1测量前应对拟采用的测量仪器(水准仪、全站仪等)进行校正和定期精度认定,以减少仪器的测量误差。
2.1.2校核测量配套工具,如标尺刻线、丈量长度所用圈尺的精度。
2.1.3准备好不同测量内容所用的测量记录表。
2.1.4检查判明测量用的原始控制点是否已被破坏。
2.2施工区范围内有关控制点的基本数据由勘测设计(或建设单位)通过监理部向施工单位提供,以作为施工单位施测的基础。
施工单位在收到上述基本数据后进行复核验算,如果对该数据有异议时,应以书面形式报告监理部,共同核实,核实后的数据由施工单位重新以书面形式提供。
2.3施工测量开始之前,施工单位应将施测技术方案、施测计划(包括阶段划分)、测量专业人员的配置及上岗证(复印件)、测量仪器检验合格证(复印件)报送监理部备案。
2.4在施测过程中,监理部将依据《水利水电工程施工测量规范(SL52-93)》对施测的主要环节进行监理。
3.质量标准及要求3.1控制测量,控制测量的等级应符合规程、规范要求的等级或施工承包合同规定的等级。
3.2施工测量质量控制的主要精度指标参见表 3-1施工测量主要精度指标表 3-1(mm)3.3各分项工程项目施测质量控制标准还应符合相应分项工程有关监理实施细则的要求。
3.4若施测期间国家或有关部门有新的专业技术标准(规范)颁发,则新的标准(规范)生效后,施工测量质量控制指标应参照新的标准(规范)执行。
3.5建筑物定位测量前,应由总包人提供测量建筑物的角标的坐标,(包括书面通知和现场坐标移交)角标一般为三点以上,其中两点作为定位测量用,其余点作为校核用。
水利水电工程施工单位常用表格CB01 施工技术方案申报表([ ]技案001号)合同名称:合同编号:说明:本表一式 5 份,由承包人填写。
监理机构签收后,项目法人 1 份、业主项目部 1 份、监理机构 1 份、承包人 2 份。
CB02施工进度计划申报表([ ]进度008号)合同名称:说明:本表一式 5 份,由承包人填写,发包人签收后,项目法人 1 份、业主项目部 1 份、设代机构1份、监理机构 1 份、承包人 1 份。
CB03 施工用图计划申报表([ ]图计001号)合同名称:合同编号:说明:本表一式 5 份,由承包人填写。
发包人签收后,项目法人 1 份、发包人 1 份、设代机构1份、监理机构 1 份、承包人 1 份。
CB04 资金流计划申报表([ ]资金001号)合同名称:合同编号:说明:本表一式 5 份,由承包人填写。
发包人签收后,项目法人 1 份、发包人 1 份、监理机构 1 份、承包人 2 份。
CB05 施工分包申报表([ ]分包001号)合同名称:合同编号:说明:1.本表一式 5 份,由承包人填写。
发包人签收后,发包人 1 份、监理机构 1 份、承包人 2 份、项目法人 1 份。
2.本表中的分包工作金额=合同单价╳分包工程量。
CB06 现场组织机构及主要人员报审表([ ]机构001号)合同名称:合同编号:说明:本表一式 5 份,由承包人填写。
监理机构签收后,项目法人 1 份、业主项目部 2 份、监理机构 1 份、承包人 1 份。
CB07原材料/中间产品进场报验单([ ]报验001号)合同名称:合同编号:说明:本表一式 5 份,由承包人填写。
监理机构审核后,项目法人 1 份、业主项目部 1 份、监理机构 1 份、承包人 2 份。
CB08施工设备进场报验单([ ]设备002号)合同名称:合同编号:说明:本表一式 5 份,由承包人填写。
监理机构签收后,项目法人 1 份、业主项目部 1 份、监理机构 1 份、承包人 2 份。
扬州市政府办公室关于印发《扬州市建设项目竣工阶段联合
测绘工作实施方案》的通知
【法规类别】城市规划与开发建设
【发文字号】扬府办发[2017]91号
【发布部门】扬州市政府
【发布日期】2017.08.01
【实施日期】2017.08.01
【时效性】现行有效
【效力级别】地方规范性文件
扬州市政府办公室关于印发《扬州市建设项目竣工阶段联合测绘工作实施方案》的通知
(扬府办发〔2017〕91号)
各县(市、区)人民政府,市各有关部门、单位:
《扬州市建设项目竣工阶段联合测绘工作实施方案》已经市政府同意,现印发给你们,请认真贯彻落实。
扬州市人民政府办公室
2017年8月1日
扬州市建设项目竣工阶段联合测绘工作实施方案
根据市委、市政府《关于聚力创新进一步优化企业发展环境的意见》(扬发〔2017〕2号)文件精神,为提高建设项目竣工测绘效率,促进测绘市场健康发展,减轻建设单位负担,提升服务水平,按照“开放市场、统一标准、加强监管”的原则,制定本实施方案。
一、工作目标
通过探索建立建设项目竣工阶段联合测绘机制,优化测绘环节和工作内容,采用“一次受理、一次收费、一次测量、分编报告”的方式实施联合测绘,逐步建立标准统一、竞争有序、服务高效的测绘服务市场,达到“一次测绘多处用,数据共享降收费”的工作目标。
二、联合测绘的内容及实施范围
联合测绘是指在项目审批过程中,对扬州市区范围的基本建设项目联合进行规划竣工测绘、土地勘测定界。
