施工单位报审表
- 格式:docx
- 大小:41.79 KB
- 文档页数:37
施工单位通用报审表
B.5.4
施工单位通用报审表
工程名称:江心洲C地块智能化工程编号:B.5.3—
江心洲C地块未完工作量
1、1-6号楼户内多媒体面板、模块、对讲、报警、无线AP未安装。
计划5月上旬安装完成。
2、1-6号楼大堂及地下大堂对讲、门机、门禁、监控、背景音乐穿线(2、6号已完成)未穿线,计划3月上旬完成;设备安装4月30日完成。
3、1-6号楼夹层、机房监控、门禁设备安装计划4月30日完成。
4、地库穿线穿线(1、2、3号完成)计划3月30日完成;设备安装计划4月30日完成。
5、园区监控、周界、停车管理、对讲及门禁、背景音乐、巡更等系统穿线计划于4月10日完成。
设备安装计划4月30日完成。
6、监控中心设备安装4月30日完成。
联网调试计划6月15日完成。
7、幼儿园未施工,计划3月30日穿线完成;设备安装计划4月30日完成。
南京竞丰达科技实业有限公司
2016年 1月 20 日。
施工组织设计报审表表号:工程名称:编号:致监理项目部:我方已根据施工合同的有关规定完成了工程施工组织设计的编制,并经我单位技术负责人审查批准,请予以审查。
附件:施工组织设计承包单位(公司章):项目经理:日期:监理项目部审查意见:现场施工组织机构设置满足工程需要,人员配置与投标文件一致;内容完整,施工总进度计划满足合同工期,总体施工方案在技术上可行,满足施工总进度计划要求,安全文明施工、环保措施得当;符合工程安全文明施工总体策划与施工总进度计划相适应,同意按此方案实施。
监理项目部(章):总监理工程师:日期:业主项目部审查意见:建设单位(业主项目部)(章):项目负责人:日期:本表(含附件)一式份,由承包项目部填报,监理项目部存份,建设单位(业主项目部)存份,承包单位存份。
表号:工程名称:编号:致监理项目部:我方已根据施工合同的有关规定完成了工程施工组织设计的编制,并经我单位技术负责人审查批准,请予以审查。
附件:施工组织设计承包单位(公司章):项目经理:日期:监理项目部审查意见:现场施工组织机构设置满足工程需要,人员配置与投标文件一致;内容完整,施工总进度计划满足合同工期,总体施工方案在技术上可行,满足施工总进度计划要求,安全文明施工、环保措施得当;符合工程安全文明施工总体策划与施工总进度计划相适应,同意按此方案实施。
监理项目部(章):总监理工程师:日期:业主项目部审查意见:建设单位(业主项目部)(章):项目负责人:日期:本表(含附件)一式份,由承包项目部填报,监理项目部存份,建设单位(业主项目部)存份,承包单位存份。
表号:工程名称:编号:致监理项目部:我方已根据施工合同的有关规定完成了工程施工组织设计的编制,并经我单位技术负责人审查批准,请予以审查。
附件:施工组织设计承包单位(公司章):项目经理:日期:监理项目部审查意见:现场施工组织机构设置满足工程需要,人员配置与投标文件一致;内容完整,施工总进度计划满足合同工期,总体施工方案在技术上可行,满足施工总进度计划要求,安全文明施工、环保措施得当;符合工程安全文明施工总体策划与施工总进度计划相适应,同意按此方案实施。
施工组织设计、/(专项)施工方案报审表 B.0。
1 工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份.工程开工报审表 B.0.2工程名称: 编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
工程复工报审表 B.0.3工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
分包单位资格报审表B。
0.4工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
施工控制测量成果报审表 B.0.5工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
工程材料、构配件、设备报审表B。
0.6工程名称:编号:注:本表一式二份,项目监理机构、施工单位各一份。
报审、报验表B。
0.7工程名称:编号:注:本表一式二份,项目监理机构、施工单位各一份。
分部工程报审表 B.0.8工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
监理通知回复单 B.0。
9工程名称: 编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份.单位工程竣工验收报审表 B.0。
10工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
工程款支付报审表 B.0.11工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份;工程结算报审表一式四份,项目监理机构、建设单位各一份、施工单位二份。
施工进度计划报审表B。
0。
12工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份费用索赔报审表B。
0。
13工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份.工程临时/最终延期报审表B。
0.14工程名称:编号:注:本表一式三份,建设单位、项目监理机构、施工单位各一份。
监理工作联系单C。
0.1工程名称: 编号:C。
0。
2工程名称: 编号:注:本表一式四份,建设单位、项目监理机构、设计单位、施工单位各一份。
表B.1.1 工程开工报审表注:1、本表一式4 份,项目监理机构签署审查意见后自留1份,报建设单位1份,返回施工单位2份。
2、报审中的“□”作为附件附在报审表后,确认后在框内打“√”。
3、项目监理机构审查要点:工程开工的各项准备工作是否充分;相关的报审手续是否已完成;确认是否具备开工条件。
表B.1.2工程复工申请表本表一式 4 份,由承包单位填报,建设管理单位存 1 份,项目监理部存1 份,承包单位存 2 份。
表B.1.3工程暂停施工申请表本表一式 4 份,由承包单位填报,建设管理单位存 1 份,项目监理部存1 份,承包单位存 2 份。

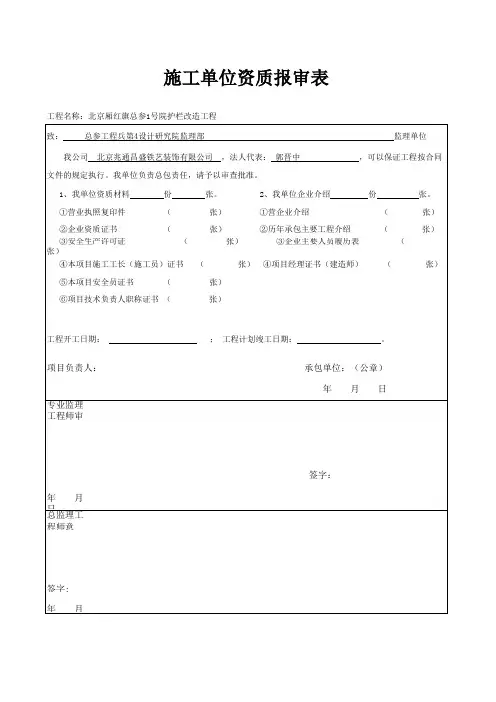

表B.2.1中国二十二冶集团有限公司资质报审表工程名称:河北建投丰宁关道梁风电场项目编号:GDLFD-ESEY-DWZZ-001本表一式 4 份,由承包单位填报,建设管理单位存 1 份,项目监理部存1 份,承包单位存 2 份。

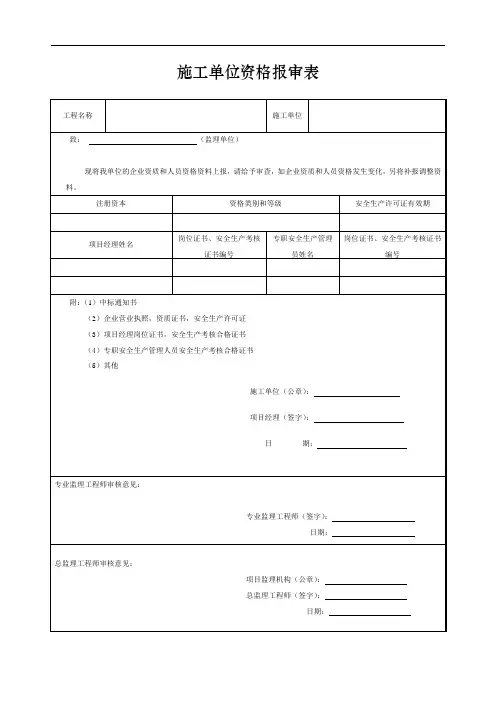

表B.2.2资质报审表工程名称:编号:致:(项目监理机构)经审核,我单位认为 (分包单位/现场实验室/外委试验检测机构)具有承担下列工作内容的资质和能力,可以保证本工程项目按合同的约定进行,我单位承担本工程施工合同的全部责任。
请审查和批准。
附件:□分包单位□分包单位资质证明材料。
□分包单位人员资格证明材料。
□分包单位业绩材料。
□分包工程名称、工程量、分包合同额以及占全部工程比例。
□总包单位对分包单位的管理制度□现场实验室/外委试验检测机构□试验室的资质证明材料□人员资格证明材料□本工程的试验项目及其要求□外委试验范围、法定计量部门对试验设备出具的计量检定证明施工单位(盖章)项目经理(签字):年月日项目监理机构审查意见:项目监理机构(盖章)总监理工程师(签字):年月日建设单位批准意见:建设单位(盖章):项目代表(签字):年月日注:1、本表一式 4 份,由承包单位填报,建设管理单位存 1 份,项目监理部存1 份,承包单位存 2 份。
2、报审中的“□”作为附件附在报审表后,确认后在框内打“√”。
工程施工单位资质报审表一、单位基本信息公司名称:(填写公司全称)注册地址:(填写注册地址)联系人:(填写联系人姓名)联系(填写联系人电话)电子邮箱:(填写联系人邮箱)二、公司资质情况1. 公司成立时间(填写公司成立时间,格式为YYYY年MM月DD日)2. 公司登记情况(填写公司登记的相关情况,例如注册资本、工商登记号等)3. 公司规模(填写公司员工总数及各类专业人员的数量)4. 公司经营范围(填写公司的主营业务及相关资质证书)5. 公司历史工程业绩(填写公司过去三年内的重要工程业绩,包括项目名称、业主单位、项目规模、完成时间等)三、项目管理及质量控制情况1. 项目管理体系(简要描述公司的项目管理体系,包括项目组织结构、责任划分、管理流程等)2. 质量控制措施(简要描述公司的质量控制措施,包括质量管理体系、质量检测手段等)3. 安全生产管理(简要描述公司的安全生产管理情况,包括安全管理体系、安全培训措施等)4. 环境保护措施(简要描述公司的环境保护措施,包括环境管理体系、环境保护设施等)四、技术力量及装备设施情况1. 技术人员情况(填写公司的技术人员数量及其资质情况)2. 装备设施情况(简要描述公司的主要装备设施及其状况和数量)五、相关证书及资质证明(列出公司拥有的相关证书和资质证明,如建筑施工总承包资质证书、职业安全生产许可证等)六、其他补充信息(填写其他与资质申报相关的信息)以上信息均真实有效,并愿意承担相应的法律责任。
申报单位:日期:(填写申报日期,格式为YYYY年MM月DD日)申报表格填写要求:请如实填写以上信息,如有虚假记录,一经查实,将取消申报资格。
注意:此申报表以真实可靠为原则,资质报审需提供真实有效资料,若提供虚假材料,后果自负。

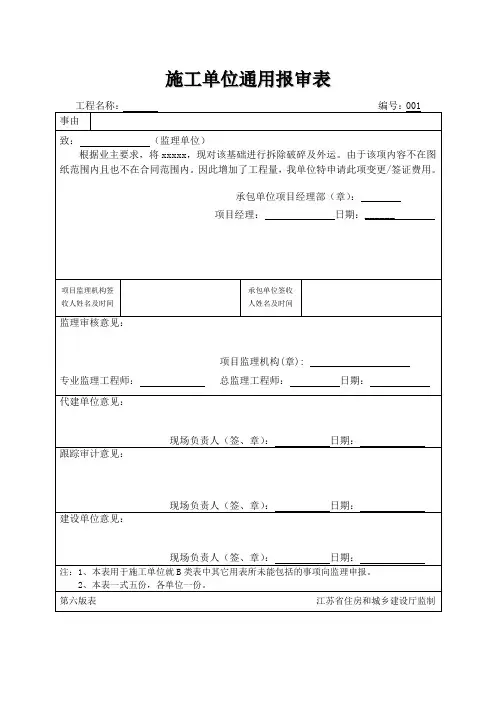

施工单位通用报审表
工程名称:编号:001
事由
致:(监理单位)
根据业主要求,将xxxxx,现对该基础进行拆除破碎及外运。
由于该项内容不在图纸范围内且也不在合同范围内。
因此增加了工程量,我单位特申请此项变更/签证费用。
承包单位项目经理部(章):
项目经理:日期:______
项目监理机构签收人姓名及时间承包单位签收人姓名及时间
监理审核意见:
项目监理机构(章):
专业监理工程师:总监理工程师:日期:
代建单位意见:
现场负责人(签、章):日期:
跟踪审计意见:
现场负责人(签、章):日期:
建设单位意见:
现场负责人(签、章):日期:
注:1、本表用于施工单位就B类表中其它用表所未能包括的事项向监理申报。
2、本表一式五份,各单位一份。
第六版表江苏省住房和城乡建设厅监制。
工程施工开工报审表一、工程概况1. 工程名称:XXX工程2. 工程地点:XXX地区3. 施工单位:XXX建筑工程有限公司4. 监理单位:XXX监理有限公司5. 工程规模:XXX平方米6. 工程预算:XXX万元7. 工程工期:XXX天二、准备工作情况1. 施工许可证:已办理完毕,许可证编号为XXX。
2. 施工图纸:已收到并完成会审,无异议。
3. 施工组织设计:已编制完毕,并经监理单位审核合格。
4. 现场管理人员:所有管理人员已到位,具备开工条件。
5. 施工人员:施工工人已到位,具备开工条件。
6. 施工材料:主要工程材料已落实,满足开工要求。
7. 施工机具:所有施工机具已落实,具备开工条件。
8. 进场道路、水、电、通信:已满足开工要求。
9. 质量管理技术、管理制度:已制定并落实。
10. 施工合同:已签订完毕,合同编号为XXX。
三、开工条件及时间1. 所有准备工作已就绪,符合开工条件。
2. 定于XXX年XXX月XXX日正式开工。
1. 请监理单位对施工准备工作进行审核。
2. 请监理单位对施工组织设计进行审核。
3. 请监理单位对施工人员、管理人员资格进行审核。
4. 请监理单位对施工材料、施工机具进行审核。
5. 请监理单位对施工现场进行全面检查,确保安全文明施工。
五、承诺事项1. 施工单位承诺严格按照施工图纸、施工组织设计进行施工。
2. 施工单位承诺严格遵守国家和地方的相关法律法规,确保施工安全。
3. 施工单位承诺做好施工现场的环保工作,减少对环境的影响。
4. 施工单位承诺及时上报施工进度、质量、安全等情况。
六、审核意见1. 监理单位对施工准备工作进行审核,并提出审核意见。
2. 监理单位对施工组织设计进行审核,并提出审核意见。
3. 监理单位对施工人员、管理人员资格进行审核,并提出审核意见。
4. 监理单位对施工材料、施工机具进行审核,并提出审核意见。
5. 监理单位对施工现场进行全面检查,并提出检查意见。
七、审批意见1. 监理单位审批施工准备工作是否符合开工条件。
施工单位资质报审表项目管理人员报审表A (规范性附录)城市绿化工程检验批、分项、分部、单位工程的划分附录B (规范性附录)施工现场质量管理检查记录附录C (规范性附录)质量验收记录附录D (规范性附录)单位(子单位)工程质量控制核查记录附录E (规范性附录)单位(子单位)工程竣工质量预验收记录附录F (规范性附录)城市绿化工程竣工质量验收申请表附录G (规范性附录)城市绿化工程竣工质量验收报告附录H (规范性附录)城市绿化工程各检验批质量验收记录表其中H系列有以下几张表:H.1 土方分项工程检验批质量验收记录表见表H.1.1H.2 种植土回填工程检验批质量验收记录表见表H.1.2H.3 绿地整地工程检验批质量验收记录表见表H.1.3H.4 种植穴、槽的挖掘工程检验批质量验收记录表见表H.1.4H.5 植物种植工程检验批质量验收记录表见表H.1.5H.6 草坪播种工程检验批质量验收记录表见表H.1.6H.7 水生植物种植工程检验批质量验收记录表见表H.1.7H.8 苗木进场检验记录见表H.1.8H.9 养护分项工程各检验批质量验收记录表见表H.1.9H.10 植后植物材料检验批质量验收记录表见表H.1.10H.11 苗木挖掘分项工程各检验批质量验收记录表见表H.1.11H.12 苗木迁移分项工程各检验批质量验收记录表见表H.1.12H.13假山叠石分项工程检验批质量验收记录表见表H.1.13H.14园路铺装分项工程检验批质量验收记录表见表H.1.14N15-N16变压器中心路N17-N18变压器东侧路N23-N24燃油泵房西侧路N25-N26燃油泵房西侧路N27-N28石膏综合楼西侧路N31-N32化水楼西侧路N33-N34化水楼东测路。
