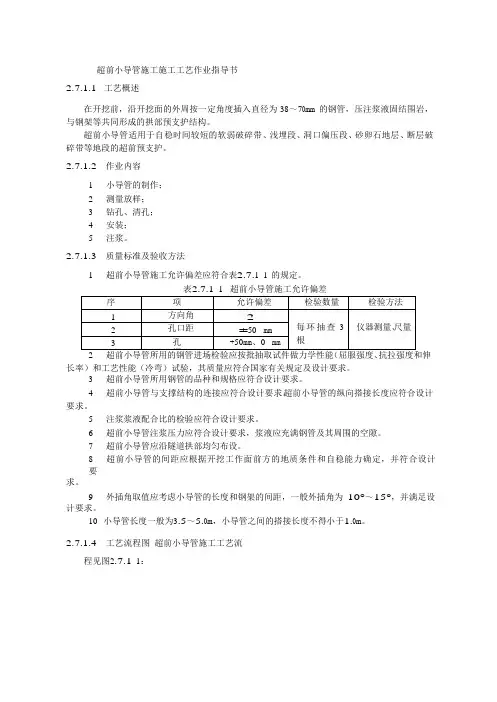

超前小导管作业指导书
- 格式:doc
- 大小:70.50 KB
- 文档页数:8
西成客专XCZQ-8标段十一工区隧道工程
编号:
超前小导管施工作业指导书
单 位:
编 制:
审 核:
批 准:
超前小导管施工作业指导书
一、适用范围
适用于西成客专XCZQ-8标段十一工区房家湾隧道1#横洞超前小导管的施工。
二、作业准备
(一)内业技术准备
作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图后,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后上岗。
(二)外业技术准备
施工作业层中所涉及的各种外部技术数据收集。修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
三、技术要求
(一)钢管在钢筋加工厂统一加工,在钢管的前端做成约10cm长的圆锥状,在尾端焊接直径6mm钢筋箍,距后端100cm内不开孔,剩余部分按15cm梅花型布设直径6-8mm的溢浆孔。
(二)钢管长度、间距要求:辅助导坑Ⅳ级围岩双车道小导管长度4.0m,环向间距为50cm,纵向间距2.4m一环,辅助导坑Ⅴ级围岩小导管长度3.5m,环向间距为40cm,纵向间距2m一环,正洞Ⅳa、 Ⅳb围岩小导管长度3.5m,环向间距为50cm,纵向间距2.0m一环。外插角均采用10°~15°。
(三)注浆参数:小导管注浆采用单液浆(水泥浆),水泥采用525普通硅酸盐水泥,水灰比:1:1,速凝剂(CaCL2)参量1-2%。注浆压力0.5-1.5MPa,具体浆液配合比和注浆压力由现场试验确定。
四、施工程序与工艺流程
(一)施工程序
每环超前小导管为一个循环,包括钻眼、安装小导管、喷混凝土封闭岩面、压水试验、注浆。
施工程序为:测量放样→钻孔作业→安装钢管→喷射混凝土封堵岩面→压水试验→配制浆液→注浆。
(二)工艺流程
合格 测量定位
清孔
喷混凝土封堵工作面
连接、调试注浆管路
管尾与钢架焊接 钻孔作业
小
管
棚
制
备
原材料进场检验
浆液配比设计
注浆试验
浆液制备 调整注浆参数 不
合
格
不能满足要求 施工准备
下管,封堵孔口
注浆作业
注浆效果分析 钻孔验收
结束 五、施工要求
(一)施工准备
施工前对注浆液进行严格必选,进行配合比试验并现场试验,确定注浆参数。同时进行注浆设备、管材加工、材料准备、机具准备。
围岩情况进行核实,钢架的平面位置及几何尺寸应满足设计要求。
1、超前小导管设计
超前小导管配合型钢或格栅钢架使用,应用于隧道Ⅳ、Ⅴ级围岩超前支护,Ⅳ级围岩地段环向间距50cm,Ⅴ级围岩地段环向间距40m。
2、施工材料
钢管采用无缝钢管,水泥浆液采用拌和桶配制,配制水泥浆时,防止杂物混入,拌制好的浆液必须过滤后使用。注浆采用专用注浆泵注浆,为加速注浆,可安装分浆器同时多管注浆。
(二)施工工艺
1、小导管的制作
钢管加工在钢管的前端做成约10cm长的圆锥状;在尾端焊接直径6mm钢筋箍;管壁注浆孔采用钻床施作成孔;距后端100cm内不开孔,剩余部分按15cm梅花型布设直径6-8mm的溢浆孔。
2、小导管安装
⑴测量放样,在施工现场附近引控制点,在设计孔位上做好标记,用凿岩机钻孔。
⑵小导管安设一般采用钻孔打入法,即先按设计要求钻孔,钻孔直径比钢管直径大3-5mm,然后将小导管用锤击或钻机顶入,顶入长度不小于钢管的90%,并用高压风管将钢管内的砂石吹出,小导管安设后,用塑胶泥封堵孔口及周围裂隙,必要时在小导管附近及工作面喷混凝土,以防止工作面坍塌。
3、注浆
小导管安装完成后,注浆前应进行压水试验,检查机械设备是否正常,管路连接是否正确,为加快注浆速度和发挥设备效率,可采用群管注浆(每次3-5根)
注浆顺序由下至上,浆液先稀后浓、注浆量先大后小,注浆压力由小到大。注浆压力应符合设计要求,浆液必须充满钢管及其周围的空隙。
注浆结束标准:注浆量达到设计注浆量或注浆压力达到设计终压时可结束注浆。当注浆压力突然升高时应停机查明原因; 当水泥浆进浆量很大、压力不变时,则应调整浆液浓度及配合比,缩短凝胶时间,采用小流量低压力注浆或间歇式注浆。
六、劳动组织
(一)劳动力组织方式:采用工班组织模式。
(二)施工人员组织结合机械、人员组合、工期要求进行合理配置。
每个作业面人员配备表
负责人 1
技术主管 1
专兼职安全员 1
工班长 1
技术、质检、测量及试验人员 2~3
技术工 8
普工 3
七、材料要求 原材料应符合设计要求:
(一)导管
小导管一般采用Φ42mm无缝钢管,长度一般为3.5m、4.0m,壁厚3.5mm。进场检验合格后投入使用。
(二)水泥
采用525号普通硅酸盐水泥。
(三)外加剂
外加剂(CaCl2)必须采用合格的产品,应注意保管,不使其变质。使用前应做效果试验。
(四)水
水质应符合工程用水的有关标准,水中不应含有影响水泥正常凝结与硬化的有害杂质。
八、设备机具配置
主要施工机械设备配置表
空压机 2
凿岩机 6
注浆机 1
电焊机 1
气焊机 1
九、质量控制及检验
(一)质量验收规范
《高速铁路隧道工程施工技术指南》(铁建设[2010]241号)
《高速铁路隧道工程质量验收标准》(铁建设[2010]240号)
(二)质量检验 1、主控项目(主要有现场技术人员及实验人员检测)
超前小导管所用钢管进场必须按批抽取试件作力学性能(屈服强度、抗拉强度和伸长率)和工艺性能(冷弯)试验,其质量必须符合国家有关规定及设计要求。
检验数量:以同牌号、同炉罐号、同规格、同交货状态的钢管,每60t为一批,不足60t按一批计。
检验方法:检查每批质量证明文件并进行相关性能试验。
超前小导管所用钢管的品种和规格必须符合设计要求。
检验数量:全部检查。
检验方法:观察、尺量。
超前小导管与支撑结构的连接应符合设计要求
检验数量:全部检查。
检验方法:观察。
超前小导管的纵向搭接长度应符合设计要求。
检验数量:全部检查。
检验方法:尺量。
注浆浆液配合比应符合设计要求。
检验数量:全部检查。
检验方法:进行配合比先定试验。
超前小导管注浆压力应符合设计要求,浆液必须弃满钢管及其周围的空隙。
检验数量:全部检查。 检验方法:检查施工记录的注浆量和注浆压力,观察。
2、一般项目
超前小导管施工允许偏差应符合下表的规定
超前小导管施工允许偏差
序号 项目 允许偏差
1 方向角 2°
2 孔口距 ±50mm
3 孔深 +50,0mm
检验方法:每环抽查3根。
检验方法:仪器测量、尺量。
十、安全及质量要求
(一)安全要求
施工期间,尤其在注浆时,应对支护的工作状态进行检查。当发现支护变形或损坏时,应立即停止注浆,采取措施。
相邻两排小导管搭接长度应符合设计要求,且不小于1米。
钢管要与拱架焊接牢固,注浆后注浆孔要堵塞密实。
(二)环保要求
在注浆施工中,容易造成浆液的外泄,对环境污染。在施工过程中英避免堵管防止漏浆现象的发生。
生产中的废弃物及时处理,运到当地环保部门制定的地点弃置。
按环保部门要求集中处理试验及生活中产生的污水及废水。
