蒸汽管道分气缸设计一、确定设计参数在设计蒸汽管道分气缸时,首先需要确定以下设计参数:1. 分气缸的用途和功能:分气缸用于将蒸汽分配到不同的管道或设备,需要确定分气缸的出口数量、出口压力和流量等参数。
2. 蒸汽参数:需要确定蒸汽的温度、压力和流量等参数,以便进行后续的结构和强度设计。
3. 安装条件:需要考虑分气缸的安装位置、空间限制和重量等条件,以便进行合理的结构设计和选择合适的材料。
4. 使用环境:需要考虑分气缸的使用环境,如温度、湿度、腐蚀等条件,以便进行材料选择和防腐设计。
二、选择材料根据设计参数和使用环境,选择合适的材料是蒸汽管道分气缸设计的关键环节。
常用的材料有碳钢、不锈钢和合金钢等,需要根据具体情况进行选择。
在选择材料时,需要考虑以下因素:1. 耐腐蚀性:根据使用环境选择具有较好耐腐蚀性能的材料,如不锈钢等。
2. 强度和刚度:根据设计参数和使用要求选择具有足够强度和刚度的材料,以保证分气缸的安全性和稳定性。
3. 可加工性:需要考虑材料的可加工性,以便进行制造和安装。
4. 经济性:需要考虑材料的价格和市场供应情况,以保证经济合理性和制造周期。
三、确定结构形式根据设计参数和使用要求,确定合适的结构形式是蒸汽管道分气缸设计的必要步骤。
常见的分气缸结构形式有圆筒形、长方形和球形等,具体选择需要根据实际情况而定。
在确定结构形式时,需要考虑以下因素:1. 蒸汽参数:不同的结构形式对蒸汽流动的阻力不同,需要根据蒸汽参数选择合适的结构形式。
2. 安装条件:需要考虑安装空间和重量等条件,以便进行合理的结构设计。
3. 制造工艺:需要考虑制造工艺的可行性和经济性,以便制定合理的制造方案。
4. 使用环境:需要考虑使用环境对分气缸结构的影响,如地震、风载等自然灾害的影响,以便进行合理的结构设计和抗震、抗风等加强措施。
四、计算所需容积根据设计参数和使用要求,计算所需容积是蒸汽管道分气缸设计的关键步骤之一。
需要计算分气缸的入口和出口所需的容积,以便进行后续的结构设计。
蒸汽分汽缸安装方案1. 引言蒸汽分汽缸在蒸汽动力装置中起到分离和调节蒸汽的作用。
在汽缸中,低温凝结的液态水会形成水锤,对汽缸和管道系统造成冲击和振动,因此正确的蒸汽分汽缸安装方案十分重要。
本文将介绍蒸汽分汽缸的安装步骤和注意事项。
2. 安装步骤2.1 准备工作在进行蒸汽分汽缸安装之前,需要进行以下准备工作:•确保安装场地干燥、整洁,并有足够的操作空间。
•确认安装所需的工具和材料,如扳手、螺丝刀、密封垫片等。
•检查蒸汽分汽缸和相关设备的质量和尺寸,确保符合要求。
2.2 安装蒸汽分汽缸按以下步骤进行蒸汽分汽缸的安装:1.将蒸汽分汽缸放置在安装位置上,确保缸体与支架平稳接触。
2.使用螺栓将蒸汽分汽缸与支架固定,注意螺栓的选用和安装力度。
3.连接蒸汽管道和排水管道。
确保连接件与蒸汽分汽缸的接触面无泄漏,并使用密封垫片进行密封。
4.检查蒸汽分汽缸的阀门和控制装置是否正确安装,确保其正常工作。
2.3 调试和测试安装完成后,进行蒸汽分汽缸的调试和测试,确保其正常工作:1.打开蒸汽供应阀门,并观察蒸汽分汽缸的运行情况。
注意检查是否有漏气、漏水等问题。
2.调节蒸汽分汽缸的阀门和控制装置,使其按照预定的工作参数运行,如压力、温度等。
3.测试蒸汽分汽缸的开启和关闭时间,确保其响应迅速且准确。
4.检查蒸汽分汽缸与其他设备的协调性,如是否与锅炉、液位计等正常配合。
3. 安装注意事项在进行蒸汽分汽缸的安装过程中,需要注意以下事项:•确保蒸汽分汽缸的安装位置固定稳定,避免在运行过程中产生震动和位移。
•阀门和控制装置的选择与安装要符合规范,确保其能够准确控制蒸汽分汽缸的工作状态。
•在安装过程中,严禁使用不合格的材料和零件,确保安装质量和安全性。
•严格按照制定的安装步骤操作,尽量减少安装过程中的误操作和失误。
•在安装完成后,进行全面的检查和测试,确保蒸汽分汽缸的完好性和正常工作。
4. 结论蒸汽分汽缸的正确安装对于蒸汽动力装置的正常运行和安全性至关重要。
分气缸分汽缸的设计与安装第一篇:分气缸分汽缸的设计与安装分气缸、分汽缸系列产品介绍分气缸是锅炉的主要配套设备,用于把锅炉运行时所产生的蒸汽分配到各路管道中去,孙工***提供技术咨询。
分汽缸系承压设备,属压力容器,其承压能力,容量应与配套锅炉相对应。
分汽缸主要受压元件为:封头,壳体材料等。
分汽缸主要受压元件为:封头、壳体、法兰材料均为Q235-B、20#、Q345R,规格型号为:ф159-ф1500,工作压力为1-2.5MPa,工作温度:0~400℃,工作介质:蒸汽、冷热水、压缩空气。
特殊规格型号可根据用户要求另行安排设计。
一般情况下,分气缸分为如下接口:一、分气缸用途:分气缸也叫分汽包,它是蒸汽锅炉必不可少的附属设备,??分气缸广泛用于发电、石油化工、钢铁、水泥、建筑等行业。
二、分气缸性能结构1、分气缸是锅炉的主要配套设备,用于把锅炉运行时所产生的蒸汽分配到各路管道中去,分气缸系承压设备,属压力容器。
分气缸的主要功能是分配蒸汽,因此分气缸上有多个阀座连接锅炉主汽阀及配汽阀门,以便将分气缸中蒸汽分至各需要之处。
分气缸主要受压元件为:配汽阀座、主汽阀座、安全门阀座、疏水阀座、压力表座、温度表座;封头、壳体、法兰材料均为Q235-A/B、20g、16MnR,规格型号为ф159-ф1500,工作压力为1-2.5MPa,工作温度:0~400℃,工作介质:蒸汽、冷热水、压缩空气。
2、品种齐全,适用范围广。
工作压力最高可达16Mpa。
3、产品质量保证。
每台分气缸均按国家标准制造、检验与验收。
分气缸出厂时由工厂检验合格后经当地质量技术监督局监检出厂,确保分气缸质量万无一失。
分气缸检验合格证明图纸等。
三、分气缸技术规格介质为蒸汽时,应按《压力容器规程》规定设计,并确定筒体直径、材质及厚度,一般原则:筒体直径应为最大接管管径的2-2.5倍,一般可按筒体内流体流速确定,材质10-20#无缝管、Q235B、20g、16MnR板材卷制,接管数由工程设计决定。
动力厂分气缸安装施工方案1. 引言本文档旨在提供动力厂分气缸安装的详细施工方案。
动力厂分气缸是一个关键的设备,其正确安装对于保证设备正常运行和提高效率至关重要。
因此,在进行动力厂分气缸安装时,必须按照以下方案进行操作,确保工作的顺利进行。
2. 施工准备在开始安装分气缸之前,必须做好施工准备。
以下是准备工作的具体步骤:1.检查施工现场:确保施工现场干净整洁,无杂物和障碍物,以便顺利进行施工操作。
2.准备所需工具和设备:根据安装方案,准备所需的工具和设备,包括扳手、螺丝刀、测量工具等。
3.检查材料和零件:确保所有需要使用的材料和零件齐全,并检查其质量和完整性。
4.确定施工人员:根据安装的复杂程度和工作量,确定合适的施工人员,并确保他们具备相关的技能和经验。
3. 安装步骤以下是动力厂分气缸安装的具体步骤:3.1 准备工作在进行安装之前,必须进行一些准备工作:1.清洁安装位置:在安装分气缸的位置,清洁并移除表面污垢和油脂,以确保分气缸能够正常安装。
2.清洗分气缸:使用洁净的布和适当的清洁剂清洗分气缸的内部和外部表面,确保其表面干净。
3.定位分气缸:根据设计要求,将分气缸放置在安装位置上,确保分气缸与周围设备和管道对齐。
3.2 安装分气缸按照以下步骤安装分气缸:1.连接管道:使用合适的管道和接头,将分气缸与周围的设备和管道连接起来。
确保连接部分密封可靠,并进行必要的紧固。
2.安装支撑架:根据设计要求,安装适当的支撑架,以确保分气缸在安装过程中保持稳定。
3.调整位置:根据安装设计,调整分气缸的位置和角度,以确保其与其他设备和管道的连接正确且紧密。
4.安装附件:根据需要,安装分气缸的附件,如传感器、阀门等,确保其与分气缸的连接牢固可靠。
3.3 系统测试在安装完成之后,必须进行系统测试以确保分气缸正常运行。
1.压力测试:使用适当的压力计,测试分气缸的压力是否达到预期要求,并确保存在任何泄漏。
2.功能测试:通过操作系统控制分气缸,检查其是否能够正常工作,并检查附件是否正常运行。

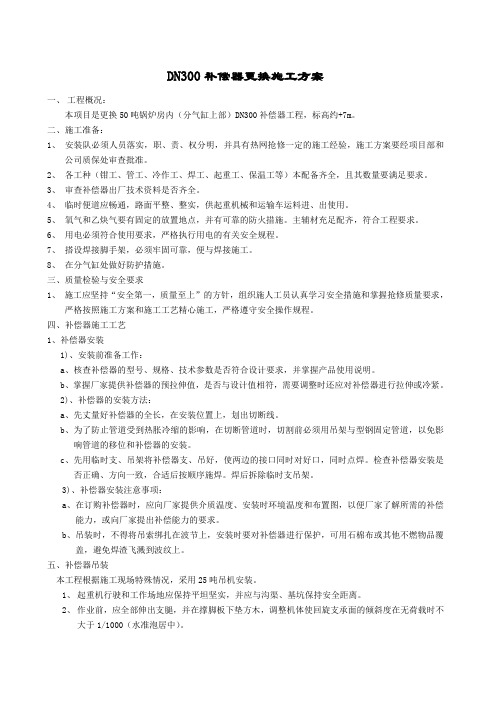

DN300补偿器更换施工方案一、工程概况:本项目是更换50吨锅炉房内(分气缸上部)DN300补偿器工程,标高约+7m。
二、施工准备:1、安装队必须人员落实,职、责、权分明,并具有热网抢修一定的施工经验,施工方案要经项目部和公司质保处审查批准。
2、各工种(钳工、管工、冷作工、焊工、起重工、保温工等)本配备齐全,且其数量要满足要求。
3、审查补偿器出厂技术资料是否齐全。
4、临时便道应畅通,路面平整、整实,供起重机械和运输车运料进、出使用。
5、氧气和乙炔气要有固定的放置地点,并有可靠的防火措施。
主辅材充足配齐,符合工程要求。
6、用电必须符合使用要求,严格执行用电的有关安全规程。
7、搭设焊接脚手架,必须牢固可靠,便与焊接施工。
8、在分气缸处做好防护措施。
三、质量检验与安全要求1、施工应坚持“安全第一,质量至上”的方针,组织施人工员认真学习安全措施和掌握抢修质量要求,严格按照施工方案和施工工艺精心施工,严格遵守安全操作规程。
四、补偿器施工工艺1、补偿器安装1)、安装前准备工作:a、核查补偿器的型号、规格、技术参数是否符合设计要求,并掌握产品使用说明。
b、掌握厂家提供补偿器的预拉伸值,是否与设计值相符,需要调整时还应对补偿器进行拉伸或冷紧。
2)、补偿器的安装方法:a、先丈量好补偿器的全长,在安装位置上,划出切断线。
b、为了防止管道受到热胀冷缩的影响,在切断管道时,切割前必须用吊架与型钢固定管道,以免影响管道的移位和补偿器的安装。
c、先用临时支、吊架将补偿器支、吊好,使两边的接口同时对好口,同时点焊。
检查补偿器安装是否正确、方向一致,合适后按顺序施焊。
焊后拆除临时支吊架。
3)、补偿器安装注意事项:a、在订购补偿器时,应向厂家提供介质温度、安装时环境温度和布置图,以便厂家了解所需的补偿能力,或向厂家提出补偿能力的要求。
b、吊装时,不得将吊索绑扎在波节上,安装时要对补偿器进行保护,可用石棉布或其他不燃物品覆盖,避免焊渣飞溅到波纹上。
动力厂分气缸安装施工方案一、前言本施工方案旨在明确动力厂分气缸安装过程中的各项操作步骤,确保安装过程的安全、高效与质量可控。
方案包含现场准备与勘察、设备检验与基础检查、分气缸安装位置确定、清洁与清洗分气缸、连接管道与密封紧固、安装支撑架与调整位置、安装附件与试压、保温与除锈处理等步骤。
二、现场准备与勘察对安装现场进行全面勘察,确保安装区域无障碍物,方便施工。
确定施工人员与工具材料的安全进出路径,设立警戒标识,保证安全。
根据分气缸的尺寸和重量,选择合适的运输方式和吊装设备。
三、设备检验与基础检查对分气缸进行全面检查,确认无损坏、变形等缺陷。
检查安装基础是否平整、坚固,符合设计要求。
四、分气缸安装位置确定根据现场勘察结果,确定分气缸的安装位置,确保其与周围设备、管道的空间距离符合设计要求。
在确定位置标记安装中心点,以便安装过程中的对中找正。
五、清洁与清洗分气缸对分气缸进行内外清洁,去除油污、锈迹等杂质。
使用合适的清洗剂对分气缸进行清洗,确保内部无残留物。
六、连接管道与密封紧固根据设计要求,将分气缸与管道进行连接,确保连接处无泄漏。
使用合适的密封材料和紧固工具,确保连接处的密封性和紧固度。
七、安装支撑架与调整位置根据分气缸的尺寸和重量,选择合适的支撑架,确保分气缸安装稳固。
调整分气缸的位置,使其与管道连接处对中,确保运行平稳。
八、安装附件与试压安装分气缸的附件,如安全阀、压力表等,确保其功能正常。
对分气缸及管道系统进行试压,检查各连接处是否泄漏,确保系统密封性良好。
九、保温与除锈处理对分气缸及管道进行保温处理,减少能量损失,提高运行效率。
对分气缸外表面进行除锈处理,并涂抹防锈漆,延长使用寿命。
十、施工安全与质量控制施工过程中严格遵守安全操作规程,确保人员与设备安全。
对施工过程中的关键步骤进行质量控制,确保安装质量符合设计要求。
十一、施工验收与交付施工完成后进行全面检查,确保各项安装质量指标合格。
编制施工验收报告,向甲方交付,并协助甲方完成相关手续。
第1篇一、工程概述分气缸是气缸的一种,主要用于控制气体流动的方向和压力,广泛应用于气动控制系统、机械手、自动化设备等领域。
分气缸的安装是保证气动系统正常运行的关键环节,本施工程序旨在详细阐述分气缸的安装步骤和注意事项。
二、施工准备1. 工具准备:(1)扳手、螺丝刀、钳子等常用工具;(2)量具,如游标卡尺、千分尺等;(3)清洗剂、润滑油等辅助材料。
2. 材料准备:(1)分气缸本体及配件;(2)连接管道、接头等;(3)密封垫、密封圈等。
3. 人员准备:(1)熟悉分气缸安装工艺的施工人员;(2)具备相关操作技能的辅助人员。
三、施工步骤1. 现场检查(1)检查分气缸本体及配件是否完好,有无损坏、变形等情况;(2)检查连接管道、接头等材料是否合格,有无泄漏现象;(3)确认安装位置是否合理,符合设计要求。
2. 分气缸本体安装(1)将分气缸本体放置在安装位置,确保其水平;(2)根据分气缸本体上的安装孔,将固定螺栓拧入,使分气缸本体与安装面紧密连接;(3)检查分气缸本体与安装面的连接是否牢固,如有松动,重新拧紧螺栓。
3. 连接管道安装(1)将连接管道与分气缸本体上的接口对接;(2)使用扳手拧紧连接管道的接头,确保连接牢固;(3)检查连接管道是否有泄漏现象,如有,重新拧紧接头。
4. 密封垫安装(1)在分气缸本体接口处涂抹适量润滑油;(2)将密封垫放置在接口处,确保密封垫与接口贴合;(3)使用扳手拧紧连接管道的接头,使密封垫与接口紧密贴合。
5. 密封圈安装(1)在分气缸本体上的密封槽内涂抹适量润滑油;(2)将密封圈放置在密封槽内,确保密封圈与槽口贴合;(3)使用扳手拧紧分气缸本体上的固定螺栓,使密封圈与槽口紧密贴合。
6. 功能测试(1)开启气源,检查分气缸的切换是否灵活;(2)检查分气缸的密封性能,确保无泄漏现象;(3)检查分气缸的运行稳定性,无异常振动。
四、施工注意事项1. 安装过程中,确保分气缸本体、连接管道、接头等材料符合设计要求;2. 安装过程中,注意观察分气缸本体的连接是否牢固,防止因连接松动导致泄漏;3. 安装过程中,注意观察密封垫、密封圈等密封件的安装质量,确保密封性能;4. 安装完成后,进行功能测试,确保分气缸的切换、密封、运行稳定性等性能满足要求;5. 施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
分、集气缸是常用于内燃机中的重要部件,其主要作用是将工作介质(气体或液体)分割成不同的压力区域,以实现引擎运转过程中的各种功能。
为了确保分、集气缸的质量和可靠性,需要进行制作与安装检验批。
下面将从制作、安装、检验三个方面详细介绍分、集气缸的制作与安装检验批。
一、分、集气缸的制作1. 材料选择:分、集气缸的制作材料应符合相关标准,通常采用高强度合金钢或铸铁等材料。
2. 工艺流程:分、集气缸的制作需要经过多道工序,包括铸造、加工、热处理等环节。
其中,铸造是分、集气缸制作中最关键的一个环节,需要采用先进的铸造技术和设备,确保铸造件的质量和稳定性。
3. 检验要求:在制作过程中,需要对每一个工序进行严格的检验,以确保分、集气缸的准确度、表面质量、尺寸精度等达到相关标准要求。
同时,还需要对成品进行全面的检验,包括压力测试、耐磨性测试等。
二、分、集气缸的安装1. 安装位置:分、集气缸的安装位置应符合工程设计要求,并且需要满足通风、散热等要求,以确保分、集气缸能够正常工作。
2. 安装方法:分、集气缸的安装需要按照相关标准和规范进行,包括安装前的清洗、涂油、定位等工作。
在安装过程中,还需要注意防止碰撞、变形等情况出现。
3. 安装后的检验:安装完成后,需要对分、集气缸进行全面的检验,包括密封性、连接紧固度、管道接口等,以确保分、集气缸能够正常工作。
三、分、集气缸的检验1. 检测方法:分、集气缸的检验需要采用先进的检测设备和技术,包括X射线探伤、超声波检测等。
2. 检测内容:检验内容包括表面质量、尺寸精度、孔隙率、疲劳寿命等。
其中,疲劳寿命是分、集气缸的重要指标之一,需要通过疲劳试验来测定。
3. 检验标准:分、集气缸的检验需要符合相关标准和规范,如GB/T 1962、GB/T 2828、GB/T 6441等。
综上所述,分、集气缸的制作与安装检验批需要遵循一系列的制作、安装、检验要求,以确保其质量和可靠性。
同时,需要采用先进的技术和设备,不断提高分、集气缸的制造水平,为内燃机的正常工作提供有力保障。
分汽缸基础施工方案1. 背景介绍分汽缸作为发动机的重要组成部分之一,在汽车和船舶等交通工具中起到承载燃气压力和产生动力的作用。
本文将介绍分汽缸的基础施工方案,包括施工前的准备工作、施工过程和施工后的处理。
2. 施工前准备工作在进行分汽缸基础施工前,需要进行以下准备工作:2.1 设计方案确定在进行分汽缸基础施工前,需要根据具体需求确定设计方案,包括分汽缸的数量、尺寸、材料选择等。
这些设计参数应基于安全性、可靠性和经济性的考虑。
2.2 施工场地准备选择一个平整、稳固的施工场地,并确保场地的安全使用。
清理场地上的障碍物和杂物,确保施工过程中的安全。
2.3 工具和材料准备准备所需的工具和材料,包括测量工具、切割工具、钻孔设备、焊接设备、螺栓和螺母等。
确保这些工具和材料的质量和可靠性。
3. 施工过程本节将介绍分汽缸基础施工的具体步骤和注意事项。
3.1 基础打地首先,在施工场地上进行基础打地工作。
根据设计方案,确定分汽缸的位置和尺寸,并在场地上进行标线。
然后使用挖掘机或手动工具开挖基础坑,保证坑底平整。
3.2 基础施工在基础坑底铺设一层砼底板,确保厚度均匀。
然后根据设计要求,安装分汽缸支架或底座。
支架或底座可使用钢材或钢筋混凝土制作,确保足够的强度和稳定性。
3.3 管道连接根据设计方案,进行分汽缸与其他设备或管道的连接。
这涉及到管道的切割、焊接和螺纹连接等工作。
在进行管道连接时,需要确保连接处的密封性和可靠性。
3.4 固定和调整在完成管道连接后,需要对分汽缸进行固定和调整。
使用螺栓和螺母将分汽缸与支架或底座固定,确保其位置和姿态的正确性。
3.5 检测和测试完成施工后,进行分汽缸系统的检测和测试。
这包括检查管道的密封性、分汽缸的工作状态和压力等。
确保分汽缸系统正常运行和达到设计要求。
4. 施工后处理在完成分汽缸基础施工后,需要进行一些处理工作,以确保施工的质量和安全。
4.1 清理场地清理施工场地上的杂物和残留物,保持场地的干净整洁。
分汽缸安装施工方案1
在机械制造领域中,汽缸是一种至关重要的装置,被广泛应用于发动机、压缩机等设备中。
分汽缸的安装施工是一项关键性工作,合理的安装能够保证设备的正常运转和稳定性。
本文将介绍分汽缸的安装施工方案1,希望能够对相关领域的从业人员提供一定的参考。
1. 准备工作
在进行分汽缸安装施工之前,首先需要做好充分的准备工作。
具体包括:•检查分汽缸及其配件的数量和质量,确保没有遗漏或损坏。
•准备好必要的安装工具,如扳手、扭力扳手、橡胶锤等。
•确保安全设备完善,如安全帽、手套等。
2. 安装步骤
2.1 安装基础
首先,需要将底座或固定架固定在设备的基础上,确保其稳固可靠。
2.2 安装分汽缸主体
将分汽缸主体放置在已经安装好的底座或固定架上,根据设备的接口要求,使用螺栓将其固定好。
2.3 连接管路
根据设备或工艺要求,连接好分汽缸与液压源或气源之间的管路,确保连接处无泄漏。
2.4 调试测试
安装完成后,需要进行相关的调试测试工作,确保分汽缸的正常运转和性能。
3. 安装注意事项
在进行分汽缸安装施工时,需要注意以下几点:
•安装过程中需谨慎操作,防止损坏设备。
•定期检查和维护分汽缸,确保设备的正常运转。
•在进行调试测试时,应严格按照相关规程和操作规范进行操作。
4. 结语
通过本文对分汽缸安装施工方案1的介绍,希望读者能够对相关工作有所了解,合理的安装操作能够保证设备的正常运转和寿命。
在实际工作中,应严格按照相关规程和操作规范进行操作,确保安装质量和安全。
Φ426×10型分汽缸
安装施工方案
编制:
审核:
河南名牌著名商标
河南省四通锅炉有限公司
河南省四通锅炉有限公司
分汽缸安装施工方案
一、总则:
1、为了加强锅炉安装的施工管理,规范锅炉安装施工,保证锅炉运行的安全性能,特制定本方案.
2、本方案适用
于的型蒸汽锅炉的安装施工。
二、依据:
1、TSG R004-2009《固定式压力容器安全技术监察规程》
HG/T20584-2011《钢制化工容器制造技术要求》 GB150-2011《压力
容器》;
2、《机械设备安装工程施工及验收通用规范》
3、其他相关安全技术规范、国家标准和行业标准。
3、压力容器的概况:
建设单位:
安装单位:河南省四通锅炉有限公司
产品型号:Φ426×10
产品编号:
制造单位:河南省四通锅炉有限公司
制造日期:
安装单位许可证号、级别:TS2110150-2015 D1、D2级
四、施工人员组织和机具:
1、施工人员:郭亚洲王俊毫
质检人员:郭亚洲
施工技术负责人:田志坚
施工现场焊接负责人:王俊毫
施工现场负责人:郭亚洲
持证焊工:郭亚洲证书编号:TS6JZKS201332
类别(方法) : SMAW
合格项目: SMAW-FeII-3G-12-Fef3J SMAW-FeⅡ-5FG-3.5/51-Fef3J
王俊毫证书编号:TS6JZKS201339
类别(方法) : SAW SMAW
合格项目: SMAW- FeⅡ-1G-12-07/08-19 SMAW- FeⅡ-3G-12-Fef3J
起重工:吕树成
电工:夏雪齐
管工:张存林
钳工:冯培太
司炉:冯培太
RT无损检测:冯少华
RT无损检测:司辉
2、机具设备:
电焊机 BX-315-2 2台;
切割机 1台;
空气压缩机 1台;
气焊 1套;
盒尺,分度仪等各 2套
焊缝检测尺 1个
水平尺 1个
千斤顶(8T) 2台
手拉葫芦(8T) 1台
测厚仪 1个
探伤机 1台
试压泵 1台
五、施工前的准备:
1、清点分汽缸出厂的技术资料是否齐全,了解分汽缸结构特点及安装施工技术要求。
2、组织审查分气缸平面布置、管路工艺布置等图纸是否符合规范要求。
3、对分汽缸质量进行检查并作记录。
4、组织施工人员学习,了解施工范围,工程质量、施工进度要求,操作要领和安全技术措施。
六、基础验收与防线:
1、分汽缸基础施工结束后,应对照基础图纸进行验收。
2、基础标高用水平尺进行测量,基础标高测量前,应根据建筑物的4-0
标出基准水平线,基准线的标高误差20mm。
3、基础浇灌应无裂纹、无漏筋等现象。
用小锤轻击四角,基础无粉末脱落。
七、分气缸就位:
1、分汽缸找定位准确后,用水平尺来找锅炉左右水平和纵向坡度。
2、分汽缸找正后,用垫铁将分汽缸垫实不松动。
复核尺寸无误后作好记录。
八、辅助设备的安装:
1、安全附件安装
(1) 压力表安装:
压力表按规程要求选用,安装前应到当地市级质量技术监督局计量室校验合格,在表盘上标出工作压力。
压力表与存水弯管之间装三通旋塞,以便吹洗管路、卸换压力表。
压力表的存水弯管用铜管或无缝钢管制作,其内径不得小于10mm。
压力表一般应垂直安装,如考虑便于观察,倾斜不大于30°。
(2) 安全阀安装:
安全阀按规程要求选用,安装前应到当地市级锅炉压力容器检验所安全阀校验室校验合格,还应清洗加机油防锈蚀,安全阀必须垂直安装,装设排气管接至室外安全方向,固定牢固。
排气管的最低处应装疏水管接入排水沟。
2、接地线的安装
压力容器一般都露天工作,所以应把地线接好以防止雷击发生危害。
接地线一般从支座的支撑板上接到地下,结合紧密。
九、焊接:
1、分汽缸安装管道须使用材质 20#标准GB3087-2008管子,使用的焊条为J422酸性焊条。
2、焊接时,操作员必须是按《特种设备焊接操作人员考核细则》考试合格并取得《特种设备作业人员证》后,方可再有效期内从事合格项目范围内的焊接工作。
3、严格按照制定的焊接规范及工艺要求进行施焊,焊前焊条须进行150~200℃的烘干,恒温1小时后装入保温筒进行施焊。
4、管口须用砂轮机磨出45°坡口,施焊前焊工应清理坡口及两侧的油污及杂物,使坡口两侧呈现金属光泽。
焊工在施焊过程中应测量焊接参数,使其符合焊卡要求。
焊接结束后,焊工应清理焊缝两侧的飞溅物及其它表面缺陷,自检合格后在焊缝一侧打上自己的钢印交检验员检查。
不锈钢及低温容器焊缝的焊工代号标记用记号笔标注。
十、耐压试验:
1、等所有压力管道安装结束并经外观和无损检测合格后,即可进行整体水压试验,按以下步骤操作。
2、试验场地应当有可靠的安全防护设施,并经单位技术负责人和安全管理部门认可。
监检人员应到现场进行监督检验。
试验过程中,不得进行与试验无关的工作,无关然元不得再试验现场停留。
3、清理分汽缸内部完毕后,,安装经过校验的压力表,装试压泵。
水温应为5℃以上水质应当符合设计图样和《固定式压力容器安全技术监察规程》要求,周围空气温度不得低于5℃,否则应采取防冻措施,水压试验压力应按图纸或管道设计图样规定。
3、准备工作完毕后,向分气缸上水,分汽缸顶部留放气孔,加水至放气孔有水溢流出时,关闭放气阀,当水温与分汽缸金属壁温接近时,用试压泵缓慢升压至设计压力,确认无泄漏后继续升压到规定的试验压力,保持30分钟(不得采用连续加压来维持试验压力不变)。
然后缓慢降压至设计压力,保压足够时间检查,检查期间压力应当保持不变。
4、合格标准为无渗漏,无可见变形,试验过程中无异常响声。
5、水压试验合格后,缓慢降压,无压力时将分汽缸、附属压力管道内的水排净,作好水压试验记录。
水压试验方案
本方案依照TSG R004-2009《固定式压力容器安全技术监察规程》
HG/T20584-2011《钢制化工容器制造技术要求》、 GB150-2011《压力容器》、《机械设备安装工程施工及验收通用规范》对型分汽缸及附属压力管道水压试验制定。
一、试压前的准备工作:
1、清理分汽缸内部后,封闭锅炉人孔及手孔;
2、安全阀座用盲板封堵,关闭其它所有阀门;
3、安装两只经过校验的压力表。
量程为0~2.5MPa,精度不低于1.6级;
4、安装临时进水管和试压泵;
5、水温应为5℃以上,周围空气温度不得低于5℃。
二、水压试验压力应符合以下规定:
锅炉本体工作压力: 1.3 Mpa ,试验压力: 1.7 Mpa。
三、水压试验方法:
准备工作完毕后,向分汽缸上水,锅炉顶部留放气孔,加水至放气孔有水溢流出来时,关闭放气阀,当水温与分汽缸金属壁温接近时,用试压泵缓慢升至设计压力,确认无泄漏后继续升压到规定的试验压力,保持30分钟(不得采用连续加压来维持试验压力不变)。
然后缓慢降压至设计压力,保压足够时间检查,检查期间压力应保持不变。
四、水压试验合格标准:
无渗漏,无可见变形,试验过程中无异常响声。
五、水压试验合格后,缓慢降压,无压力时将分汽缸、附属压力管道内的水排净,作
好水压试验记录。
表。
