2011年度全国一级建造师考试《建设工程项目管理》试卷答案
- 格式:doc
- 大小:59.50 KB
- 文档页数:1
2011年一级建造师《建设工程项目管理》考试真题卷(7)•本卷共分为2大题50小题,作答时间为180分钟,总分100分,60分及格。
•一、单项选择题(共25题,每题2分。
每题的备选项中,只有一个最符合题意)1.通过信息技术在工程管理中的开发和应用能实现(),从而可提高数据传输的抗干扰能力,使数据传输不受距离限制并可提高数据传输的保真度和保密性。
A:信息处理和变换的程序化B:信息传输的数字化和电子化C:信息流扁平化D:信息存储数字化和存储相对集中参考答案:B“信息传输的数字化和电子化”可提高数据传输的抗干扰能力,使数据传输不受距离限制并可提高数据传输的保真度和保密性。
2.一般特种作业人员应具备的最低年龄条件是()岁以上。
A:16B:18C:20D:22参考答案:B特种作业人员应该具备的基本条件:1、年龄满18周岁;2、身体健康,无妨碍从事相应工种作业的疾病和生理缺陷;3、初中(含初中)以上文化程度,具备相应工种的安全技术知识,参加国家规定的安全技术理论和实际操作考核并成绩合格;4、符合相应工种特点需要的其他条件。
3.建设项目管理规划是指导项目管理工作的()文件。
A:基础性B:实施性C:技术性D:纲领性参考答案:D建设工程项目管理规划是指导项目管理工作的纲领性文件。
4.根据《建设工程安全生产管理条例》第十四条的有关规定,工程监理单位应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合()。
A:工程建设设计文件B:工程建设技术规程C:工程建设施工合同D:工程建设强制性标准参考答案:D《建设工程安全生产管理条例》第十四条:工程监理单位应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。
5.关于项目管理和工程管理的说法,正确的是()。
A:工程项目管理的时间是项目的全寿命周期B:建设工程管理的时间是项目的实施阶段C:工程管理的核心任务是为项目的建设和使用增值D:项目管理的核心任务是目标控制参考答案:D选项A的正确说法应为工程项目管理的时间是项目实施阶段,选项B的正确说法应为建设工程管理的时间是项目的全寿命周期,选项C的正确说法应为建设工程管理的核心任务是为工程的建设和使用增值。
一级建造师建设工程项目管理真题及答案分享12011年一级建造师:建设工程工程管理真题一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意) 1.建设工程管理的核心任务是()。
A.目标控制B.提高建设工程生命周期价值C.实现业主的建设目标和为工程的建设增值D.为工程的建设和使用增值2.作为工程工程建设的参与方之一,供货方的工程管理工作主要是在()进行。
A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段3.按照国际工程的惯例,当建设工程采用指定分包时,()应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方4.下列组织工具中,能够反映组成工程所有工作任务的是()。
A.工程结构图B.工作任务分工表C.合同结构图D.工作流程图5.关于编制工程管理任务分工表的说法,正确的是()。
A.业主方应对工程各参与方给予统一指导和管理B.首先应对工程实施各阶段的具体管理任务做详细分解C.首先要定义主管部门的工作任务D.同一类别的工程可以集中编制通用的分工表6.建设工程工程实施阶段策划的主要任务是()。
A.定义工程开发或减少的任务B.确定如何组织该工程的开发或建设C.确定建设工程的进度目标D.编制工程投资总体规划7.在国际上,民用建筑工程工程总承包的招标多数采用()描述的方式。
A.工程构造B.工程功能C.工程结构D.工程价值8.我国建设工程的业主方选择设计方案和设计单位的主要方式是()。
A.设计竞赛B.设计招标C.直接委托D.设计竞赛与设计招标结合9.下列建设工程安全隐患的不安全因素中,属于“物的不安全状态”的是()。
A.物体存放不当B.个人防护用品缺失C.未正确使用个人防护用品D.对易燃易爆等危险品处理不当10.下列质量控制工作中,属于施工技术准备工作的是()。
A.做好施工现场的质量检查记录B.审核复查各种施工详图C.复核测量控制点D.按规定维修和校验计量器具11.建设工程设计方进度控制的任务是依据()对设计工作进度的要求,控制设计工作进度。
2011年《建设工程项目管理》真题解析一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.建设工程管理的核心任务是( )。
A.目标控制B.提高建设项目生命周期价值C.实现业主的建设目标和为工程的建设增值D.为工程的建设和使用增值【答案】D【答案解析】建设工程管理工作是一种增值服务工作,其核心任务是为工程的建设和使用增值。
【考点来源】该考点来自教材第一章:1Z 建设工程项目的组织与管理,第一节:1Z 建设工程项目管理的目标和任务2.作为工程项目建设的参与方之一,供货方的项目管理工作主要是在( )进行。
A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段【答案】B【答案解析】供货方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期。
【考点来源】该考点来自教材第一章:1Z 建设工程项目的组织与管理,第一节:1Z 建设工程项目管理的目标和任务3.按照国际工程的惯例,当建设工程采用指定分包时,( )应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方【答案】C【答案解析】按国际工程的惯例,当采用指定分包商时,不论指定分包商与施工总承包方,或与施工总承包管理方,或与业主方签订合同,由于指定分包商合同在签约前必须得到施工总承包方或施工总承包管理方的认可,因此,施工总承包方或施工总承包管理方应对合同规定的工期目标和质量目标负责。
【考点来源】该考点来自教材第一章:1Z 建设工程项目的组织与管理,第一节:1Z 建设工程项目管理的目标和任务4.下列组织工具中,能够反映组成项目所有工作任务的是( )。
A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图【答案】A【答案解析】项目结构图,对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务(该项目的组成部分)。
【考点来源】该考点来自教材第一章:1Z 建设工程项目的组织与管理,第二节:1Z建设工程项目的组织5.关于编制项目管理任务分工表的说法,正确的是( )。
2011年一级建造师《建造工程项目处理》考试真题卷(7)•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。
一、单项挑选题(共25题,每题2分。
每题的备选项中,只要一个最契合题意)1.经过信息技能在工程处理中的开发和运用能完成(),然后可进步数据传输的抗干扰才干,使数据传输不受距离束缚并可进步数据传输的保真度和保密性。
A:信息处理和改换的程序化B:信息传输的数字化和电子化C:信息流扁平化D:信息存储数字化和存储相对会集参阅答案:B“信息传输的数字化和电子化”可进步数据传输的抗干扰才干,使数据传输不受距离束缚并可进步数据传输的保真度和保密性。
2.一般特种作业人员应具有的最低年纪条件是()岁以上。
A:16B:18C:20D:22参阅答案:B特种作业人员应该具有的根本条件:1、年纪满18周岁;2、身体健康,无阻碍从事相应工种作业的疾病和生理缺陷;3、初中(含初中)以上文化程度,具有相应工种的安全技能知识,参加国家规矩的安全技能理论和实践操作查核并效果合格;4、契合相应工种特色需求的其他条件。
3.建造项目处理规划是辅导项目处理作业的()文件。
A:基础性B:施行性C:技能性D:纲领性参阅答案:D建造工程项目处理规划是辅导项目处理作业的纲领性文件。
4.依据《建造工程安全出产处理条例》第十四条的有关规矩,工程监理单位应当查看施工安排规划中的安全技能办法或许专项施工计划是否契合()。
A:工程建造规划文件B:工程建造技能规程C:工程建造施工合同D:工程建造强制性标准参阅答案:D《建造工程安全出产处理条例》第十四条:工程监理单位应当查看施工安排规划中的安全技能办法或许专项施工计划是否契合工程建设强制性标准。
5.关于项目处理和工程处理的说法,正确的是()。
A:工程项目处理的时刻是项意图全寿数周期B:建造工程处理的时刻是项意图施行阶段C:工程处理的中心使命是为项意图建造和运用增值D:项目处理的中心使命是方针操控参阅答案:D选项A的正确说法应为工程项目处理的时刻是项目施行阶段,选项B的正确说法应为建造工程处理的时刻是项意图全寿数周期,选项C的正确说法应为建造工程处理的中心使命是为工程的建造和运用增值。
2011年一级建造师考试《项目管理》真题及参考答案第一章 建设工程项目的组织与管理(参考答案)单选题 1D,2B,3C,5A,7B,8B,9B,10B,11B,12B,13B,15D,18D,19C,21A,22B,23C多选题 4BDE,6ABD,14AB,16AE,17CD,20ACD,24ABD1Z201010 建设工程管理的内涵和任务1、建设工程管理的核心任务是( )。
A. 目标控制B. 提高建设项目生命周期价值C. 实现业主的建设目标和为工程的建设增值D. 为工程的建设和使用增值1Z201020 建设工程项目管理的目标和任务2、作为工程项目建设的参与方之一,供货方的项目管理工作主要是在( )进行。
A.设计阶段 B.施工阶段 C.保修阶段 D.动用前准备阶段3、按照国际工程的惯例,当建设工程采用指定分包时,( )应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方4、根据《建设项目工程总承包管理规范》,工程总承包方项目管理的主要内容有( )。
A、编写和报批项目建议书、可行性研究报告B、任命项目经理,组建项目部C、确定和落实项目建设的资金D、实施设计管理E、编制项目计划1Z201030 建设工程项目管理的组织5、下列组织工具中,能够反映组成项目所有工作任务的是( )。
A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图6、关于项目管理组织结构模式说法正确的有( )。
A、矩阵组织适用于大型组织系统B、矩阵组织系统中有横向和纵向两个指令源C、职能组织结构中每一个工作部门只有一个指令源D、大型线性组织系统中的指令路径太长E、线性组织结构中可以跨部门下达指令7、关于编制项目管理任务分工表的说法,正确的是( )。
A. 业主方应对项目各参与方给予统一指导和管理B. 首先应对项目实施各阶段的具体管理任务做详细分解C. 首先要定义主管部门的工作任务D. 同一类别的项目可以集中编制通用的分工表1Z201040 建设工程项目策划8、建设工程项目实施阶段策划的主要任务是( )。

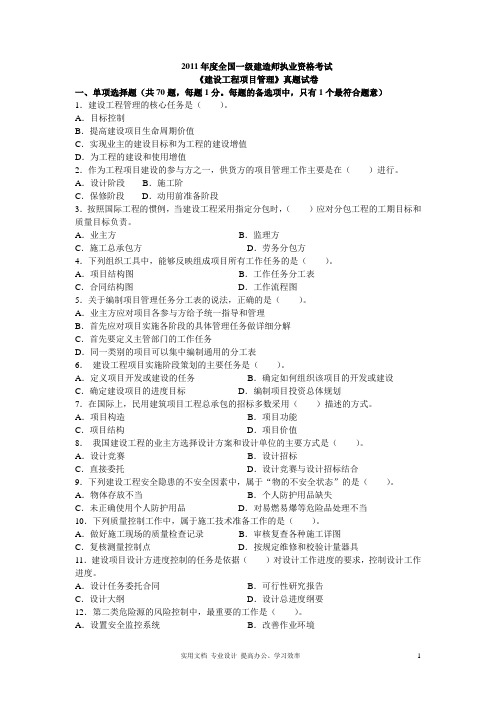

2011年度全国一级建造师执业资格考试《建设工程项目管理》真题试卷一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.建设工程管理的核心任务是()。
A.目标控制B.提高建设项目生命周期价值C.实现业主的建设目标和为工程的建设增值D.为工程的建设和使用增值2.作为工程项目建设的参与方之一,供货方的项目管理工作主要是在()进行。
A.设计阶段B.施工阶C.保修阶段D.动用前准备阶段3.按照国际工程的惯例,当建设工程采用指定分包时,()应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方4.下列组织工具中,能够反映组成项目所有工作任务的是()。
A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图5.关于编制项目管理任务分工表的说法,正确的是()。
A.业主方应对项目各参与方给予统一指导和管理B.首先应对项目实施各阶段的具体管理任务做详细分解C.首先要定义主管部门的工作任务D.同一类别的项目可以集中编制通用的分工表6.建设工程项目实施阶段策划的主要任务是()。
A.定义项目开发或建设的任务B.确定如何组织该项目的开发或建设C.确定建设项目的进度目标D.编制项目投资总体规划7.在国际上,民用建筑项目工程总承包的招标多数采用()描述的方式。
A.项目构造B.项目功能C.项目结构D.项目价值8.我国建设工程的业主方选择设计方案和设计单位的主要方式是()。
A.设计竞赛B.设计招标C.直接委托D.设计竞赛与设计招标结合9.下列建设工程安全隐患的不安全因素中,属于“物的不安全状态”的是()。
A.物体存放不当B.个人防护用品缺失C.未正确使用个人防护用品D.对易燃易爆等危险品处理不当10.下列质量控制工作中,属于施工技术准备工作的是()。
A.做好施工现场的质量检查记录B.审核复查各种施工详图C.复核测量控制点D.按规定维修和校验计量器具11.建设项目设计方进度控制的任务是依据()对设计工作进度的要求,控制设计工作进度。
一、单项选择题1、建设工程项目管理就是自项目开始到项目完成,通过( P2 )使项目目标得以实现。
A、项目策划和项目组织B、项目控制和项目协调C、项目组织和项目控制D、项目策划和项目控制2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和( P15 )。
A、管理目标分工B、管理职能分工C、管理责任分工D、管理权限分工3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后( P25 )。
A、明确项目管理的各项工作流程B、分析项目管理的合同结构模式C、明确项目管理和各主管工作部门或主管人员的工作任务D、分析组织管理方面存在的问题4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的是( P31 )。
A、管理工作流程B、物质流程C、信息处理工作流程D、设计工作流程5、为明确混凝土工程施工中钢筋制作、混凝土浇筑等工作之间的逻辑关系,其工程日志日志应当编制( P32 )。
A、组织结构图B、任务分工表C、工作流程图D、工作一览表6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是( P16 )。
A、管理职能分工表B、工作任务分工表C、项目结构图D、组织结构图7、建设工程项目实施阶段策划的主要任务是确定( P35 )。
A、项目建设的总目标B、如何实现项目的目标C、项目建设的指导思想D、如何组织项目的建设8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由( P42 )承担。
A、业主B、分包单位C、施工总承包管理单位D、施工总承包单位9、根据《建设工程施工合同(示范文本)》(GF-99-0201),合同实施过程中工程师同意采用承包人的合理化建议,由此产生的费用或获得的收益应由( P83 )。
A、发包人与承包人另行约定分担或分享B、发包人承担或享有C、发包人、承包人和工程师根据约定分担或享有D、承包人承担或享有10、施工生产要素的质量控制中,对模板、脚手架等施工设施,除按适用的标准定型选用外,一般应按( P172 )要求进行专项设计。
2011年度一级建造师项目管理考试试卷一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.建设工程管理的核心任务是()。
A.目标控制B.提高建设项目生命周期价值C.实现业主的建设目标和为工程的建设增值D.为工程的建设和使用增值【答案】D【解析】P3建设工程管理的核心任务是为工程的建设和使用增值。
建设工程项目策划的目的:为项目建设的决策和实施增值。
(2014单)【老杨提示】两个增值对比记忆:2.作为工程项目建设的参与方之一,供货方的项目管理工作主要是在()进行。
A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段【答案】B【解析】P12作为工程项目建设的参与方之一,供货方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期。
3.按照国际工程的惯例,当建设工程采用指定分包时,()应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方【答案】C【解析】P15按照国际工程的惯例,当建设工程采用指定分包时,施工总承包方或施工总承包管理方应对合同规定的分包工程的工期日标和质量目标负责。
4.下列组织工具中,能够反映组成项目所有工作任务的是()。
A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图【答案】A【解析】P18项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。
合同结构图反映业主方和项目各参与方之间,以及项目各参与方之间的合同关系。
通过合同结构图,可以非常清晰地了解一个项目有哪些或将有哪些合同,以及了解项目各参与方的合同组织关系。
工作流程图可以帮助管理者了解实际工作活动,消除工作过程中多余的工作环节,合并同类活动,使工作流程更为经济、合理和简便,从而提高工作效率。
5.关于编制项目管理任务分工表的说法,正确的是()。
A.业主方应对项目各参与方给予统一指导和管理B.首先应对项目实施各阶段的具体管理任务做详细分解C.首先要定义主管部门的工作任务D.同一类别的项目可以集中编制通用的分工表【答案】B【解析】P27为了编制项目管理任务分工表,首先应对项目实施的各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解在项目管理任务分解的基础上,确定项目经理和费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理及组织与协调等主管工作部门或主管人员的工作任务。
2011年一级建造师《建设工程项目管理》真题一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.建设工程管理的核心任务是()。
A.目标控制B.提高建设项目生命周期价值C.实现业主的建设目标和为工程的建设增值D.为工程的建设和使用增值2.按国际工程惯例,当采用指定分包商时,应对分包合同规定的工期和质量目标负责的是()。
A.业主B.监理方C.指定分包商D.施工总承包管理方3.按照国际工程的惯例,当建设工程采用指定分包时,()应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方4.下列组织工具中,能够反映组成项目所有工作任务的是()。
A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图5.关于编制项目管理任务分工表的说法,正确的是()。
A.业主方应对项目各参与方给予统一指导和管理B.首先应对项目实施各阶段的具体管理任务做详细分解C.首先要定义主管部门的工作任务D.同一类别的项目可以集中编制通用的分工表6.建设工程项目实施阶段策划的主要任务是()。
A.定义项目开发或减少的任务B.确定如何组织该项目的开发或建设C.确定建设项目的进度目标D.编制项目投资总体规划7.在国际上,民用建筑项目工程总承包的招标多数采用()描述的方式。
A.项目构造B.项目功能C.项目结构D.项目价值8.我国建设工程的业主方选择设计方案和设计单位的主要方式是()。
A.设计竞赛B.设计招标C.直接委托D.设计竞赛与设计招标结合9.下列建设工程安全隐患的不安全因素中,属于“物的不安全状态”的是()。
A.物体存放不当B.个人防护用品缺陷C.未正确使用个人防护用品D.对易燃易爆等危险品处理不当10.下列质量控制工作中,属于施工技术准备工作的是()。
A.做好施工现场的质量检查记录B.审核复查各种施工详图C.复核测量控制点D.按规定维修和校验计量器具11.建设项目设计方进度控制的任务是依据()对设计工作进度的要求,控制设计工作进度。
[一级建造师真题及答案]2011一级建造师真题及答案篇一: 2011一级建造师真题及答案2011一级建造师《项目管理》答案解析1.建设工程管理的核心任务是。
[]A. 目标控制B. 提高建设项目生命周期价值C. 实现业主的建设目标和为工程的建设增值D. 为工程的建设和使用增值2.作为工程项目建设的参与方之一,供货方的项目管理工作主要是在进行。
A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段3.按照国际工程的惯例,当建设工程采用指定分包时,应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方4.下列组织工具中,能够反映组成项目所有工作任务的是。
A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图5. 关于编制项目管理任务分工表的说法,正确的是。
A. 业主方应对项目各参与方给予统一指导和管理B. 首先应对项目实施各阶段的具体管理任务做详细分解C. 首先要定义主管部门的工作任务D. 同一类别的项目可以集中编制通用的分工表6.建设工程项目实施阶段策划的主要任务是。
A. 定义项目开发或减少的任务B. 确定如何组织该项目的开发或建设C. 确定建设项目的进度目标D. 编制项目投资总体规划7.在国际上,民用建筑项目工程总承包的招标多数采用描述的方式。
A. 项目构造B. 项目功能C. 项目结构D. 项目价值8.我国建设工程的业主方选择设计方案和设计单位的主要方式是。
P41A. 设计竞赛B. 设计招标C. 直接委托D. 设计竞赛与设计招标结合19. 运用动态控制原理控制建设工程项目进度时,第一步工作是。
A. 施工质量计划是以施工项目为对象,由业主编制的质量计划B. 施工质量计划中包括施工技术方案C. 施工质量计划一经审核批准后不得修改D. 协施工总承包单位对分包单位编制的施工质量计划不需要审核18.单代号搭接网络的时间参数计算时,若某项中间工作的最早开始时间为负值,则应当。
