凤台冷却塔施工组织设计
- 格式:doc
- 大小:1021.00 KB
- 文档页数:59
一、编制依据1.招标单位提供的《淮浙煤电有限责任公司凤台发电厂2×600MW超临界机组工程2×9000m2冷却塔建筑工程招标文件》及其补充文件和招标书答疑文件。
2.招标单位提供的厂区总平面布置图。
3.关于冷却塔的初设图纸一套(共5册)4.电力建设施工质量验收及评定规程 DL/T 5210.1-20055.火电施工质量检验及评定标准(焊接工程篇)6.建筑地基基础工程施工质量验收规范 GB50202-20027.混凝土结构工程施工质量验收规范 GB50204-20028.钢结构工程施工质量验收规范 GB50205-20029.钢筋焊接及验收规程 JGJ18-200310.建筑防腐工程施工及验收规范 GB50212-200211.混凝土强度检验评定标准 GBJ107-8712.建筑工程施工质量验收评定统一标准 GB50300-200113.《电力建设安全工作规程》 DL5009.1-2002。
14.《电力建设安全健康与环境管理工作规定》15.有关建筑材料质量标准与管理规程16.有关建筑材料试验规程、规范和评定标准17.主管部门对相关规程、规范的补充规定和解释说明及其它相关标准18.本公司质量管理手册及程序文件。
二、工程概况1.工程名称:淮浙煤电有限责任公司凤台发电厂2×600MW超临界机组工程2.建设地点:安徽省淮南市凤台县桂集乡和城北乡境内3.工程规模和性质:本期工程为新建2×600MW超临界机组4.工程关系:4.1 业主单位:淮浙煤电责任有限公司4.2 监理单位:浙江电力建设监理公司4.3 管理公司:浙江省电力建设有限公司4.4 设计单位:国家电力公司华东电力设计院4.5 施工单位:安徽电力建设第二工程公司5.项目概况:5.1 厂址条件:淮浙煤电有限责任公司凤台发电厂工程,厂址位于桂集乡和城北乡境内,厂址处有一条220kV高压线走廊呈东西向穿越厂址区域,南侧为国家铁路——阜淮线,东侧为凤蒙公路,距离淮南市区约35公里。
冷却塔维修施工组织设计方案一、项目背景冷却塔作为热电厂供热系统中重要的附属设备,负责散热工作,保证发电机组的正常运行。
然而,长期使用后,冷却塔易出现磨损、腐蚀等问题,为保证冷却塔的正常运行,提高可靠性和稳定性,必须进行定期维修保养。
二、施工组织设计1.组织机构(1)项目经理:负责全面统筹协调维修施工工作,安排施工进度,检查施工质量。
(2)工程技术人员:负责提供技术指导,解决技术难题。
(3)维修工人:根据工程设计要求,负责具体的维修工作,包括拆卸、更换、修复等。
2.施工前准备(1)制定施工方案:基于冷却塔的具体情况和维修要求,制定详细的施工方案,包括维修内容、工序、时间安排等。
(2)准备施工材料和设备:根据施工方案,准备所需的维修材料、工具和设备,确保施工顺利进行。
(3)组织施工人员培训:对参与维修工作的人员进行相关培训,确保安全施工。
3.施工过程(1)安全措施:在施工区域周边设置安全警示区,保持施工现场的通风良好,确保工人的工作环境安全。
(2)拆卸维修:按照施工方案,拆卸冷却塔的受损部件,并进行维修或更换。
(3)修复工作:对于受损的部件,根据具体情况进行修复工作,如清理、焊接、喷涂等。
(4)安装调试:在维修完成后,按照施工方案进行安装和调试工作,确保冷却塔的各项功能正常运行。
(5)质量检查:对维修工作进行全面检查,确保维修质量符合要求。
4.施工安全保障(1)施工现场要进行安全检查,确保施工条件符合安全要求。
(2)施工人员要佩戴防护装备,严禁穿拖鞋、翻修设备等危险操作。
(3)设立安全警示牌和喷涂标志,提醒施工人员注意安全。
(4)配备必要的急救设备和人员,应对突发事件。
5.环境保护(1)施工过程中,要对废弃物进行分类处理,如废砖、废钢、废水等,避免对环境造成污染。
(2)在施工现场周围设置落地防尘网,减少施工粉尘对周边环境的影响。
(3)用有害废弃物容器储存有害废弃物,并委托专业机构进行安全处置。
6.现场管理(1)严格按照施工方案组织施工,确保施工进度和质量。
冷却塔施工组织设计第一章编制依据一、编制依据1、国家现行建筑安装工程施工及验收规范、规程;电力建设施工质量验收及评定规程第1部分土建工程2、施工图纸及设计要求3、现场施工环境二、技术规范本工程施工必须严格执行的技术规范:1、国家标准(1)、GB50026-2007《工程测量规范》;(2)、GB50204-2002《混凝土结构工程施工质量验收规范》;(3)、GB50203-2002《砌体工程施工质量验收规范》;(4)、GB50300-2001《建筑工程施工质量验收统一标准》;(5)、GB50210-2001《建筑装饰装修工程质量验收规范》;(6)、GBJ107-87《混凝土强度检验评定标准》;(7)、GB50011-2001《建筑抗震设计规范》;2、行业标准(1)DL/T5210.1-2005《电力建设施工质量验收及评定规程》(2)、JGJ22-2000《普通配合比设计规范》;(3)、JGJ33-2003《建筑机械使用安全技术规范》;(4)、JGJ80-91《建筑施工高处作业安全技术规范》;(5)、JGJ59-99《建筑工程施工安全技术规范》;(6)、JGJ18-2003《钢筋焊接及验收规程》;(7)、JGJ130-2001(J84-2001)《建筑施工扣件式钢管脚手架安全技术规范》;第二章工程概况本项目位于大明东营港工业园内,冷却塔工程为框架结构,长48米,宽14米,高13.1m。
本工程地面相对标高为-0.200,建筑结构的安全等级为二级,框架抗震等级为三级。
本工程设计遵循的标准、规范、规程《建筑结构可靠度设计统一标准》、《建筑结构荷载规范》、《混凝土结构设计规范》、《建筑抗震设计规范》、《建筑地基基础设计规范》、《钢结构设计规范》第三章施工总体部署一、施工部署我公司将选派具有丰富施工管理经验的项目经理,并抽调年轻化、知识化、专业化的施工管理人员,成立工程项目经理部。
由该项目部组织施工,能充分发挥并体现我公司综合实力及施工管理水平,经过科学组织,统筹安排,精心施工,实现本工程优质、高效、安全、文明、环保等各项目标。
一、施工组织设计a.塔顶固定吊点安装、高空作业平台及设备安装调试1.根据塔顶设计结构,选择在塔顶检修孔中心安装首台吊篮的悬梁位置点,二根悬梁的相应位置按吊篮尺寸选择固定点,悬梁在筒顶确保固定可靠。
悬梁尾部用钢丝绳经检修孔底部穿过塔顶平台,于内护栏相连,确保悬梁受力点牢固。

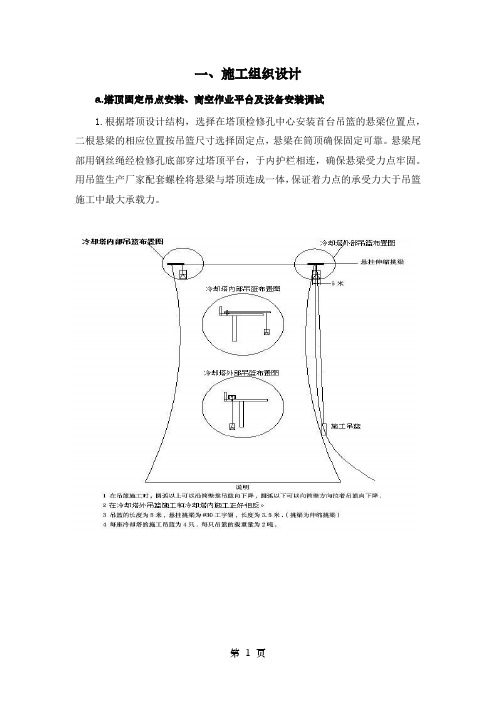

用吊篮生产厂家配套螺栓将悬梁与塔顶连成一体,保证着力点的承受力大于吊篮施工中最大承载力。
吊篮悬臂梁安装示意图2、作业吊篮安装2.1.将作业平台拼装部件放置在冷却塔的底部施工位置,用规定配套的螺栓将各部件拼装成整体。
2.2.在工作平台规定位置安装好提升机的安装架,将提升机和安全锁安装在安装架下。
2.3.在作业平台护栏的适当位置安装电器开关箱。
2.4.接通电源后,依次启动各提升机,然后将对应牵引钢丝绳插入提升机,使各吊点提升机钢索受力均衡,同时安全锁钢丝绳插入处于打开的安全锁中。
2.5.为了不使吊篮碰撞冷却塔筒壁,在吊篮底部安装二只橡皮滚轮,确保在上下施工运动过程中不损坏已涂刷的油漆表面。
作业吊篮安装图示3、卷扬机的安装3.1.我公司已从专业卷扬机生产厂订购二套适用冷却塔防腐施工运送施工材料的专用卷扬机,该卷扬机爬高200米,超长钢丝绳滚筒,运行稳定可靠。
3.2.根据塔顶设计结构,制作便于安装、拆卸筒顶悬梁支架,悬梁支架采用16#工子钢,并且制作专用支架与塔顶外壁女儿墙连成一体,确保承载力不小于2吨的拉力。
3.3.悬梁安装完毕后,用钢丝绳悬挂运行滑轮为:3吨。
3.4.在上下垂直线的位置埋入地桩和重物,同时安装钢丝绳导向运行滑轮。
3.5.在塔中央竖井位置安装卷扬机,安装的卷扬机地桩拉力不小于3吨。
3.6.在靠近卷扬机位置安装电器控制箱,保证操作人员开关切断电源方便。
3.7.以上顺序安装后将钢丝绳通过人工由下而上送入各个滑轮,在钢丝绳顶端将制作好的材料运送箱进行固定。
3.8.卷扬机安装示意图:卷扬机固定在冷却塔水池混凝土地面,塔顶采用16号工字钢为挑臂,挑臂长度为1800mm。
冷却塔安装施工组织设计一、工程概况本项目是化工厂现场的冷却塔安装工程,主要包括进水管道、出水管道、电缆布置和设备安装等工作。
工程技术要求符合相关标准和规范。
二、施工组织机构1.项目经理:负责工程的整体管理和监督,协调各施工单位之间的关系,并负责向业主报告工程的进度和质量情况。
2.技术员:负责编制施工计划、施工图纸和施工方案,并协助项目经理解决施工中的技术问题。
3.质量员:负责对施工过程进行质量检查和验收,并记录施工的质量状况。
4.安全员:负责工程的安全管理,制定施工安全措施,并监督施工过程中的安全操作。
5.施工队伍:根据工程的实际需要,组成施工班组,负责具体的施工任务。
三、施工工序和流程1.准备工作:a.调查设计:对冷却塔的安装位置、尺寸和施工条件进行调查,并评估施工的可行性。
b.设计概况:制定施工计划、施工流程和施工图纸。
c.材料购买:根据施工图纸和工程需求,购买所需要的材料和设备。
d.施工方案制定:根据施工图纸和现场条件,制定具体的施工方案。
2.基座施工:a.确定基座位置:根据设计要求,确定基座的具体位置。
b.基座施工:对基座进行浇筑和加固,确保其承重能力和稳定性。
3.主体结构施工:a.安装进水管道:根据设计要求,将进水管道连接至冷却塔。
b.安装出水管道:根据设计要求,将出水管道与冷却塔相连。
c.电缆布置:将冷却塔所需的电缆进行布置和连接。
d.安装设备:将冷却塔设备进行安装和调试。
4.施工总结和验收:a.施工总结:对施工过程进行总结,查找并解决问题。
b.验收:对冷却塔安装工程进行质量验收,确保工程达到设计要求。
四、施工安全措施1.员工培训:组织员工进行安全培训,确保其掌握安全操作规程和应急处理知识。
2.安全设施:设置安全警示标志和防护措施,确保施工现场的安全。
3.安全巡查:定期进行安全巡查,发现并及时排除安全隐患。
4.安全会议:定期召开安全会议,交流施工中的安全问题和经验。
以上是一份冷却塔安装施工组织设计的范例,具体的设计要根据实际情况进行调整。
冷却水塔塔芯填料设备施工设计一、工程概括:*******工程#1、#2机组冷却水塔,塔芯部件制作安装工程,我公司依据工程实际情况,统筹安排、协调配合,优质高效地完成冷却塔安装工程。
二、编制依据:"电力建立施工质量验收及评价规程2012""电力建立施工及验收技术规*"JGJ130-2012"冷却塔塑料淋水填料技术规定"能源部电力规划设计管理局NDGJ88—89"建筑工程施工现场供用电平安规*"GB50194-2011"建筑施工高处作业平安技术规*",JGJ80-2012"玻璃纤维增强塑料冷却塔"GB/T7190.1-2008三、施工组织设计1、工程施工的管理人员一览表2 、本工程所需主要施工器具一览表四、施工质量保证方案1、质量目标冷却塔塔芯工程一次检查合格率100%,优良率95%及以上,确保工程到达国家质量验收标准合格要求。
为保证工程一次性合格,对单位工程的各分局部项工程实施目标分解,责任到人,落实到位,加强施工过程的质量控制,确保分局部项工程合格率的实现。
2、质量保证体系及质检人员配备我公司通过国际质量标准体系ISO9001认证,建立了一套完整的质量管理、保证运行体系和企业质量运行标准。
在该工程工程上我们将严格按照ISO9001质量标准进展质量的预控工程和全面管理工作,并在工程建立以现场负责人为第一责任人的工程质量保证体系,从组织上确保工程质量。
3、工程质量保证措施3.1施工质量控制的原则①坚持"质量第一,用户至上〞的原则;②坚持"预防为主〞的原则;③坚持"以人为核心〞的原则;④坚持"质量标准,严格检查,一切用数据说话〞的原则。
3.2施工工程质量控制的根本过程施工工程的质量控制是从工序质量到分项工程质量、分部工程质量、单位工程质量的系统控制过程,同时也是对形成施工工程质量因素:人、机、料、法,环等的控制过程。
冷却塔施工组织设计施工组织设计冷却塔施工组织设计1、工程概况:2本工程设计4500 m冷却塔两座,工程参数如下:塔高90m,底直径80.3m,喉直径46m。
该塔主要由贮水池、人字柱、进水竖井、风筒、淋水构件、淋水装置及附属设施组成。
其中贮水池和“十”形布置主水槽;淋水装置包括铸铁托架、配水管、淋水填料。
喷溅装置和除水器;附属设施包括塔内及塔顶栏杆和钢构件,塔外上塔爬梯、避雷设施等。
1.1主要施工方法:钢筋在现场钢筋加工棚集中配制,混凝土采用机制自拌混凝土,预制构件在施工现场预制、吊装,人字柱设计采用现浇施工,筒壁采用外设竖井字架的三角架翻模施工方法。
1.2主要施工顺序:定位放线?挖方?地基处理?环基施工?底板施工?人字柱?上环梁(中央竖井)?井架拆除?淋水柱吊装?主、次梁?水槽吊装?收尾2、编制依据2.1浙江省建工集团有限责任公司内部质量体系文件。
2.2建筑安装工程、验收规范。
2.3火电施工质量检验及评定标准。
2.4质量计划。
2.5电力建设施工及验收技术规范。
施工现场平面布置图预制场地N 水池 SS S冷却塔井 N架 S 砂N搅拌楼石NS井水泥筒架N N 冷却塔S S现场办公区3、施工技术方案3.1地基工程3.1.1土方开挖:开挖机械选用反铲土机两辆,自卸汽车四辆,为防止挖土机械对地基扰动,开挖中预留300mm厚采用人工清底扔进反铲工作半径内,由挖土机挖走,土方堆放在厂内指定弃土点以各灰土拌制及土方回填。
开挖过程中严格按控制灰线和标高,严禁超挖。
尤其是环基与底板交接的标高变化处,严格按要求用人工修坡,禁止出现超挖现象。
开挖前要保证施工道路通畅;开挖顺序为先环基后池底,3采用两台1.6m的反铲从坡道口正对的一侧反向开始,开挖坡度控制在1:1.25,边挖边清底,随挖随检测开挖标高,严禁超挖。
3.1.2地基处理:地基处理采用钻孔灌注桩,桩直径为500,桩号为KZHB500,数量共289根,具体施工方案详见专业施工单位,对开挖超过读者设计标高部分采用砂石级配换届地基,粒径不大于40mm,采用人工拌制均匀,并保持一定温度,每层虚铺厚度约230mm,用平板振动器振实,干容重达到标准要求。
冷却塔施工组织设计一、项目概况本项目工业企业新建冷却塔,主体结构为钢结构,总建筑面积约6000平方米。
施工期限为6个月。
二、施工组织机构本项目的施工组织机构如下:1.总经理:负责项目的整体规划和组织,对项目进度和质量负总责。
2.项目经理:负责项目的具体实施和进度控制,协调各专业工作。
6.管理人员:负责项目各项管理工作,包括合同管理、进度控制、材料管理等。
三、施工组织流程1.立项阶段:项目总经理根据企业的发展战略确定项目,并成立项目组织机构,制定项目计划和目标。
2.前期准备阶段:项目经理组织编制项目文件和技术方案,申请施工许可证和土建施工图审批。
3.施工准备阶段:项目经理负责施工团队的组建和培训,准备施工所需设备和材料。
4.施工阶段:根据项目计划和施工图纸安排施工流程,包括基础施工、结构施工、设备安装、管道布置等。
5.竣工验收阶段:项目经理组织竣工验收,提供相关资料和证明,进行竣工结算。
四、施工组织具体方案1.项目经理负责根据施工图纸编制详细施工方案和工期计划,与各专业负责人协调,确定施工的先后顺序和工序安排。
2.技术负责人负责组织编制施工图纸、施工工艺和质量控制方案,设立质量管理体系,对施工质量进行检验和监控。
3.安全负责人负责制定安全生产方案,组织安全培训和演练,做好施工现场的安全设施和安全保卫工作。
4.管理人员负责施工进度的控制和协调,及时解决施工中的问题和纠纷,保障施工的顺利进行。
5.施工人员按照项目计划和工艺要求进行施工,严守现场安全规定,保证施工质量和进度。
五、风险控制措施1.预见性风险控制:在项目前期准备阶段,成立专项风险评估团队,对项目进行综合风险评估,制定预防措施并加以落实。
2.安全风险控制:安全负责人定期组织施工安全培训,强化施工现场的安全管理,加强对危险源的控制。
3.质量风险控制:技术负责人负责编制施工质量控制方案,并进行现场监督和检验,确保施工质量符合设计要求。
4.环境风险控制:项目经理负责编制环境保护方案,减少施工对周围环境的影响。
电厂冷却塔施工方案施工组织设计一、前期准备工作在开始电厂冷却塔施工前,需要进行充分的前期准备工作。
首先,需要进行现场勘测,确定电厂冷却塔的具体位置和布置。
同时,要对施工现场进行环境评估,保证施工安全。
另外,还需要制定详细的施工计划,包括施工进度、质量要求、安全措施等内容。
二、施工组织设计1. 施工人员组织在电厂冷却塔的施工过程中,需要配备合适的施工人员。
根据施工的不同阶段,可以划分出施工队伍,包括项目经理、施工队长、技术工人等。
要确保施工人员具有相关的技术能力和证书,以保证施工质量。
2. 施工设备调配为了顺利进行电厂冷却塔的施工,需要调配适当的施工设备。
这包括起重机、混凝土搅拌机、脚手架等设备。
在施工前要对设备进行检查和维护,确保设备的正常运转。
3. 安全措施施工安全是最重要的,必须制定严格的安全措施。
在电厂冷却塔的施工现场要设置明显的安全标识,禁止未经许可的人员进入施工现场。
施工人员要穿着符合要求的安全装备,严格遵守施工规范。
4. 资源管理在施工过程中要合理管理资源,包括人力、物力和财力资源。
要根据施工进度合理安排资源的使用,确保资源的有效利用。
同时要及时进行资源的补充,避免施工的中断。
三、施工流程1. 地基处理在电厂冷却塔的施工中,地基处理是非常重要的步骤。
要根据设计要求进行地基的处理,确保电厂冷却塔的稳固性。
地基处理包括基础的挖掘、回填、压实等工序。
2. 结构施工结构施工是电厂冷却塔施工的核心环节。
要根据设计图纸进行结构的搭建,包括塔身、支架等部分。
在结构施工中要注意施工质量和工艺要求,确保结构的稳固性。
3. 设备安装电厂冷却塔需要配备相应的设备,如风机、冷却水系统等。
在施工过程中要安装这些设备,并进行调试。
设备安装要按照相关标准和规范进行,确保设备的正常运转。
四、施工质量检验在电厂冷却塔施工完成后,需要进行质量检验。
质量检验包括外观检查、尺寸检查、材料检查等内容。
只有通过质量检验,电厂冷却塔才能投入使用。
冷却塔施工组织设计一、项目背景冷却塔是用于工业生产中冷却设备的设备,通过利用水和空气的传热作用来降低设备温度。
冷却塔施工是一个工程化的项目,需要合理的组织设计和施工安排,以确保项目能够按时、质量高地完成。
二、施工组织结构1.项目经理:负责项目的整体管理和协调,包括施工计划的制定、监督施工过程、确保施工质量等。
3.施工队长:负责组织施工人员安排工作,确保施工进度和质量。
1.施工前准备工作:a.项目经理负责制定施工计划和工期安排,确保施工进度。
b.技术负责人负责制定施工工艺和技术方案,确保施工质量。
c.安全负责人负责制定施工安全方案和安全措施,确保施工过程中安全无事故。
d.供应链负责人负责采购所需材料和设备,确保施工过程中供应和储备。
e.施工队长负责组织施工队伍进行施工准备工作,包括场地布置、设备调试等。
f.质量负责人负责制定质量控制计划和质量检查方案,确保施工质量达到标准。
2.施工阶段:a.项目经理负责监督施工进度和协调工作,确保施工按计划进行。
b.技术负责人负责指导施工工艺和技术操作,确保施工质量达到标准。
c.安全负责人负责监督施工现场安全,实施安全措施,确保施工过程中安全无事故。
d.供应链负责人负责供应所需材料和设备,确保施工过程中供应和储备。
e.施工队长负责组织施工队伍进行施工工作,包括设备安装、管道连接等。
f.质量负责人负责进行现场质量检查,确保施工质量达到标准。
3.施工后期:a.项目经理负责确保施工完成并进行验收工作。
b.技术负责人负责编制施工记录和技术文件,确保施工质量可追溯。
c.安全负责人负责进行施工安全总结和评估,完善安全管理措施。
d.供应链负责人负责处理施工过程中的材料和设备退库、报废等事项。
e.施工队长负责进行施工现场的整理和清理工作。
四、施工组织设计的优势1.有效的组织管理可以提高施工效率,确保施工进度。
2.合理的施工工艺和技术操作可以提高施工质量,降低质量风险。
3.安全管理措施的实施可以保障施工过程中安全无事故。
编号:一、编制依据1.招标单位提供的《淮浙煤电有限责任公司凤台发电厂2×600MW超临界机组工程2×9000m2冷却塔建筑工程招标文件》及其补充文件和招标书答疑文件。
2.招标单位提供的厂区总平面布置图。
3.关于冷却塔的初设图纸一套(共5册)4.电力建设施工质量验收及评定规程 DL/T 5210.1-20055.火电施工质量检验及评定标准(焊接工程篇)6.建筑地基基础工程施工质量验收规范 GB50202-20027.混凝土结构工程施工质量验收规范 GB50204-20028.钢结构工程施工质量验收规范 GB50205-20029.钢筋焊接及验收规程 JGJ18-200310.建筑防腐工程施工及验收规范 GB50212-200211.混凝土强度检验评定标准 GBJ107-8712.建筑工程施工质量验收评定统一标准 GB50300-200113.《电力建设安全工作规程》 DL5009.1-2002。
14.《电力建设安全健康与环境管理工作规定》15.有关建筑材料质量标准与管理规程16.有关建筑材料试验规程、规范和评定标准17.主管部门对相关规程、规范的补充规定和解释说明及其它相关标准18.本公司质量管理手册及程序文件。
二、工程概况1.工程名称:淮浙煤电有限责任公司凤台发电厂2×600MW超临界机组工程2.建设地点:安徽省淮南市凤台县桂集乡和城北乡境内3.工程规模和性质:本期工程为新建2×600MW超临界机组4.工程关系:4.1 业主单位:淮浙煤电责任有限公司4.2 监理单位:浙江电力建设监理公司4.3 管理公司:浙江省电力建设有限公司4.4 设计单位:国家电力公司华东电力设计院4.5 施工单位:安徽电力建设第二工程公司5.项目概况:5.1 厂址条件:淮浙煤电有限责任公司凤台发电厂工程,厂址位于桂集乡和城北乡境内,厂址处有一条220kV高压线走廊呈东西向穿越厂址区域,南侧为国家铁路——阜淮线,东侧为凤蒙公路,距离淮南市区约35公里。
厂址区域内原为农田和村庄,区域内地势较平整。
厂址区域自然标高约19.70米—23.90米(85国家高程,下同),平均自然标高约为23.109m。
5.2 气象资料淮浙煤电有限责任公司凤台发电厂厂址区域属暖温带半湿润季风气候区,四季分明,春暖秋爽,夏炎冬寒,具有明显的大陆性气候。
历年主导风向为E,其中夏季主导风向E,冬季主导风向E、ESE。
电厂厂址多年主要气象要素如下:历年平均气温 15.5℃极端最高气温 41.2℃极端最低气温 -22.2℃历年平均气压 1013.3hPa历年平均相对湿度 72%历年平均降雨量 928.5mm历年最大日降雨量 218.7mm历年平均蒸发量 1600.3mm历年平均风速 2.7 m/s历年平均大风日数 7.5d历年平均雷暴日数 26.6d历年平均降水日数 105.9d历年平均雾日数 17.3d历年最大积雪深度 35cm历年最大冻土深度 13cm5.3工程概况本工程为一座逆流式自然通风冷却塔,淋水面积为9000m2。
冷却塔采用一个中央竖井,主水槽呈正交布置,管式配水。
±0.00m相对85国家高程23.50m。
塔筒主要几何尺寸:1)塔高 150.601m2)进风口高度 9.80m3)喉部高度 119.843m4)喉部直径 66.00m5)水池内直径 121.656m6)筒体最小厚度 210mm7)筒体最大厚度 850mm8)人字柱直径 800mm三、施工范围#2冷却塔挖填土(石)、基础、塔筒、淋水构架、防腐防水涂料等。
主要工程量如下:四、施工组织机构设置及人力、设备资源计划1 组织机构设置1.1 概述为了保证本工程质量达到预期目标,并最终让业主方满意,公司将在凤台工程项目部基础上,成立以项目队长、项目副队长和技术负责人为主要负责人的#2冷却塔项目队领导班子,下设#2冷却塔施工工程主管、安全主管、材料主管、经营主管和质量主管。
由#2冷却塔施工项目队长、项目副队长和技术负责人领导并协调#2冷却塔施工项目所属的所有管理和施工人员,圆满完成所承接的施工任务。
详见附录二#2冷却塔施工项目组织机构图。
1.2 淮浙煤电有限责任公司2×600MW超临界燃煤发电机组安徽电建二公司凤台项目部组织机构图附录1附录2水塔项目队施工组织机构组织关系------- 协作关系2.人力资源计划2.1 本标段劳动力计划表第9 页共59 页2.2 劳动力资源动态分布图第10 页共59 页3.用于本工程的主要施工机械及检测设备表4 主要施工机械布置方案:4.1 冷却塔基础土方开挖采用机械大开挖,布置二台卡特320B液压挖掘机,六部斯太尔自卸汽车,一部巨力PT-7推土机。
4.2 砼采用集中搅拌,在招标方给定的施工区域内布置一套HZS50E型砼搅拌站,搅拌站配一台1立方米JS-1000型搅拌机及一部ZL30型装载机。
砼浇灌配一台HBT60型砼电动拖泵及两台MR45型砼搅拌运输车。
4.3 冷却塔筒壁施工采用一套改进型哈蒙III型电动爬模设备,即塔筒壁上配一套改进型电动爬模装置,共57个单元,塔中心布置一台DZQ200型的自升折臂塔式起重机,风筒外侧布置一台QWT60型附壁式曲线电梯。
4.4 在预制场布置一台10t/10m龙门吊及一部25t汽车吊,作为预制构件的浇灌、起吊与运输机械。
4.5 现场所有预制构件吊装配一部KH-180履带式起重机,一部QY36型汽车式起重机,二部QY25型汽车式起重机。
现场倒运配一部QY16型汽车式起重机,一部DJ25低架平板汽车及两部黄河汽车。
4.6 另外,钢筋场配二套钢筋加工机械,在木工场和预制场各配一套木工机械。
五、技术和物资供应计划1.技术准备计划1.1 参加本工程建设的各类人员进点前由公司人力资源部负责进行施工前的安全技术教育、培训和业主制订的厂规厂纪的学习,并考试合格。
1.2 细化施工组织设计,主要是动力源接口、施工区道路布置,环境保护和职业卫生规划。
1.3 熟悉工程地质勘察报告,详细了解本工程施工范围的工程地质情况。
1.4 认真查阅施工图,组织好各专业的自审和各专业间的综合会审,特别是与其他单位之间接口会审。
1.5 作好测量控制工作,对冷却塔主体工程要设置永久基准点(为今后工程的沉降观察和中轴线控制服务)对临时设施要设置临时基准点。
1.6 完善冷却塔哈蒙电动爬模系统的检修、安全配置等技术管理工作。
1.7 编制组织有方、作业有序、措施得力的施工方案。
1.8 在施工总计划的基础上制编月、旬、周施工计划,做到切实可行,留有余地。
1.9 各生产计划必须编制资源配置计划,与之相适应,使人流、物流做到心中有数、调配有力。
1.10 做好前期安全文明施工规划、设计,全面落实五牌一图和全封闭管理模式。
1.11 各种机械、设备按计划到位,并确保其完好性和检验合格在有效周期内。
特种作业人员培训合格并取证。
1.12 落实各种机械、设备动力资源配置和易耗件的采购。
2.物资供应计划为满足施工进度计划的要求, #2冷却塔的物资供应计划如下:六、施工进度计划和施工保证措施1.施工进度计划编制依据1.1 根据招标文件及其补充说明等对冷却塔工期的安排。
1.2 施工组织机构、劳动力及施工机械的配备。
1.3 施工方案及施工工艺的选择。
1.4 充分考虑气候等可能造成的影响。
2.施工里程碑进度安排根据招标单位所提供的施工进度计划安排,#2冷却塔施工总工期为17个月(2006.8.10~2007.12.14),施工总日历天为454天(不包括竣工资料整理),#2冷却塔工程里程碑控制进度计划安排如下:3、施工进度计划3.1 冷却塔施工总工期安排拟订#2冷却塔施工总工期为17个月,即#2冷却塔拟订2006年8月21日开工,2008年1月14日竣工,施工工期具体安排如下:#2冷却塔土方开挖日期为2006年08月11日,土方开挖20天,土方开挖后,进行零米以下基础施工,施工日历天为105天。
基础施工完成后,然后进行人字柱的吊装,人字柱吊装15天完成。
尔后即进入筒壁施工,筒壁施工226天,其中爬模系统的安装与拆除1个月,下环梁施工35天,筒壁标准节施工5个月。
筒壁施工完成后,进行上塔爬梯安装,8天完成。
接着中心塔吊拆除需要10天完成。
塔内中央竖井施工日历天为30天。
而后进行淋水构件的吊装,淋水构件吊装的工期为45天。
当淋水构件吊装完成后,即计划2007年10月26日#2冷却塔本标段完工移交塔芯材料安装。
人字柱预制、淋水构件预制及防腐、筒壁防腐、主水槽施工穿插在上面相应的施工过程中完成。
4.施工进度保证措施4.1 现有一套完整的国内目前最先进的冷却塔哈蒙Ⅲ型电动爬模设备,目前已维护保养完毕,且已运至凤台现场,可随时用于凤台发电厂2×600MW超临界燃煤机组工程#2冷却塔筒壁的施工,机械设备齐全且技术先进。
4.2 为了保证淮浙煤电有限责任公司凤台发电厂2×600MW机组#2冷却塔工程按计划完成,安徽电力建设第二工程公司淮浙煤电有限责任公司凤台电厂工程项目部(以下简称凤台电厂工程项目部)将贯彻“以安全为基础,以质量为中心,以计划为龙头”的生产管理方针;建立以生产副经理为首的计划管理体系,编制各项计划管理文件,并在实际施工中严格执行,从施工组织管理上确保计划管理的职能得到充分发挥。
凤台电厂工程项目部将遵照淮浙凤台发电厂2×600MW机组施工建设期间采用的三级计划体制,使用P3e/c软件进行计划编制与跟踪管理,并应用计算机建立各种工程管理信息库;利用良好的施工机械和工器具,确保工艺过程按程序进行。
4.3 进度计划的编制4.3.1 凤台电厂工程项目部将根据业主要求制定二级控制进度计划,采用滚动计划技术,以三个月(或六个月)为计划期,编制三级控制进度计划,并每月换版。
三级进度计划作为凤台电厂工程项目部计划管理的重点,其详细程度能反映出各专业工种在规定的时间段内的工作安排。
凤台电厂工程项目部的职能管理部门将对该级计划实时地进行跟踪管理,以确保其控制目标按期实现。
4.3.2 根据业主核准生效的三级进度计划的安排,凤台电厂工程项目部将组织内部施工具体责任单位根据实际的设计文件交付、材料到货、备工备料以及其他施工先决条件的落实情况编制四级施工作业计划。
四级计划同样采用滚动计划技术,编制期为一个月,随时跟踪现场进展,每周换版。
4.3.3 凤台电厂工程项目部制定三级进度计划的时间、程序、内容以及对计划的修改、监督均严格遵照招标方有关程序的要求,并及时向业主报告,待业主核准后正式生效。
4.3.4 工程信息管理:为确保进度计划按时完成,凤台电厂工程项目部将收集整理与计划有关的各种工程信息,作为计划编制、调整和工期索赔的依据。
