大跨径连续刚构桥典型病害及加固方法综述
- 格式:pdf
- 大小:1.45 MB
- 文档页数:3
高墩大跨连续刚构桥的病害及其对策措施摘要:本文将针对这些出现的常见问题进行阐述分析,并对造成的桥体危害提出相应的对策措施。
关键词:连续刚构桥;危害;对策措施Abstract: This article described these common problem and point out some countermeasures for bridge and caused harm.Key words: continuous rigid frame bridge; hazards; countermeasures中图分类号:U448.23 文献标识码:A文章编号:连续刚构桥的常见问题产生的原因及其病害目前,国内连续刚构桥的发展迅速,相关技术也比较成熟。
在桥梁工程领域广泛应用预应力计算体系,使得桥梁在性能、造价成本、安全系数等各方面都相对优于其他桥梁体系。
但在实际使用中仍出现诸多显著的病害。
(一)桥体跨中下挠。
1.对混凝土的收缩认识不到位。
很多桥梁在施工完成后,主梁的混凝土收缩造成桥体跨中下挠。
但现役的连续刚构桥出现,正常下挠后,再出现严重的下挠。
在桥梁建设前期,没有充分认识到混凝土的徐变性具有极大的随机性,造成混凝土预应力的损失使得桥梁的刚度下降。
从而桥梁出现桥体下挠的病害。
在连续刚构桥的设计之初,设计者一般为了减轻主桥梁的自重,都会在桥梁施工时使用高强度的薄板作为主梁。
而其实,在实际的数据中可以知道,加载的时间限制对桥梁混凝土的徐变度也有非常大的影响,桥梁的主梁一般在3天后就开始桥体预应力的加载,形成桥梁的整体。
于是由于浇筑凝固期时间缩短的缘故,使得混凝土的徐变的量增大,桥体的主梁下挠严重。
2.桥梁在前期设计中,计算的模型不够完善。
对桥梁在不同部位温差的考虑也是影响预应力的损失的因素。
目前国内在温差模型上采用三角模型,而该模型在理论值和实际测量值存在较大差距。
经一些国外桥梁专家分析:桥梁的温度分布呈现出非线性的分布,箱梁出现顶板的温度高于底板的温度现象。

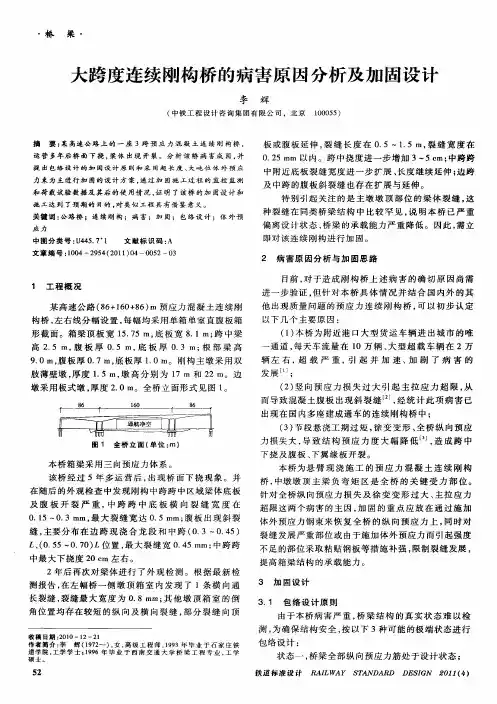

大跨径连续梁桥病害成因分析及加固设计探讨摘要:随着我国经济的飞速发展,我国的桥梁事业也得到发展,桥梁作为我国重要的交通枢纽之一,越来越被人们所重视。
连续梁桥技术因其具有的受力均匀、整体性好、节省材料,安全度高等优点广泛应用于我国中跨径和大跨径的桥梁建设项目中。
本文分析了大跨径连续梁桥的一些常见病害及其加固措施。
关键词:连续梁;病害分析;桥梁加固一、常见病害1、主跨跨中下挠预应力混凝土连续梁式桥运营阶段所产生的持续下挠是一个较普遍的现象,尤其是大跨径梁式桥,如表l所示。
这主要是由预应力损失和混凝土收缩徐变估计不足引起的,严重时甚至会发生跨桥。
如科罗.巴岛桥是一座跨中带铰的3跨连续预应力混凝土刚架桥,其跨径组合为72m+24lm+72m,是当时世界上同类桥梁中跨径最大者。
1978年建成通车,通车后不久就产生了较大的挠度,到1990年,其挠度达到1.2m。
后来采用体外索施加预应力,使主跨中央挠度减小。
1996年7月加固结束,加固处理后不到3个月就发生了倒塌事故。
表1国内外典型连续钢构桥长期变形表2、梁体开裂预应力混凝土连续梁式桥的梁体开裂也是一个很严重的问题,主要表现在施工过程中的裂缝及运营阶段产生的裂缝,两者机理稍有差别。
在施工过程中,裂缝的产生主要是由于混凝土收缩或构造不合理产生,一般有两种情况:不同龄期混凝土收缩裂缝以及预应力布置不合理或者施工偏差造成的裂缝。
由于各个构件混凝土浇注时间不同,早期浇注的混凝土将对新浇注混凝土的收缩产生约束从而引起裂缝。
这类裂缝一般有以下几种:①墩身与承台交界处的竖向裂缝;②1号块与0号块之间接缝附近的纵桥向裂缝(主要在顶底板);③腹板分层浇筑接合面处竖向接缝;④人孔附近等。
预应力布置不合理或者施工偏差造成的裂缝主要有:①顶板横向裂缝;②预应力锚头附近的裂缝;③曲线底板的分层劈裂等。
运营阶段所产生的裂缝主要有顶板纵向裂缝、腹板斜向裂缝、底板横向裂缝和底板纵向裂缝等。
浅析大跨径预应力混凝土连续刚构桥的常见病害及控制措施摘要:本文对大跨径预应力混凝土连续刚构桥的常见病害及成因进行了分析,针对各病害提出了可行的控制方法。
或可为该类桥梁的设计施工提供参考。
关键词:预应力混凝土,连续刚构,病害,控制措施。
1常见病害通过调查,我国已建成的大跨径连续刚构桥梁中,常见的病害主要有以下几种:(1) 跨中挠度过大;(2) 箱梁梁体产生裂缝;(3) 墩顶0#块开裂;(4)桥墩(或塔墩)靠承台区段的竖向裂缝。
2跨中挠度过大的成因分析及控制措施跨中挠度过大,通常是由于梁体本身刚度不足所致,而梁体由混凝土、普通钢筋和预应力钢筋组合而成,故梁高过小、腹板厚度不足、混凝土标号不足、普通钢筋配置不足、预应力不足都会导致梁体刚度不足,进而导致跨中挠度过大。
其中,预应力配置不足可以由设计中预应力配置不足或者预应力筋应力松弛过大、混凝土收缩徐变导致预应力损失过大引起。
此外,如设置的预拱度不足,也会导致桥梁合龙后跨中挠度过大。
可通过以下方法降低跨中挠度:(1) 适当增加梁高,提高结构的承载能力(2) 设置足够的施工预拱度(3) 应力松弛的影响,增加底板预应力束,并采用分批张拉,部分底板预应力束可滞后1 年左右的时间,待混凝土完成一定的收缩、徐变后再张拉。
(4) 在中跨底板适当设置体外备用钢束,待需要时进行张拉。
(5) 延长混凝土的加载龄期,减少徐变对结构的影响(6)利用高墩的柔度来适应结构由预应力混凝土收缩、徐变和温度变化所引起的位移,减少挠度。
3箱梁梁体裂缝的成因分析及控制措施3.1箱梁节段间施工接缝处腹板竖向裂缝箱梁节段间施工接缝处腹板竖向裂缝处于两施工节段之间,严重的缝宽1-2mm甚至更宽。
开裂原因:(1)悬臂浇注移动支架的整体刚度不够,浇注过程中变形大;(2)混凝土浇注程序不对:先浇注后端(紧靠前一浇注节段),然后逐步向前端浇注,前端的荷载引起悬臂支架变形,导致后端混凝土裂开。
控制措施:(1)支架的刚度和强度必须满足施工要求,必须采用相当于实际荷载的荷载预压,除强度满足需要外,其最大挠度应小于或等于2.0cm。

连续梁桥的主要病害及体外预应力加固方法的论述连续梁桥是目前常见的一种桥梁形式,其结构形式为多个连续跨度的构件通过预应力钢筋相互连接而成。
由于长期受到荷载和环境因素的影响,连续梁桥会出现一些病害现象。
本文将对连续梁桥的主要病害及体外预应力加固方法进行论述。
一、连续梁桥的主要病害1. 足部病害:即梁底部的病害,主要包括裂缝、腐蚀和混凝土材料损坏等。
裂缝的出现主要是由于梁底部混凝土受到承受的弯矩作用而引起的应力集中。
腐蚀是指梁底部混凝土受到酸碱和盐等腐蚀性物质的侵蚀。
混凝土材料损坏是指梁底部混凝土的强度降低或失去了一定的强度。
连续梁桥在发生病害后需要进行加固处理,其中体外预应力加固是一种常用的加固方法。
体外预应力加固是指通过在梁体外部施加预应力,以改变梁的受力状态,增强结构的承载能力。
常用的体外预应力加固方法有以下几种:1. 预应力钢筋加固:通过在梁底部和顶部穿设预应力钢筋,通过张拉预应力钢筋,使其对梁体产生拉力,以减小或消除梁体受到的弯矩。
这种加固方法可以有效地增加梁体的强度和刚度,提高其承载能力。
2. 碳纤维复合材料加固:通过在梁体外部粘贴碳纤维布,再施加预应力,使碳纤维与梁体形成一体化的加固体系。
碳纤维具有轻质高强度的特点,可以有效地提高梁体的承载能力和抗震能力。
在进行体外预应力加固时,需要根据桥梁的具体情况选择合适的加固方法,并进行详细的加固设计和施工方案,以确保加固效果的实现。
还需要进行加固后的监测和维护,以保证加固结构的安全可靠性。
连续梁桥的主要病害包括足部病害、桥面板病害和拱桥病害。
体外预应力加固是常用的加固方法,包括预应力钢筋加固、碳纤维复合材料加固、粘贴钢板加固和预应力混凝土加固等。
在进行体外预应力加固时,需要根据具体情况选择合适的加固方法,并进行详细的加固设计和施工方案。
连续梁桥的主要病害及体外预应力加固方法的论述连续梁桥是现代桥梁中使用较为广泛的一种梁式结构,具有跨径大、耐震能力强等优点。
然而,由于其长期受力和环境影响,容易出现病害,在此进行总结和探讨,并提出相应的体外预应力加固方法。
1. 简介连续梁桥是指由多个跨度相同的简支梁组成的连续结构,结构中各跨度之间具有一定的连续性。
通常,连续梁桥采用预制梁体,预制后现场拼装成桥梁。
由于梁体自重大,建造难度高,难以采用其他类型的桥梁。
2. 主要病害(1)裂缝:由于长期受力、变形、温度变化等因素的影响,容易出现梁体内部和表面的裂缝。
(2)腐蚀:由于梁体长期暴露在环境中,例如海洋、工业园区等腐蚀环境中,容易遭受腐蚀,梁体表面会被腐蚀,梁体截面会减小。
(3)应力集中:由于桥面荷载的不均匀分布以及自重等因素的影响,容易引起桥梁上部结构中的应力集中现象,加剧疲劳性断裂。
(4)疲劳断裂:桥梁长期受到车辆荷载的作用,容易出现疲劳断裂现象,尤其是在桥梁高峰期的交通量大的时候。
3. 预应力加固方法为了解决连续梁桥中存在的以上病害问题,采取了体外预应力加固方法。
(1)用预应力钢束进行加固:在梁体上预置预应力钢束,通过钢束预应力将梁体上凸起或者凹陷的部分拉伸或压缩,使得梁体的截面恢复原状。
(2)用碳纤维进行加固:采用预制碳纤维板或者碳纤维布贴在梁体表面,使得梁体表面疏松的部分得到加固。
(3)用预应力钢板进行加固:在梁体表面固定预应力钢板,在钢板上施加预应力,使得梁体受力均匀,减小应力集中的现象。
总的来看,连续梁桥的主要病害有裂缝、腐蚀、应力集中和疲劳断裂等,而预应力加固方法则可以采用预应力钢束、碳纤维、预应力钢板和纤维增强复合材料等方式进行加固。
通过以上措施,可以使得连续梁桥的使用寿命延长,提高了桥梁的安全性和可靠性。

连续梁桥的主要病害及体外预应力加固方法的论述连续梁桥是指由多个支座支撑的梁段构成的桥梁结构。
由于其结构特点,连续梁桥在使用过程中可能会出现一些病害,如裂缝、挠度过大等现象。
为了解决这些问题,可以采用体外预应力加固方法。
本文将针对连续梁桥的主要病害以及体外预应力加固方法进行详细的论述。
一、连续梁桥的主要病害1. 裂缝裂缝是连续梁桥常见的病害之一。
裂缝产生的原因有很多,可以是设计上的问题,也可以是施工质量不良导致的。
裂缝的存在会降低桥梁的承载能力,严重的话甚至会影响桥梁的使用安全。
2. 挠度过大连续梁桥由于梁段之间的连续性,梁段之间的变形会通过传递作用对整个桥梁产生影响,连续梁桥常常会出现挠度过大的情况。
挠度过大会对驾驶员的行车视线产生影响,同时也会减小桥梁的承载能力。
3. 碰撞破坏由于连续梁桥大多位于交通密集的地区,碰撞破坏是一种较常见的病害。
当车辆在驾驶过程中发生失控、超载等情况时,就有可能发生碰撞破坏。
4. 锈蚀由于连续梁桥大多位于水泥混凝土材料中,当梁桥出现裂缝时,潮湿的空气中的氧气和水会渗入裂缝中,导致钢筋锈蚀。
锈蚀会使钢筋断裂,进而导致梁桥的破坏。
二、体外预应力加固方法为了解决连续梁桥的病害问题,可以采取体外预应力加固方法。
所谓体外预应力,是指在梁体的外部附加预应力来抵消荷载产生的变形和应力,以提高梁体的整体性能。
下面将对体外预应力加固方法进行详细的论述。
1. 预应力锚具在连续梁桥的加固过程中,预应力锚具是十分重要的。
预应力锚具是指通过机械装置将预应力锚固在梁体上的装置。
预应力锚具通过传导预应力,使连续梁桥增加了抗剪强度和抗弯强度,从而提高了整个桥梁的承载能力。
2. 预应力束预应力束是指通过扭杆将预应力传递到梁体中的一种装置。
预应力束由多根扭杆组成,通过扭杆与锚具相连,使预应力得以传导到梁体中。
预应力束的使用可以使连续梁桥的承载能力得到提高,并解决挠度过大的问题。
3. 预制板法预制板法是一种常用的体外预应力加固方法。
连续梁桥的主要病害及体外预应力加固方法的论述
连续梁桥是一种常见的桥梁结构形式,由多个跨度的梁段组成,通过连续布置的预应力钢筋连接在一起。
它具有结构简洁、抗震性能好等优点,但在长期使用过程中,也会出现一些病害问题。
本文将对连续梁桥的主要病害及体外预应力加固方法进行论述。
连续梁桥的主要病害包括裂缝、锈蚀、疲劳等。
首先是裂缝问题,由于梁桥的自重、交通荷载作用等因素,可能会导致梁体产生裂缝。
裂缝的产生不仅会影响结构的美观度,还可能加剧混凝土的锈蚀和泄漏等问题。
其次是锈蚀问题,当梁桥的钢筋长时间暴露在外部环境中,会因受到氧化、潮湿等因素影响,产生锈蚀现象。
锈蚀会导致钢筋断裂、梁体破坏等结构问题。
最后是疲劳问题,长期交通荷载的作用下,梁桥可能会出现疲劳破坏,主要表现为钢筋断裂、裂缝扩展等。
针对连续梁桥的病害问题,体外预应力加固是常用的加固方法之一。
体外预应力加固是通过在梁体外部施加预应力,以增加结构的承载能力和抗震性能。
具体加固方法包括粘结预应力和无粘结预应力。
粘结预应力加固是将预应力钢筋与梁体通过特殊胶粘剂粘结在一起,形成一个复合体系。
这种加固方式既能增加梁体的强度和刚度,又能有效提高梁体的荷载承载能力。
粘结预应力加固主要包括以下几个步骤:首先是对梁体进行清理和修补,包括去除表面附着物和修复梁体的损伤部位;然后是对梁体进行预应力钢筋的布置和埋置;接着是将预应力钢筋与梁体粘结在一起,使用专用胶粘剂将两者固定在一起;最后是对加固后的梁体进行验收和监测,确保加固效果。
