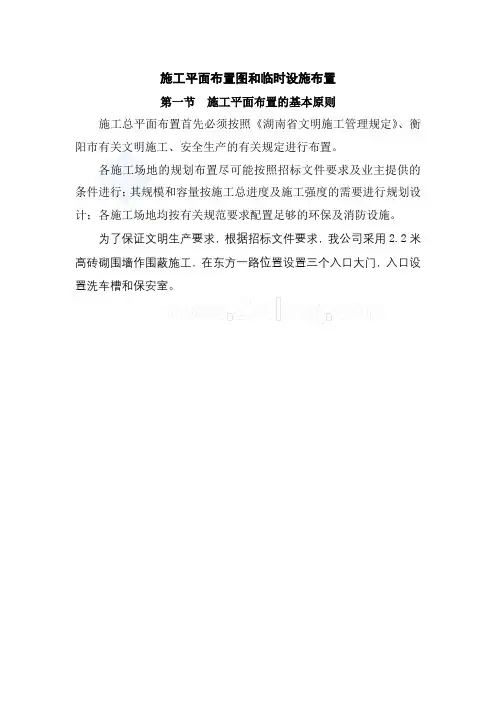

施工现场平面布置图及临时设施方案

  • 格式:doc
  • 大小:29.00 KB
  • 文档页数:3

施工现场平面布置图及临时设施方案根据《施工总平面图》规划生产和办公临时用地,办公区、生活区在现场附近搭设。

1、施工区平面布置
1.1泵站、附属用房基础结构施工阶段的平面布置
1.1.1垂直运输机械的布置
大型材料设备包括钢筋、模板、混凝土、钢管、土方等,主要通过汽车吊车和混凝土泵车完成。

1.1.2钢筋加工堆放场地
本工程钢筋采用现场加工,钢筋加工场地详见《施工总平面图》。

1.2泵站、附属用房主体结构施工阶断的平面布置
1.2.1垂直运输机械的布置
大型材料设备包括钢筋、模板、混凝土等,主要通过汽车吊车和混凝土泵车完成,位置见《施工总平面图》。

1.3装饰装修施工阶段的平面布置
1.3.1垂直运输机械的布置
装修阶段垂直运输主要是装修材料的运输。

本工程装修材料的运输用汽车吊车。

1.3.2装修材料堆放场区
装修阶段在原钢筋堆放场设置装修材料堆放场区。

1.3.3周转材料堆放场地
尽量减少二次搬运,同基础施工阶段
1.3.4砂石、砌体堆放场区
砂石、砌体堆放场区利用主体施工阶段辅助生产设施区。

1.3.5砂浆搅拌机
本工程砂浆采用现场搅拌,现场布置相应数量的砂浆搅拌机。

2、现场办公、生活区设施布置
现场搭设,详见《施工总平面图》。

3、现场道路布置
详见《施工总平面图》。

4、施工现场临时设施情况:详见附表。

5、施工临时用水设计
5.1经计算并根据设计规范,结合现场实际情况,施工用水、临时消防给水
采用统一供水管道,给水管道采用DN75焊接钢管。

给水干管由已有市政管道引出,位置见《施工总平面图》。

临建区布置消火栓,间距50M。

消火栓采用DN65,枪口φ19,长25M麻质水龙带。

管道材料及连接方式:全部管道采用焊接钢管焊接,局部需经常拆卸的管件采用丝接或法兰连接。

5.2排水系统
5.2.1排水明沟设置
沿临建区四周设置300×300MM(B×H)排水明沟,将水流汇集至附近积水坑内,积水坑规划30M3,再由集水坑通过离心泵抽到附近道路雨水管到内。

5.3临时用水系统的维护与管理
5.3.1施工时应注意保证消防管路畅通,消火栓箱内设施完备,箱前道路畅通。

5.3.2应加强现场厕所的卫生管理,设专人及时冲洗、清扫,保持整洁、无臭味散发。

5.3.3现场应及时清扫,保证干净、无积水。

设专人清理排水沟。

施工现场做到工完场清。

5.3.5消防水泵设专线用电、专人管理、专职看护和维护,看护和维护人员应掌握系统管理,应具备及时处理突发事件的能力。

6、施工临时用电设计
经计算由现场总电源引出的干线可以满足施工需要。

本工程现场结构施工阶段临时用电,配置若干个二级配电箱,其中部分供应加工区使用,其他二级配电箱分出若干三级配电箱,供应各用电设备用电。

现场临时用电的配置,以“三级配电、二级漏保”、“一机、一闸、一漏、一箱、一锁”为原则。

一级、二级箱采用线路保护型开关,三级箱采用具有电动机专用短路保护和过载保护脱扣特性的漏电保护开关。

临时用地表。
