(完整word版)施工现场总平面布置
- 格式:doc
- 大小:37.01 KB
- 文档页数:5
六牌二图六牌:工程概况牌、管理人员名单和监督电话牌、消防保卫牌、安全生产牌、文明施工牌二图:施工现场平面图、工程立面图工程概况牌管理人员及监督电话牌消防保卫制度牌一、建立消防保卫领导小组,严格门卫登记制度,配备施工现场兼职消防队员,定期对其进行教育培训。
二、提高认识,突出重点,落实责任,分工到人。
三、设置消防器材专用棚,按规定配备齐全消防器材,并定期检查和更换。
四、木工棚、材料库、宿舍等,必须有防火措施。
五、明火作业要严格审批手续,发现火情,立即拨打119报警,并积极组织人员扑救。
十项安全生产措施牌一、按规定正确使用三宝(安全帽、安全网、安全带)二、“四口”(楼梯口、电梯井口、预留洞口、通道口)防护设施要定型化、工具化、科学化、人性化,并安全可靠。
三、临时用电要规范,做到“三级配电,两级保护”,正确使用标准配电箱。
四、高处作业要严防坠落,必须按照规程搭设脚手架,做好安全防护。
五、机械设备安全防护装置要齐全有效,不准带病作业,不准超负荷运转,不准在运行中维修、保养。
六、各种机械设备和防护用品要定期检测,各种票据要齐全有效。
七、雨期、冬季施工需要防雷、防滑、防冻,大风天气防倾覆。
八、基坑要防坍塌,临边要防护,坑边荷载不超标。
九、模板支撑需设计,拆除要审批。
十、危险场所警示标志设置要齐全,位置要得当,夜间要有红灯示警。
文明施工规则牌三要:内部管理要规范;外部形象要文明;内外关系要和谐。
四不:轮胎不沾泥;泥浆不外流;管线不溢露;垃圾不乱丢。
五无:宿舍无鼠蝇;办公室无痰迹;建筑物里无粪便;施工现场无污水;夜间施工无噪音。
进入施工现场须知牌五要:一、外来人员、车辆进入施工现场要登记;二、施工人员进入施工现场要佩戴胸卡;三、进入施工现场人员必须戴好安全帽;四、新工人入场前要先按规定进行安全教育;五、进入施工现场要自觉遵守安全生产规章制度。
五不准:一、不准酒后进入施工现场;二、不准穿拖鞋、高跟鞋、赤身、赤脚进入施工现场;三、不准在施工现场嬉笑打闹;四、不准儿童、学生进入施工现场;五、不准无证操作施工工具。

[华能太仓发电有限责任公司二期(2X600MW)工程施工组织总设计] 第三章总平面布置及力能供应第三章总平面布置及力能供应第一节总平面布置1.1 二期工程总平面布置1.1.1 一期工程布置形式一期工程平行于长江大堤,布置在长江大堤南侧,由南向北依次为220KV屋内配电装置、主厂房、煤场三列式布置格局。
主厂房固定端朝东,扩建端朝西,出线向南,厂区主入口采用侧入式,主干道与电厂生产试验楼入口相对。
1.1.2 二期工程基本布局本期布置形式与一期相同,仍为三列式布置格局。
新建主厂房在一期主厂房西侧,考虑管道走廊和消防要求相距35m, 皮带中心线与一期取齐;厂区北向南依次为煤场、主厂房、升压站。
主厂房炉后与煤场之间布置烟气脱硫设施,扩建端上煤。
本方案规划总容量3600MW(2×300MW+2×600MW+3×600MW),本期利用一期预留的2×300MW机组场地,扩建2×600MW机组进行布置,并且尽量利用原预留的场地。
本方案主厂房扩建端距鹿鸣泾河约350m,施工场地约23 hm2,满足施工要求。
规划三期主厂房在二期主厂房西侧连续扩建。
输煤系统:按二、三期规划,分期实施。
本期新建3.5万吨级经济型散装船1泊位专用卸煤码头1座,1500t/h公称出力的桥式卸船机1台,以及引桥和引桥部分带式输送机。
以3号转运站为界,3号转运站以前至码头由三航院设计,3号转运站及以后输煤设施由西北院设计。
煤场不扩建,干煤棚在原一期干煤棚西侧扩建30米。
循环水系统:利用一期循环水泵房并新建一座循环水泵房,满足2×600MW 机组,#4机循环水供水管从新建取水泵房送出,穿过灰场和煤场西,从炉后进入主厂房。
#3机循环水供水管从一期循环水泵房送出,利用一期预留的循环水管线走廊,从厂前绕到主厂房A排外,然后进入主厂房。
循环水排水管由扩建端向东北方向排入长江。
排水全部利用一期排水口并扩宽,满足2×600MW机组排水。
1.6施工现场平面布置(附图);1.6.1.工程现场总平面管理:整个现场平面布置本着创建“安全文明优良工地”的目标进行要求,使施工现场综合管理水平达到规范化,科学化、标准化,真正提高工程管理水平,树立良好的企业形象。
1.6.1.1.施工现场总平面布置原则:有效利用场地的使用空间,将生产、办公区分开布设,现场对必要的办公用房、库房、加工房及材料堆放场进行最优化布置,满足安全生产、文明施工、方便生活和环境保护的要求。
保证不对周边工作区和其他建筑物产生影响。
不破坏周边的公共设施。
施工设备和材料堆场的布置满足现场施工的使用要求,并尽量减少材料的搬运量。
所有材料堆场按照“就近堆放”和“及时周转”的原则,既布置在塔吊覆盖范围内,同时考虑到交通运输的便利,又保证现场的文明施工。
临时供水满足现场施工用水及消防用水的要求,排水设施通畅,所有污水必须经过沉淀处理。
临时用电遵循生产生活用电分路和“三级配电两级保护”的原则。
对施工区域和周边各种公用设施、树木等加以保护。
生活、办公用临时设施:根据本工程自身和现场条件的特点,结合施工要求,做以下平面布置:1.6.1.2.办公区的布置:为便于现场施工管理,又便于相互协调联系,现场布置现场管理办公室。
现场内的道路及周转工具堆放场地全部硬化。
1.6.1.2.1.生活区的布置:现场附近设置工人宿舍,并设置水冲式厕所及浴室。
1.6.1.2.2.材料堆放区:为便于运输,将材料堆放及加工区置于方便施工位置。
1.6.1.2.3.场区道路:施工过程中现场的采用临时道路。
根据总平面的特点进行布置。
1.6.1.2.4.生活卫生:对现场的办公区、生活区、材料堆放区等卫生实行专人负责,建立一周双检制度,奖罚分明。
工地现场设专用的建筑垃圾、生活垃圾区,并及时外运。
1.6.2.“四通”安排在进场前,指定专人组织解决施工所需的水、电、场内交通及通讯问题。
根据总包单位所提供的水源、电源接口位置,按照规范要求和施工用水用电的设计,搭设施工临时用水、用电管路线路,确定用水点和配电箱盘设置的位置,安装水表、电表方便计量工作。
施工平面布置图平面布置必须有效安排、充分利用场地的使用空间,科学规划现场施工道路,最大限度减少和避免对周边环境及人员生活工作的影响,满足安全生产、文明施工、健康生活和环境保护的要求。
做好对平面的分配和统一管理,协调各专业对平面的使用,并对施工区域和周边各种公用设施加以保护。
第一节、施工现场临时平面布置原则11.1.1、临时平面布置原则在满足施工的条件下,尽量节约现场办公占地和仓库用房占地;满足施工需要和文明施工的前提下,尽可能减少材料堆放场地;在保证场内交通运输畅通和满足施工对材料需要的前提下,最大限度地减少场内运输,特别是减少场内二次搬运;在平面交通上,要尽量避免装修、安装等单位相互干扰;要服从业主单位的统一协调和管理,制定符合施工现场卫生及安全技术要求和防火规范。
各种生产生活的设施应便于人员的生产生活。
满足安全防火、劳动保护的要求。
第二节、临时设施11.2.1、现场办公室和材料仓库的布置根据现场建筑平面,结合施工场地现状,以及业主的要,在施工现场将不考虑设置办公室、现场仅根据实际施工需要设置材料堆场、临时加工场地等临建设施。
现场楼层还将根据临时用电用水,以及消防的需要,布置临时供电供水线路,和消防器材。
现场办公室安排在甲方指定办公用房内,主要是项目管理的集中地,便于贴进施工现场进行管理和协调工作。
在现场要考虑一个材料综合仓库,主要放置零星材料、机具设备和贵重物品,便于材料搬运及管理。
油漆仓库也设在现场内,与综合仓库分开搭设,主要考虑到油漆材料属易燃易爆物品,应做好通风防火工作,并派专人看管,有效地预防和控制意外事故的发生。
用于工程上的材料,我公司将会和材料供应商协商材料的进场时间、进场数量。
只有当前需要用到工程的材料,根据项目部的总体进场时间要求,进行组织进场。
材料的进场计划必须满足当前施工的需要,避免材料在现场的堆放。
以上布置是施工前期安排,随着施工进度的深入,当某个部位需要搬离时,再根据现场情况,进行合理调整。
施工现场总平面图布置方案完美WORD格式施工现场总平面图绘制方案施工总平面图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
一、施工总平面图设计的内容(一)建设项目施工总平面图上的一切地上、地下已有的和拟建的建筑物、构筑物以及其他设施的位置和尺寸。
(二)一切为全工地施工服务的临时设施的布置位置,包括:(1)施工用地范围,施工用的各种道路;(2)加工厂、制备站及有关机械的位置;(3)各种建筑材料、半成品、构件的仓库和生产工艺设备主要堆场、取土弃土位置;(4)行政管理房、宿舍、文化生活福利建筑等;(5)水源、电源、变压器位置,临时给排水管线和供电、动力设施;(6)机械站、车库位置;(7)一切安全、消防设施位置。
(三)永久性测量放线标桩位置许多规模巨大的修建项目,其建设工期往往很长。
随着工程的进展,施工现场的面貌将不断改变。
在这种情况下,应按分歧阶段分别绘制多少张施工总平面图,或者按照工地的变化情况,及时对施工总平面图进行调整和修正,以便符合分歧时期的需要。
专业知识分享完美WORD格式二、施工总平面图设计的原则(1)尽量减少施工用地,少占农田,使平面布置紧凑合理。
(2)合理组织运输,减少运输费用,保证运输方便通畅。
(3)施工区域的划分和园地的确定,应符合施工流程请求,尽量减少专业工种和各工程之间的滋扰。
(4)充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用。
(5)各种生产生活设施应便于工人的生产生活。
(6)满足安全防火、劳动保护的请求。
三、施工总平面图设计的依据(1)各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
(2)建设地区的自然条件和技术经济条件。
施工总平面图编制人:审核人:四川兴江泰建设工程有限公司施工总平面图投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。
施工总平面布置说明一、施工总平面布置依据(1)施工现场的实际踏勘;(2)按照建筑施工安全检查标准具体要求,结合本工程实际施工现场,对施工现场进行合理布置。
二、施工总平面布置原则(1)为了保证总工期及工程质量的要求,我公司本着充分利用现有场地,合理安排施工顺序的原则,现场既要合理科学地布置,又要本着施工方便的基本原则,使临时设施的布局符合工艺流程,且最大限度的缩短工地内的运输距离,减少二次搬运,并避免现场临时设施频繁搬迁而影响工程进展。
(2)钢材堆场、钢材加工棚、周转材料堆场、砖堆场、砂石堆场、库房、办公室及住宿等均设置在现场。
三、施工现场平面布置与管理如果我公司中标,将在施工过程中针对施工现场情况依据布置原则进行具体灵活的布置。
(1)在施工现场布置时,要进行公司企业标识的体现。
具体表现为保证行政办公用品及对外交流手段统一,现场临时建筑标准统一;项目部员工着装统一等。
施工脚手架搭设完成后,结构主体统一用绿色密目安全网全封闭围挡,其中在施工层用专用隔声防尘幕布围挡。
在建筑物最高位置四面张挂横式条幅,进行建设单位和公司的宣传。
(2)为了在施工场地有序地组织现场的平面及立体交叉作业,确定文明施工,施工平面管理由项目经理负责,进行调度平衡。
(3)为了确保施工安全,本工程进行全封闭施工,建筑物四面脚手架满挂密目安全网防护,在建筑物主要出入口外搭设安全架棚,施工场地做临时围挡维护进行封闭施工。
(4)施工现场的水准点、轴线控制点、埋地电缆、水管、架空线路均设置醒目的标识,并加以保护,任何人不得损坏、移动。
(5)凡进入现场的设备,材料应按制定位置放置,不得任意堆放,并做到整齐有序,挂牌明示。
GB/T 50502—2009 《建筑施工组织设计规范》2009年10月1日起实行目录1 总则 (2)2 术语 (2)3 基本规定 (4)4 施工组织总设计 (6)4。
1 工程概况 (6)4。
2 总体施工部署 (6)4.3 施工总进度计划 (7)4.4 总体施工准备与主要资源配置计划 (7)4。
5 主要施工方法 (7)4.6 施工总平面布置 (8)5 单位工程施工组织设计 (9)5.1 工程概况 (9)5.2 施工部署 (9)5.3 施工进度计划 (10)5。
4 施工准备与资源配置计划 (10)5.5 主要施工方案 (11)5.6 施工现场平面布置 (11)6 施工方案 (12)6.1 工程概况 (12)6.2 施工安排 (12)6.3 施工进度计划 (12)6。
4 施工准备与资源配置计划 (13)6.5 施工方法及工艺要求 (13)7 主要施工管理计划 (13)7。
1 一般规定 (13)7。
2 进度管理计划 (14)7。
3 质量管理计划 (14)7。
4 安全管理计划 (14)7.5 环境管理计划 (15)7。
6 成本管理计划 (15)7.7 其它管理计划 (16)1 总则1。
0.1为规范建筑施工组织设计的编制与管理,提高建筑工程施工管理水平,制定本规范。
1.0.2 本规范适用于新建、扩建和改建等建筑工程的施工组织设计的编制与管理.1。
0。
3 建筑施工组织设计应结合地区条件和工程特点进行编制.1。
0。
4 建筑施工组织设计的编制与管理,除应符合本规范规定外,尚应符合国家现行有关标准的规定.2 术语2。
0.1施工组织设计construction organization plan以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。
2。
0.2施工组织总设计general construction organization plan以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。
一、十牌两图1、在现场入口的醒目位置,应设置下列十牌两图○1、工程概况牌○2、管理人员名单及监督电话○3、安全生产牌○4、文明施工牌○5、消防保卫牌○6、安全十大禁令牌○7、安全生产六大纪律牌○8、十项安全技术措施牌○9、“三宝、四口”防护规定牌○10、质量、环境、职业健康安全方针及目标牌○11、施工总平面布置图○12、施工现场消防平面布置图2、标识牌的规格:按1:1.25(宽:高),比例进行设置(一般不宜小于2 m×2.2 m)。
3、施工现场宜设置宣传企业形象的固定标语,标语牌规格为1.5:1(宽:高)。
4、标牌用色为:蓝底、白字、蓝边构成。
5、固定标语的用色为:红底、白字。
6、标识牌的内容:①、应符合工作所在地、建设行政部门的有关规定。
②、应符合企业有关技术管理工作要求。
③、应符合行业及本企业安全生产、文明施工的规章制度。
(十牌两图)具体内容如下:工程概况牌管理人员名单及监督电话牌监督电话:安全生产牌1、坚持"安全第一,预防为主"的方针和管生产必须管安全的原则。
2、项目经理是本工程项目安全生产第一责任人,项目部要建立各级、各部门安全生产责任制,实行安全目标管理,分解到人责任到人,考核到人。
3、项目部管理人员和施工人员要认真学习,严格执行建筑安全技术规范及建筑施工安全检查标准。
4、项目部严格执行检查制度,按照"三定"原则,认真整改,确保安全施工。
5、新工人进场前必须进行三级安全教育,特种作业人员必须持证上岗。
6、遵守各项安全技术操作规程,管理人员不得违章指挥,施工人员不得违章作业。
文明施工牌1、施工现场应按安全标志平面图设置各种安全警示标志,标志齐全整洁醒目。
2、施工现场实行封闭管理,地面硬化处理排水畅通无积水,材料归类插牌堆放,建筑垃圾及时清运场,场容清洁卫生。
3、临时占用道路要到有关部门办妥报批手续。
4、施工作业区要与办公生活区明显分隔,严禁非施工人员及小孩在工地穿行玩耍。
扬子江大道快速化改造工程施工三标施工组织设计(第二章共十章)施工现场平面布置和临时设施、临时道路布置2.1施工场地布置原则本工程施工区域交通条件较为有利。
本工程主要临时工程设施包括:生产区、办公及生活区,施工便道及水、电和通讯设施等,根据业主提供的场地,严格按照南京市《安全标准工地及文明施工标准》布置。
本施组在施工场地布置中主要考虑以下原则:(1)严格按照业主提供的场地界限进行围蔽,在满足施工要求的前提下尽量少占用场地。
(2)最大限度地减少对周围居民、单位的干扰,保证地面交通干道车流通畅。
充分利用既有设施,减少施工临建及临时便道工程数量。
(3)充分考虑文明施工及环境保护,施工设施布置在满足生产规模和施工工艺的要求下,做到紧凑美观、安全防火。
(4)场地布局合理,体现文明施工的要求。
2.2临时设施修建要求修建临时设施是施工准备的紧要工作之一,临时设施启用前,各施工要素将无法进场,组织管理机构也不便有效的运作。
对临时设施的建设,我们有以下考虑。
2.2.1 功能要求(1)满足项目经理部管理人员办公需要。
(2)满足项目经理部管理人员、建设单位代表、监理人员及作业人员的住宿、饮食、洗浴的需要。
(3)满足施工车辆停放的需要。
(4)满足施工物资的存放及保管需要。
(5)满足加工预配的需要。
2.2.2 规划要求(1)为便于管理及为项目实施提供一个较理想的办公、生活环境,场地内应按其使用功能划分为几个相对独立的片区。
1)办公区:包括项目经理部管理人员办公室、接待室、会议室(不小于60m2)等。
2)宿舍区:包括项目部人员、建设单位代表、监理人员及作业队人员的宿舍、厕所等。
3)餐饮浴卫区:包括食堂、开水房、浴室、厕所等。
4)作业区:包括预配加工车间、物资装卸、施工车辆停放等。
(2)场地内应有适当的绿化区域,以美化和保护环境。
(3)场地的围墙、排水、消防、水电等设施的布置均要符合建设部《建设工程施工现场管理规定》和南京市政府及建设单位关于施工现场管理的规定。
(完整版)施工现场组织机构框图及说明现场组织机构框图现场组织机构框图说明公司在施工现场设立项目经理部。
由企业法定代表人委托项目经理全权管理项目部。
项目经理部同时接受公司各业务部门的指导、监督、检查和考核。
项目经理部设置项目技术负责人(工程师)负责工程项目施工组织设计,施工技术和质量控制工作,同时设现场负责人,负责施工现场的管理。
项目经理部下设:项目经理,全面负责工程,组织带领项目部人员、班组长进行学习,确保工程质量、进度,完满完成工程。
技术负责人,指导督促现场人员搞好工程的质量、安全检查,参与质量事故的调查、分析及处理。
全面负责工程项目施工组织设计,施工技术和质量控制工作。
施工员,负责施工现场地放线,定位,标高复核等施工技术具体工作。
将施工工艺、质量要求向施工班组交底。
材料员负责工程原料,材料,工具,构配件的订货,供应,运输验收工作。
安全员,负责安全技术措施的编制及安全生产的各项规章制度的落实工作。
质检员,负责进场的原材料,配件,构件,衡器的送检,检验,测试等工作。
资料员,负责记录施工全过程的各类资料的收集,采集并分类组卷,建立与竣工资料目录相符的资料档案。
总部与现场管理部门之间的关系项目经理责任制一、总则1.企业在进行施工项目管理时,实行项目经理责任制。
2.企业应处理好企业管理层、项目管理层和劳务作业层的关系,并在“项目管理目标责任书”中明确项目经理的责任、权力和利益。
3.企业管理层的管理活动应符合下列规定:①企业管理层应制定和健全施工项目管理制度,规范项目管理。
②企业管理层应加强计划管理,保持资源的合理分布和有序流动,并为项目生产要素的优化配置和动态管理服务。
③企业管理层应对项目管理层的工作进行全过程指导、监督和检查。
4. 项目管理层应做好资源的优化配置和动态管理,执行和负责从企业管理层对项目管理工作的监督检查和宏观调控。
4.企业管理层与劳务作业层应签订劳务分包合同。
项目管理层与劳务作业层应建立共同履行劳务分包合同的关系。
1施工现场平面布置要保证工程能安全、优质、高速地完成,关键在于合理严密地进行总平面布置和科学地进行总平面的管理。
总平面布置的原则是有效利用场地的使用空间,科学规划现场施工道路,最大限度减少和避免对周边环境的影响,满足安全生产、文明施工、方便生活和环境保护的要求。
因此必须做好对总平面的分配和统一管理,协调各专业对总平面的使用,并对施工区域和周边各种公用设施加以保护。
1.1场地特征场地状况详见“周边概况”。
本工程设备、材料通过南面8m宽主大门入,空车从北面次大门出。
临时水源位于现场南大门附近约50m。
临时电源位于现场附近约50m。
1.2施工平面布置为便于现场管理,现场实行封闭式施工。
施工范围内全线使用彩钢板围挡隔离,围档须符合开发区文明施工管理手册规定。
现场大门严格按建设单位、施工单位的CI标准做好CI规划。
现场施工区域材料堆场进行硬化处理。
基坑周边设置排水沟,做好排水坡度,根据排污口位置设置沉淀池,进行有组织排水。
同时在施工场地大门附近设置洗车槽,对进出场的车辆轮胎夹带物进行清洗干净以减少扬尘污染。
办公临建采用一层钢结构活动房,位置根据现场勘查后确定。
现场除硬化区域外,其他部分进行绿化,做到黄土不露天,美化环境,减少污染。
生活区在场内搭建宿舍约200m2,合理布置食堂、厕所、浴室等配套生活设施。
对分包单位的现场管理参见“对分包人的组织与协调措施”。
现场平面布置本着动态管理的原则,分为土建基础施工阶段和主体钢构施工阶段两个不同时期进行管理,根据每个时期的现场情况、材料和设备的不同,合理调整加工场及堆场位置,同时兼顾到不宜移动的设施。
总平面布置具体参见附图:《海旭道门区绿化工程大型雕塑及附属设施项目施工平面布置图》。
现场临时用地情况如下表:临时用地统计表1.3现场临电、临水计算1.3.1临时用水本工程现场临时用水包括给水和排水两套系统。
给水系统主要包括生产、生活和消防用水。
排水系统主要是现场排水系统。
目录第一章工程概况一、概述二、工程承包范围三、工期要求四、承包方式五、质量要求第二章编制依据与说明一、编制依据二、省市、行业相关质量标准及企业标准三、编制说明第三章施工总布置第一节、施工部署一、施工部署原则二、施工顺序三、施工目标四、临时设施布置五、临时用地表(详见附表)第二节、施工准备一、现场交接准备二、技术准备三、材料准备工作四、机具准备工作五、人员准备工作第三节、施工控制图表一、施工进度横道图(详见附图)二、施工总平面布置图(详见附图)第四章施工组织机构一、施工组织二、施工管理机构三、管理机构各级岗位职责第五章施工方案一、吊顶工程施工工艺二、地面石材施工工艺三、地面瓷砖施工工艺四、台阶、踏步(花岗石、瓷砖)施工工艺五、不锈钢柱、扶手及不锈钢门的施工工艺六、石材饰面施工七、墙砖粘贴八、玻璃隔墙制安九、铝合金门窗施工工艺十、涂料(ICI)施工工艺十一、PVC阻燃塑料管施工工艺十二、电线钢管敷设施工工艺十三、管内穿绝缘导线安装工程十四、桥架、线槽安装十五、动力箱(柜)、照明箱、控制箱(屏)安装十六、电缆敷设十七、灯具安装十八、开关、插座安装十九、室内给水管道安装二十、阀门安装二十一、管道防腐二十二、卫生洁具安装二十三、空调水管道安装二十四、通风管道制作安装第 3 页二十五、通风空调安装二十六、消声与隔震二十七、风管系统的透光法检查及漏风量测试二十八、冲洗与试压二十九、防腐与保温三十、试运转及系统调试第六章工期及施工进度计划一、施工目标二、制订完善的施工进度计划及管理措施三、确保工期技术措施(一)、确保工期技术措施(二)、施工进度的三级动态控制措施(三)、制订完善的施工进度计划及管理措施。
四、施工质量控制措施(一)、施工阶段性的质量控制措施(二)、各施工要素的质量控制措施(三)、施工材料的质量控制措施(四)、施工中计量管理的保证措施第七章安全施工措施第一节安全目标第二节安全组织机构第三节安全生产责任制第四节安全保证措施第八章文明施工措施第一节、现场文明施工措施第二节、现场管理办法第三节、现场环保及夜间施工措施第九章劳动力安排计划第十章环保措施第十一章保修服务承诺附表一投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图附表六临时用地表第 5 页第一章工程概况一、概述1.工程名称:重庆轨道交通三号线一期工程二塘站、六公里站、五公里站、四公里站高架车站装修及风、水、电安装工程2.工程地点:重庆市二塘、六公里、五公里、四公里二、工程承包范围装修工程及风、水、电安装工程。
施工总平面图不会画,遵循四个步骤助你合理布置现场施工总平面布置图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、加工场地、主要机械设备、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
施工总平面布置图是工程施工组织设计(及部分专项施工方案)的重要组成部分,在工程投标中,也是技术标的重要组成部分。
现在CAD应用普及,施工总平面布置图基本上采用CAD进行绘制,下面以应用CAD软件为例,说明如何才能绘制好施工总平面布置图。
布置图1、施工总平面布置图绘制依据1、各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
2、建设项目的现场考察情况(周边道路及交通情况、原有建筑物情况、用水用电接驳口、现场排水口、施工区域及围墙出入口设置情况等).3、建设项目的建筑概况、施工方案、施工进度计划,以便了解各施工阶段情况,合理规划施工场地。
4、各种建筑材料构件、加工品、施工机械和运输工具一览表(含需要数量及外廓尺寸等信息),以便规划工地内部的储放场地和运输线路。
5、各构件加工厂规模、仓库及其他临时设施的需求数量及规格.6、《建设工程施工现场消防安全技术规范》GB 50720-2011、《施工现场临时建筑物技术规范》JGJ/T 188-2009。
7、当地主管部门和建设单位关于施工现场安全文明施工的相关规定,施工单位安全文明施工标准。
2、施工总平面布置图绘制原则1、在满足施工要求的前提下,少占地,不挤占交通道路。
2、主要施工机械设备的布置满足施工需求。
3、最大限度的压缩场内运输距离,尽可能避免二次搬运。
4、在满足施工需要的前提下,临时工程越小越好,以降低临时工程费。
5、充分考虑劳动保护,环境保护,技术安全,消防要求等。
6、遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
一、十牌两图1、在现场入口的醒目位置,应设置下列十牌两图○1、工程概况牌○2、管理人员名单及监督电话○3、安全生产牌○4、文明施工牌○5、消防保卫牌○6、安全十大禁令牌○7、安全生产六大纪律牌○8、十项安全技术措施牌○9、“三宝、四口”防护规定牌○10、质量、环境、职业健康安全方针及目标牌○11、施工总平面布置图○12、施工现场消防平面布置图2、标识牌的规格:按1:1.25(宽:高),比例进行设置(一般不宜小于2 m×2.2 m)。
3、施工现场宜设置宣传企业形象的固定标语,标语牌规格为1.5:1(宽:高)。
4、标牌用色为:蓝底、白字、蓝边构成。
5、固定标语的用色为:红底、白字。
6、标识牌的内容:①、应符合工作所在地、建设行政部门的有关规定。
②、应符合企业有关技术管理工作要求。
③、应符合行业及本企业安全生产、文明施工的规章制度。
(十牌两图)具体内容如下:工程概况牌管理人员名单及监督电话牌监督电话:安全生产牌1、坚持"安全第一,预防为主"的方针和管生产必须管安全的原则。
2、项目经理是本工程项目安全生产第一责任人,项目部要建立各级、各部门安全生产责任制,实行安全目标管理,分解到人责任到人,考核到人。
3、项目部管理人员和施工人员要认真学习,严格执行建筑安全技术规范及建筑施工安全检查标准。
4、项目部严格执行检查制度,按照"三定"原则,认真整改,确保安全施工。
5、新工人进场前必须进行三级安全教育,特种作业人员必须持证上岗。
6、遵守各项安全技术操作规程,管理人员不得违章指挥,施工人员不得违章作业。
文明施工牌1、施工现场应按安全标志平面图设置各种安全警示标志,标志齐全整洁醒目。
2、施工现场实行封闭管理,地面硬化处理排水畅通无积水,材料归类插牌堆放,建筑垃圾及时清运场,场容清洁卫生。
3、临时占用道路要到有关部门办妥报批手续。
4、施工作业区要与办公生活区明显分隔,严禁非施工人员及小孩在工地穿行玩耍。
4施工现场总平面布置
2.4.1施工总平面布置的原则
(1)整体规划
根据业主的整体规划部署,合理安排施工临建的位置。
施工总平面的布置应符合国家、市有关建筑工程施工现场安全文明的规定,同时应根据施工组织设计分阶段进行规划;
对涉及总平面的场地进行区域划分,使办公、生活、施工等区域独立、便于管理。
详见附表五《施工总平面图》。
(2)用地规模及范围
临时设施的布局既要符合施工组织设计对人员、物资的要求,又要最大限度地缩短工地内运输距离,以减少二次搬运,降低工程成本,加快施工速度。
因此我们在投标过程中考虑尽量紧缩综合楼工程的临时用地,使其布置合理、紧凑,并能充分满足施工期间人员居住及物资存储、加工及调配,附表六《临时用地表》。
(3)道路布置
在施工期间,建筑物四周应保证道路畅通,道路做法应满足车辆运行要求,在施工现场平面交通上,尽量避免土建、安装交通运输的相互干扰。
(4)涉及职业健康内容
为保证施工人员有安全、良好的休息环境,工人生活区域应与施工区域分离,降低夜间施工产生的噪音对工人休息的不良影响;生活区及施工区都应该符合国家、地方对施工现场卫生、安全、防火、劳动保护的要求和规定。
(5)现场平面布置的时效性
应根据不同阶段进行调节,这种调节应符合阶段性施工对现场的要求,现场平面随着工程施工进度进行布置和安排,阶段平面布置要与阶段施工重点相适应。
在现场平面布置时,各类建筑物、大型机械的位置尽可能避开室外管道等施工的位置,如不能避开,在室外工程施工时必须拆除临时设施,确保室外工程提前插入施工。
(6)现场机械布置
机械的选择及施工场地的布置应满足施工需要,紧凑布置,垂直运输机械的布置位置应充分考虑其覆盖或影响范围;钢筋、木工等加工机械的布置应满足施工高峰时期的需要。
(7)临电、临水
场地配备的一级、二级配电箱的数量及位置可以满足相应机械的功率要求,各类线路的敷设及配电箱(柜)应满足国家规范及济南地区安全监督部门的规定。
配备的供水线路及终端设施应满足施工阶段现场及生活需要;消防设施的布置满足防火要求。
排水沟应通畅,以保证大雨时工地无积水;现场设排污、废弃物处理设施的布置,在混凝土地泵及砂浆搅拌机处设沉淀池,污水经处理后流入渗井进行排水。
(8)门卫设置
现场主要出入口处设门卫室。
重要材料堆放场地面进行硬化处理特殊材料要入库保存,并做好防腐、防锈等保护措施。
(9)有利于安全文明施工
重点加强环境保护和文明施工管理的力度,使现场始终处于整洁、卫生、有序合理的状态,使该施工现场在环保、节能等方面成为一个名副其实的绿色环保工地。
2.4.2临时道路、现场交通组织方案
(1)交通道路设计
a外围道路
经过现场踏勘,建设单位提供的临时外围道路,可以作为主要交通道路使用。
b场区内道路
场区内沿建筑物外围设置道路,路宽4.5米,做法为800mm厚山皮石,各区施工时便于混凝土布料车通行临时道路采用1000mm厚山皮石。
(2)现场交通组织方案
a现场管理
1)首先按批准的施工组织设计的施工总平面图布置要求布置临时施工道路;2)建立临时道路管理制度,车辆进场后必须遵守各规章制度。
3)在出入口处设置门卫室,车辆进出必须服从门卫指挥。
4)在道路入口处设置安全警示牌、限速等标志,保证场内交通畅通、安全;5)项目部成立交通管理小组,安排1至2名人员专业管理施工现场进出车辆,管理人员均配备袖标及对讲机,及时联系场区内交通状况,避免堵车。
同时安排管理人员一名,专业协调外部交通关系,紧密配合交警工作,办理各种手续,及时了解外部交通状况,近期是否存在临时交通管制,并根据此调整相应的行车路线。
b材料、机械运输管理
1)大型构件、机械及大宗材料运输要由有关单位或运输单位向我公司申请,由我公司统筹安排,原则上安排在夜间运输,以提高作业时间和保持白天区内环境的洁净。
2)各种机具、材料运输车辆进入场地后,在门卫及材料管理人员的安排下,沿道路到达指定的材料堆场,卸货后驶离施工现场。
3)材料运输车辆的驾驶员均要求有丰富的本地区驾驶经验,对交通状况有预判能力,避免交通事故的发生。
严禁车辆在场内抢行,并杜绝司机因车辆互相干扰而发生口角,避免车辆在主干道上长时间滞留。
c混凝土运输管理
1)选择合理的施工时间进行混凝土浇筑施工,垂直和水平运输均采用塔吊。
2)混凝土材料运输期间可能会遭遇部分路段的交通限时管制等问题。
因此,施工前应及时与交管、城管部门沟通,并办理相应的手续。
3)混凝土浇筑期间车辆组织:在集中浇筑混凝土期间,进入施工场地的混凝土运输车辆由专业交通协调人员进行安排。
2.4.3临时设施布置
(1)场地围护、大门、场地道路
a围护
根据现场的实际情况,场区周边围护进场后计划采用 1.8米高蓝白相间彩钢围挡,并根据公司统一要求,进行装饰,确保美观大方、坚固、安全适用的效果。
b出入口设置
出入口设置在场地东侧,大门宽约6m,进场后立即安排大门施工,以使各项工作能尽早实施。
大门做法计划采用钢管及铁皮焊制,大门及门柱按照公司形象的要求制作。
为满足市政环卫部门对市容清洁要求的规定,现场大门入口处设置一处车辆清洗平台及沉淀池,主要用于混凝土泵车、混凝土罐车及其它不洁车辆出场的清洗,同时可将池内经沉淀后的清水可用来进行现场洒水使用,起到节约用水的目的。
c现场的施工道路基础使用山皮石进行路基加固,出入口处施工道路,表面使用200mm厚的C20混凝土进行硬化,并向场地内延伸50m,确保满足各种运输车辆安全通行。
(2)生产、加工区布置
生产设施布置包括土建仓库、安装仓库、工具库、机修间以及各类加工场(钢筋加工场、模板加工场)、构件堆场、工具堆场、材料堆场和砂浆搅拌等。
a模板加工及堆放场地:结构施工阶段,模板加工、堆放场地设置四处,每处均在塔吊的覆盖范围之内。
木加工棚采用封闭式,以减小噪声。
棚内各设1套木加工设备。
模板加工机械会产生较大噪音,为了满足施工降噪要求,一方面对施工机械采取降噪措施、对施工时间进行规划,另一方面,对木工棚采用水泥板房,内衬吸音板,可有效降低噪音污染,木工棚应配备消防器材,保证满足消防要求。
b钢筋加工场区:钢筋加工场区设置三处。
组成部分有:钢筋堆放、钢筋加工棚及半成品堆场,各类钢材按不同规格堆放整齐,设置标识牌和检验状态。
内分别设切断机12台,弯曲机12台,调直机12台,钢筋对焊机2台及加工操作平台等。
钢筋加工场采用密目网与周围进行隔离,加工棚采用成品化、定型化,可使加工机械免遭雨淋,钢筋原材堆场均采用砖砌地垄墙,做为钢材防潮措施。
c现场搅拌场地主要搅拌砌筑、抹灰砂浆。
主体阶段设9处砂浆搅拌场地,搅拌机棚采用封闭式,内设9台搅拌机。
砂、石场紧靠搅拌机设置,以满足物料需用
量,并配备相应的计量器具,满足计量要求。
d砌体材料堆场:砌体主要在主体阶段,其分批进场,按规范码放在建筑物周围,考虑运输方便,每隔一段距离均匀放置在井架旁。
e在现场设置部分材料库、厕所、工具房、水泥库、垃圾堆放区等临时设施,以方便工程施工。

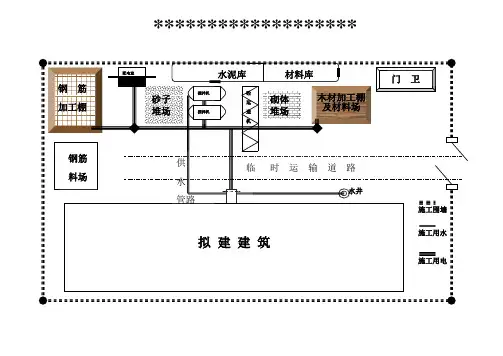

f现场平面布置详见附表五《施工总平面图》
g现场用地面积详见附表六《临时用地表》。
2.4.4大型机械设备布置
(1)塔吊的布置
本工程在施工阶段共设3台塔吊。
塔吊提前安装,以提高工程施工效率,加快施工进度,主体结构施工完毕拆除。
塔吊设独立基础。
基本能全部覆盖本工程各部位,且覆盖周围各加工区、材料堆放区,能最大限度的减少人工倒运,提高机械效率。
基础沉降观测半月一次,吊车垂直度在塔吊自由高度时半月一次测定,当架设附墙后,每月一次(在安装附墙时必测)。
当塔机出现沉降,垂直度偏差超过规定范围时,须进行偏差校正,在附墙未设之前,在最低节与塔吊机脚螺栓间加垫钢片校正,校正过程用高吨位千斤顶顶起塔身,顶塔身之前,塔身用大缆绳四面缆紧,在确保安全的前提下才能起顶塔身当附墙安装后,则通过调节附墙杆长度,加设附墙的方法进行垂直度校正。
塔吊施工详见塔吊专项施工方案。
(2)砼输送泵的布置
本工程拟采用混凝土泵送车及一台地泵负责本区域内砼的水平及垂直运输,统一调配使用。
详见附表五《施工总平面图》。
